Купить квартиру в ЖК "Clever park" (Клевер парк). Цены и планировки.
Обновление базы данных производится каждый час. Информацию о ценах и наличии квартир предоставляет застройщик.
планировка
очередь
срок сдачи
этаж
комнат
площадь
цена
Описание
Clever park – проект комплексной застройки, расположенный в уникальном месте: рядом с Центральным городским парком и набережной реки Исеть, всего в 6 минутах езды от центра города.
Проектом предусмотрена развитая инфраструктура: детские сады, школа, многоуровневый фитнес-центр с бассейном, паркинг, а также торговая галерея с социально-бытовыми услугами, которые будут полезны будущим жильцам.
Планировочные решения в ЖК Clever park продуманы с точки зрения эргономики и комфорта: здесь нет узких коридоров или острых углов, все пространство можно использовать функционально: при входе выделена ниша под гардероб, балкон находится в теплом контуре, а кухня имеет увеличенную площадь и ее можно использовать, как столовую или гостиную.
В ЖК Clever рark используются только современные инженерные и архитектурные решения: потолки 2,9 м, большие окна, горизонтальная разводка труб, телеметрия, отделка под чистовую, единые зоны ресепшен, крытые детские площадки и многое другое.
Качество и уровень ЖК подтверждены наградами. В 2017 году Clever park одержал победу в самой престижной и масштабной международной премии в области недвижимости European Property Awards 2017 и являлся многократным победителем федеральной премии Urban Awards.
Это означает, что проект прошел проверку у лучших специалистов рынка недвижимости на соответствие самым строгим стандартам качества различных аспектов девелопмента – строительство, экономическая модель, энергоэффективность, уровень благоустройства, а также архитектурный облик.

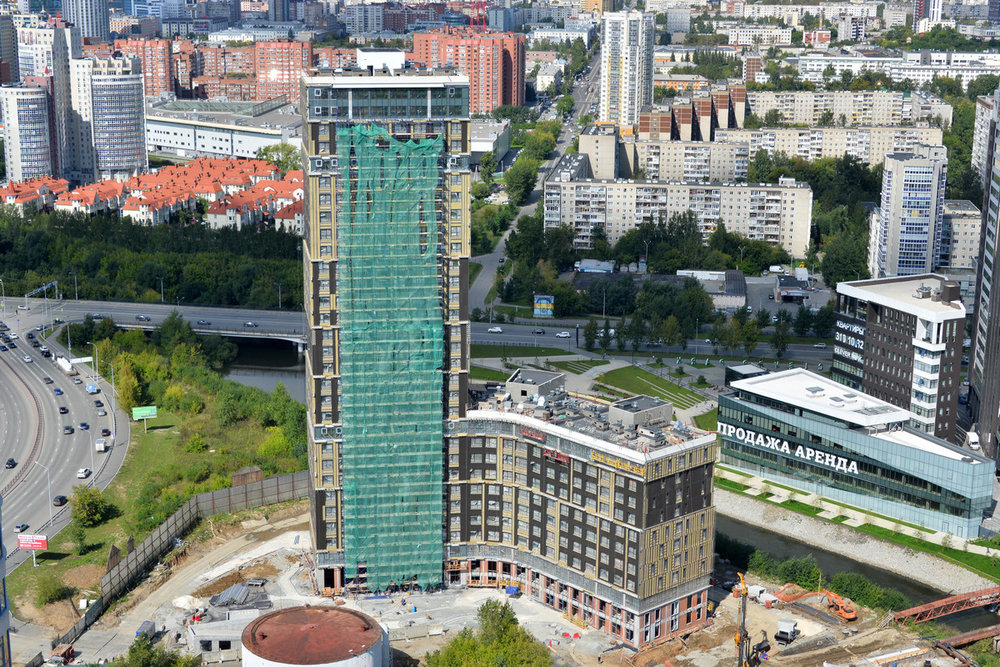

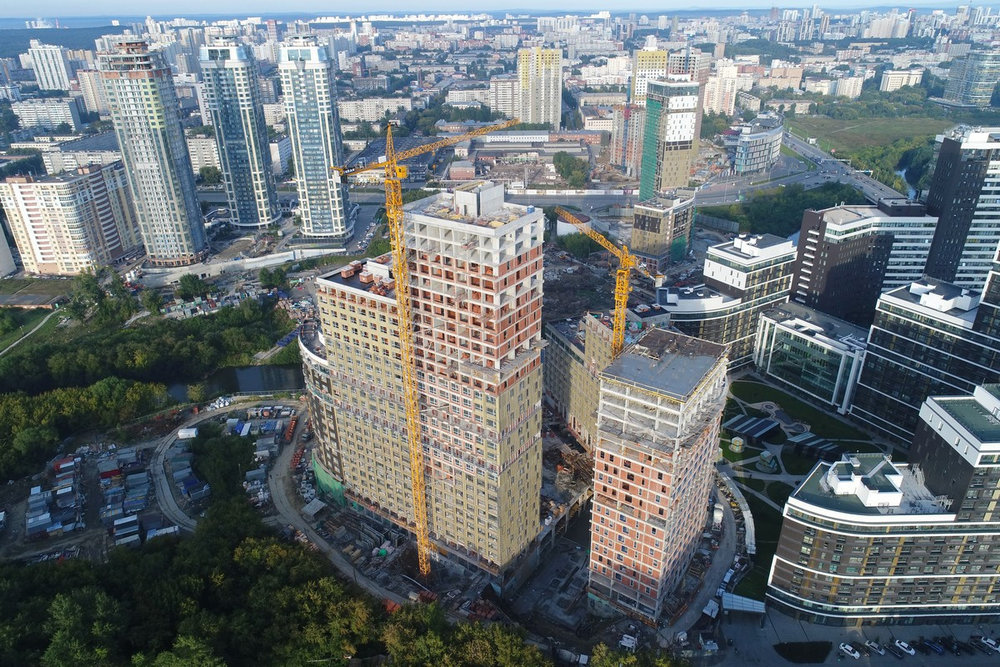

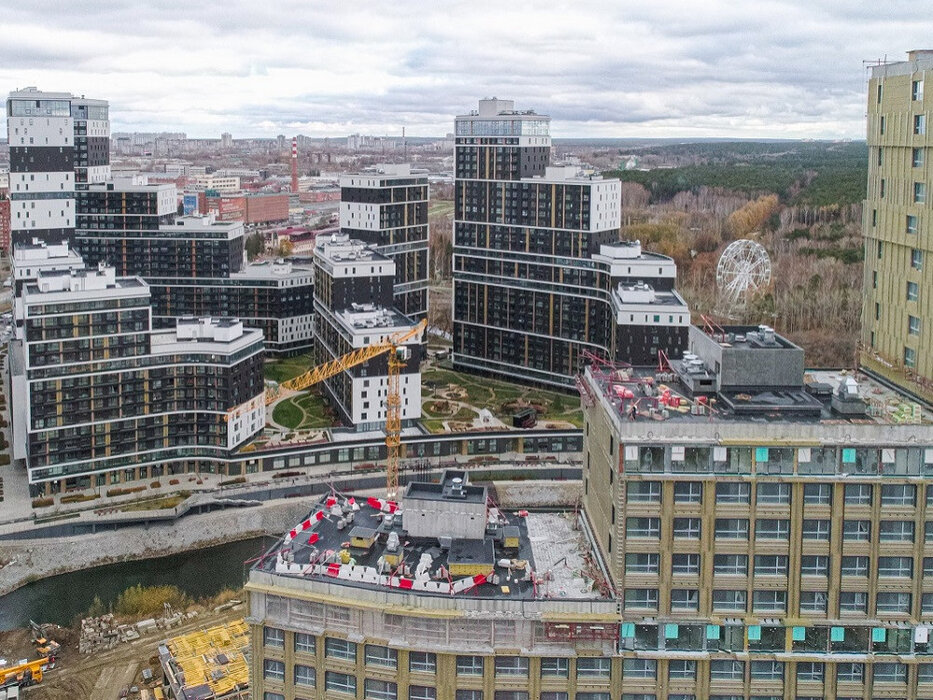

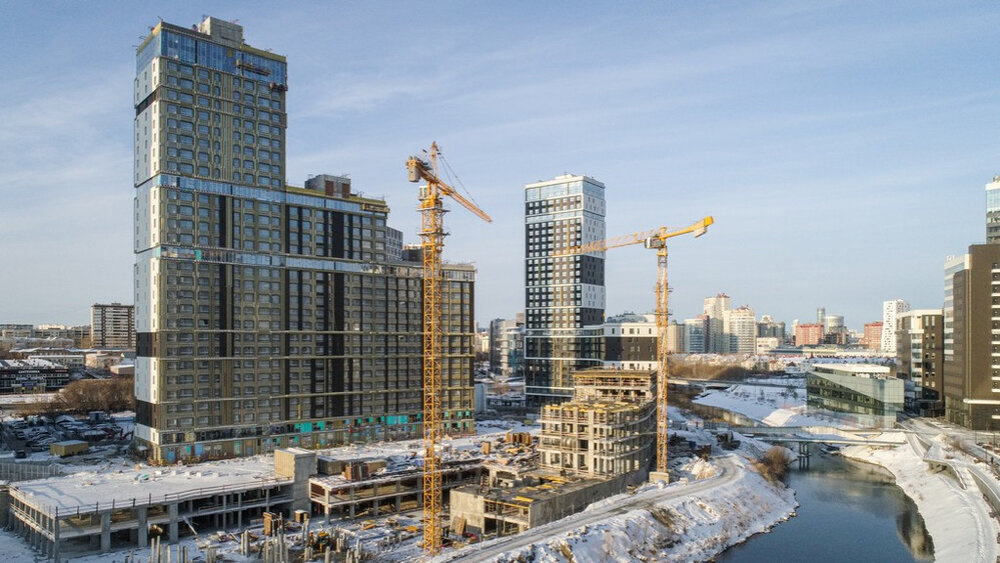

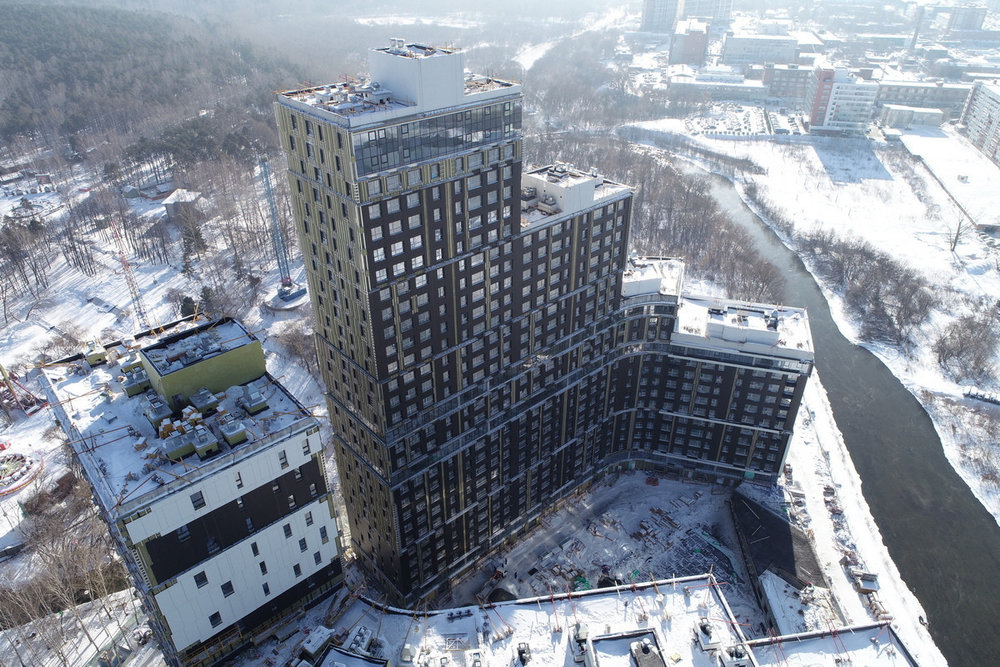

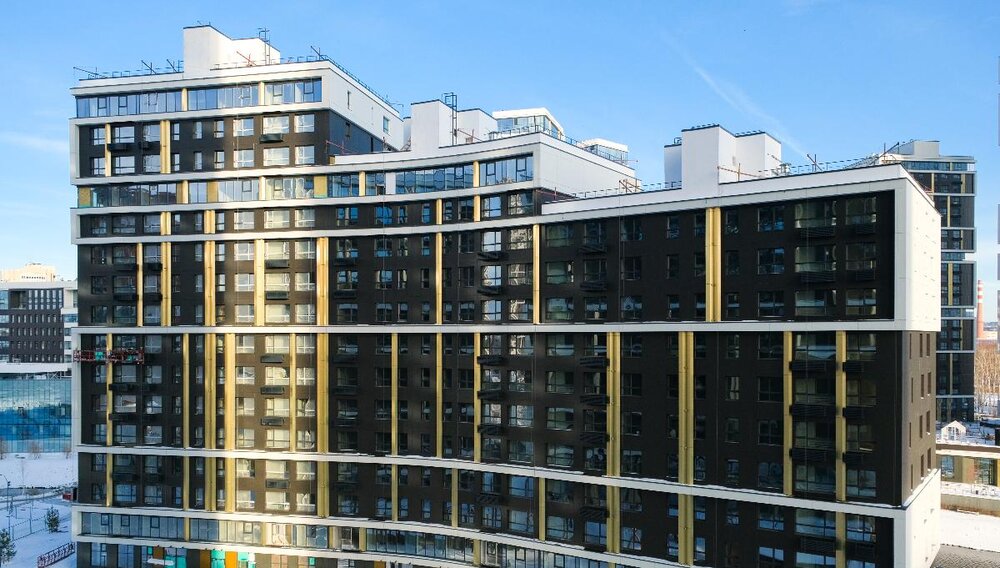

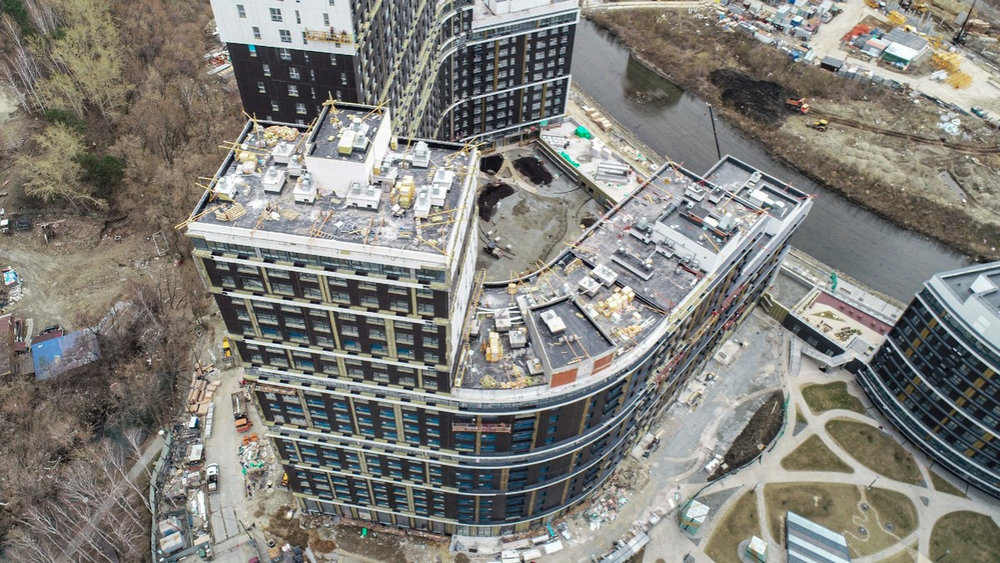

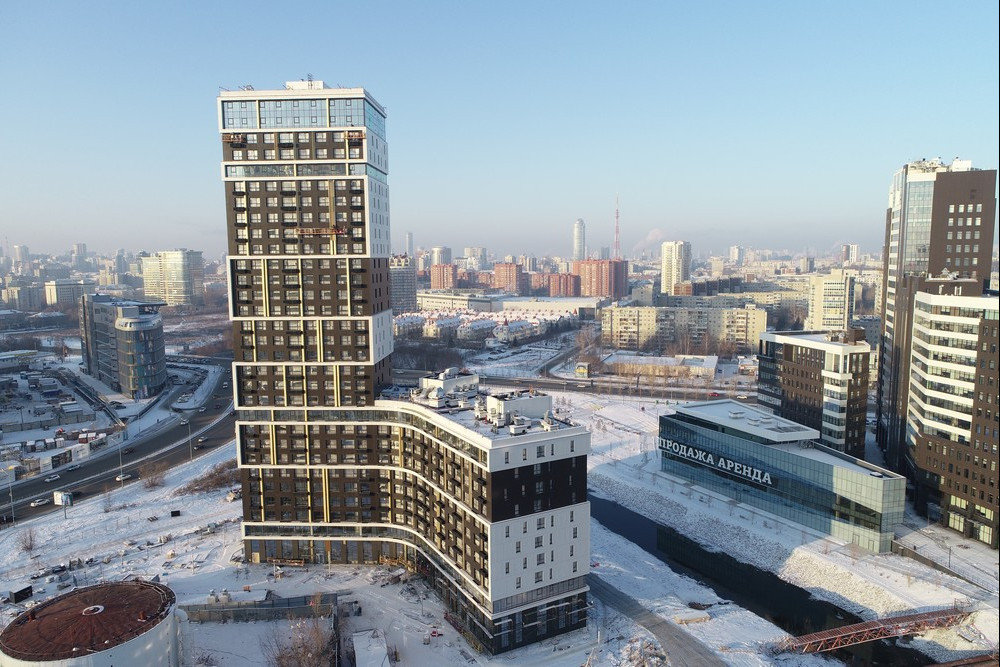

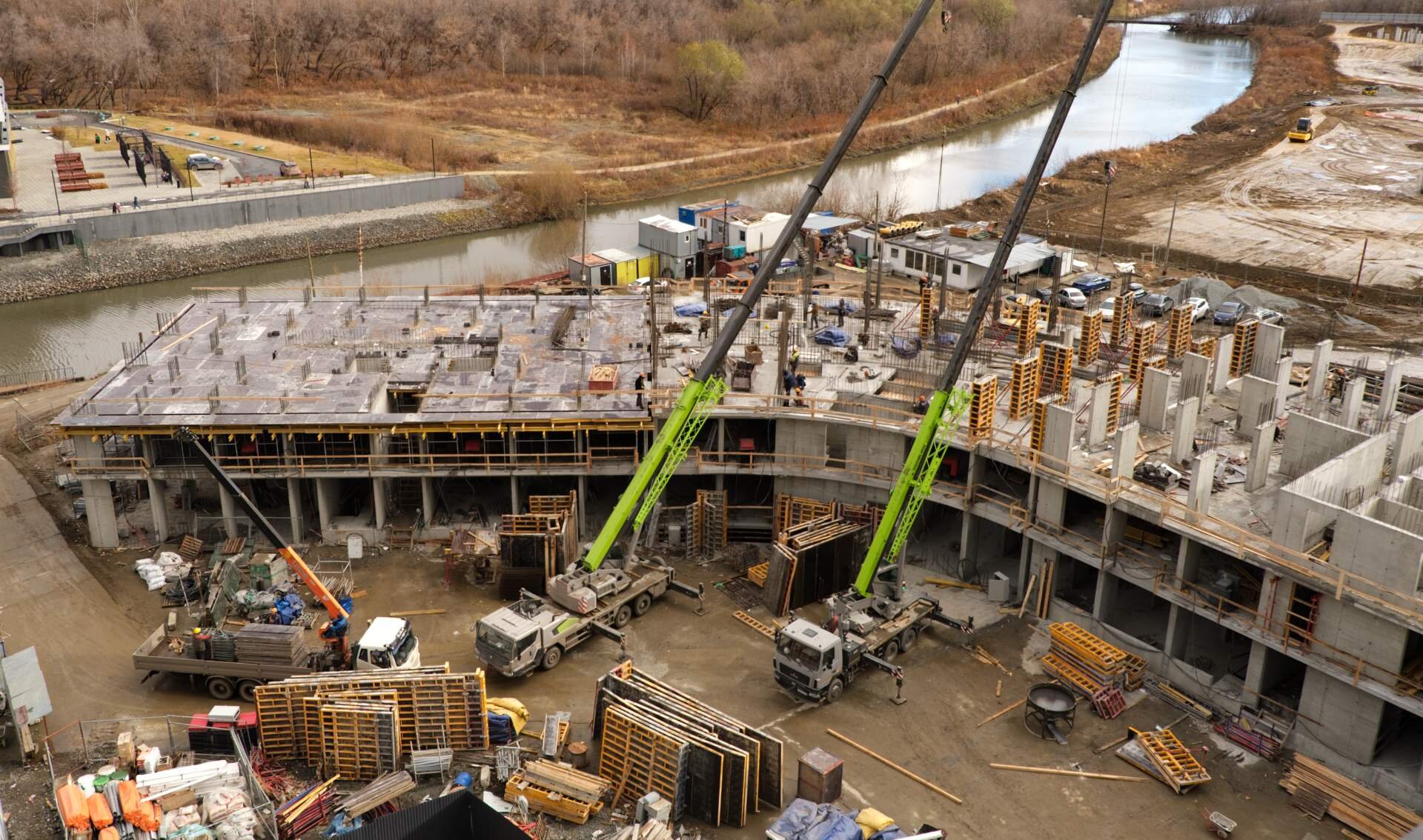

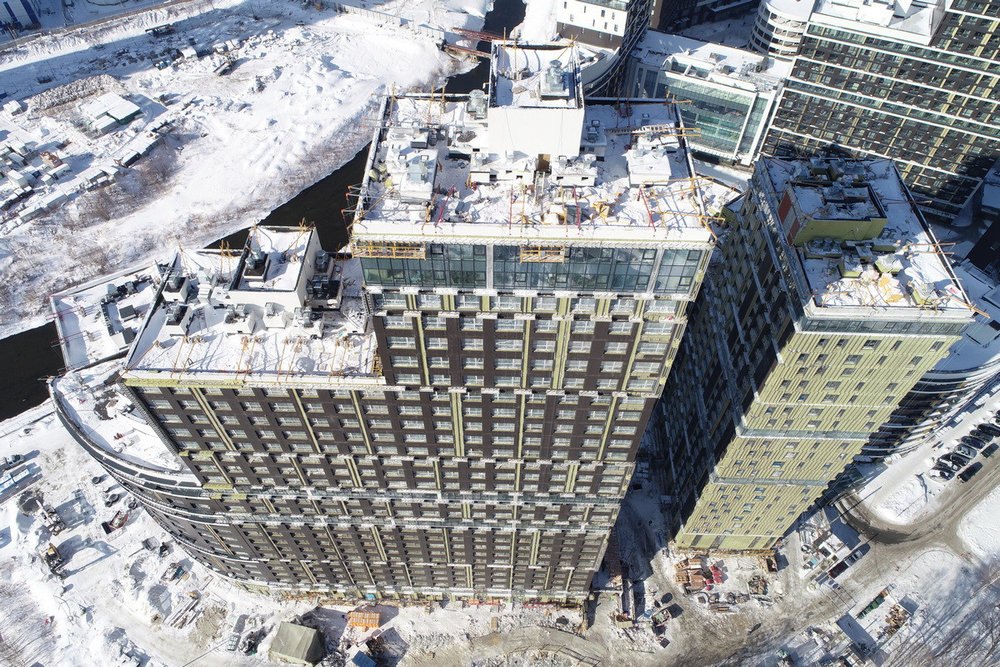

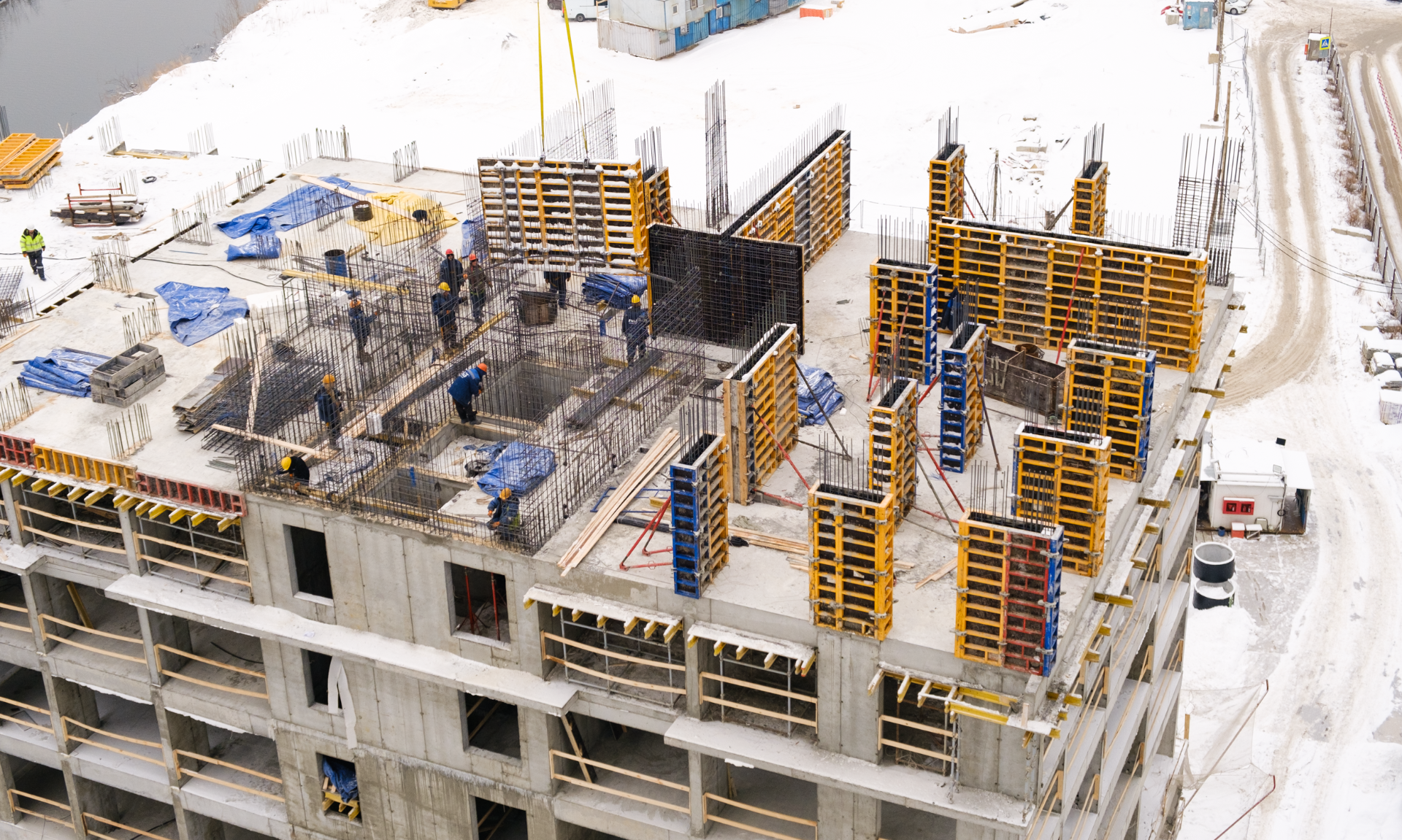

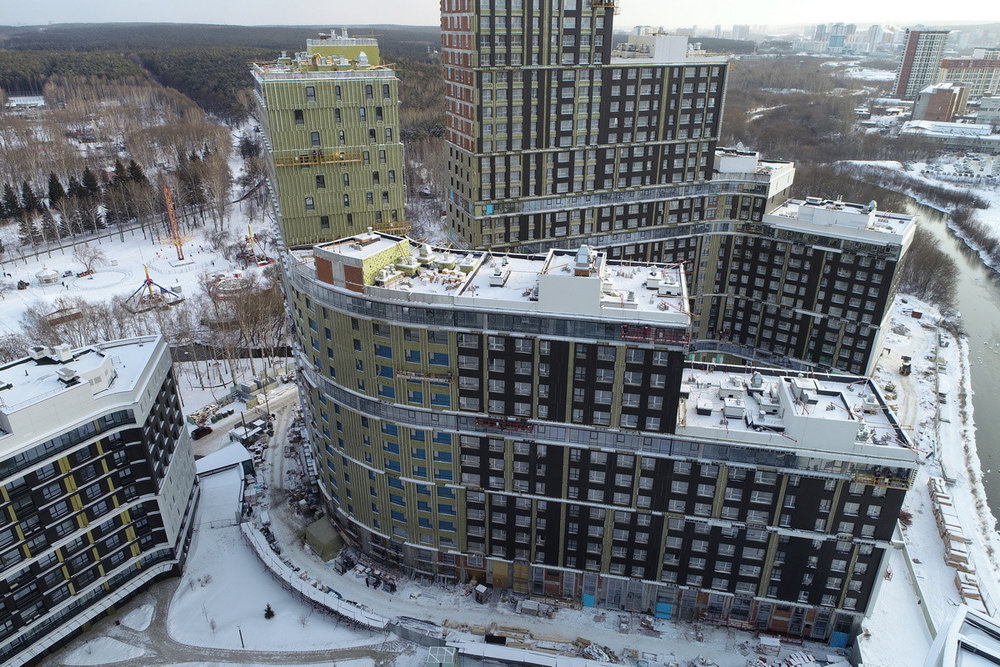

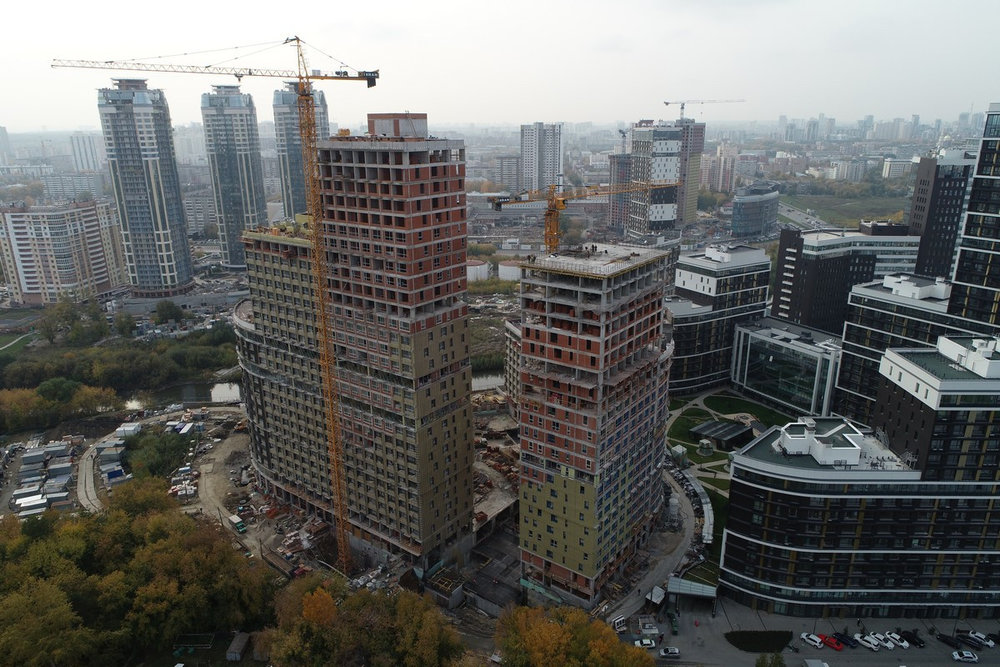

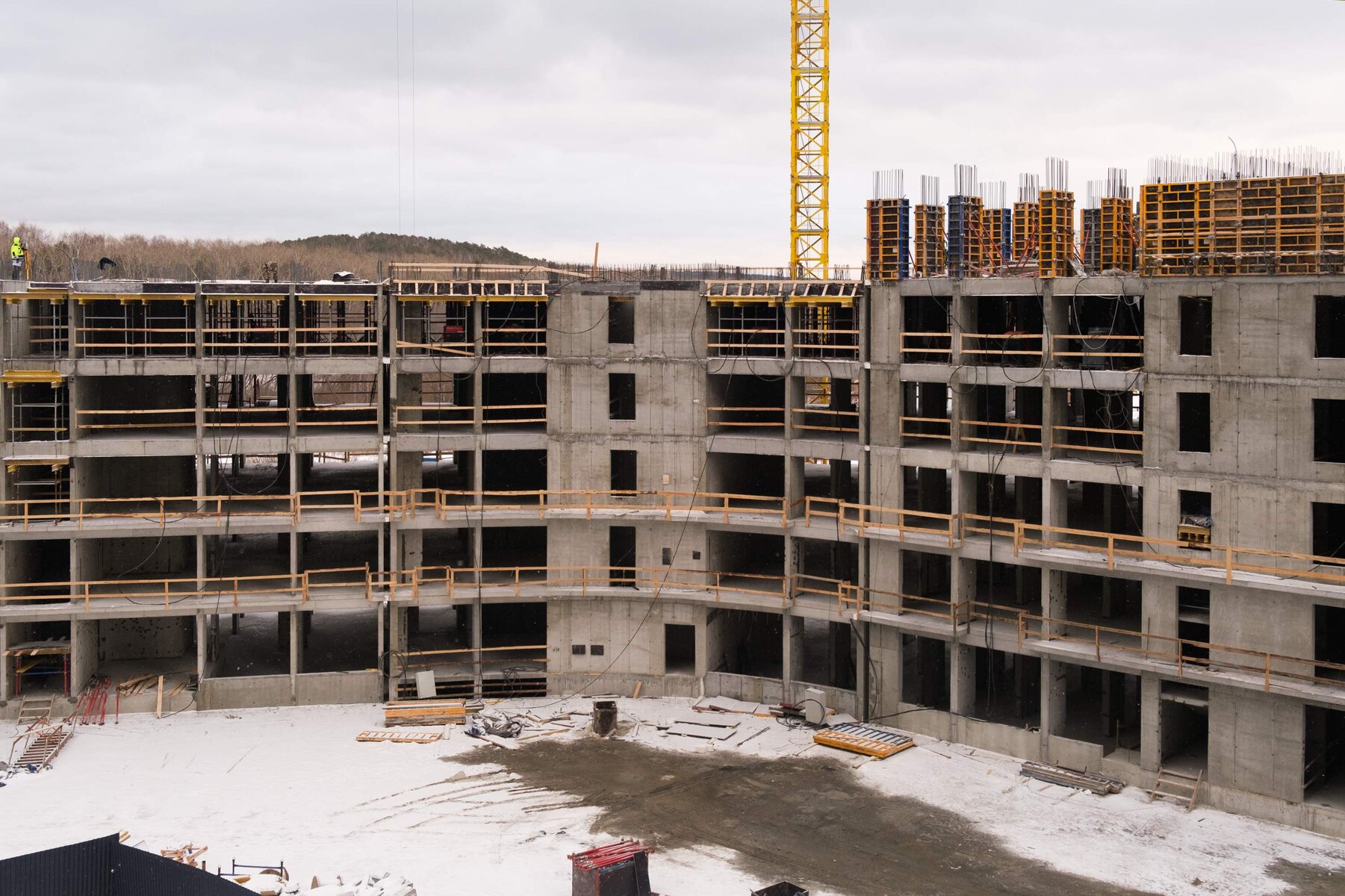

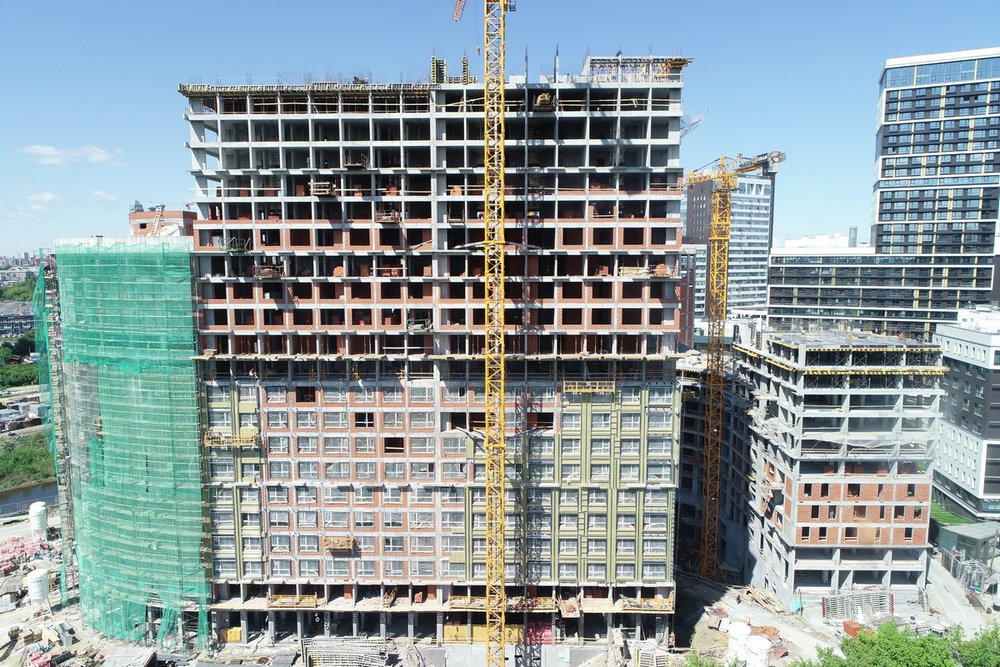

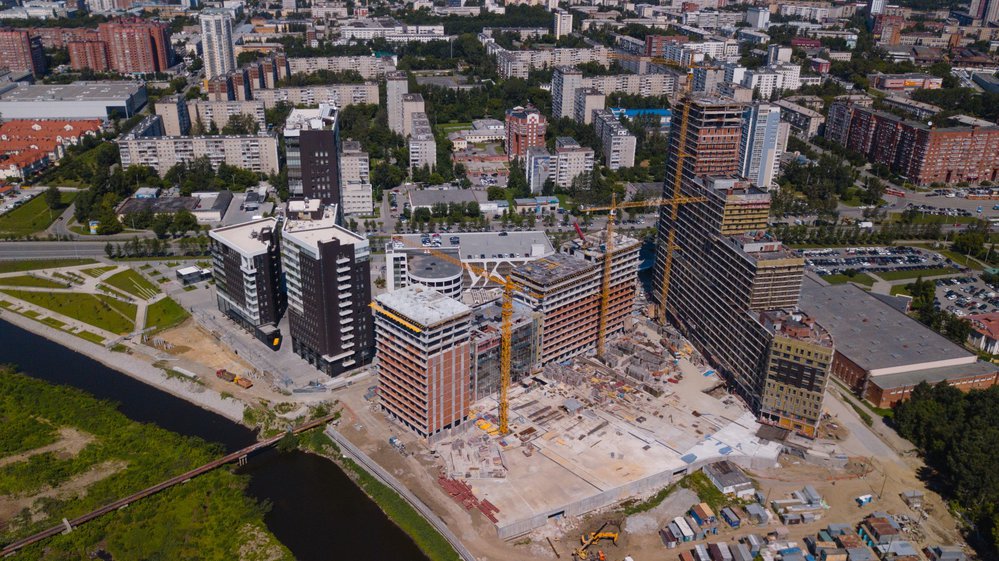

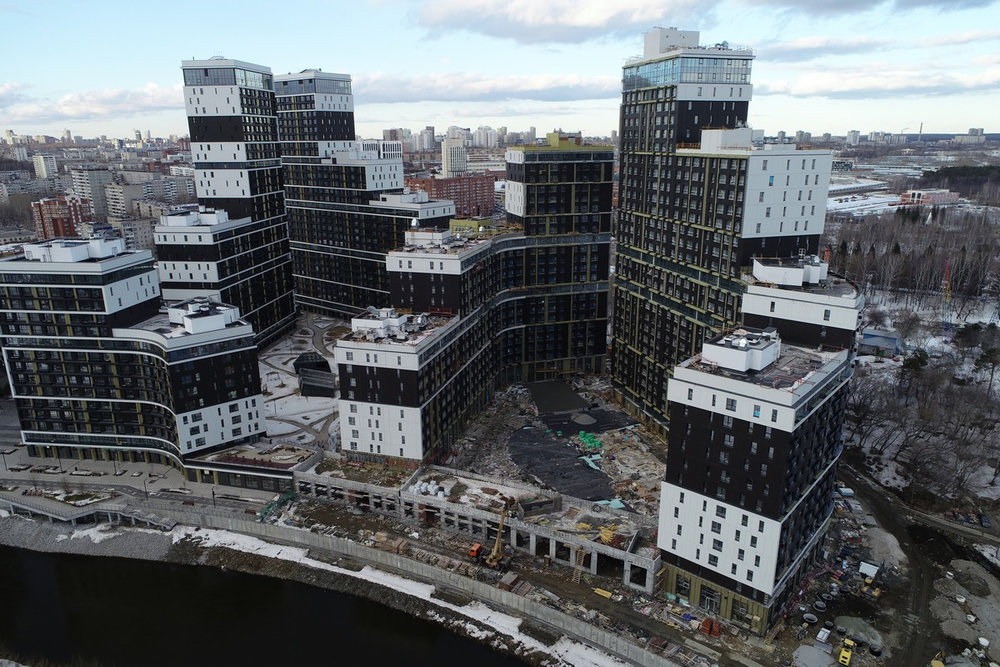

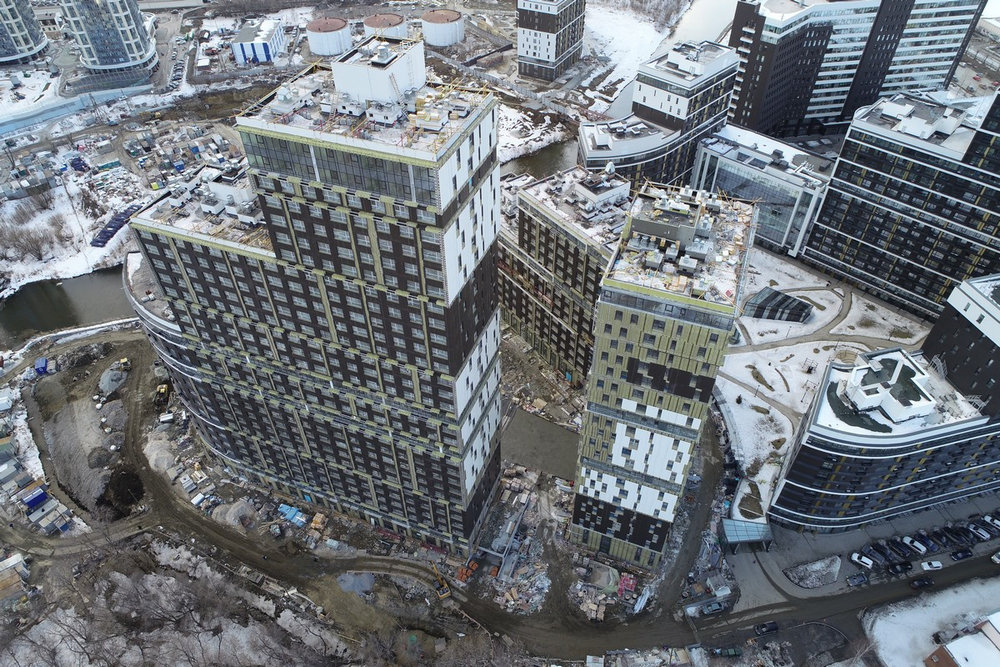

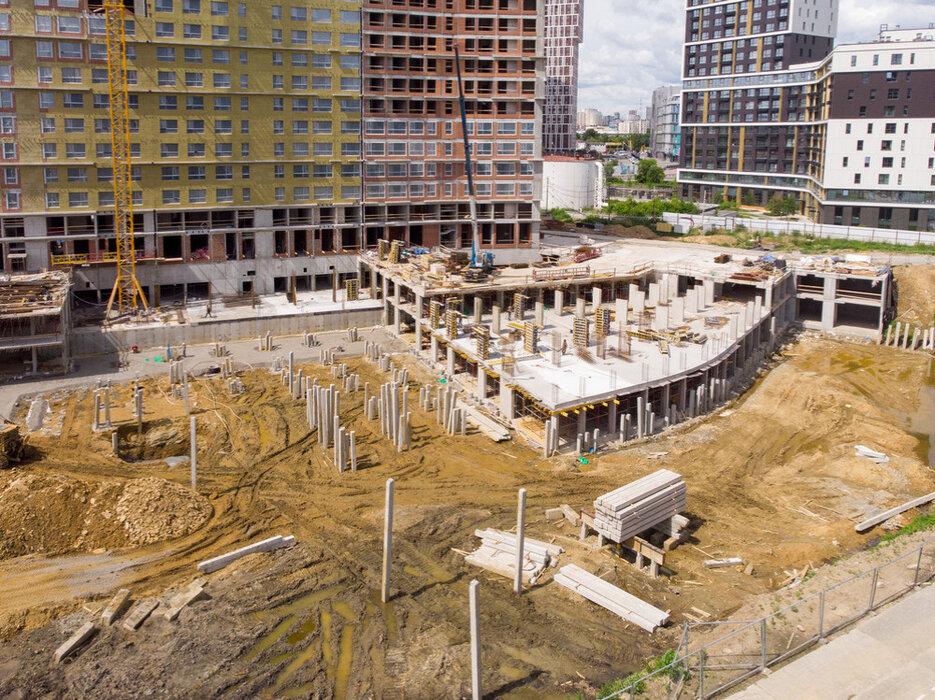

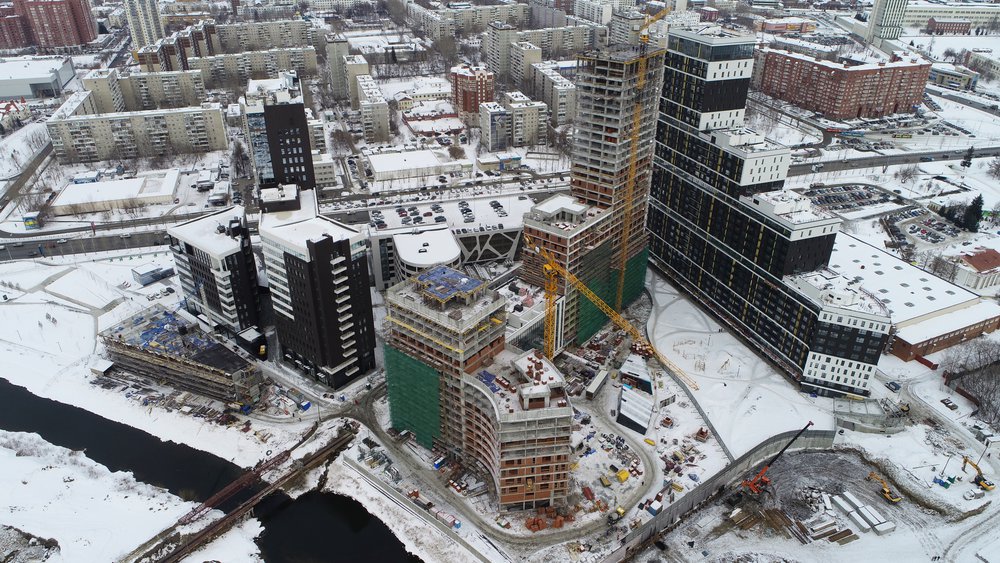

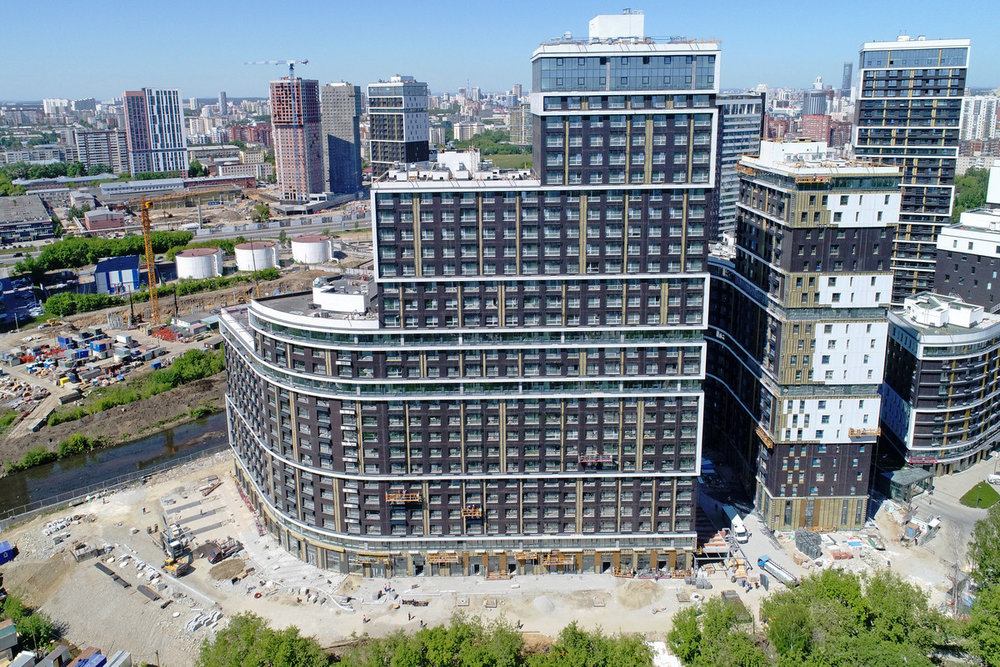

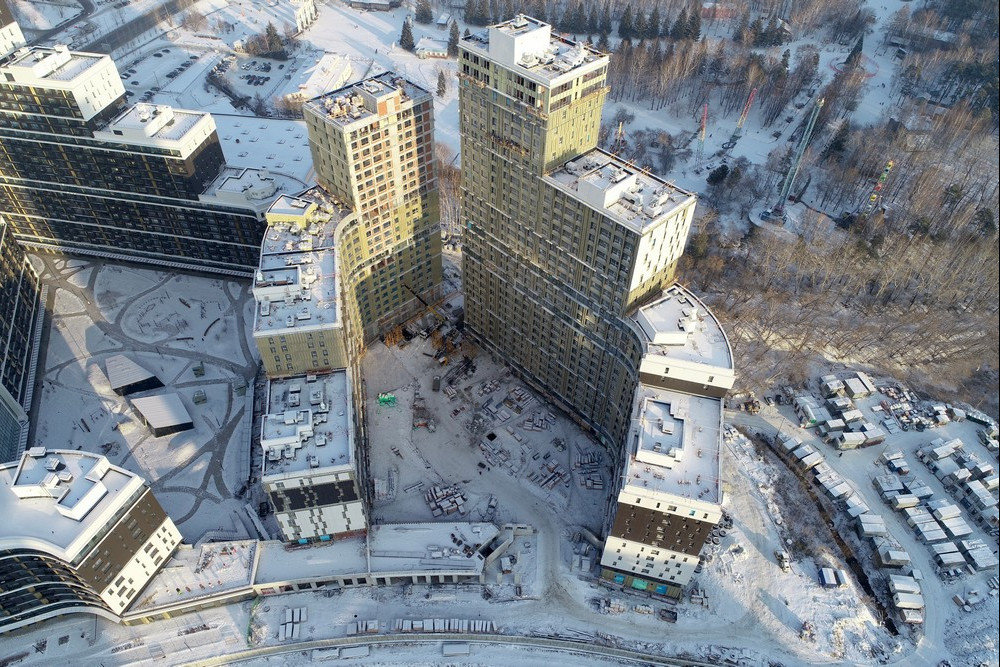

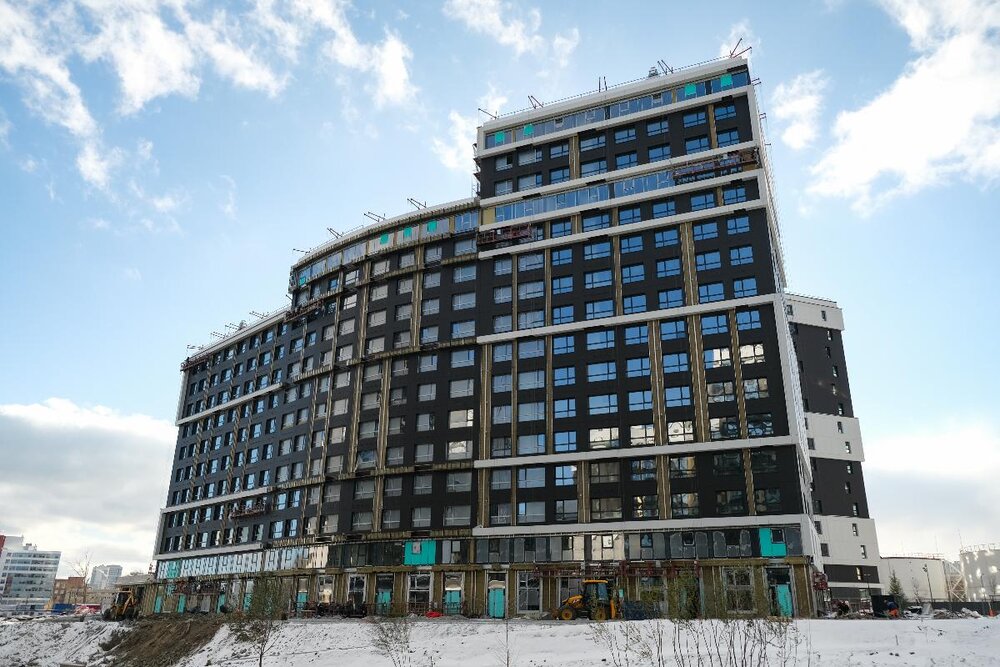

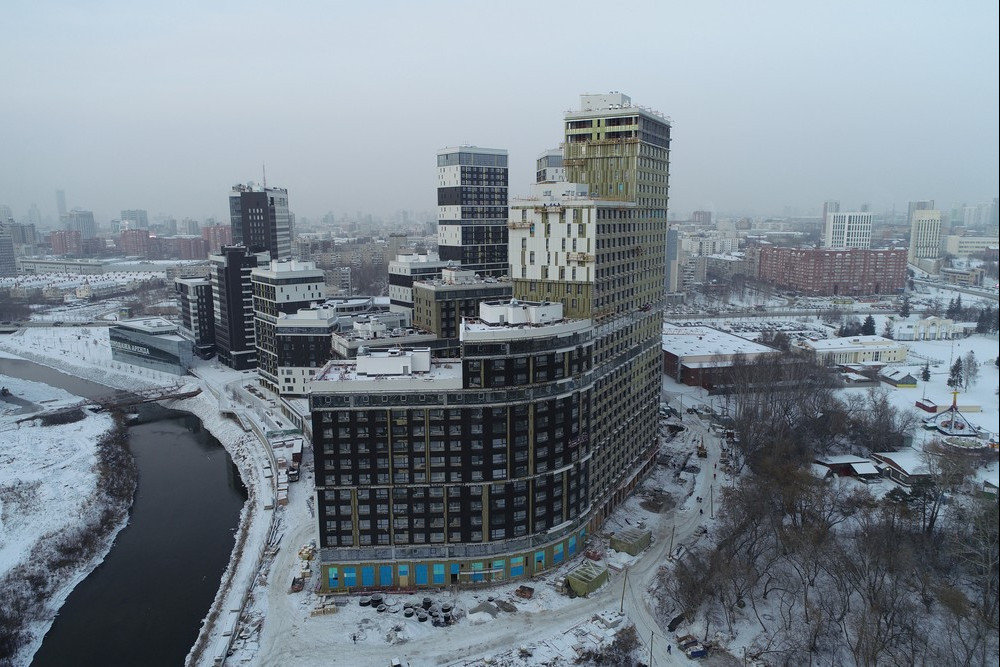

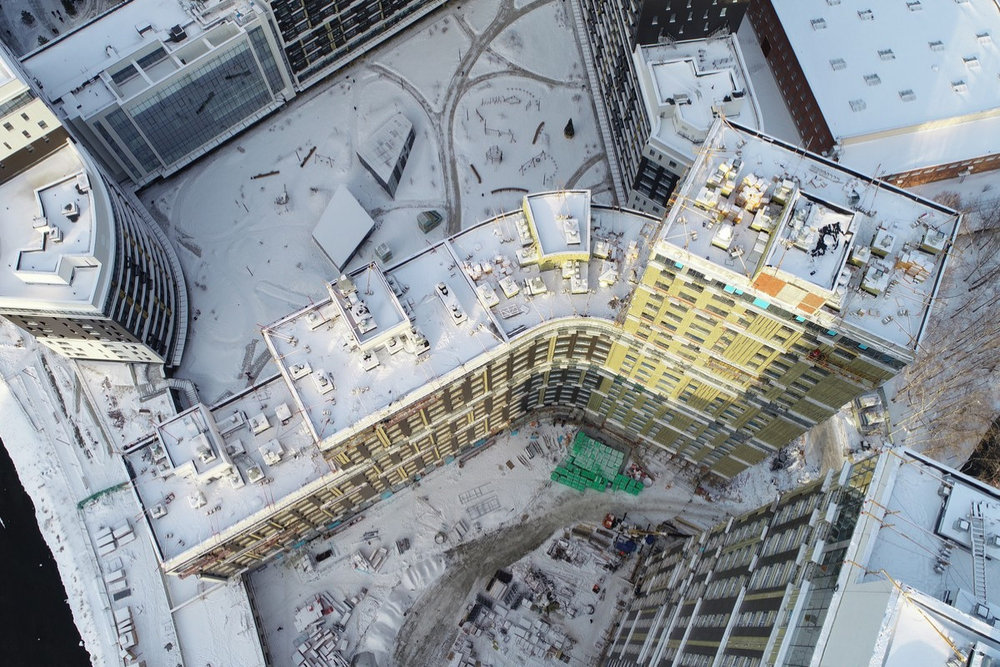

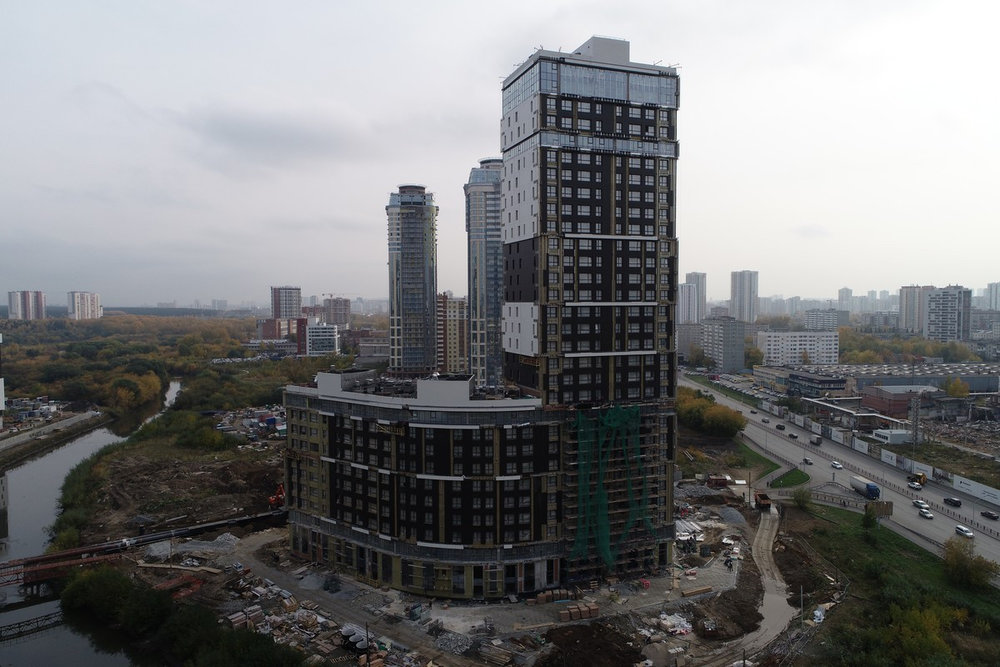

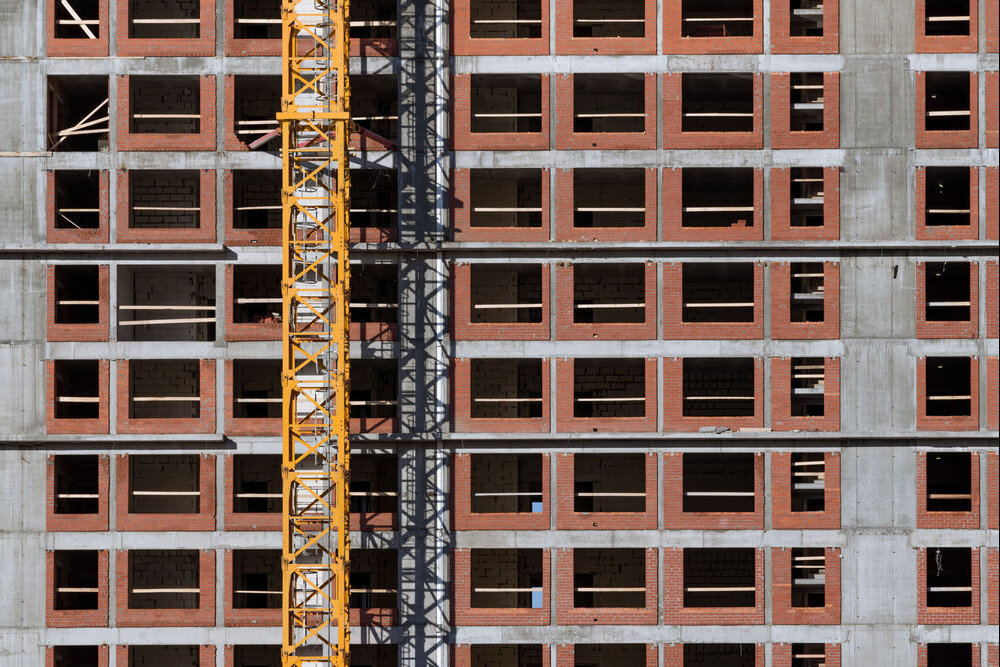

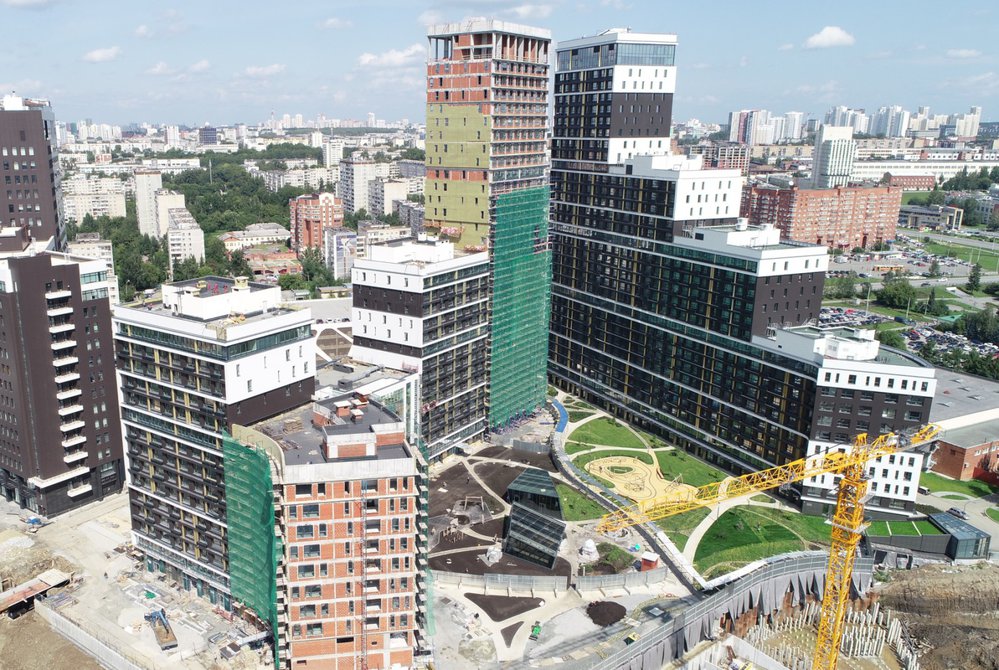

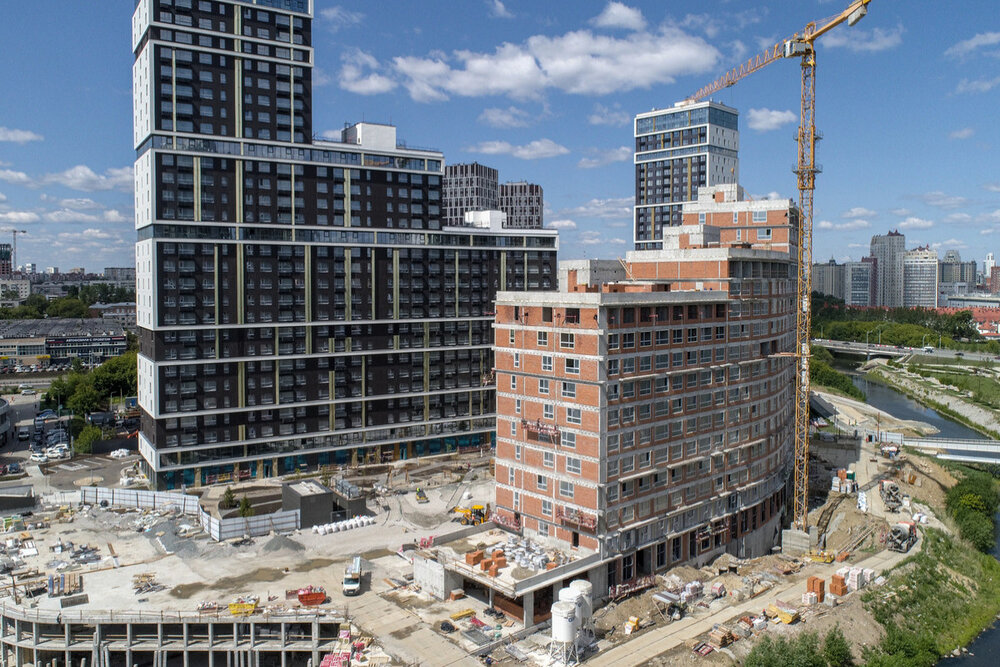

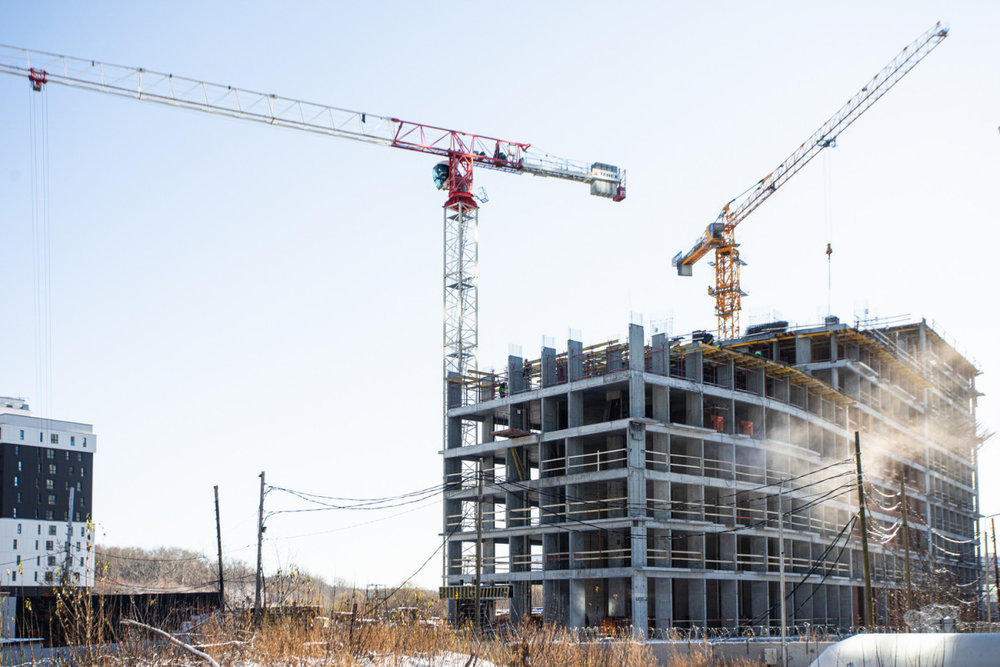

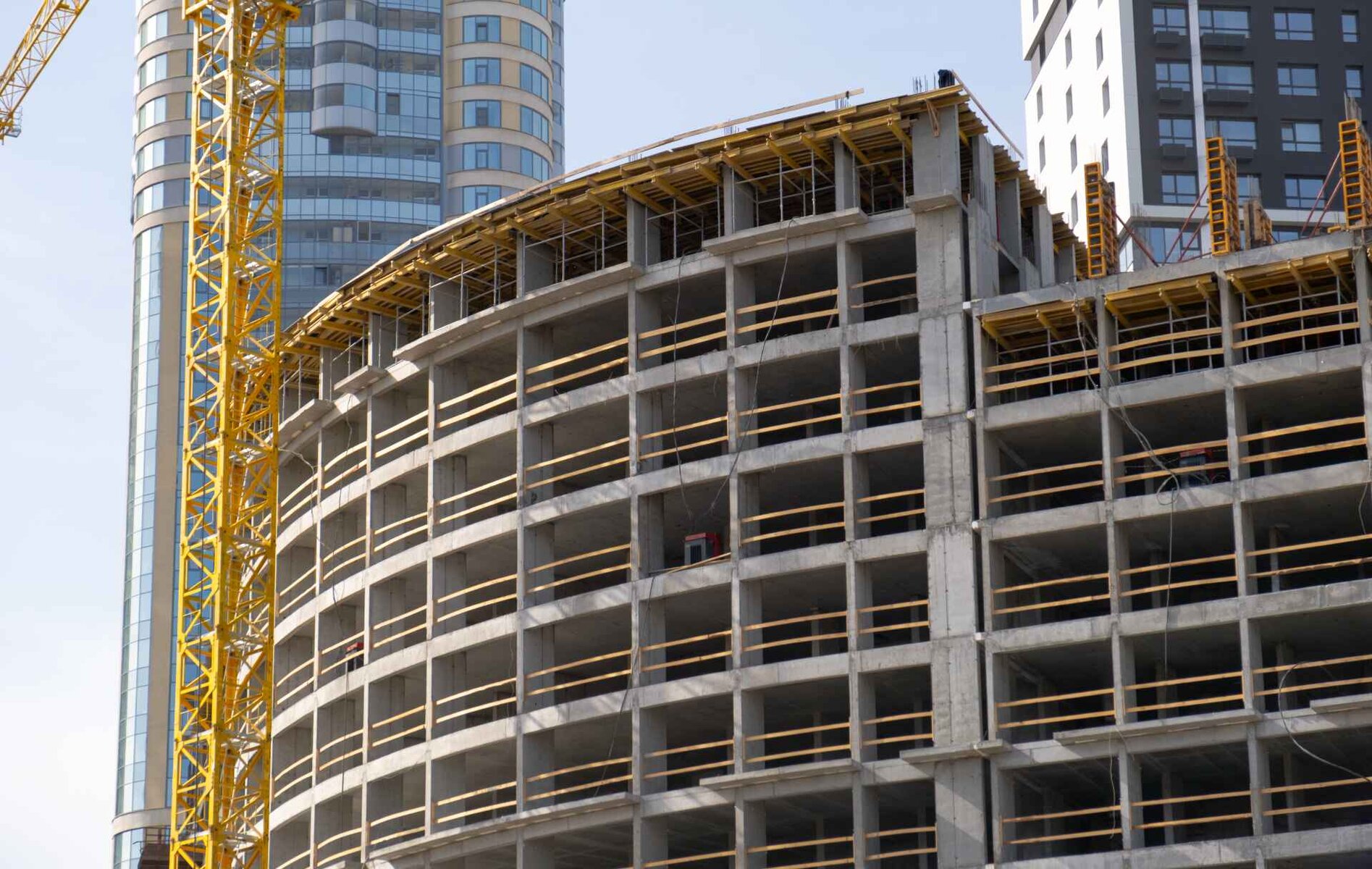

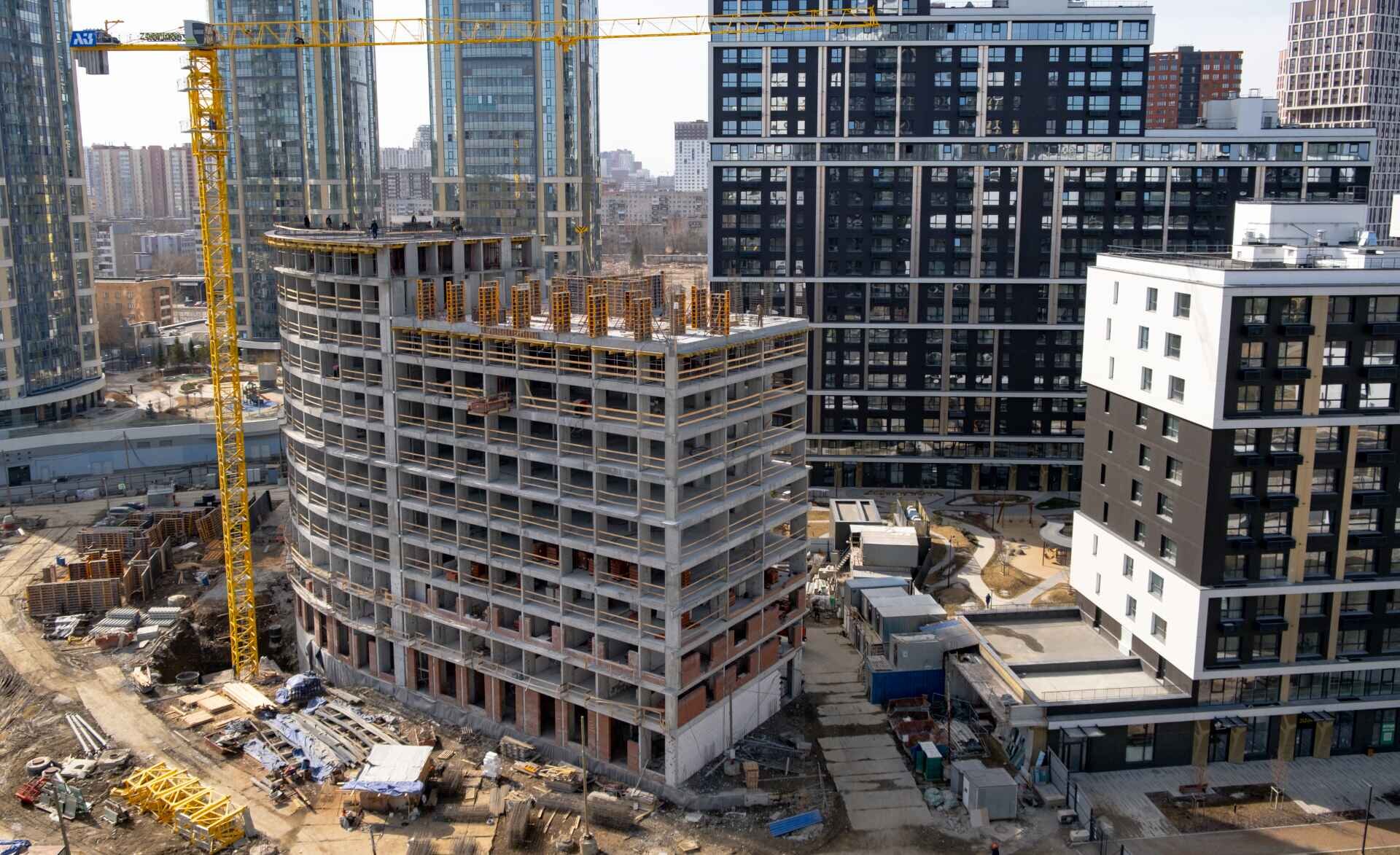

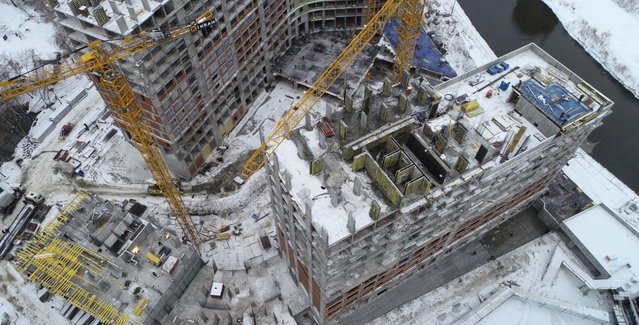

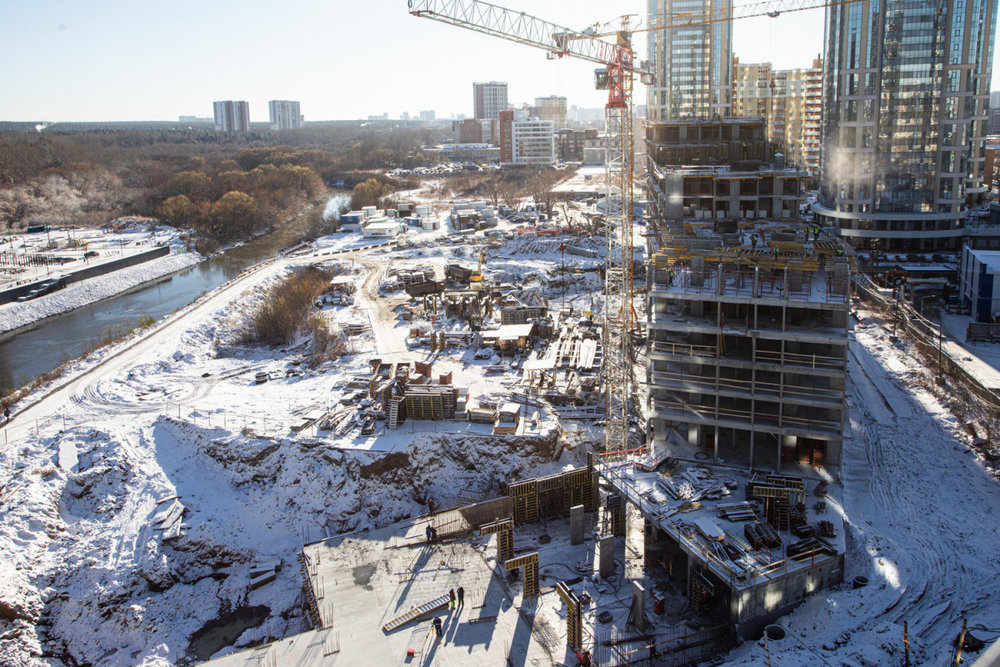

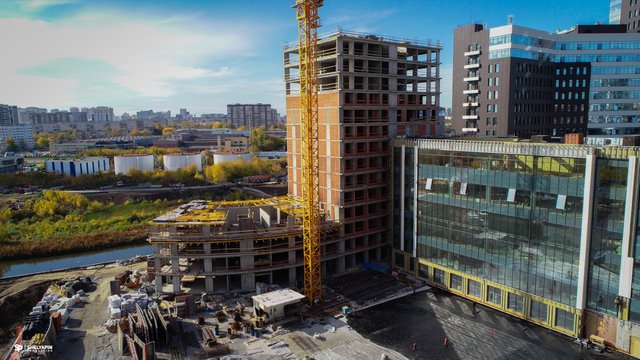

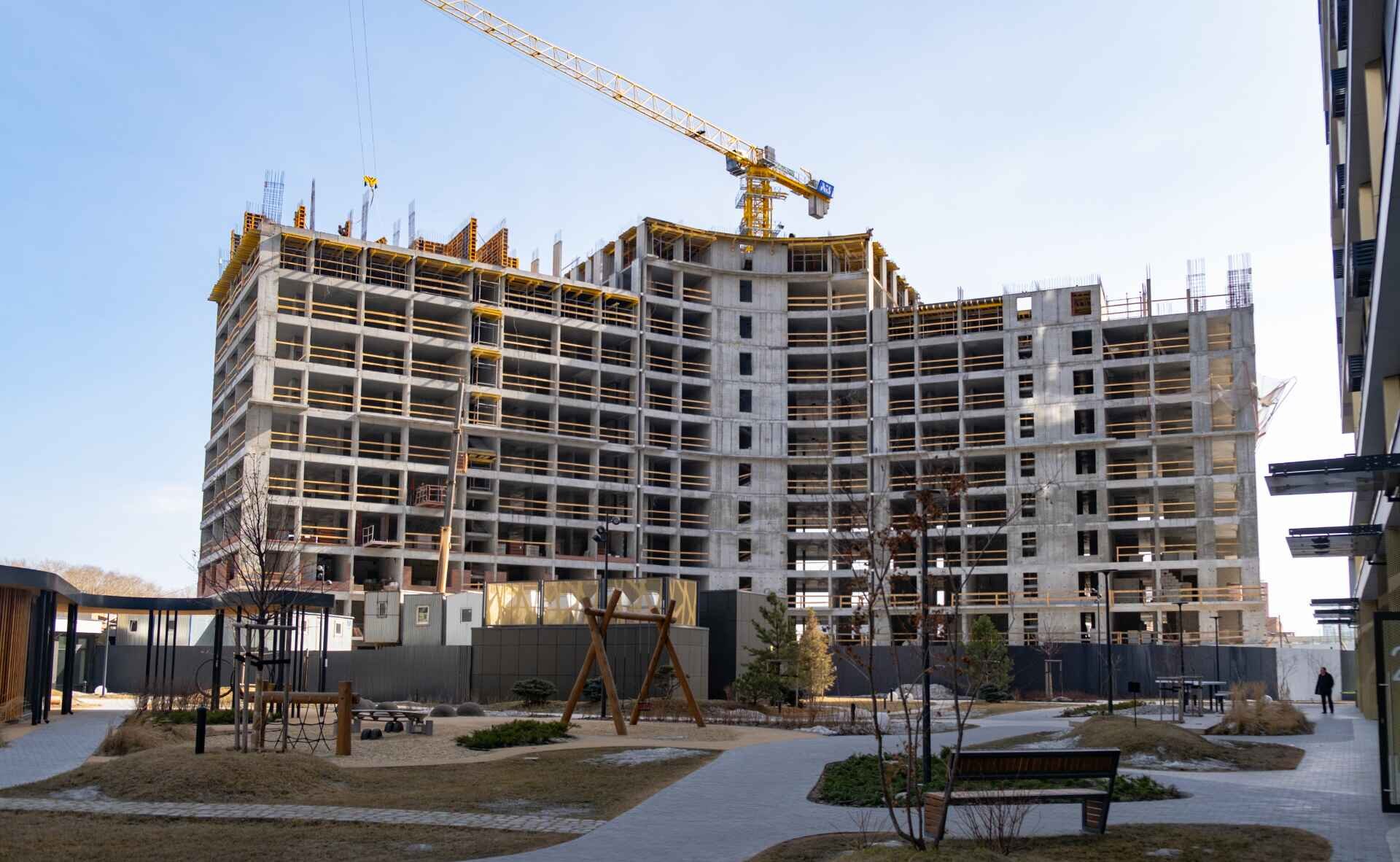

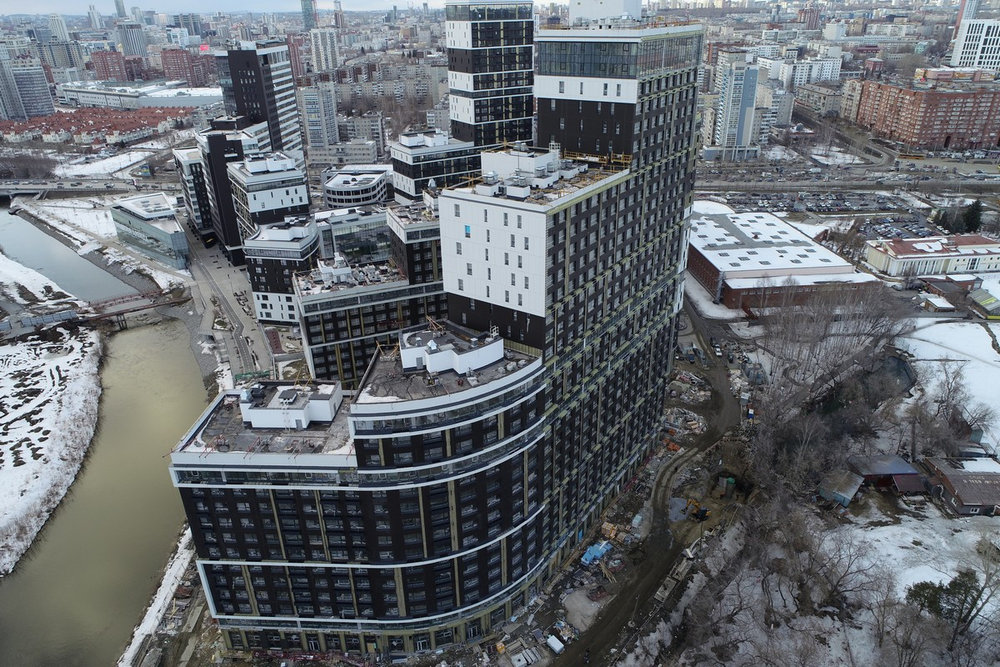

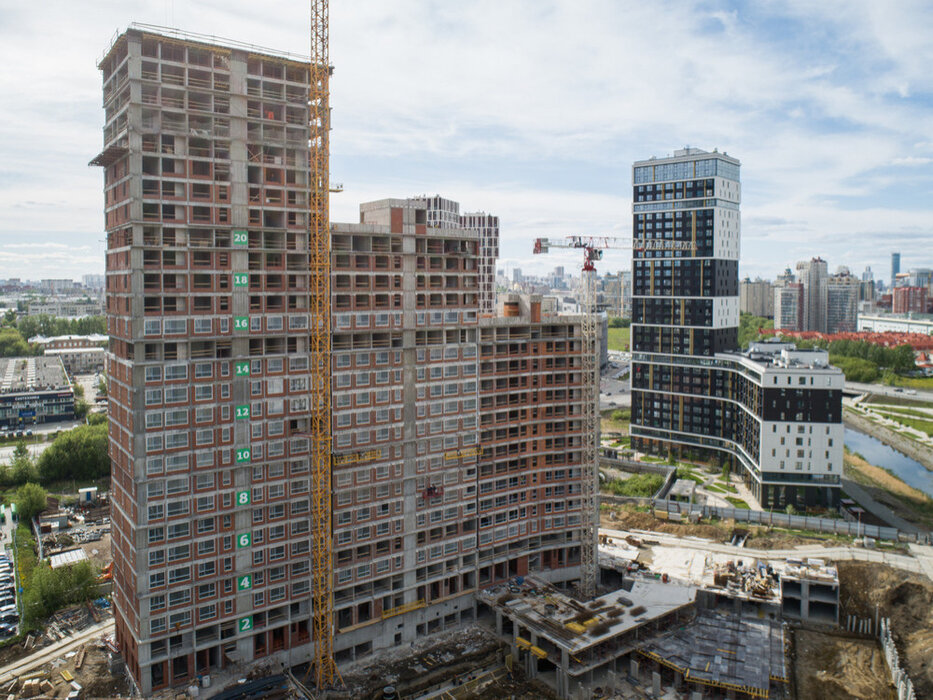

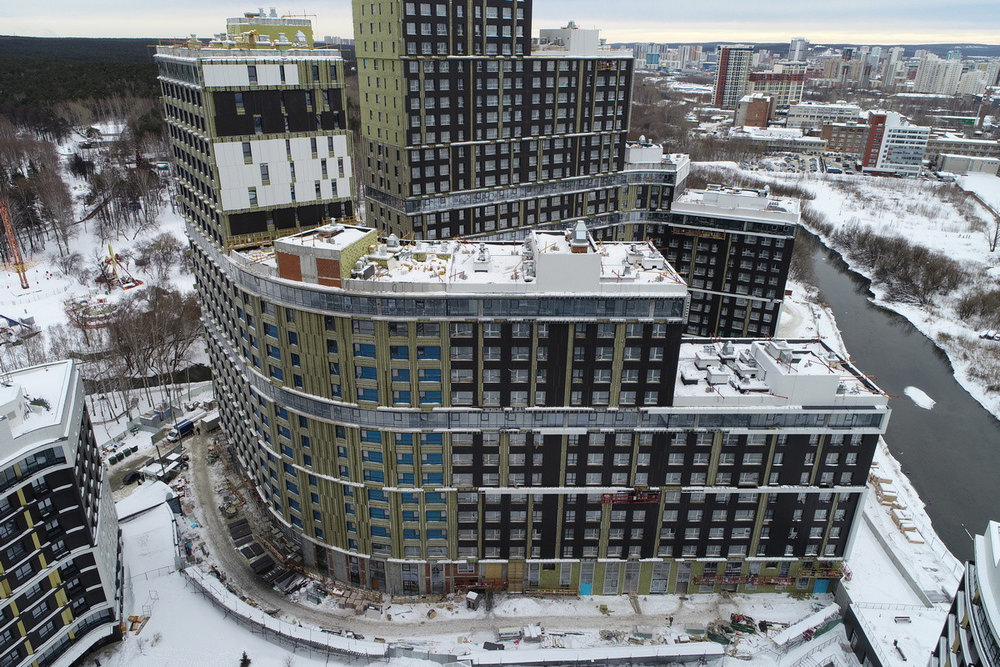

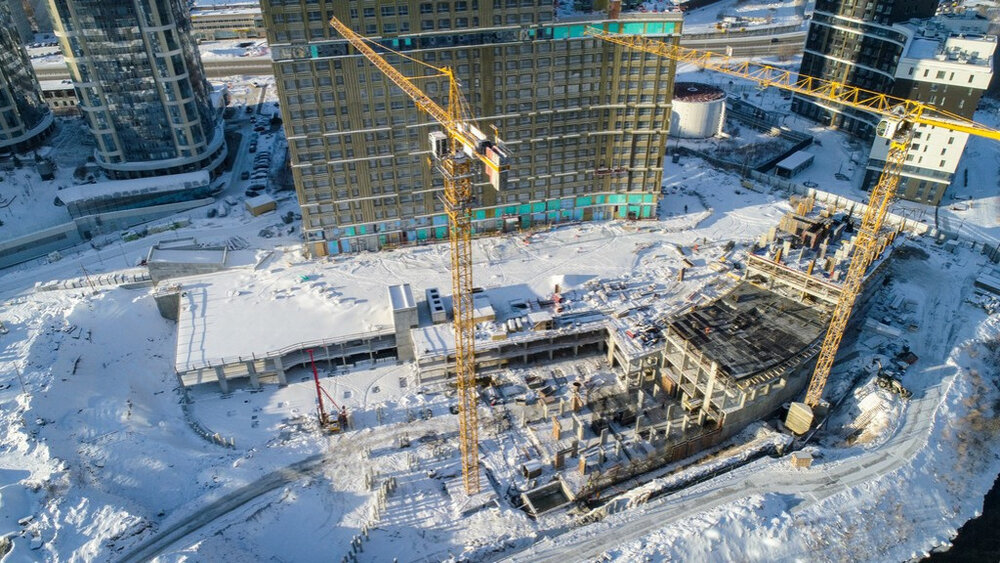

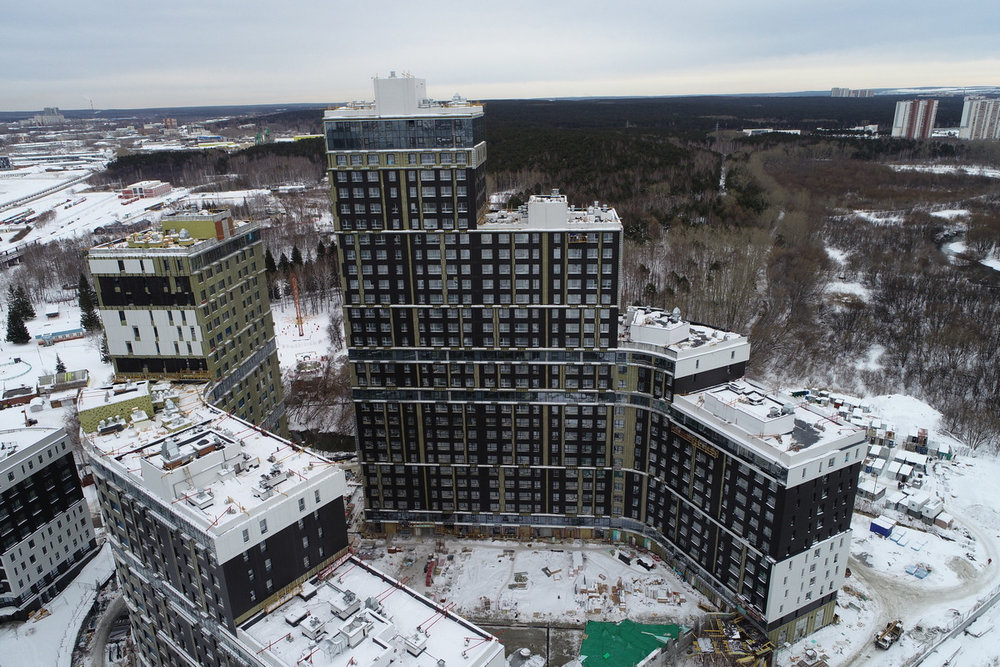

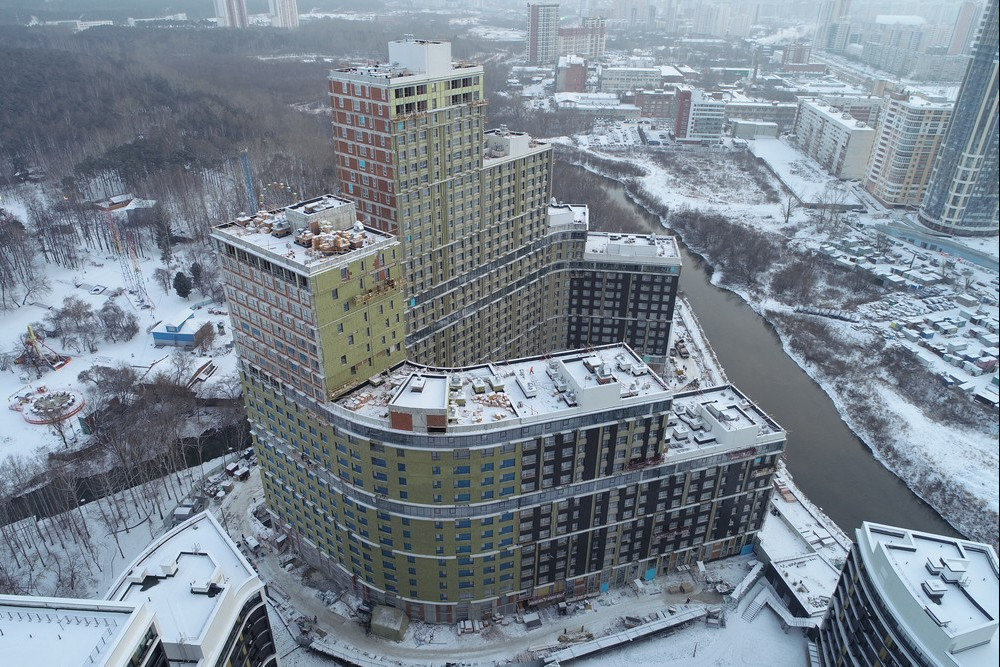

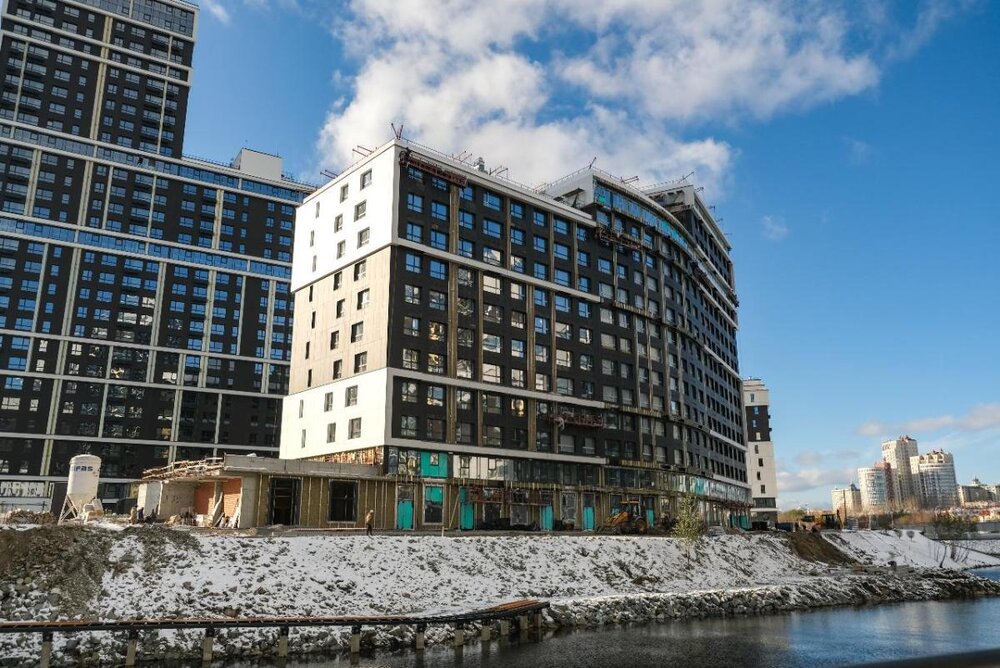

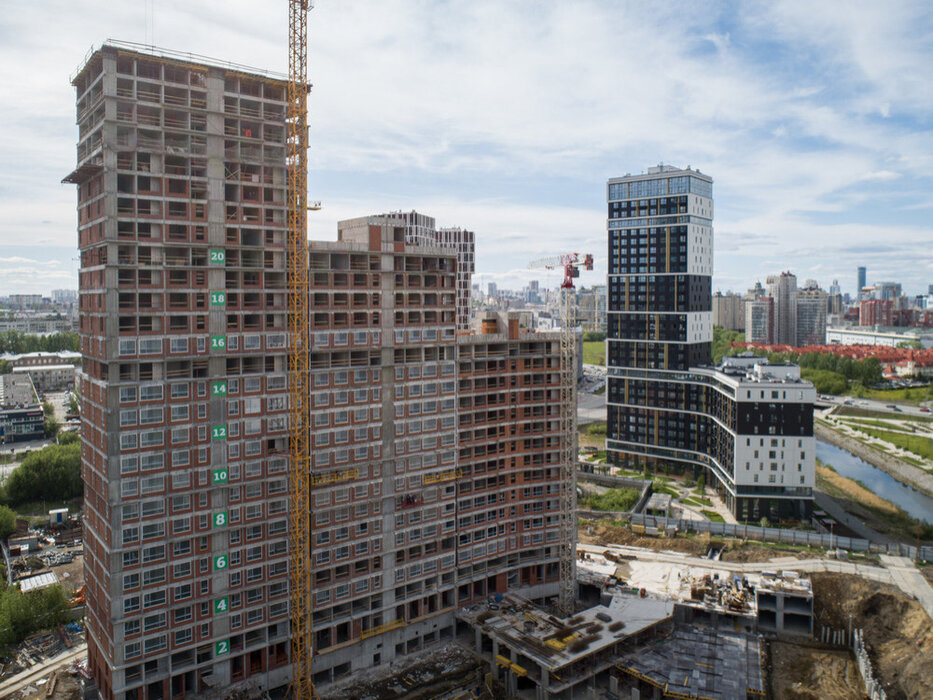

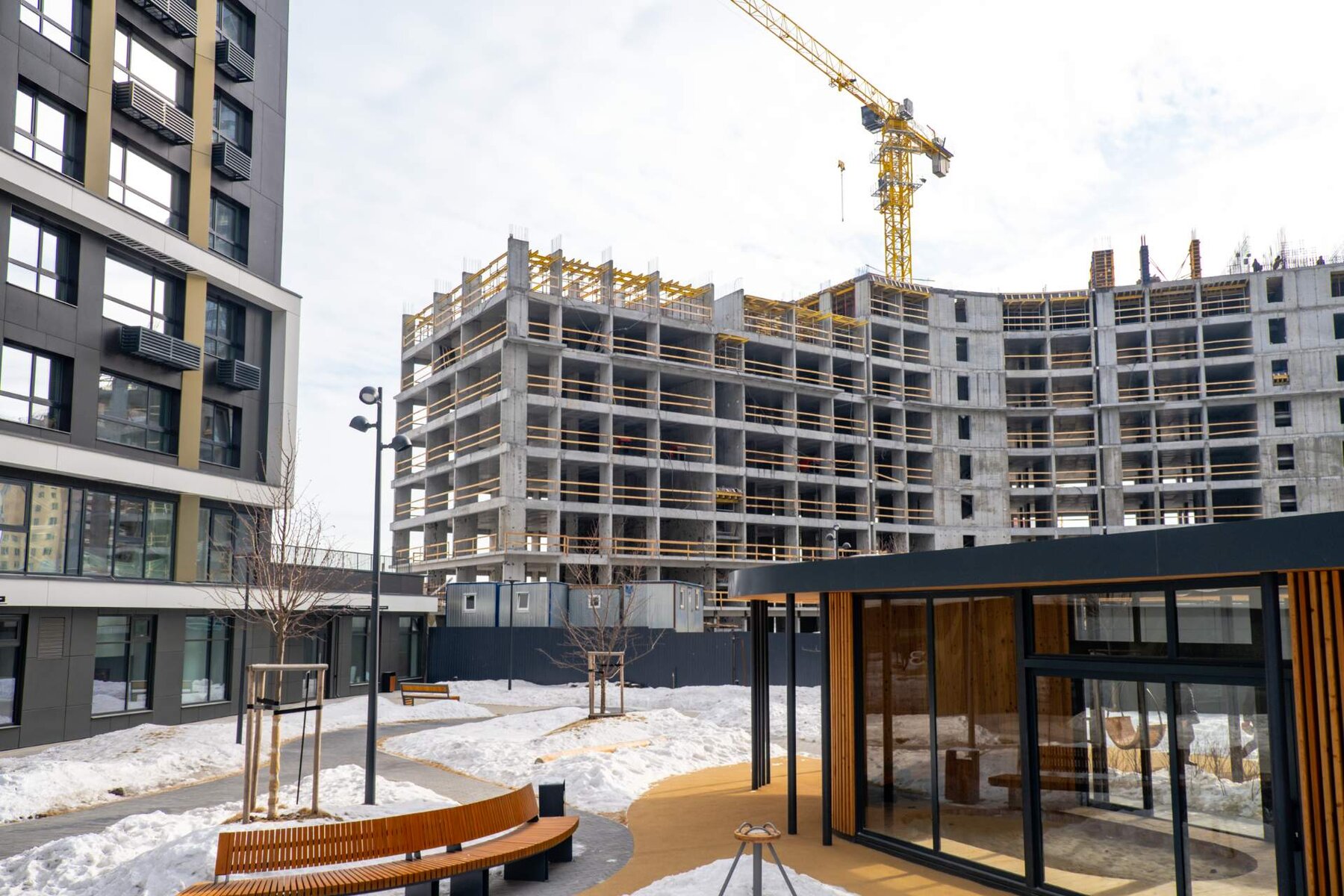

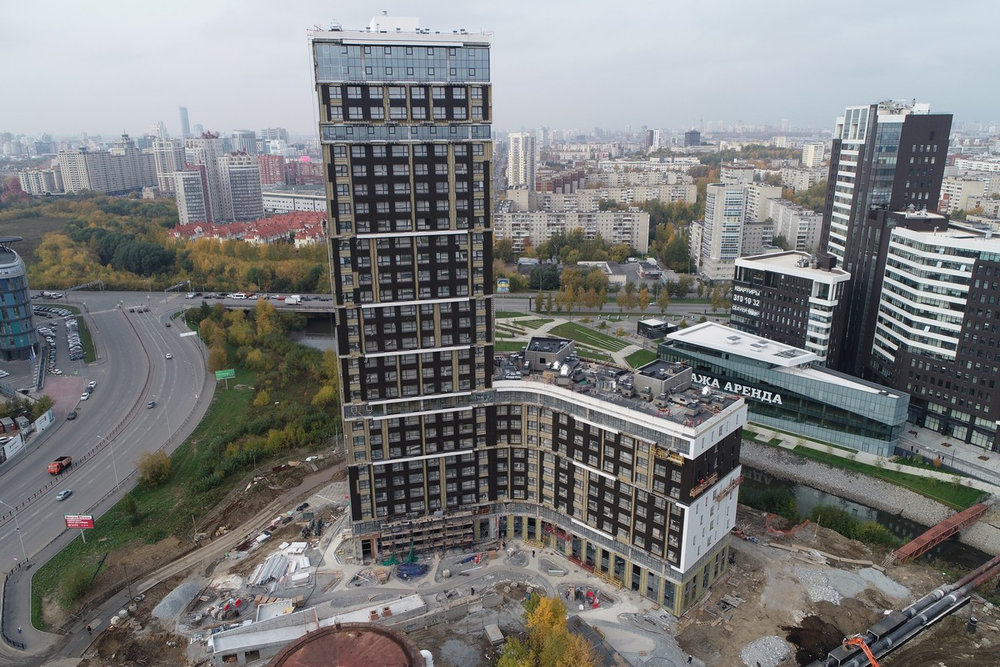

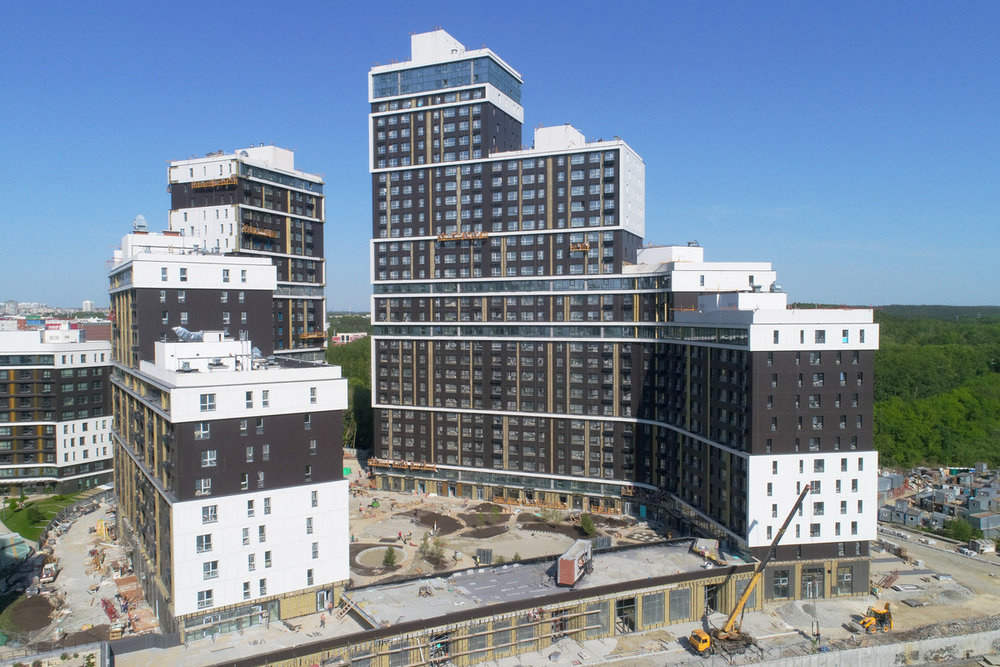

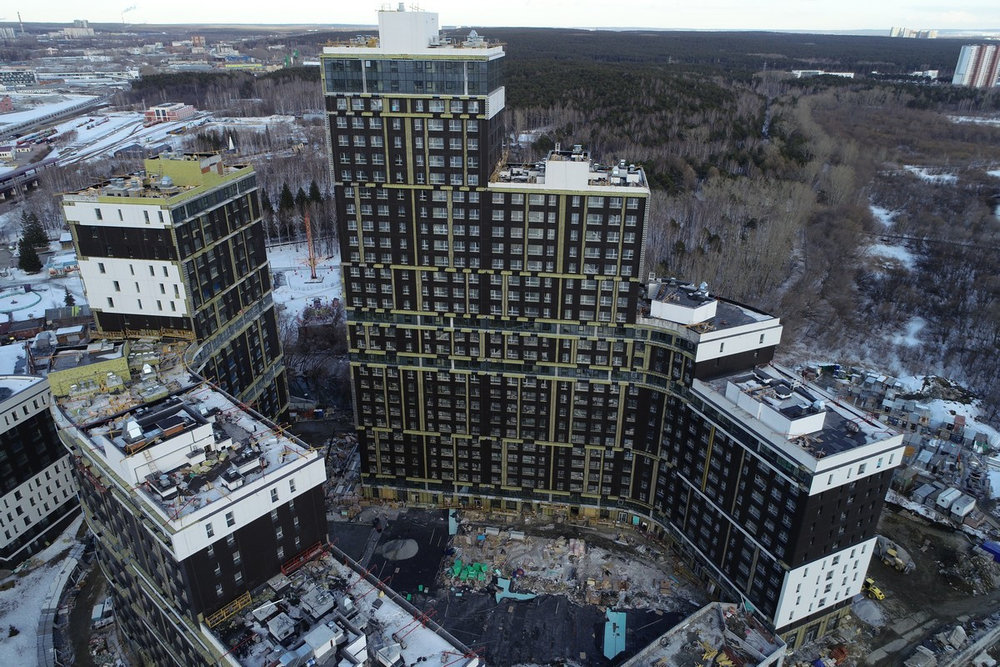

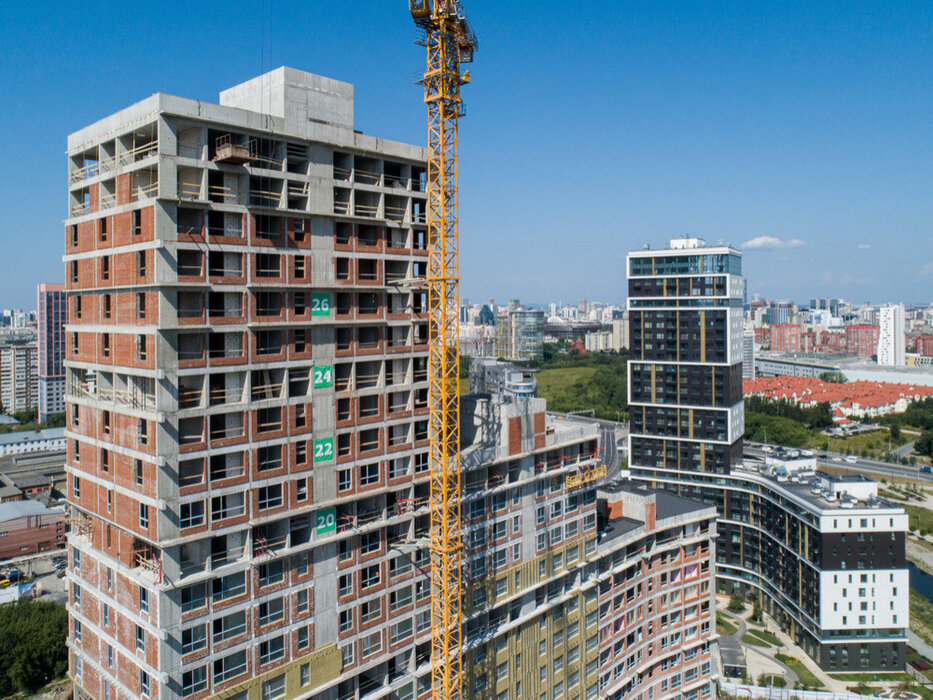

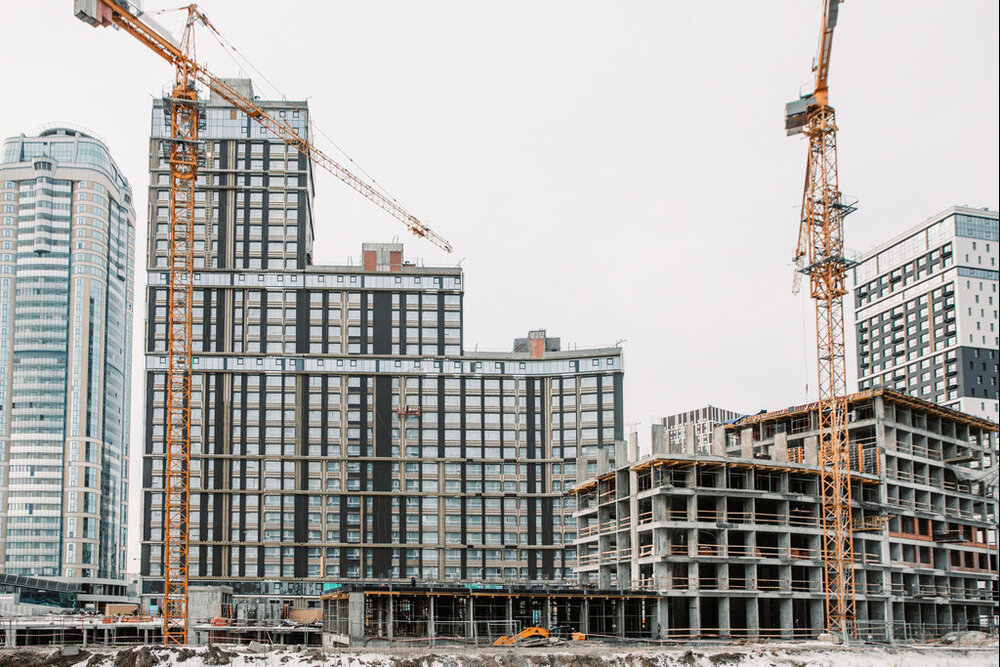

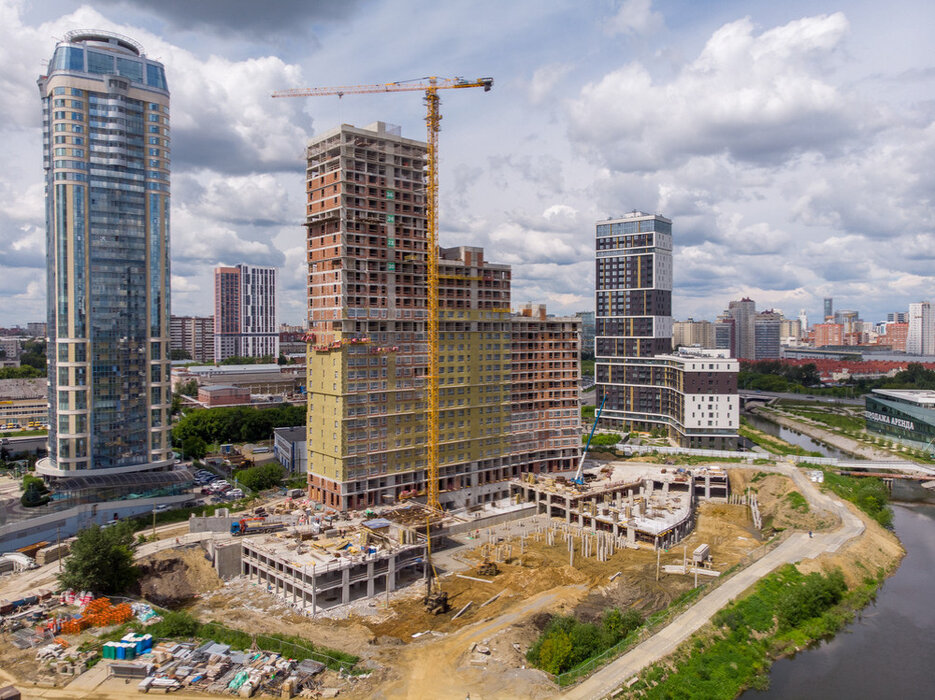

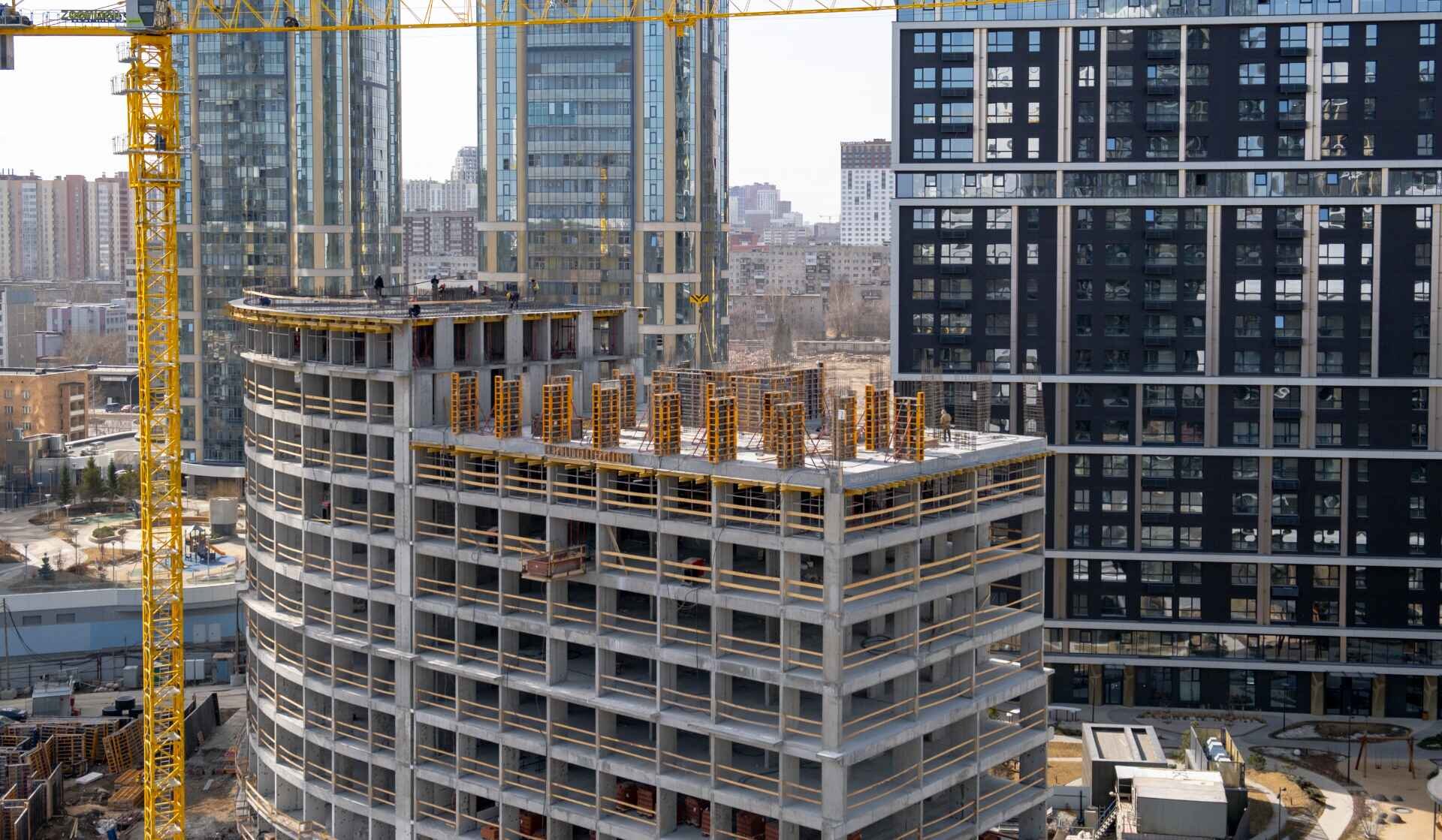

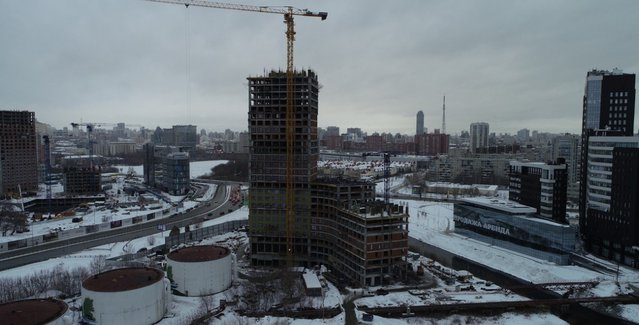

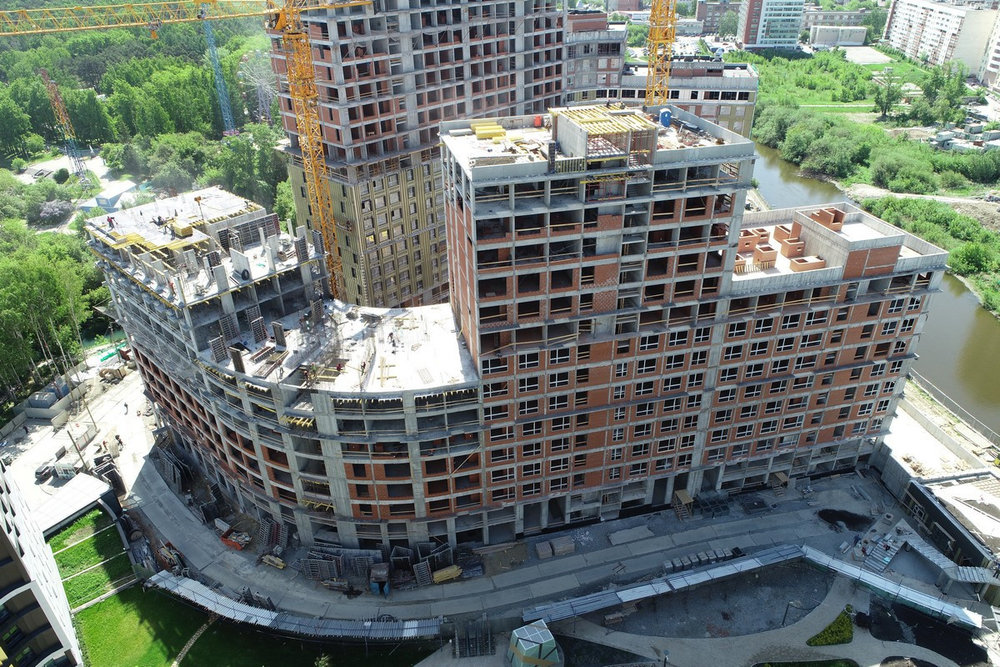

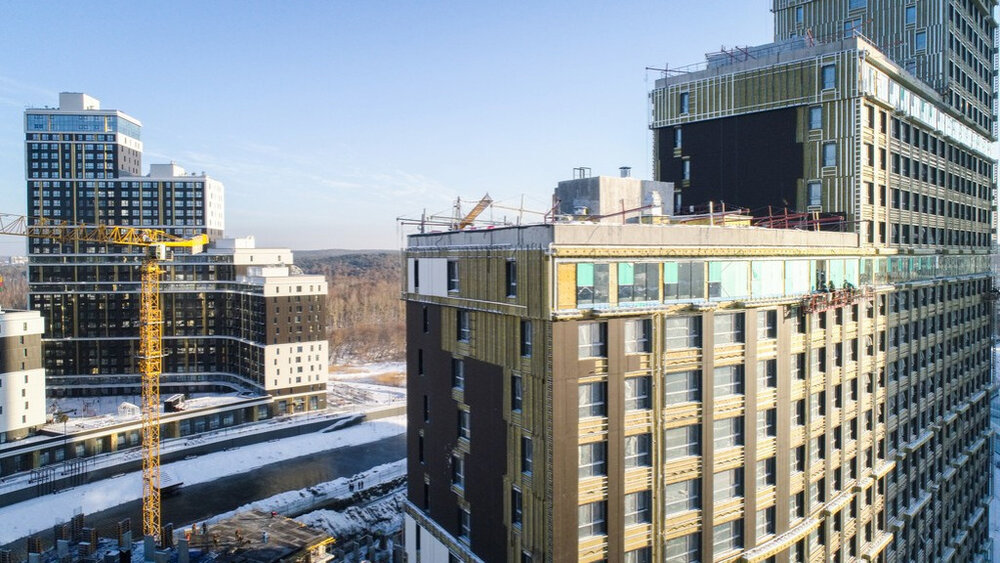

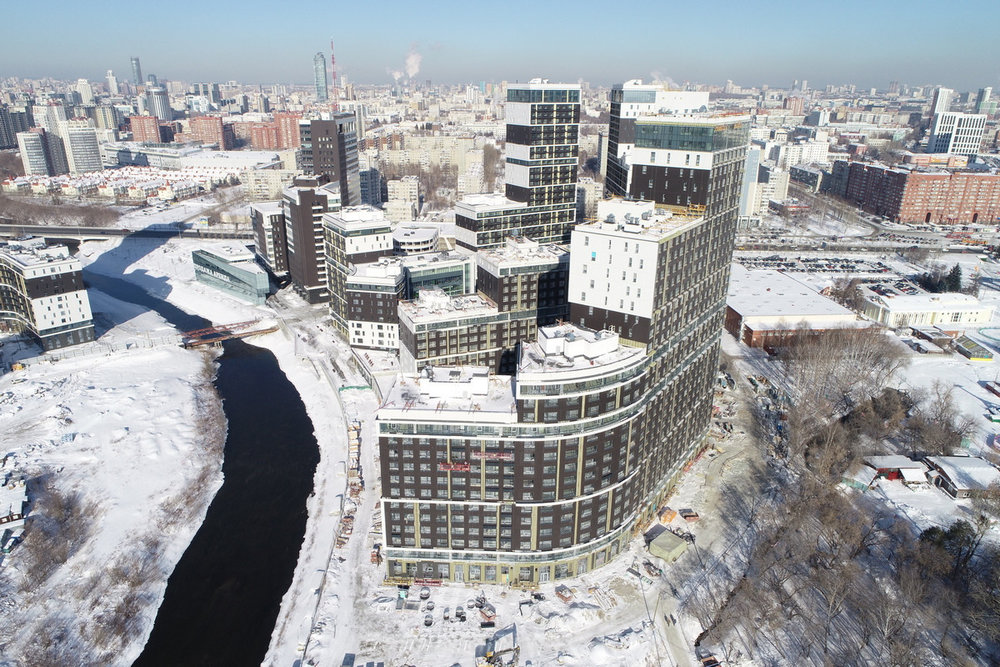

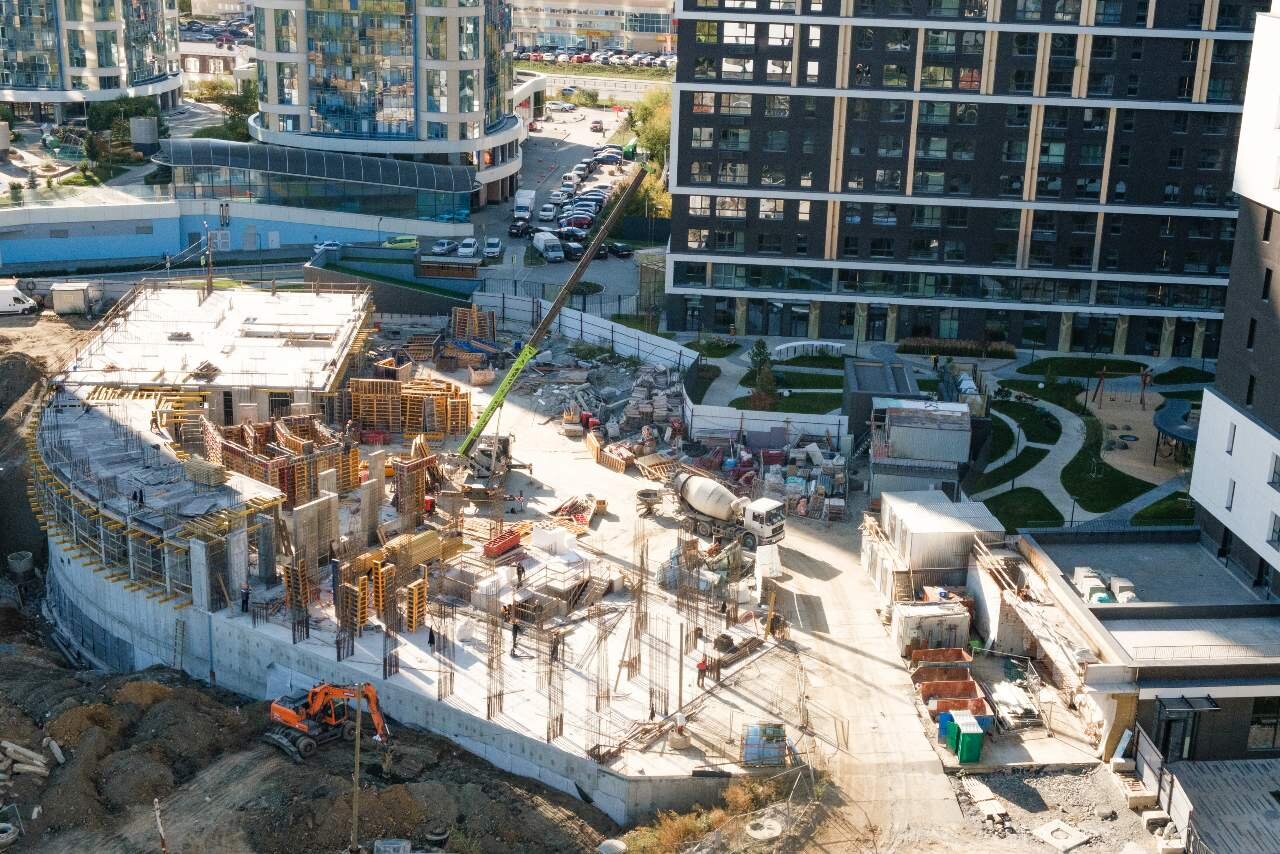

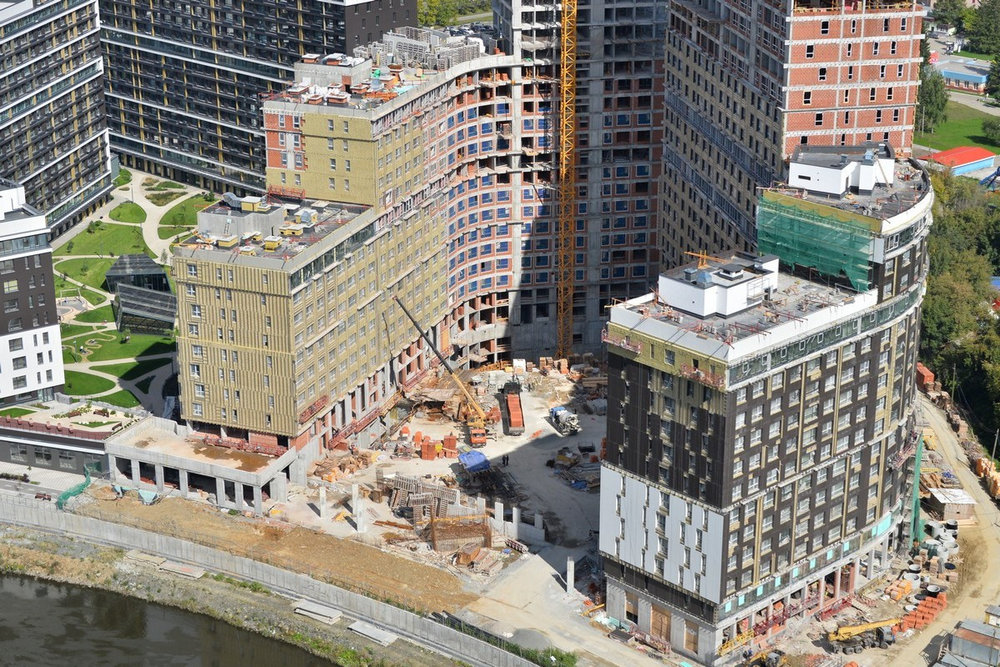

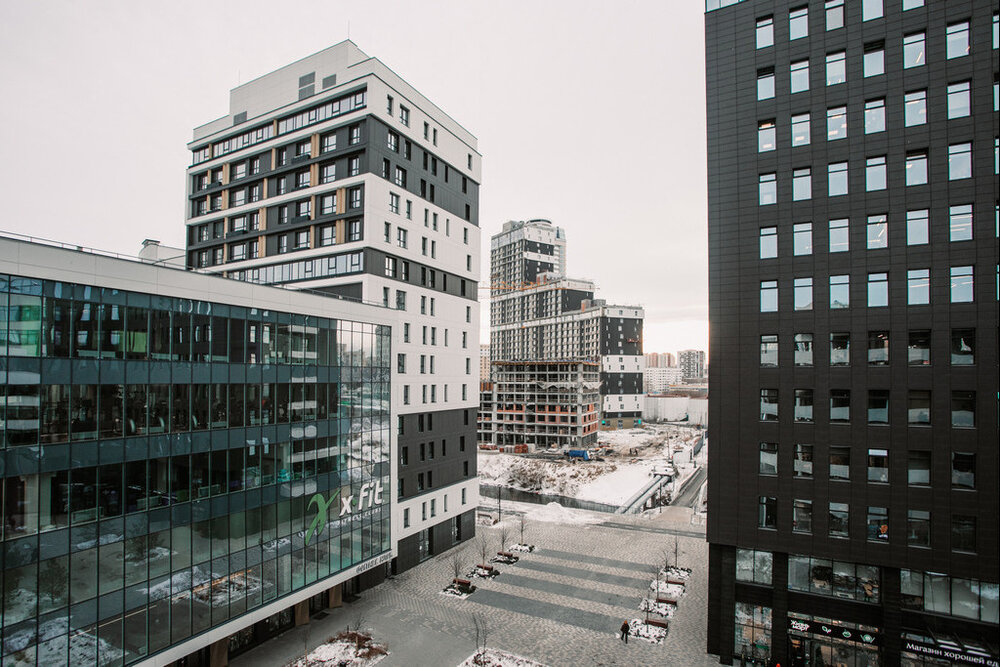

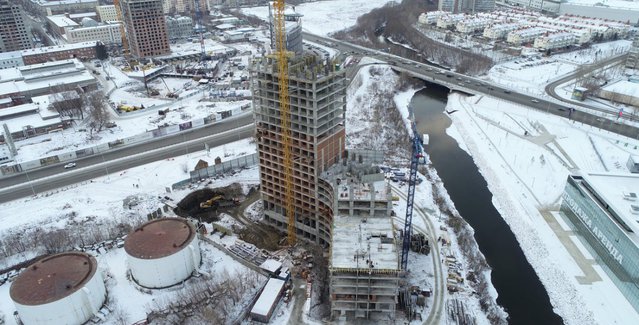

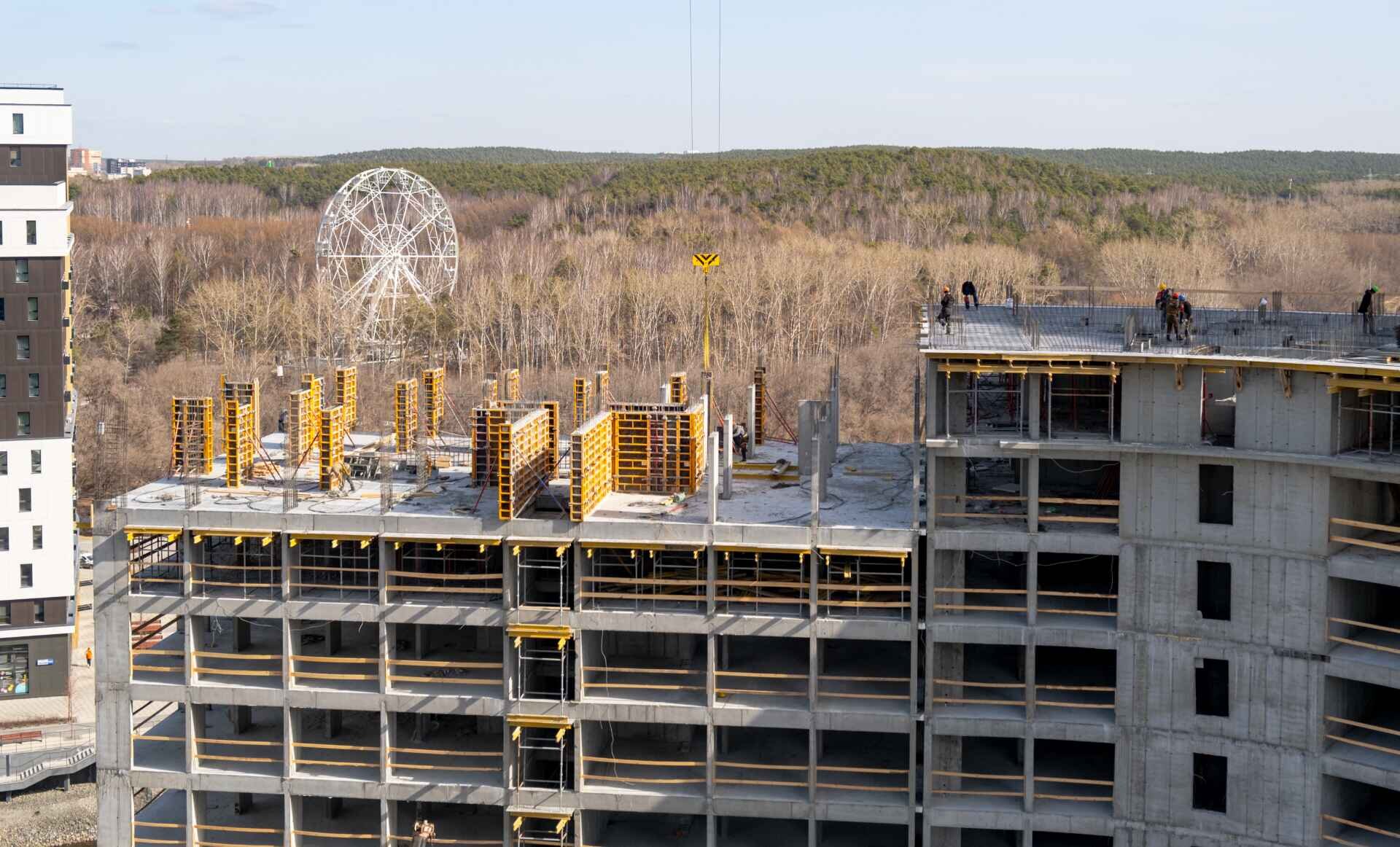

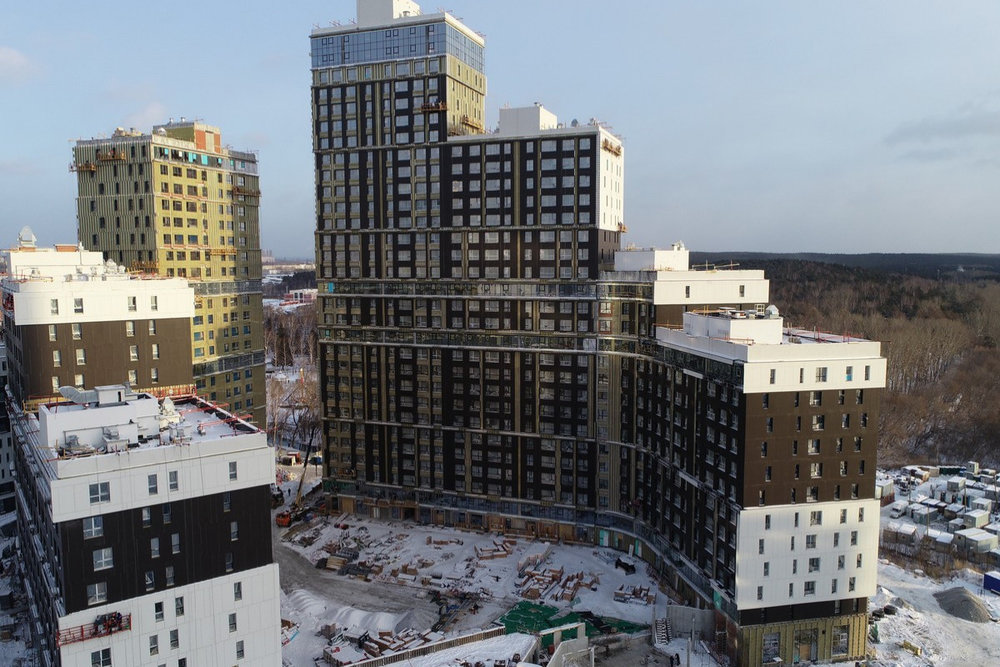

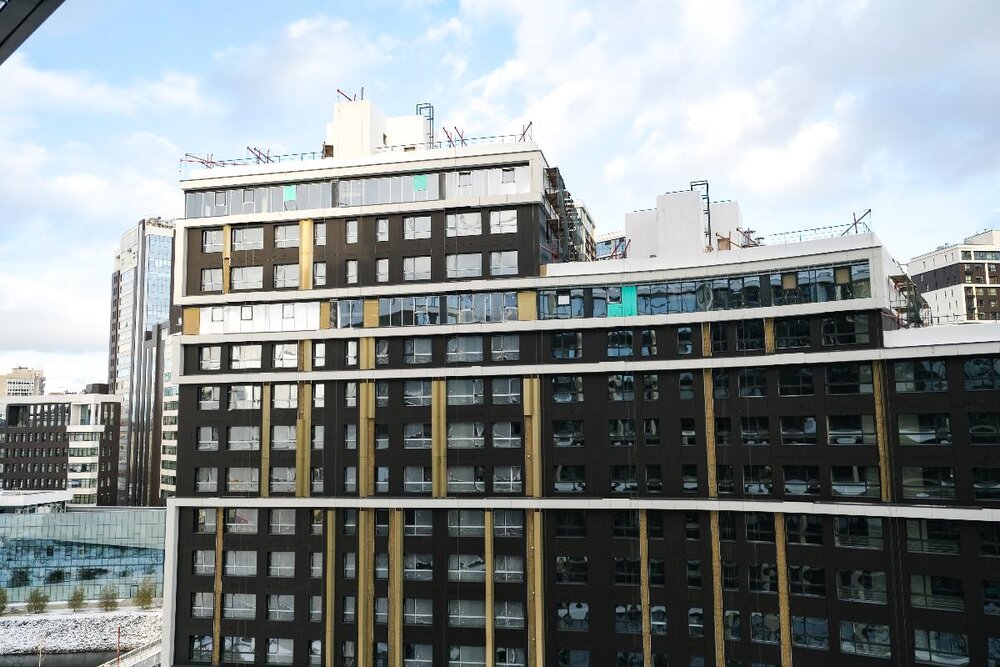

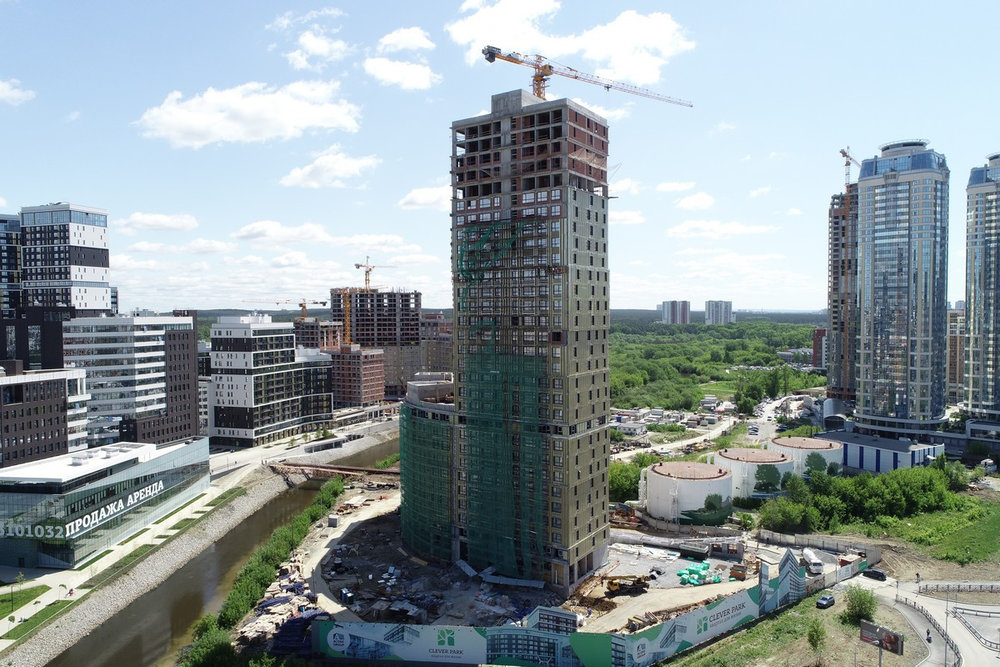

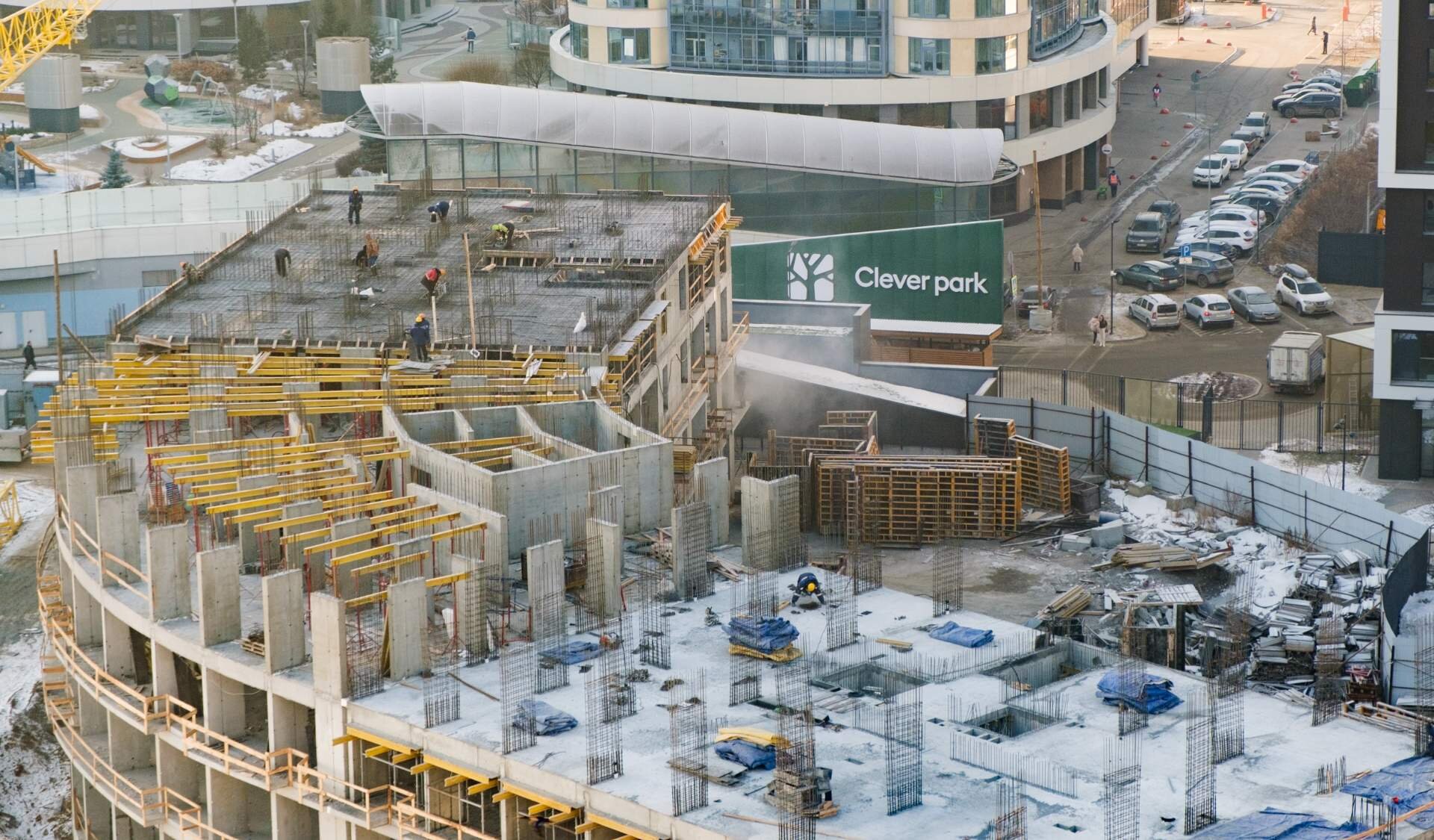

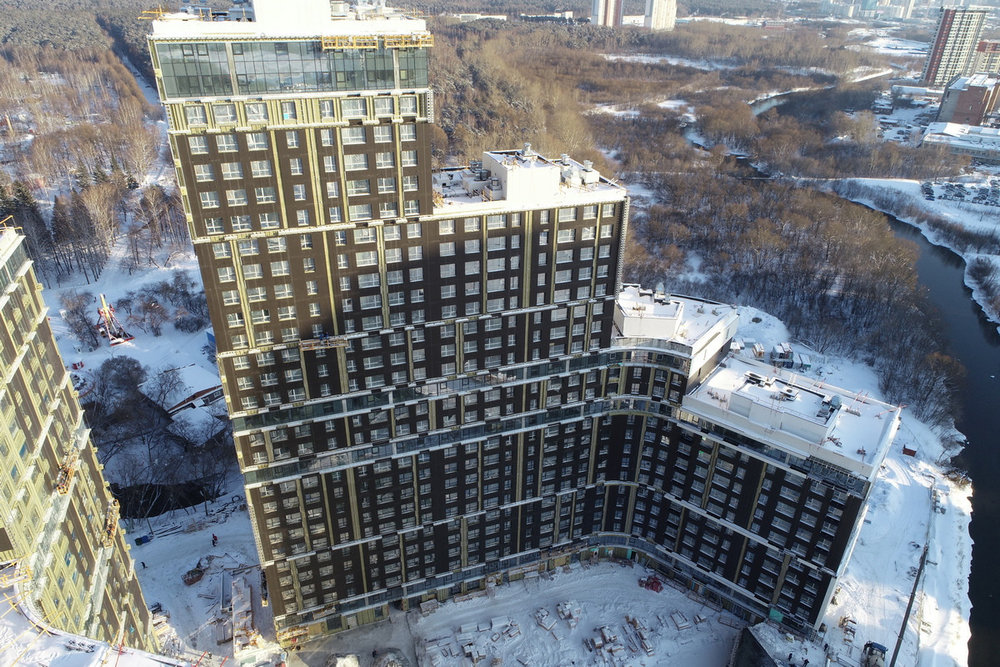

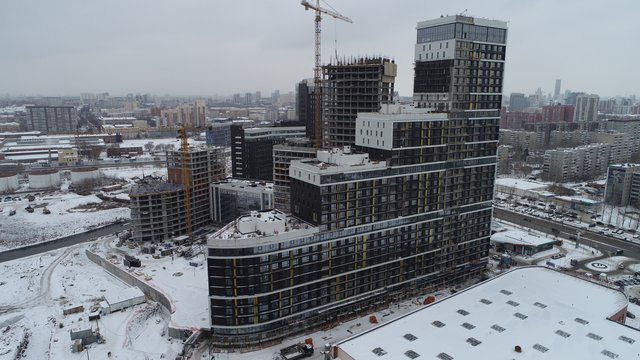

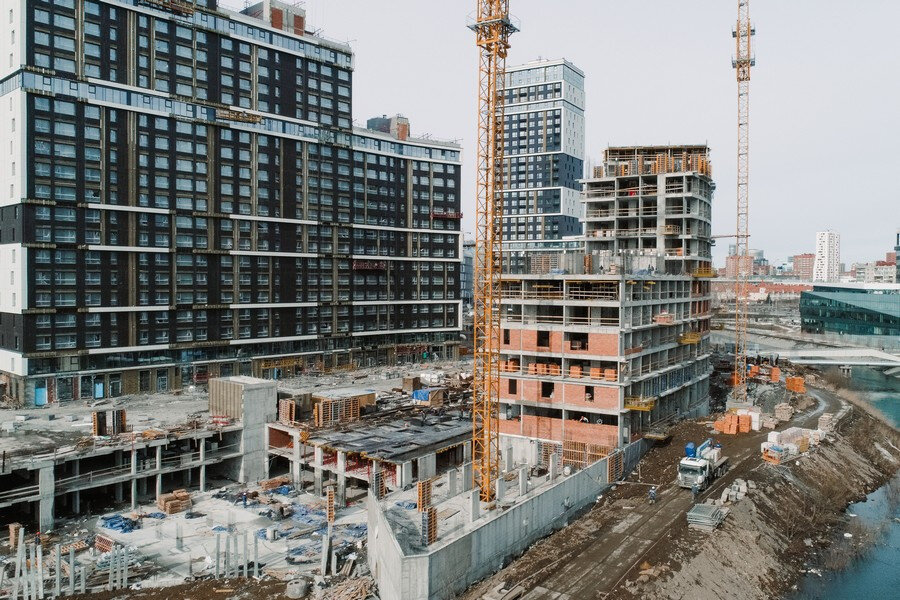

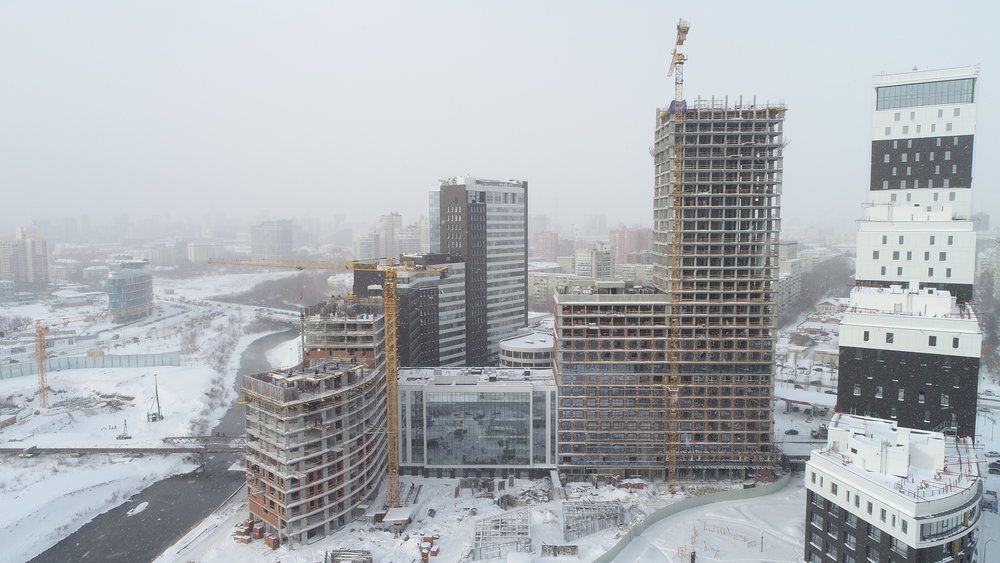

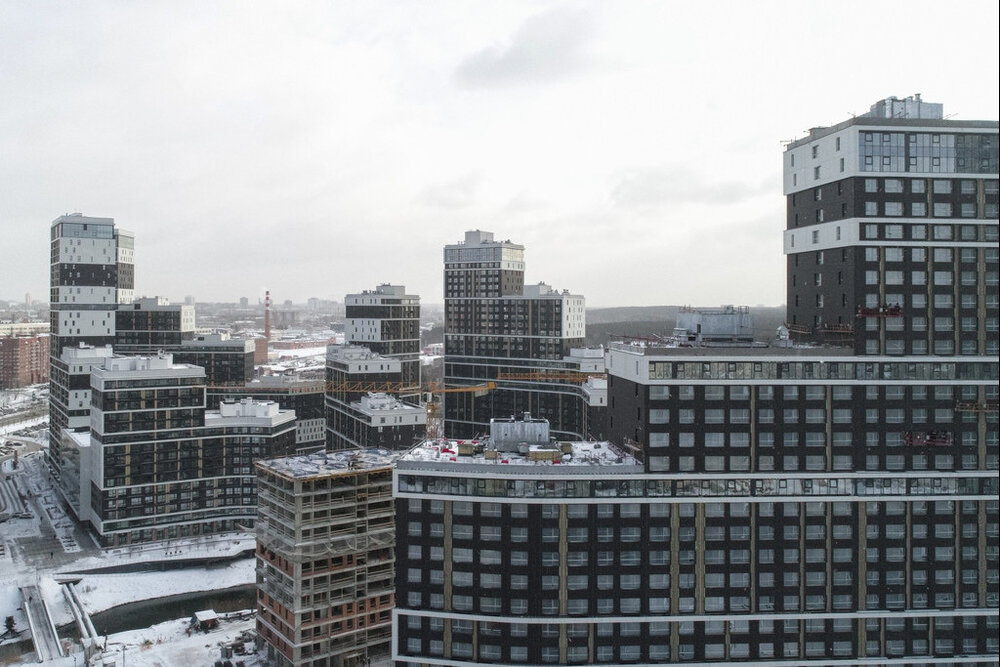

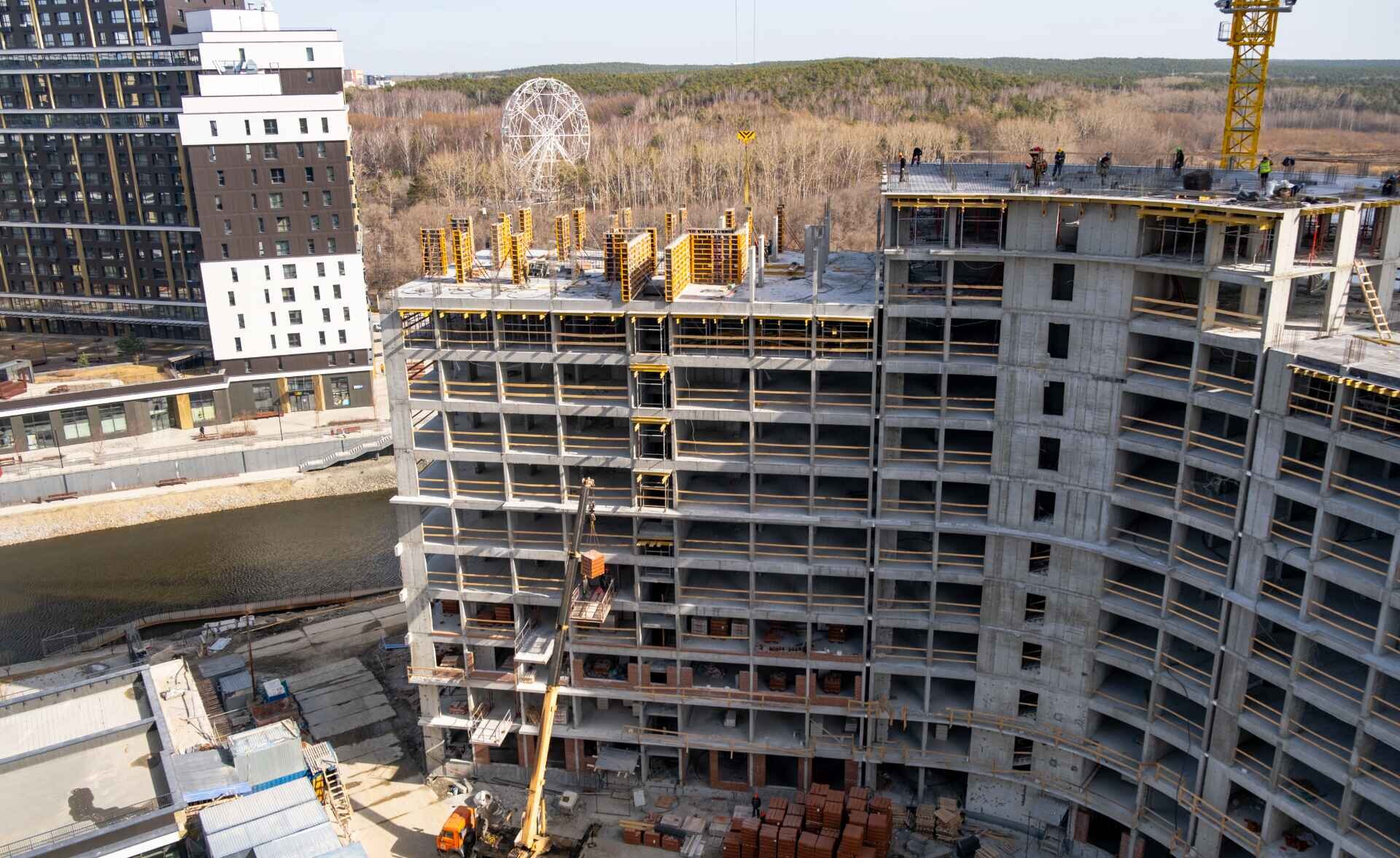

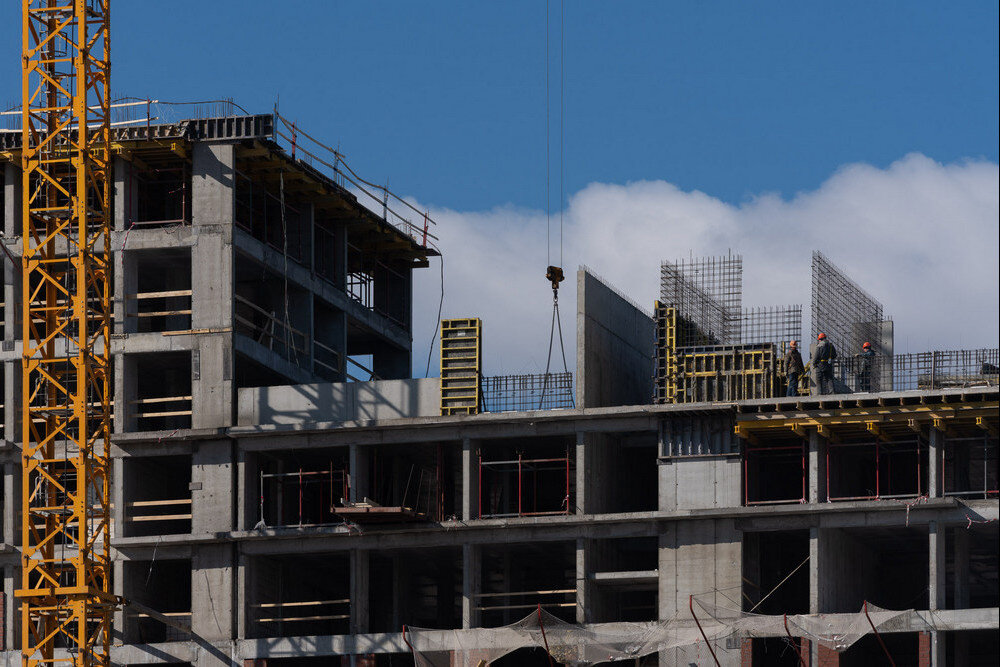

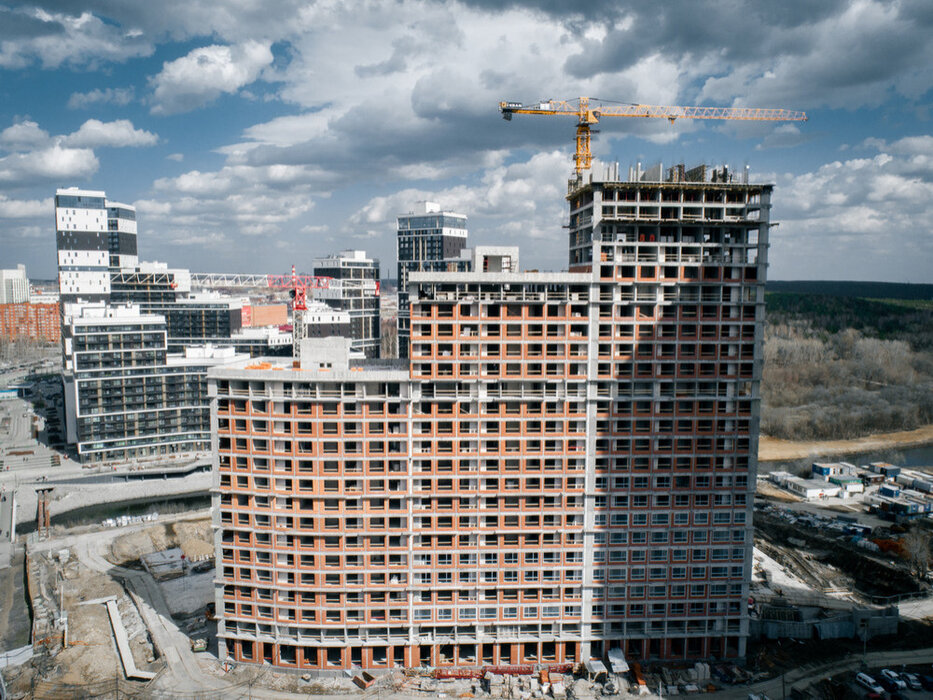

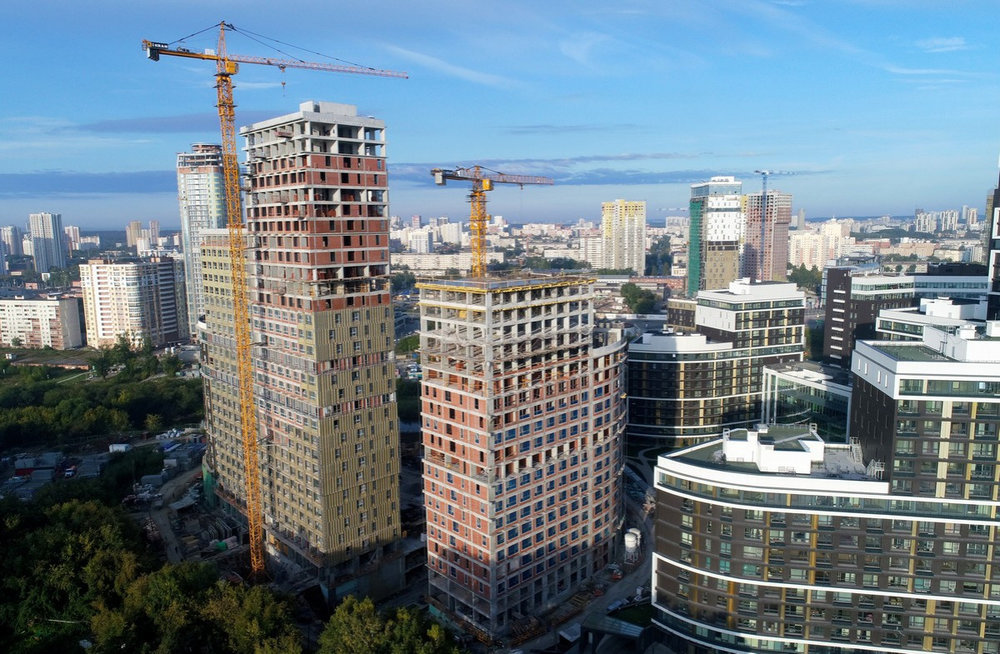

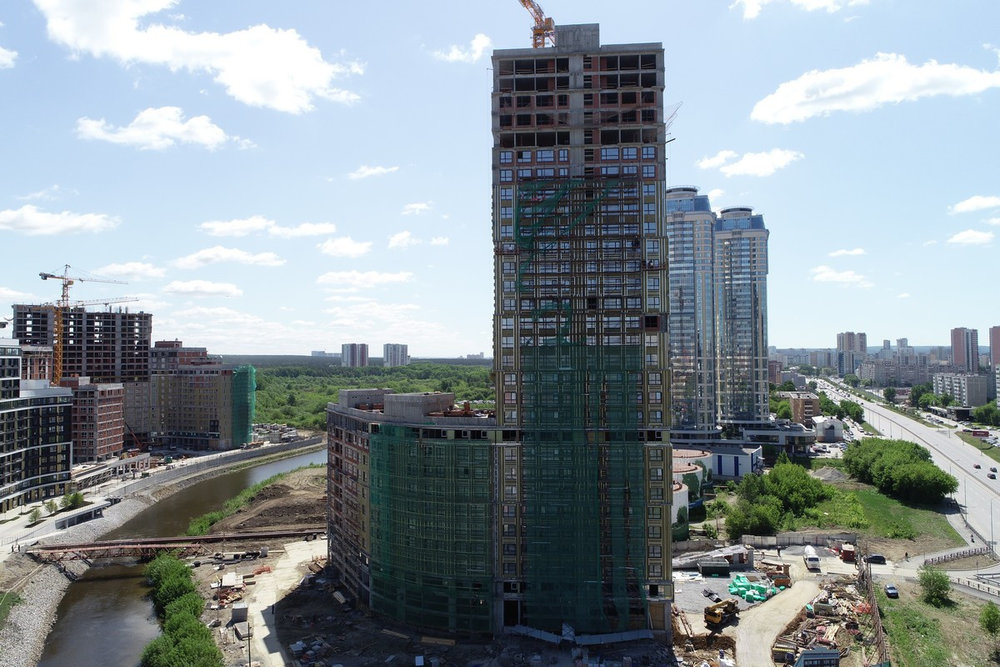

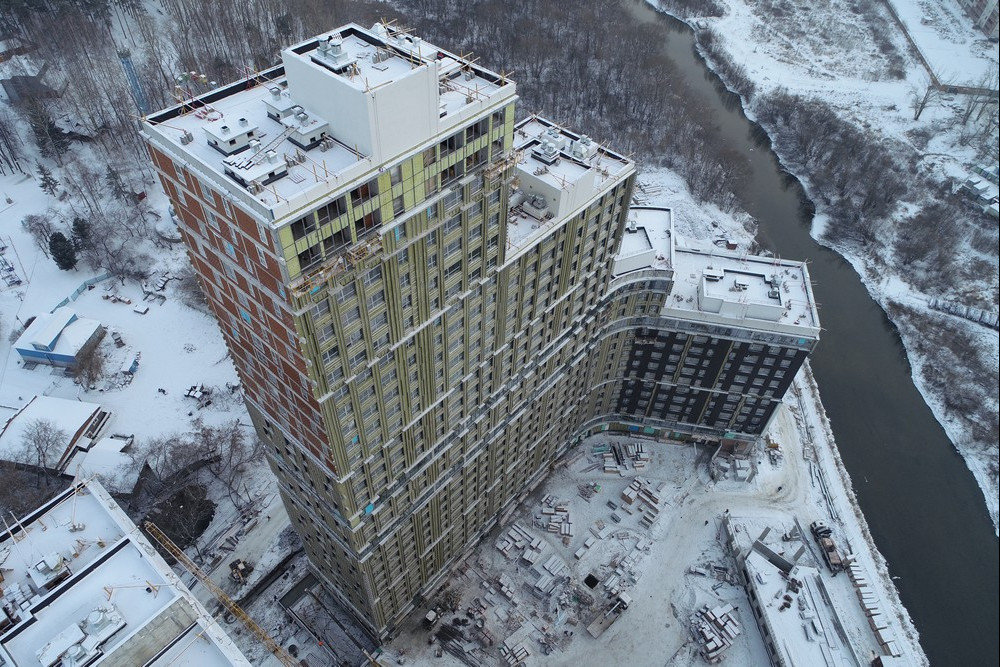

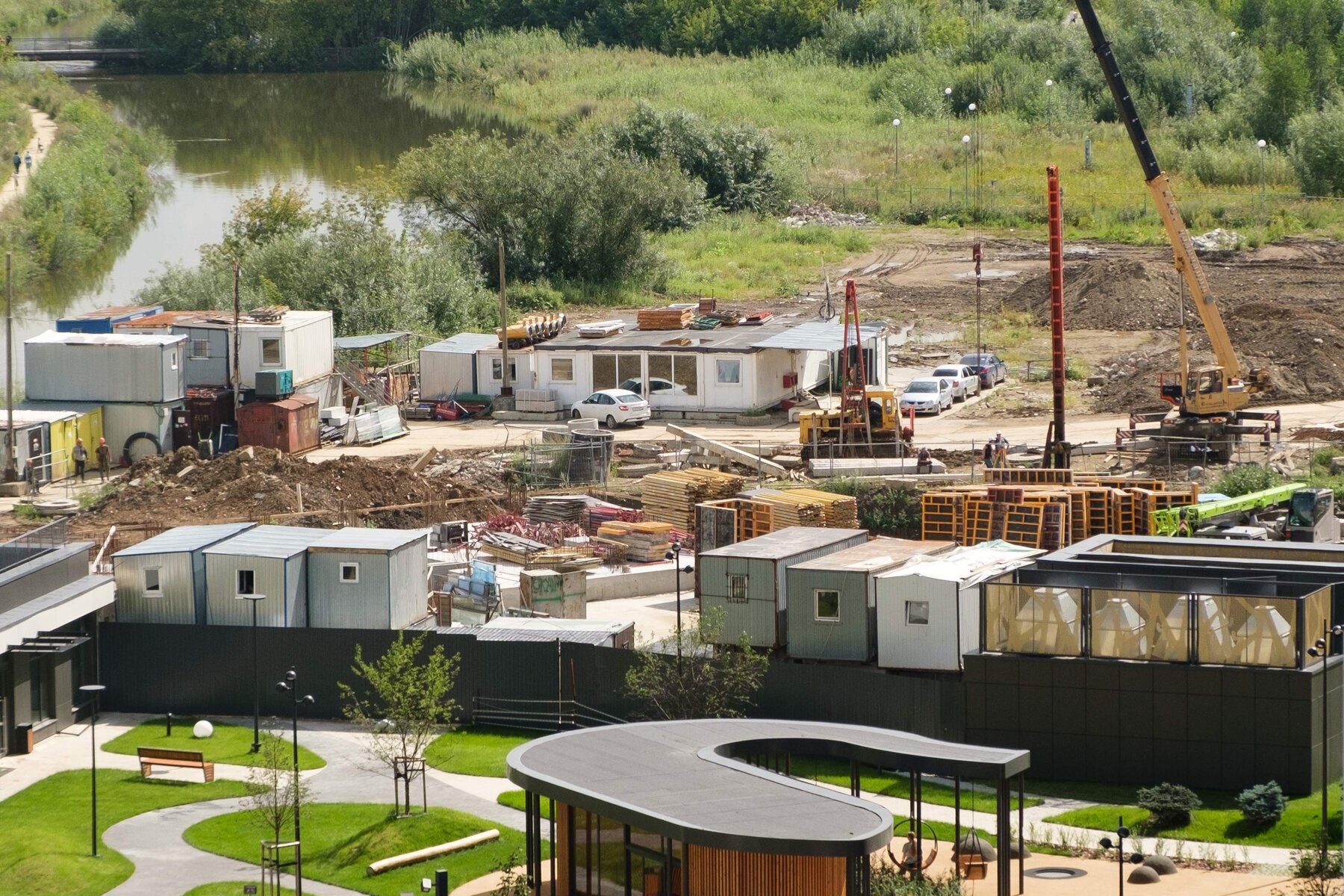

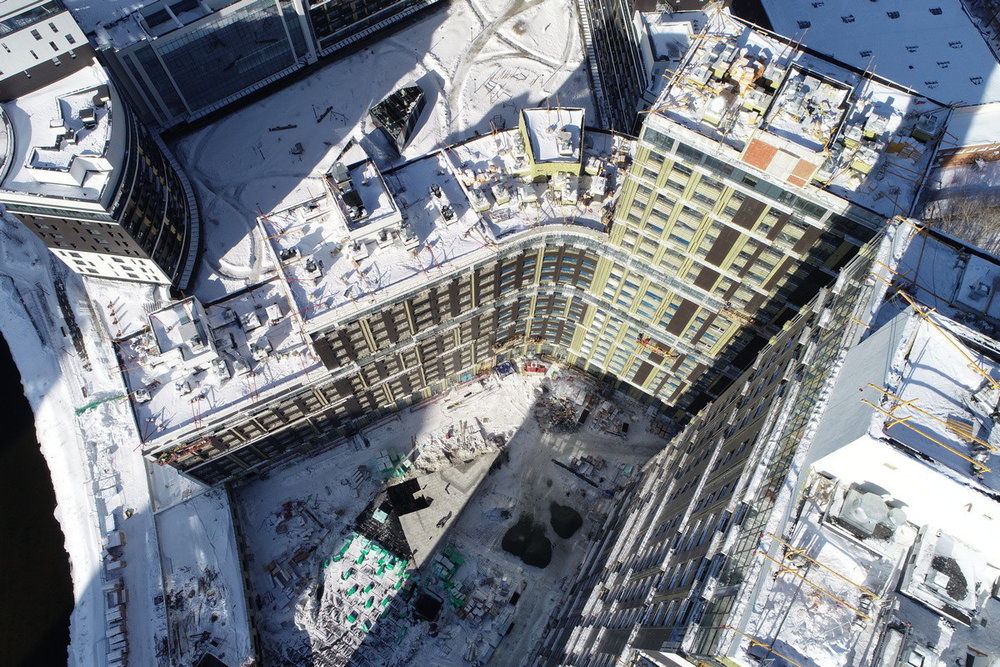

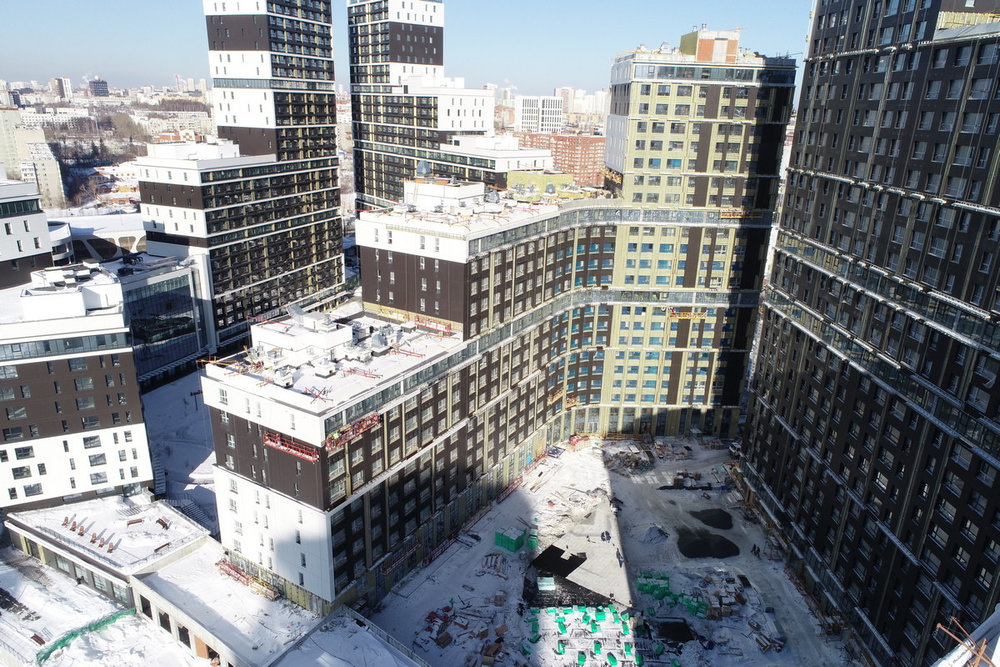

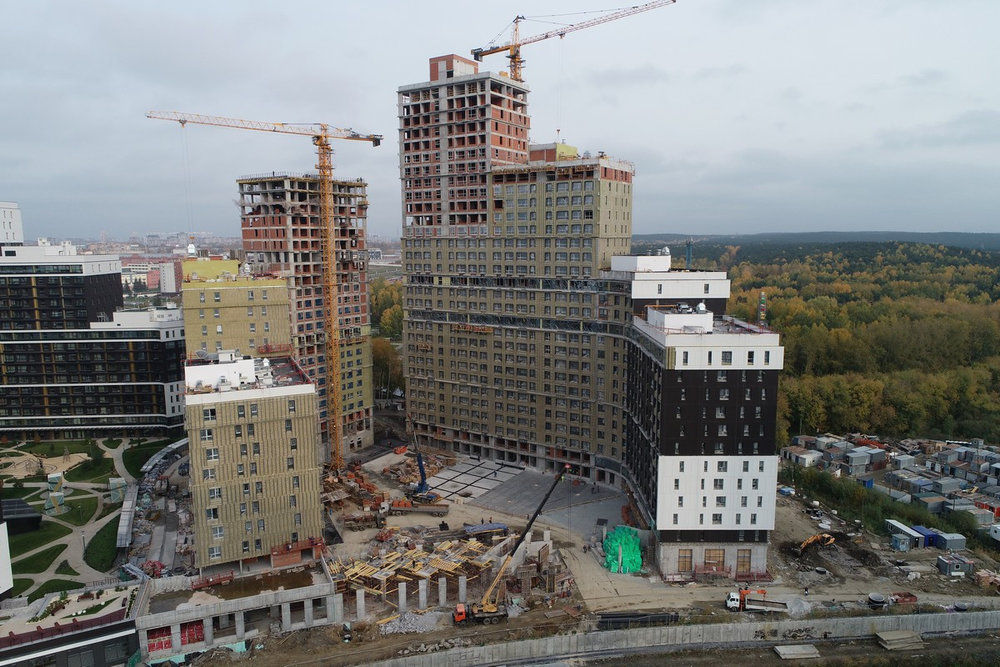

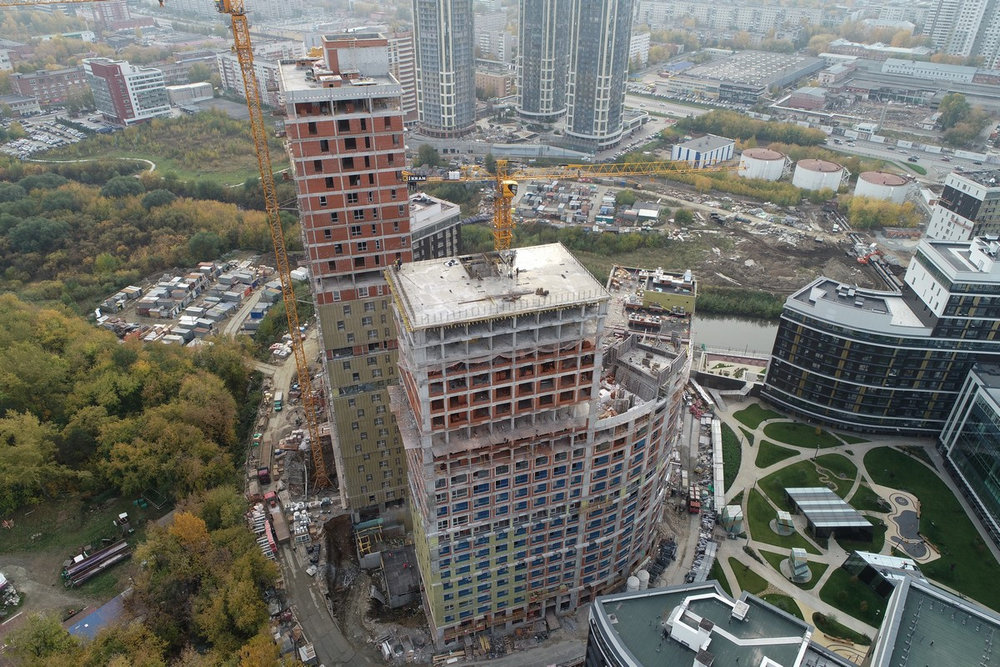

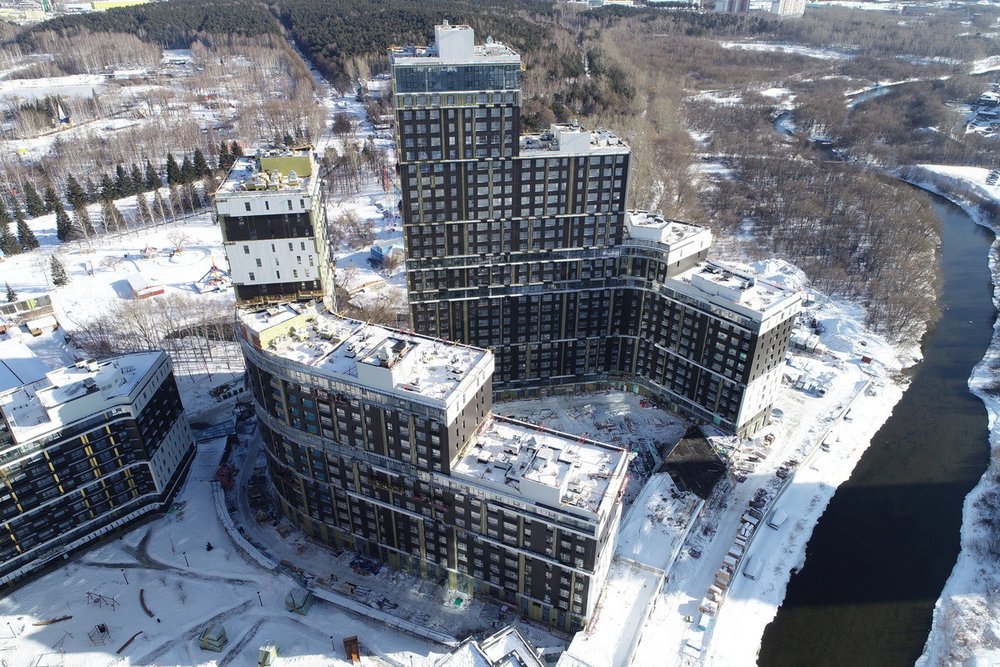

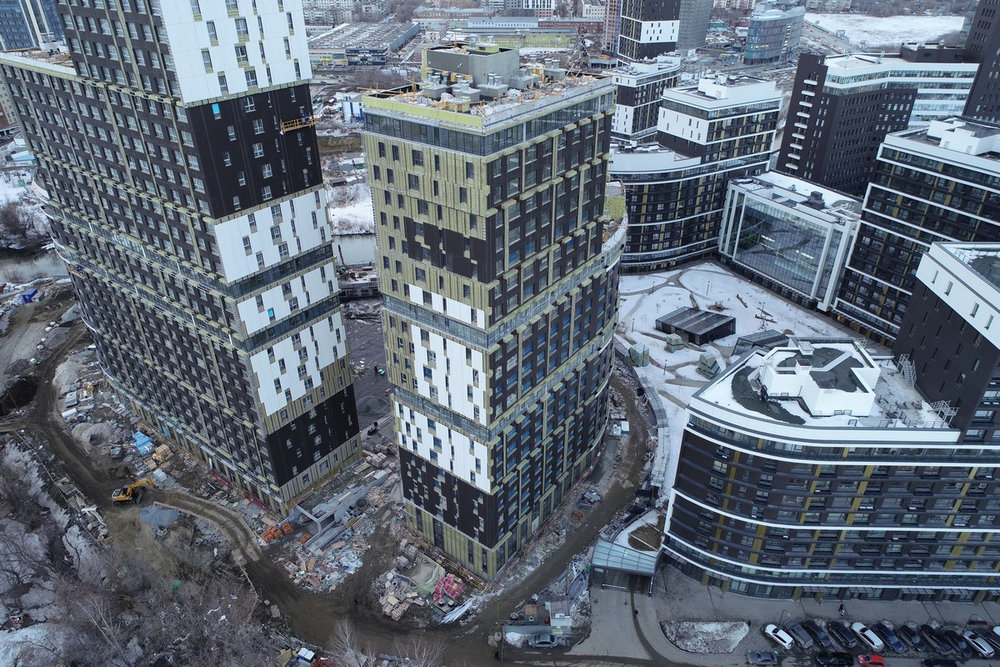

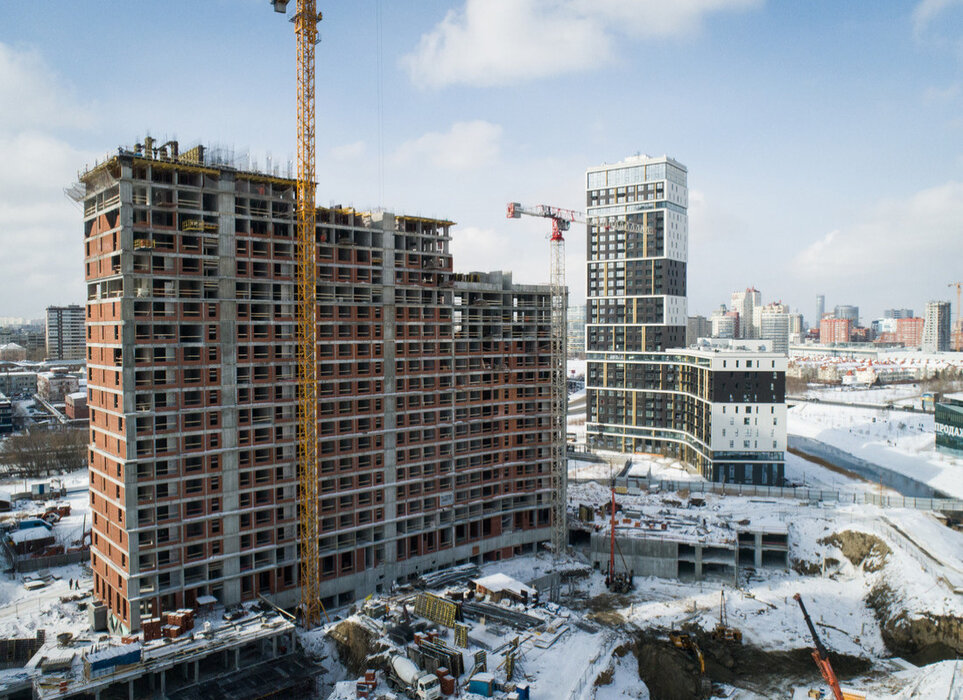

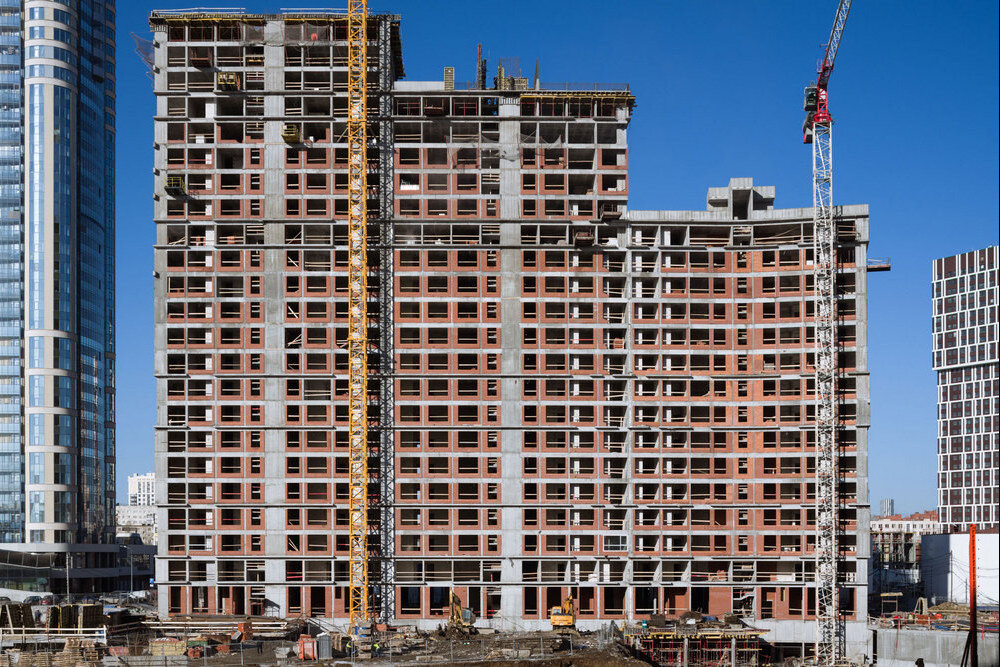

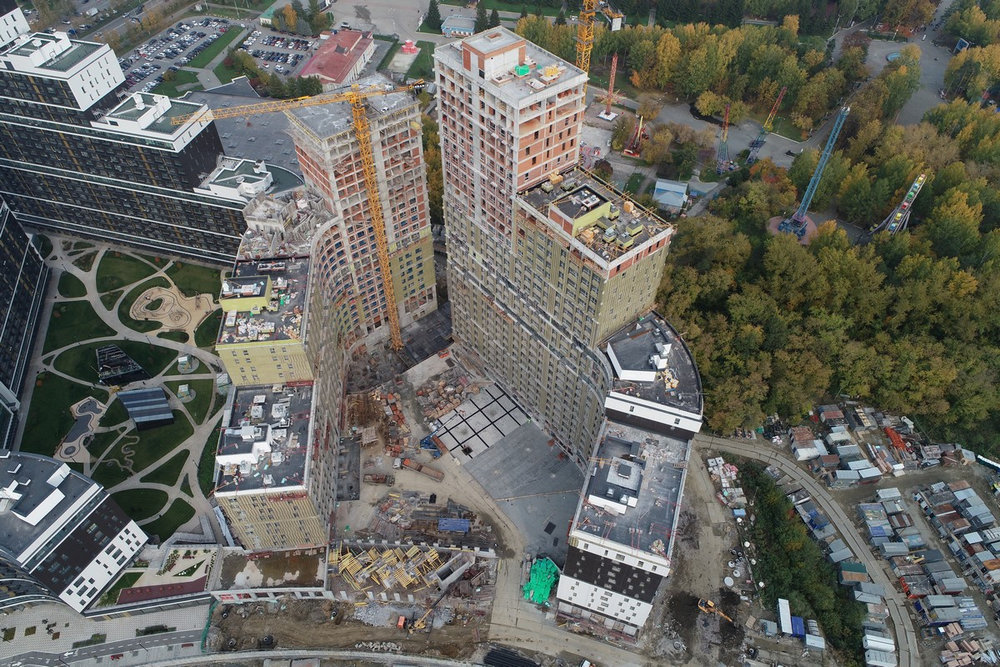

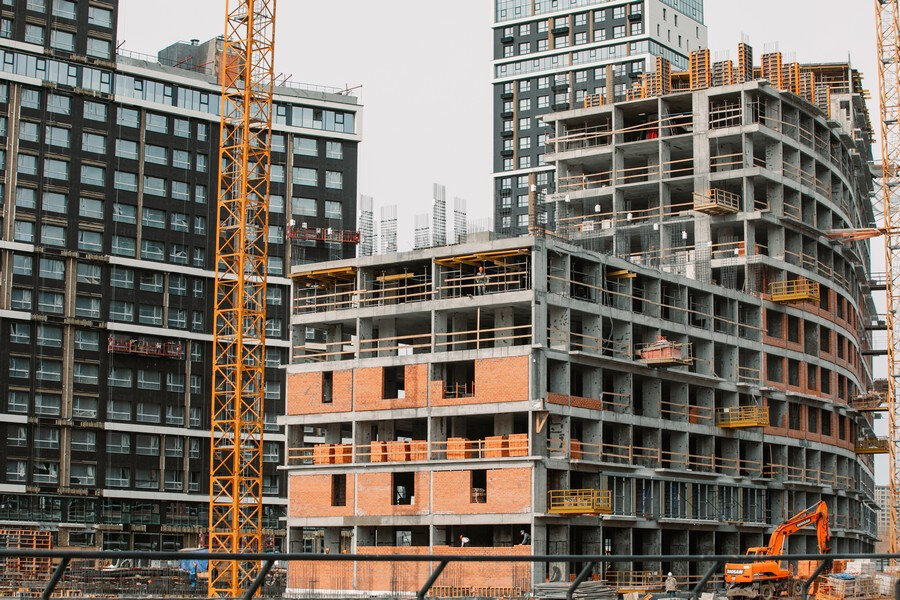

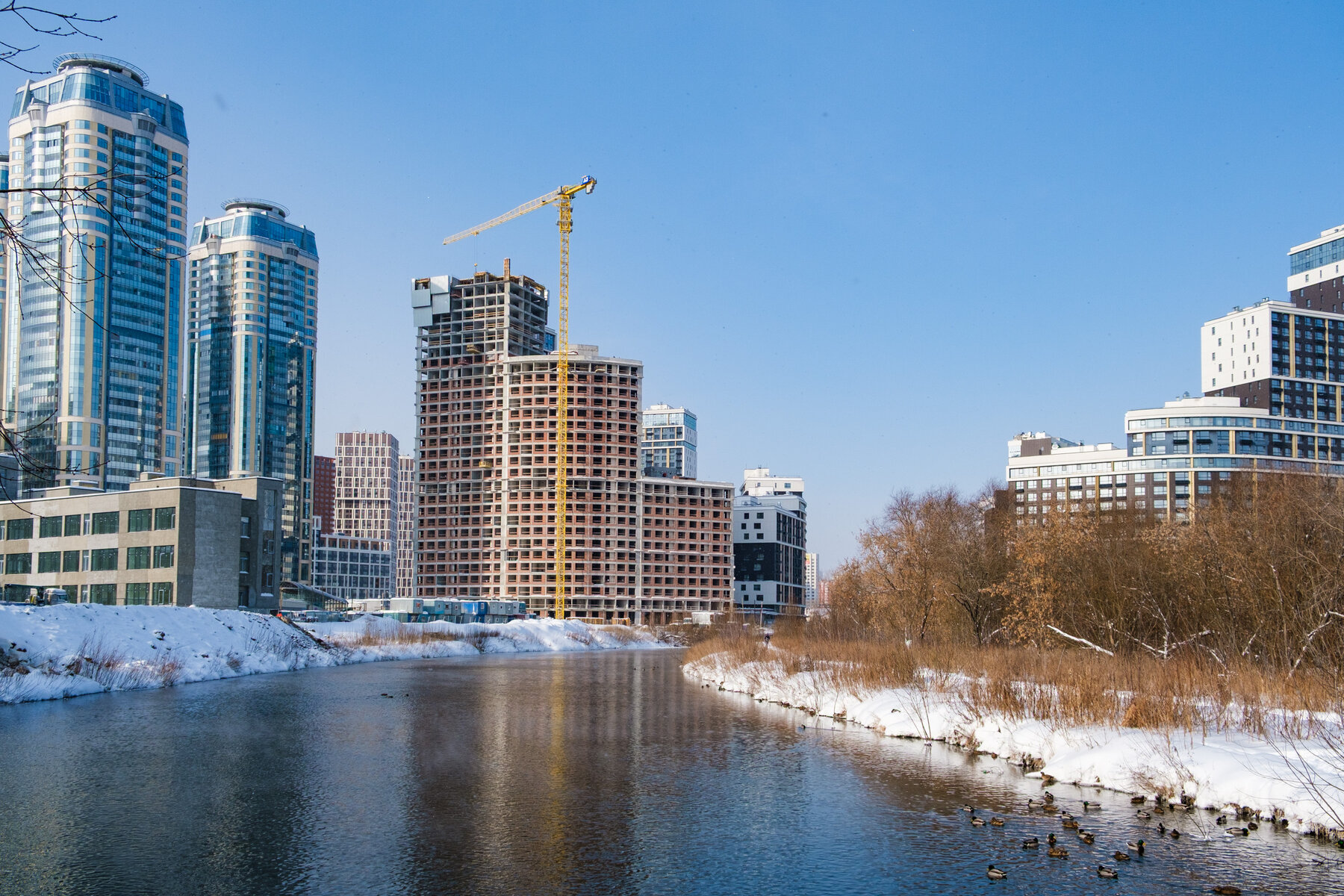

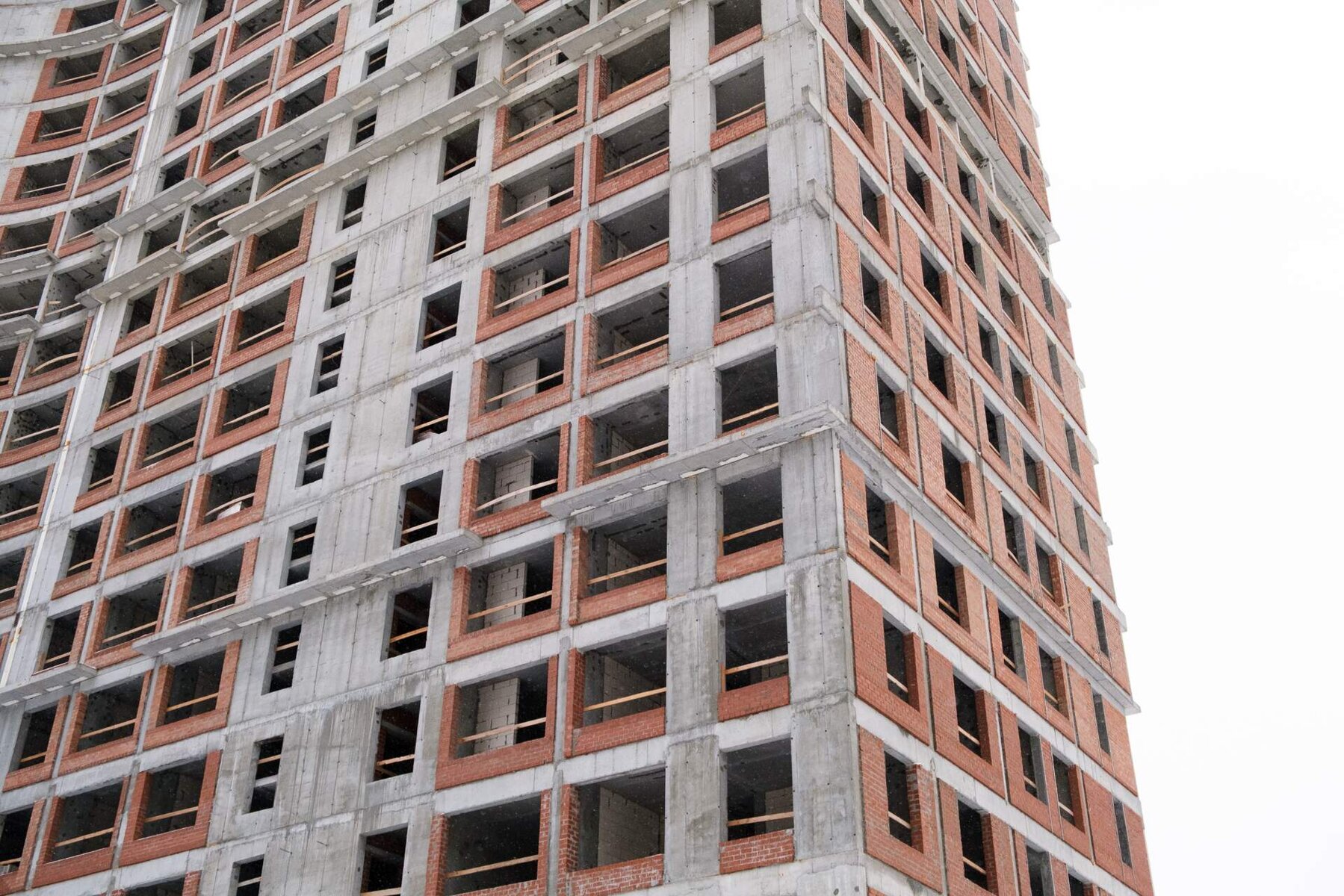

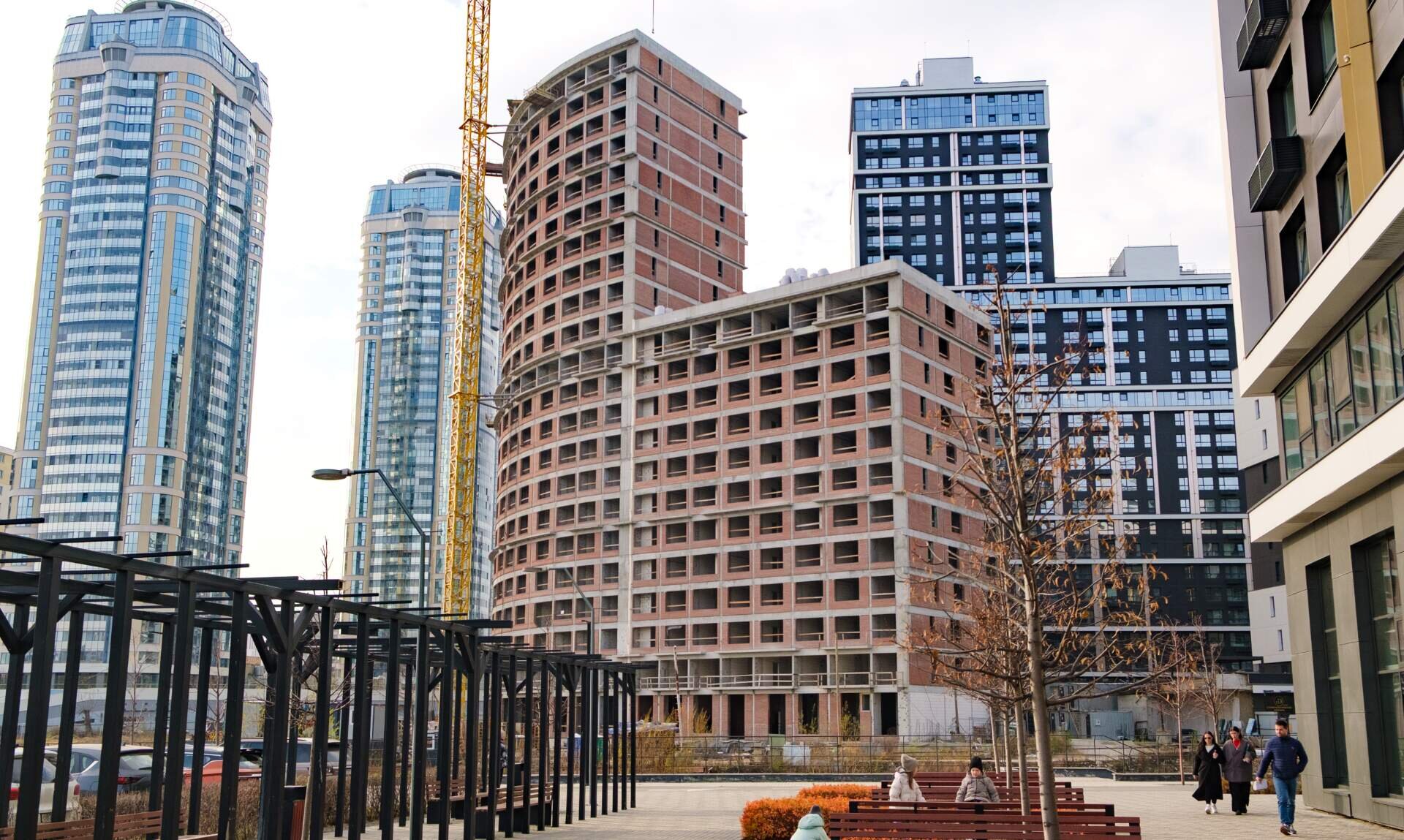

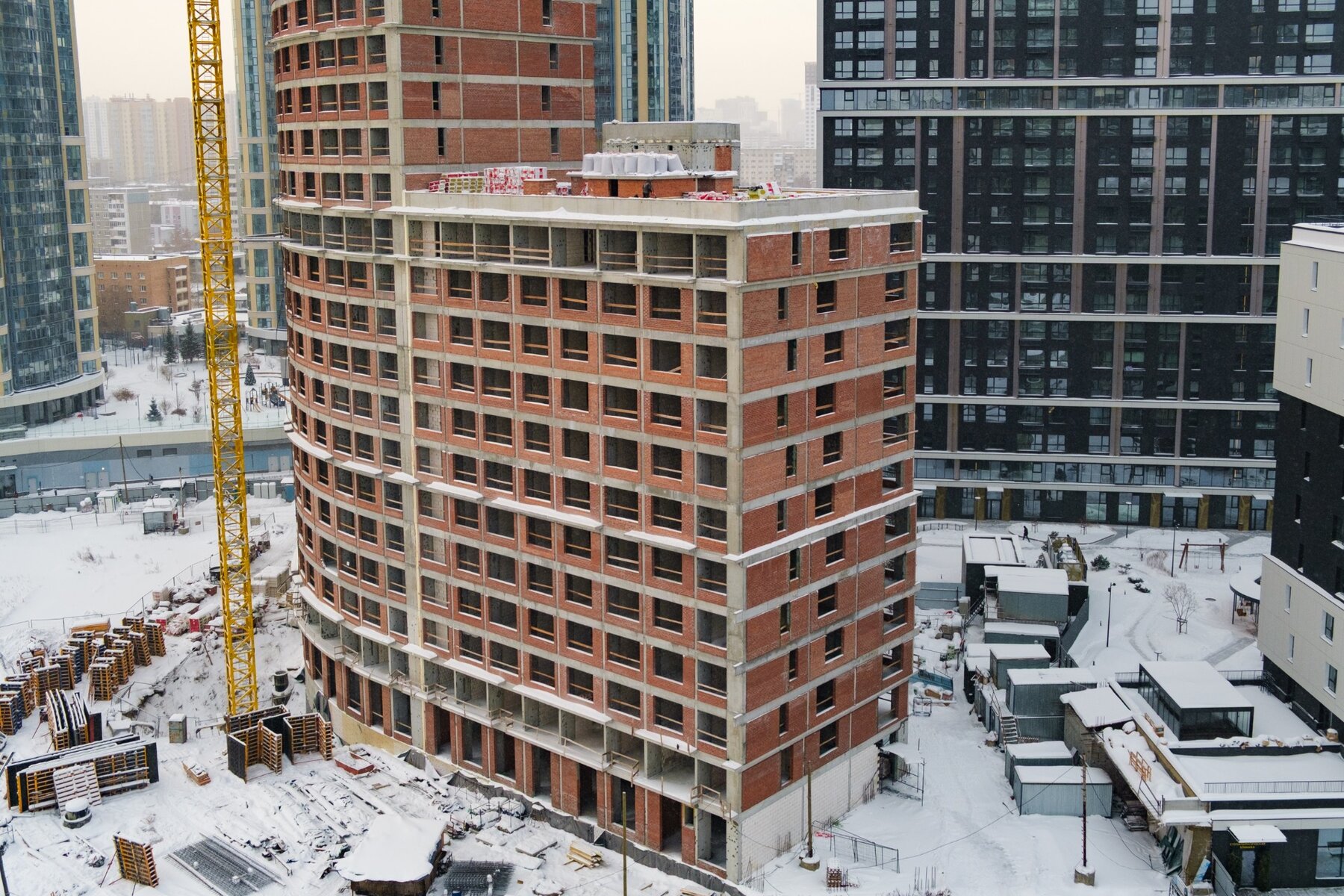

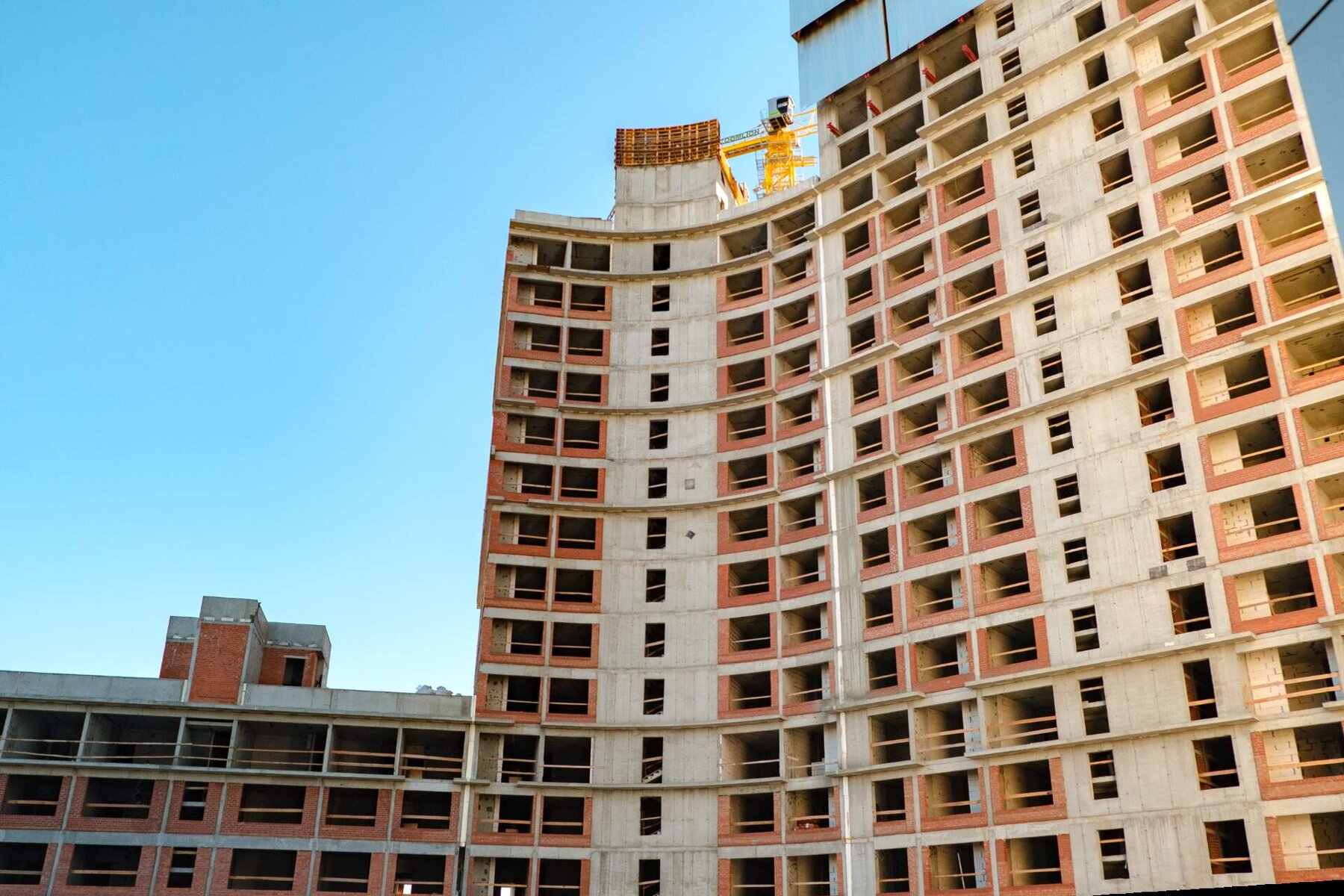

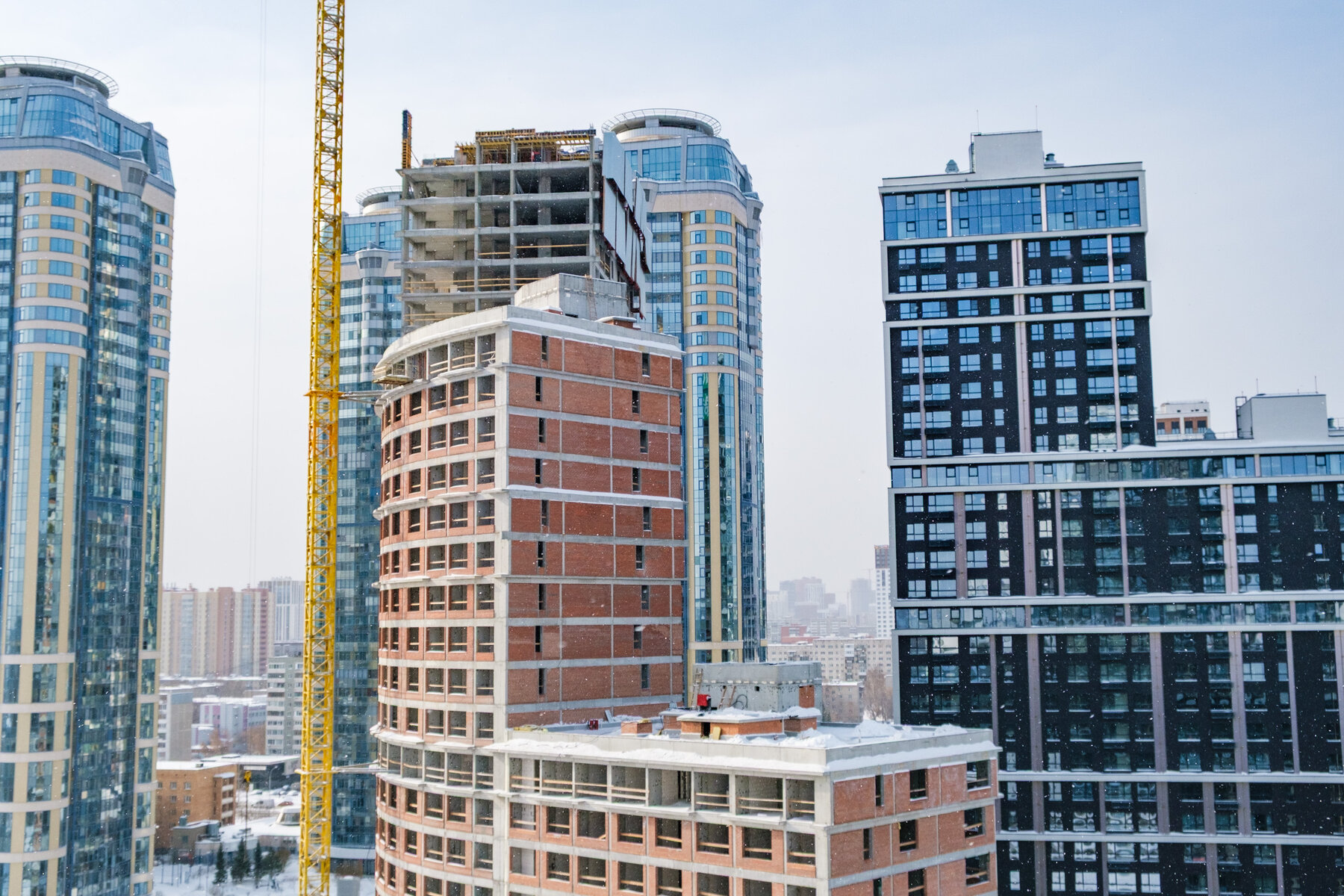

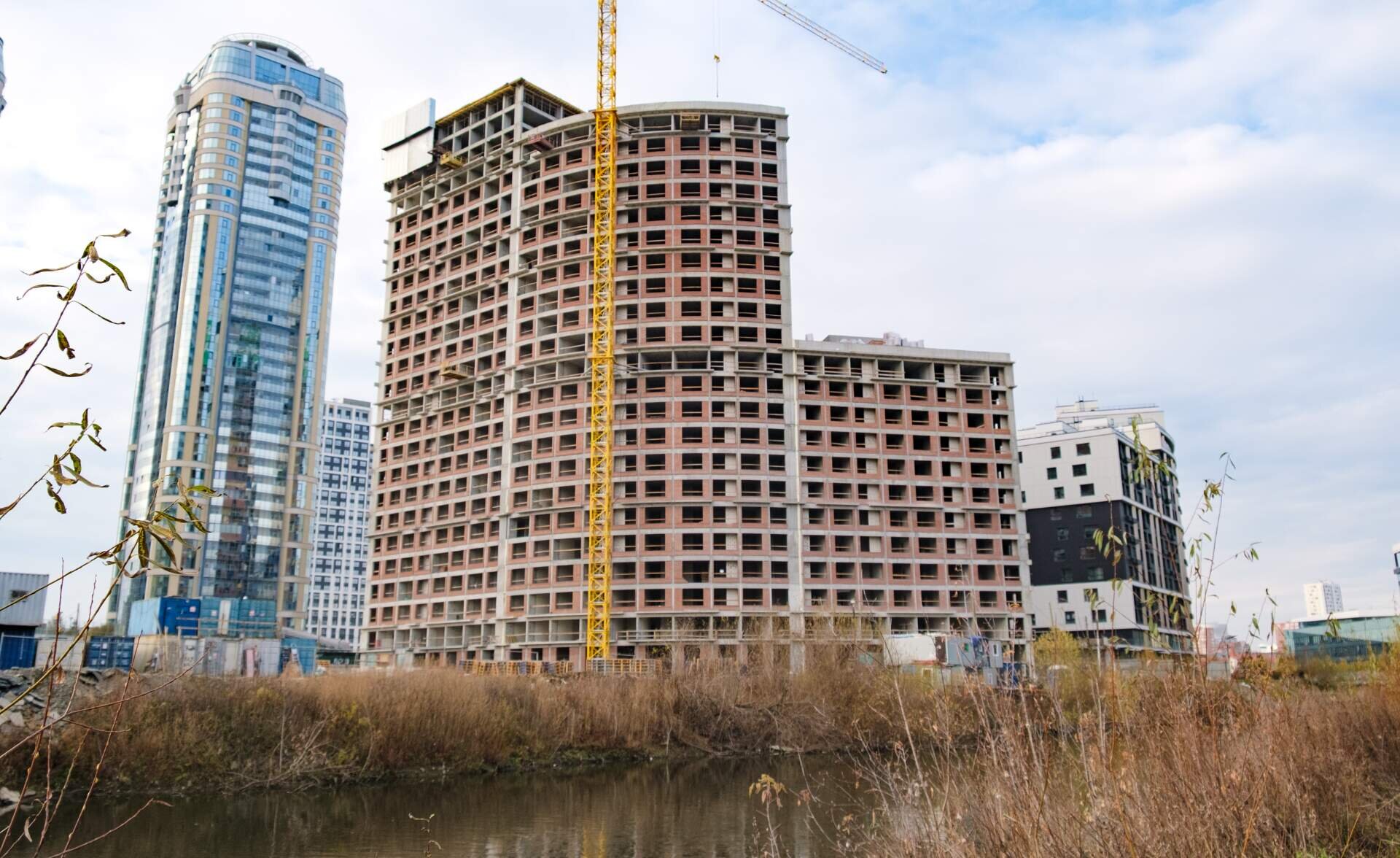

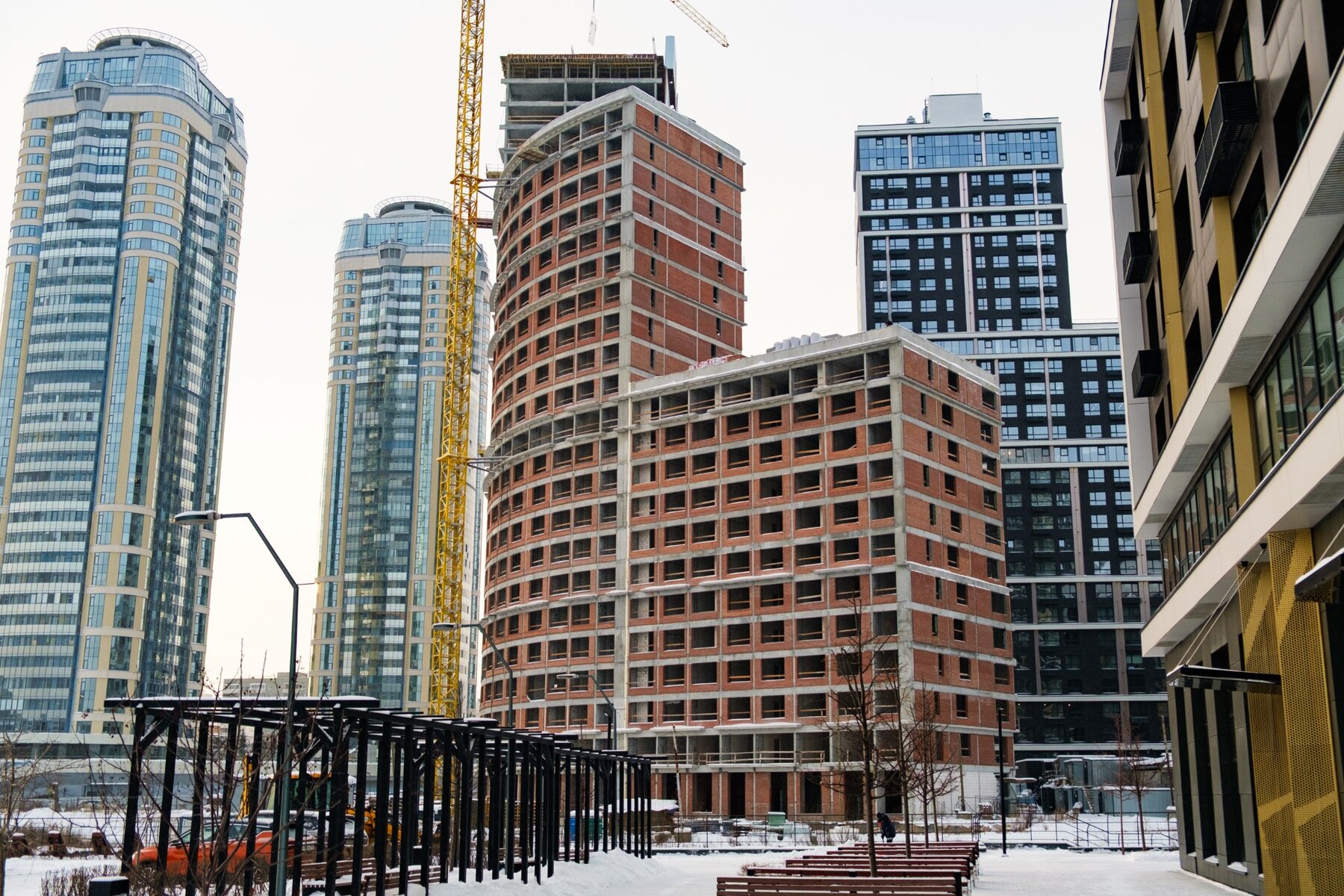

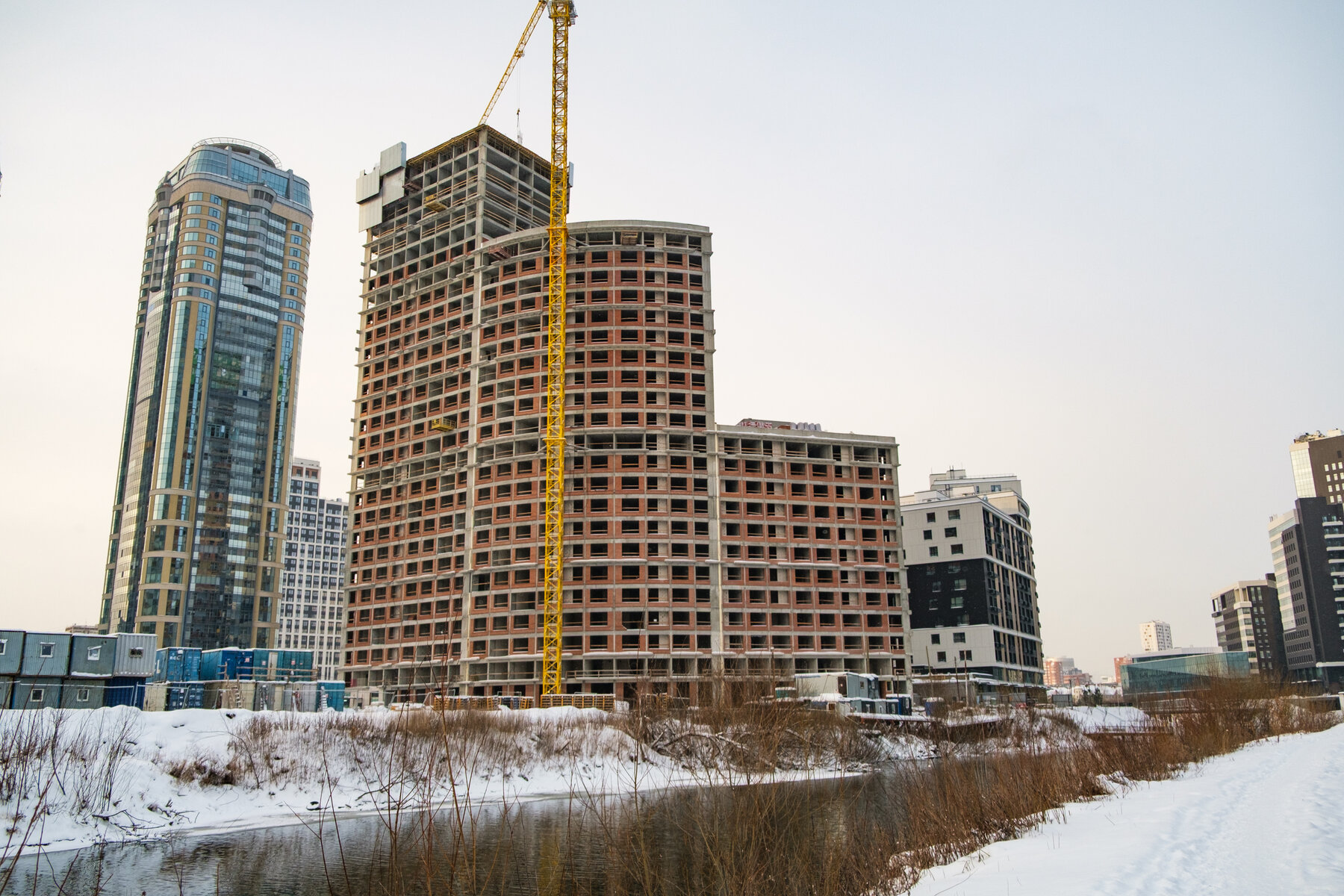

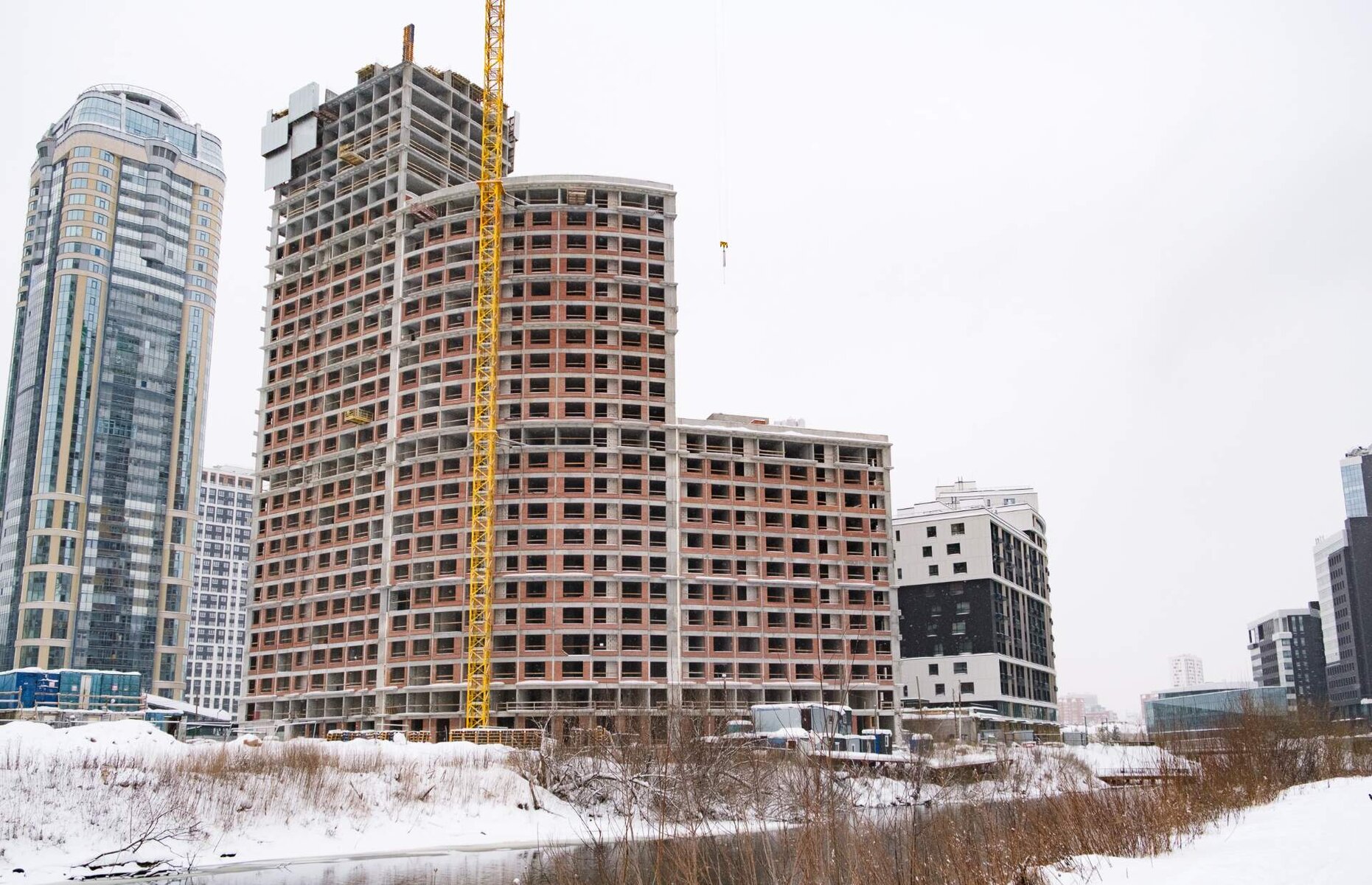

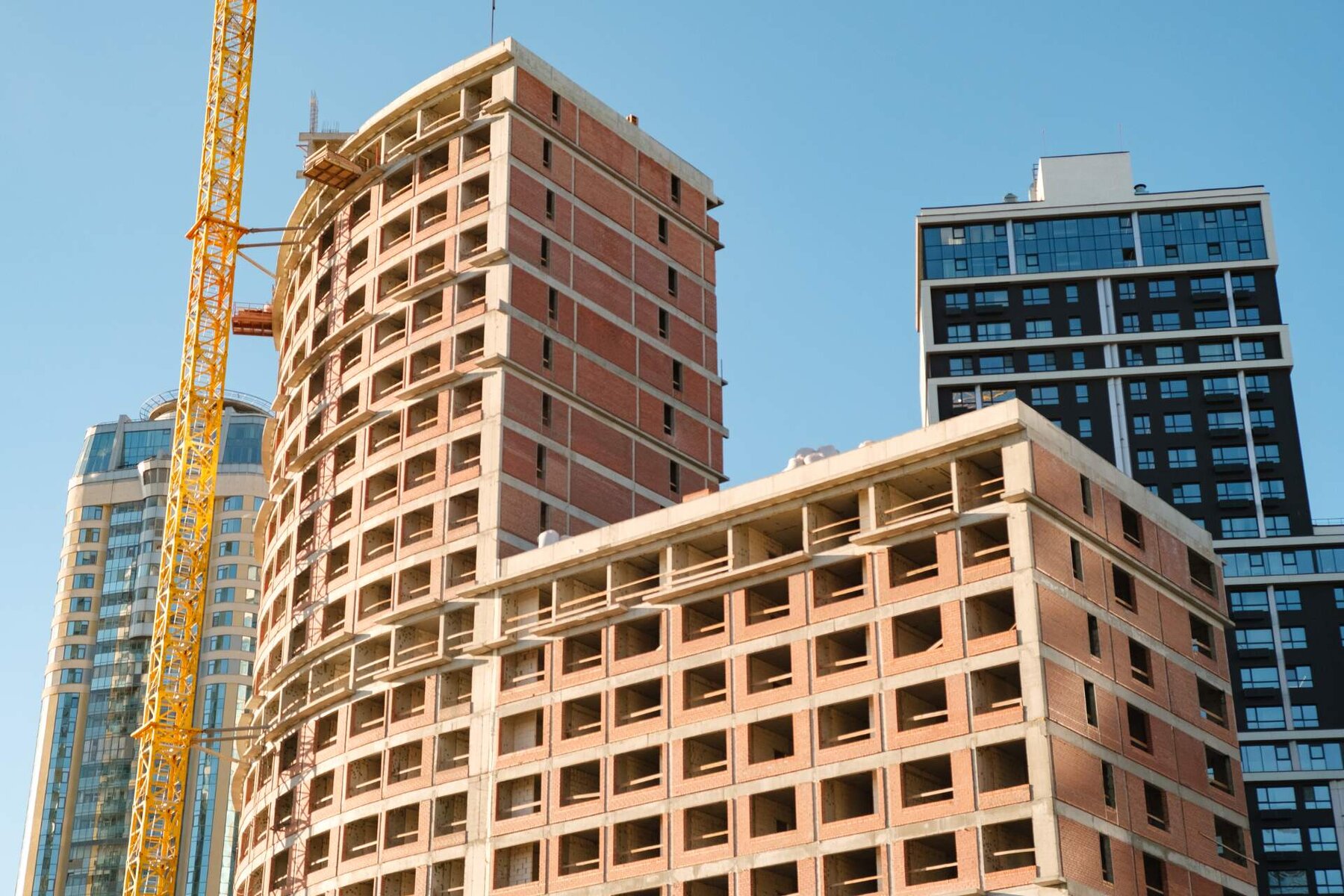

Строительство Дома №8 набирает обороты — делимся итогами января и рассказываем, на каком этапе находится возведение финальной очереди квартала:
Монолитные работы: выполнены на 87,9% в секции А, завершены полностью в секциях Б и В.
Кладка наружных и внутренних стен: готова на 81,8% в секции А, на 95,5% — в секции Б и полностью завершена в секции В.
Плановый срок сдачи дома в эксплуатацию — сентябрь 2027 г.

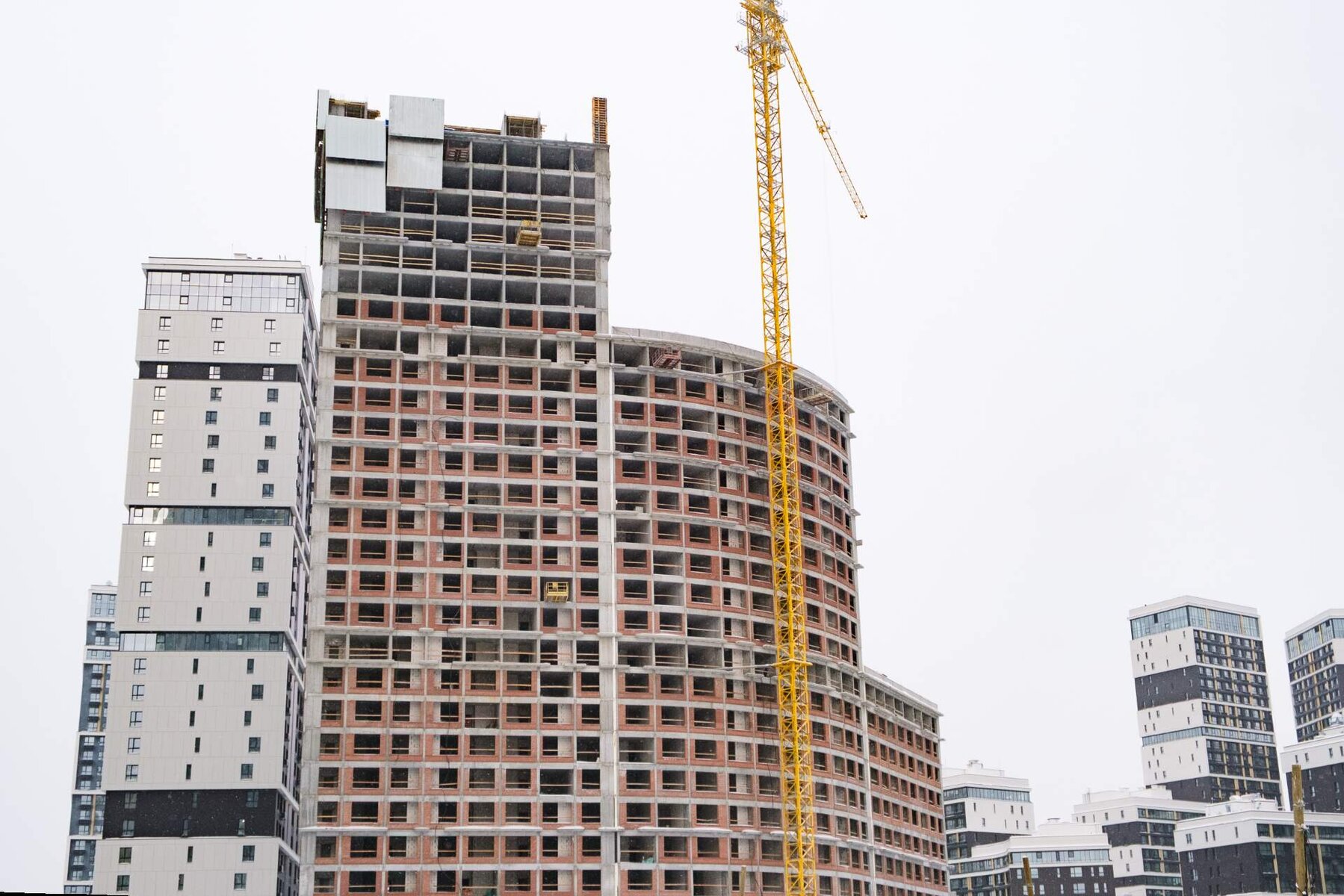

15 декабря 2025

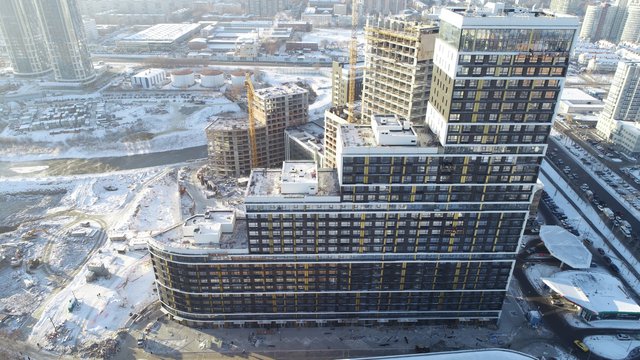

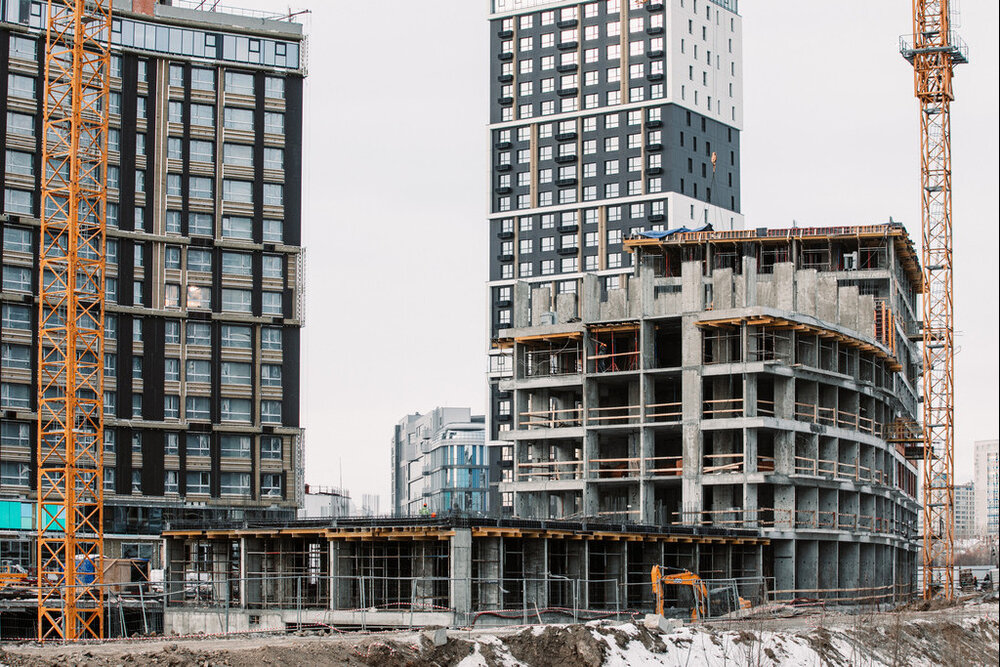

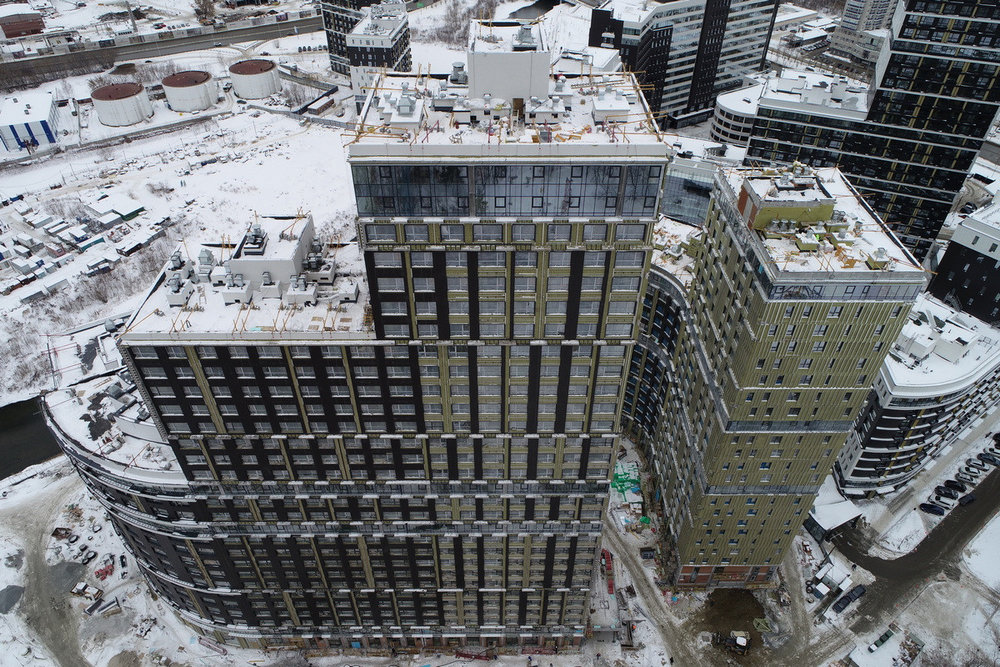

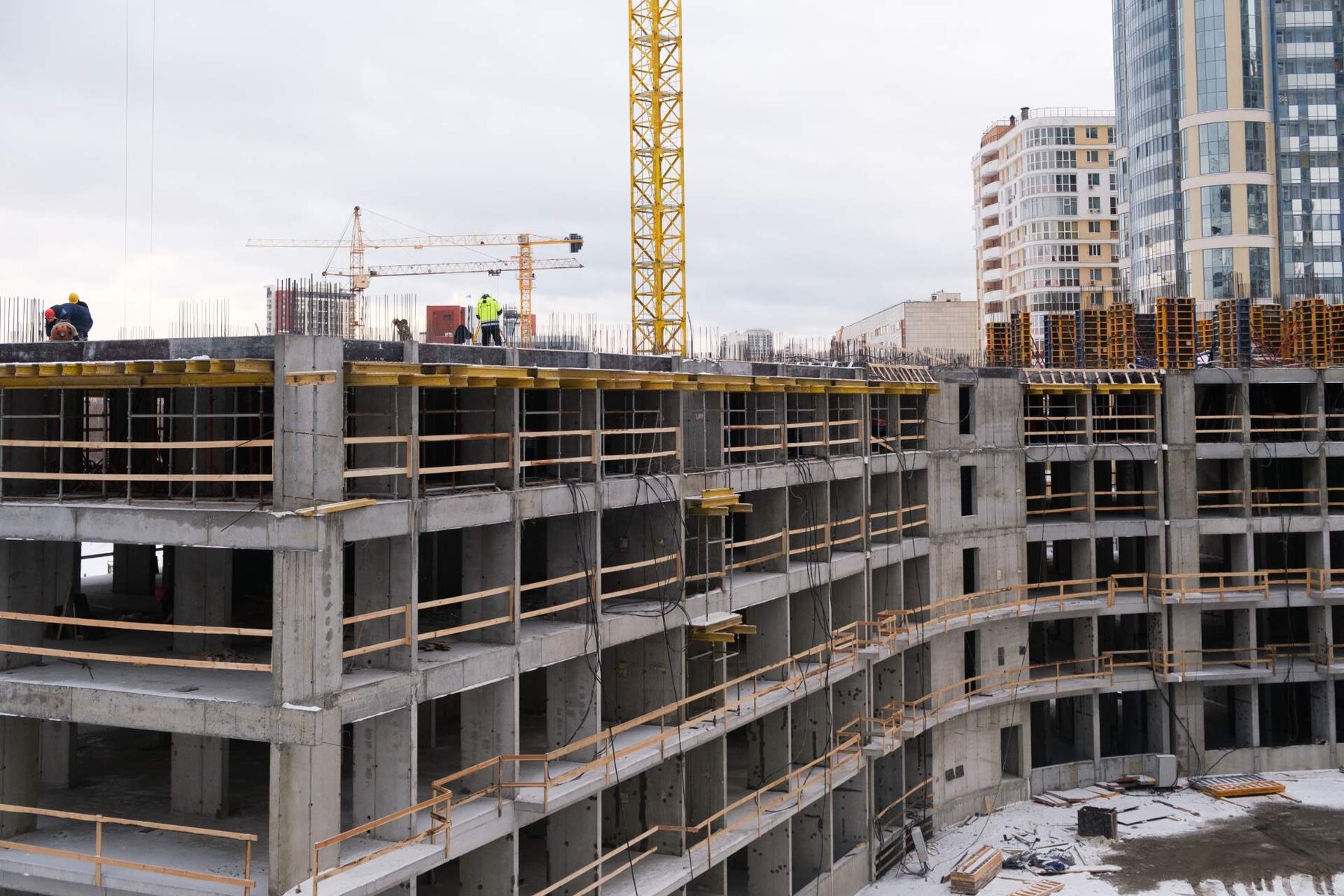

Рассказываем, как продвигается возведение Дома №8:
Монолитные работы: выполнены на 85,8% в секции А, завершены полностью в секциях Б и В.
Кладка наружных и внутренних стен:
Секция А — готовность 69,7%
Секция Б — 91,7%
Секция В — 100%

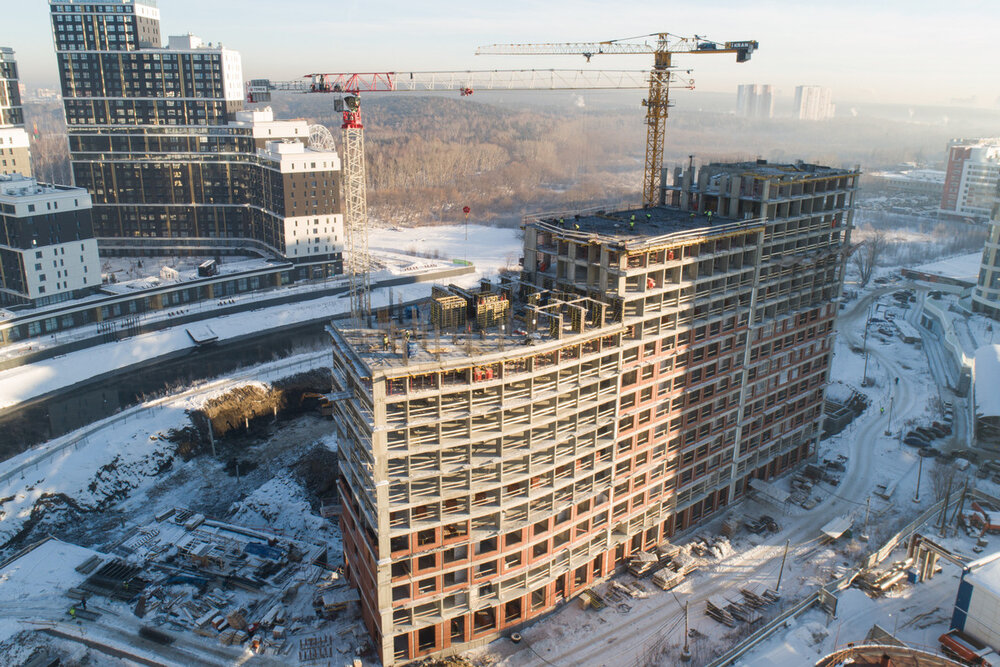

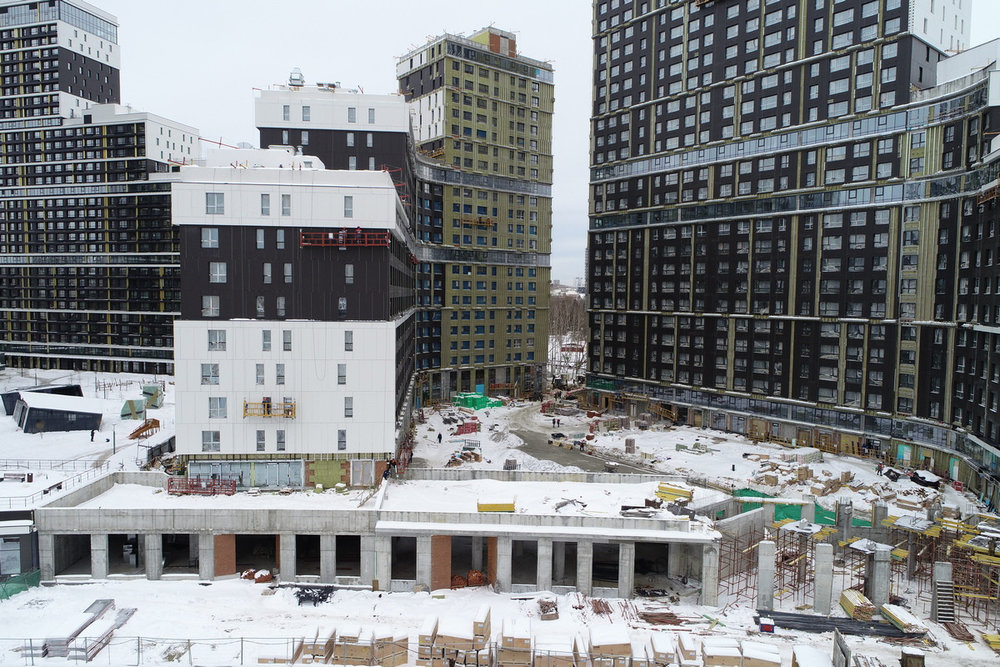

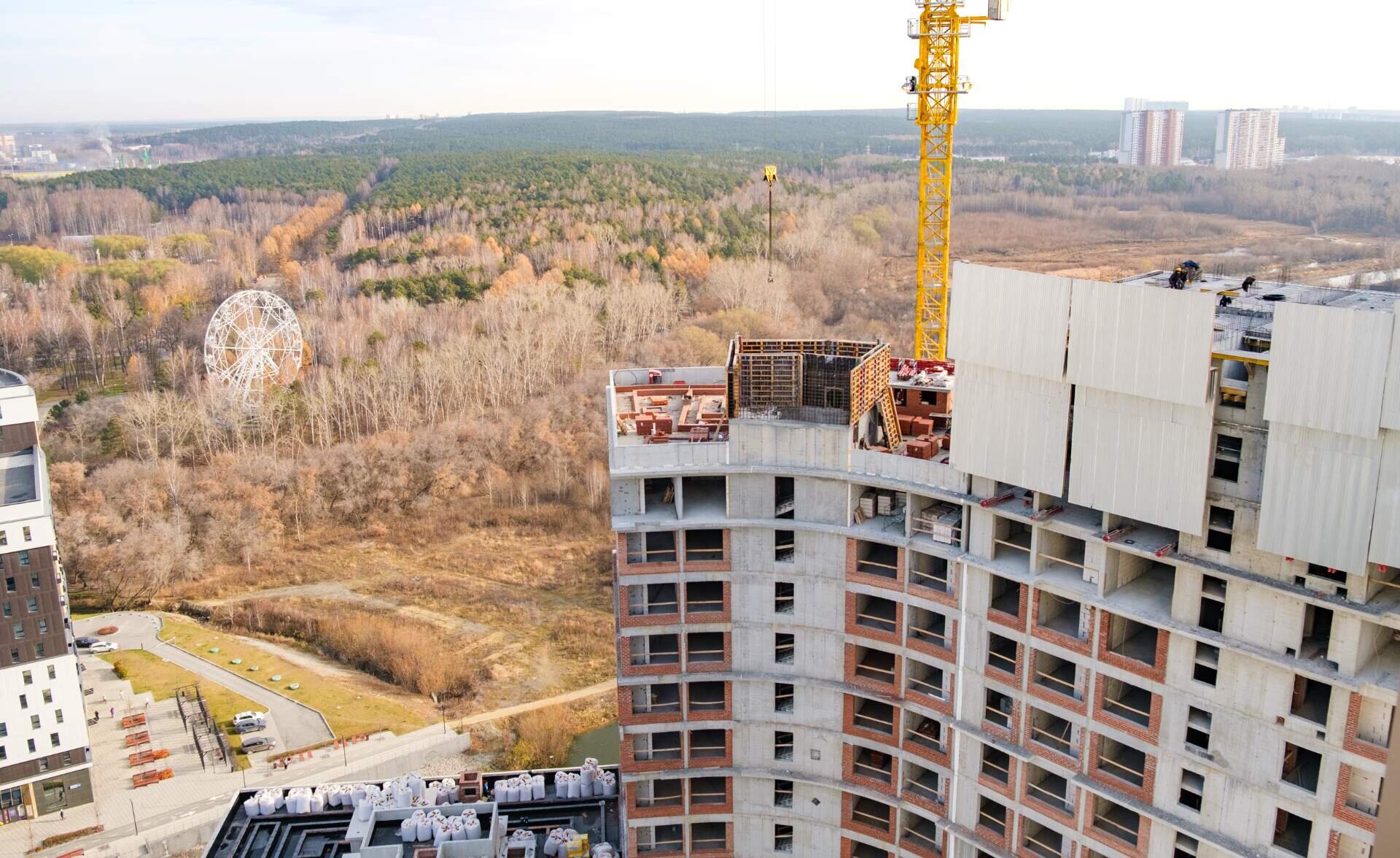

15 ноября 2025
Дом 8:
Монолитные работы: выполнены на 81,8% в секции А, завершены полностью в секциях Б и В.
Кладка наружных и внутренних стен: готова на 66,7% в секции А, на 87,5% — в секции Б и полностью завершена в секции В

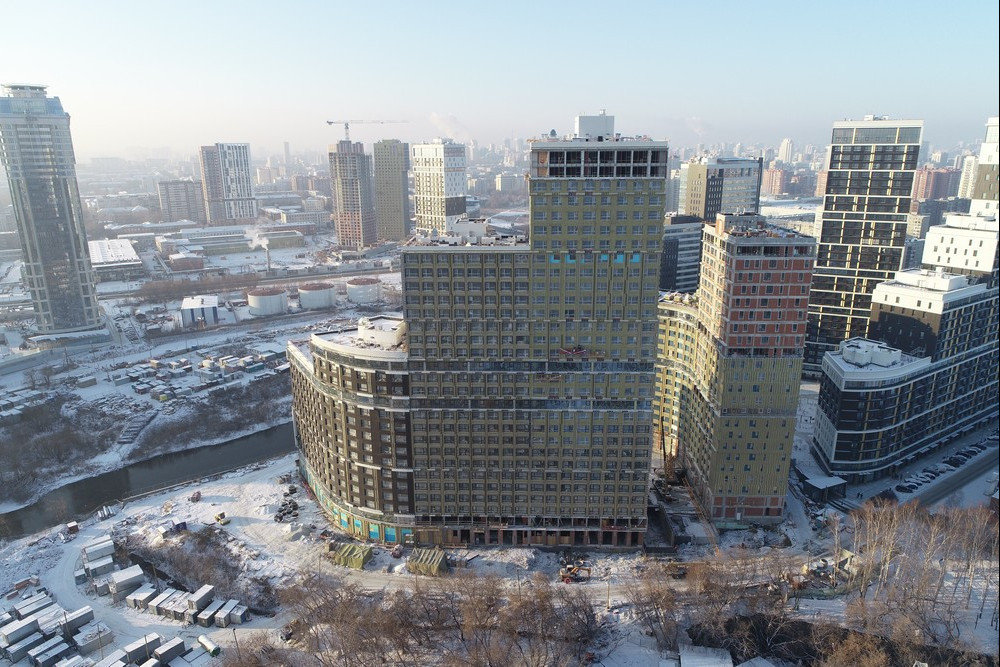

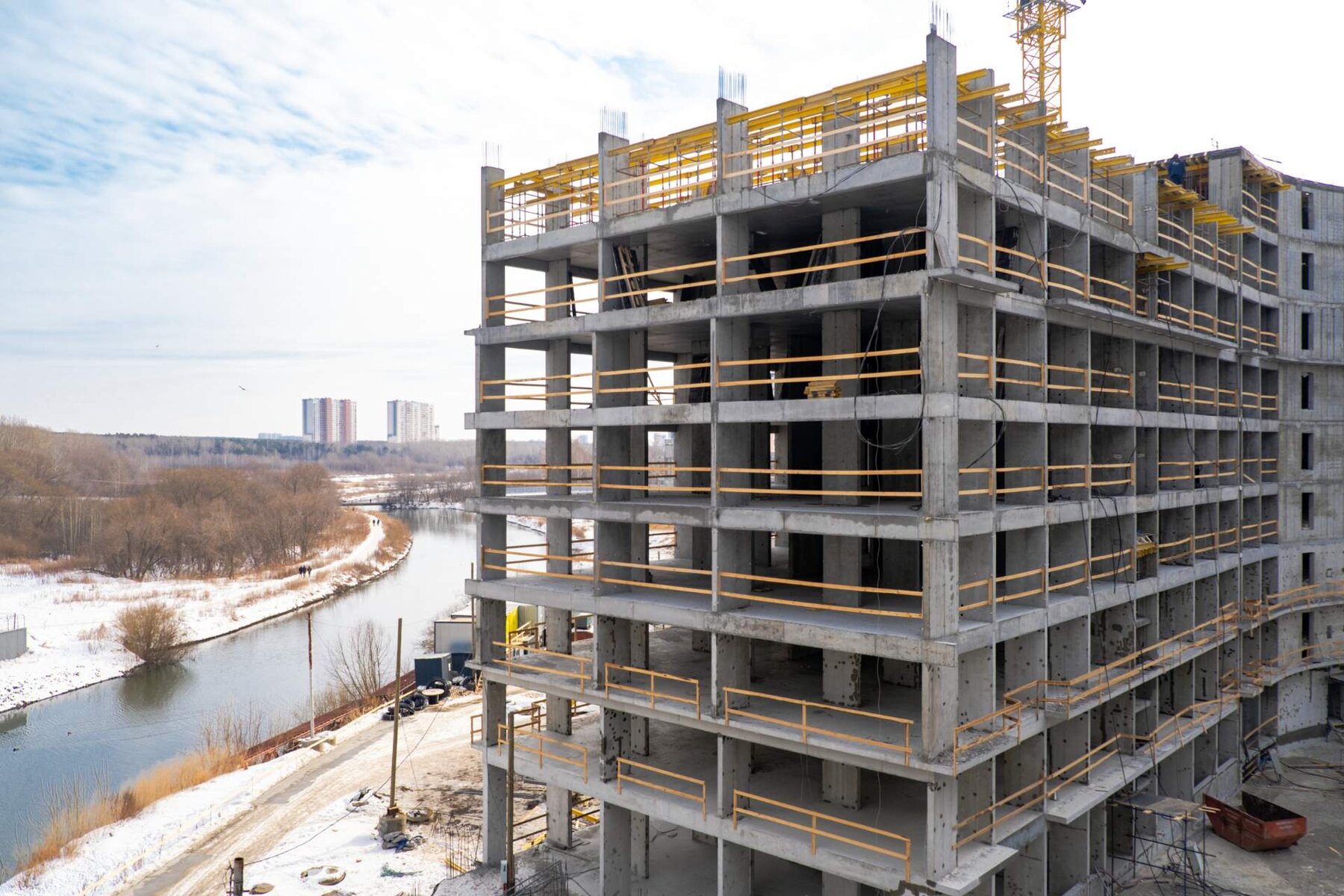

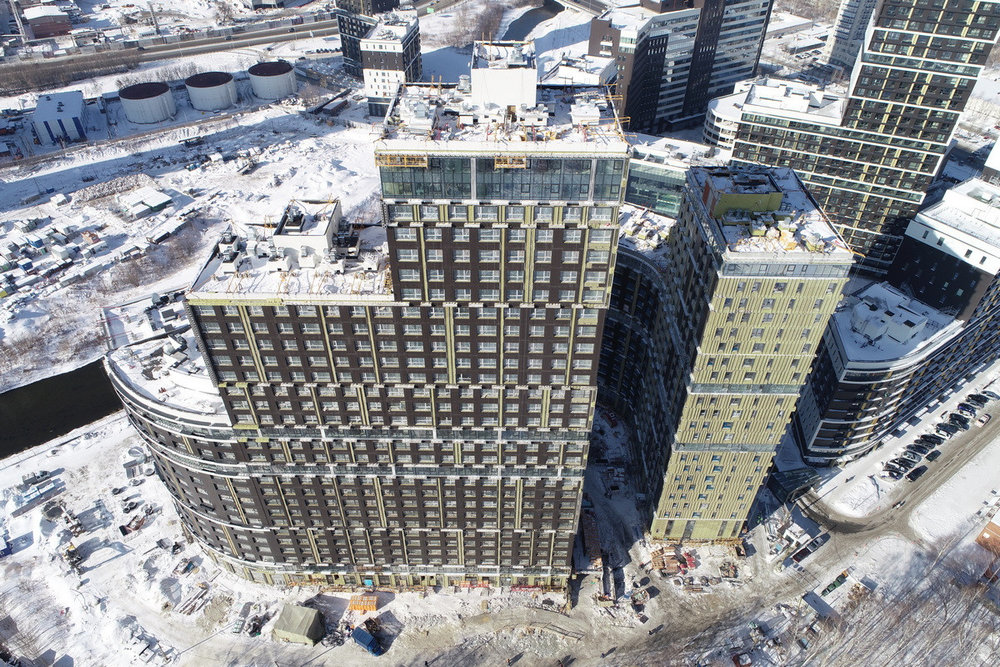

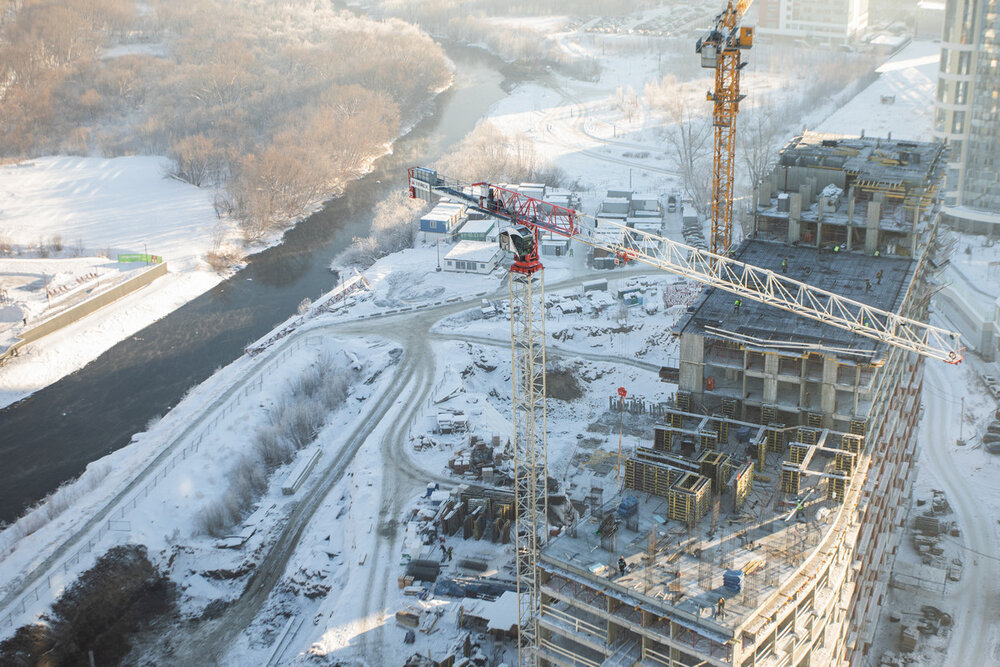

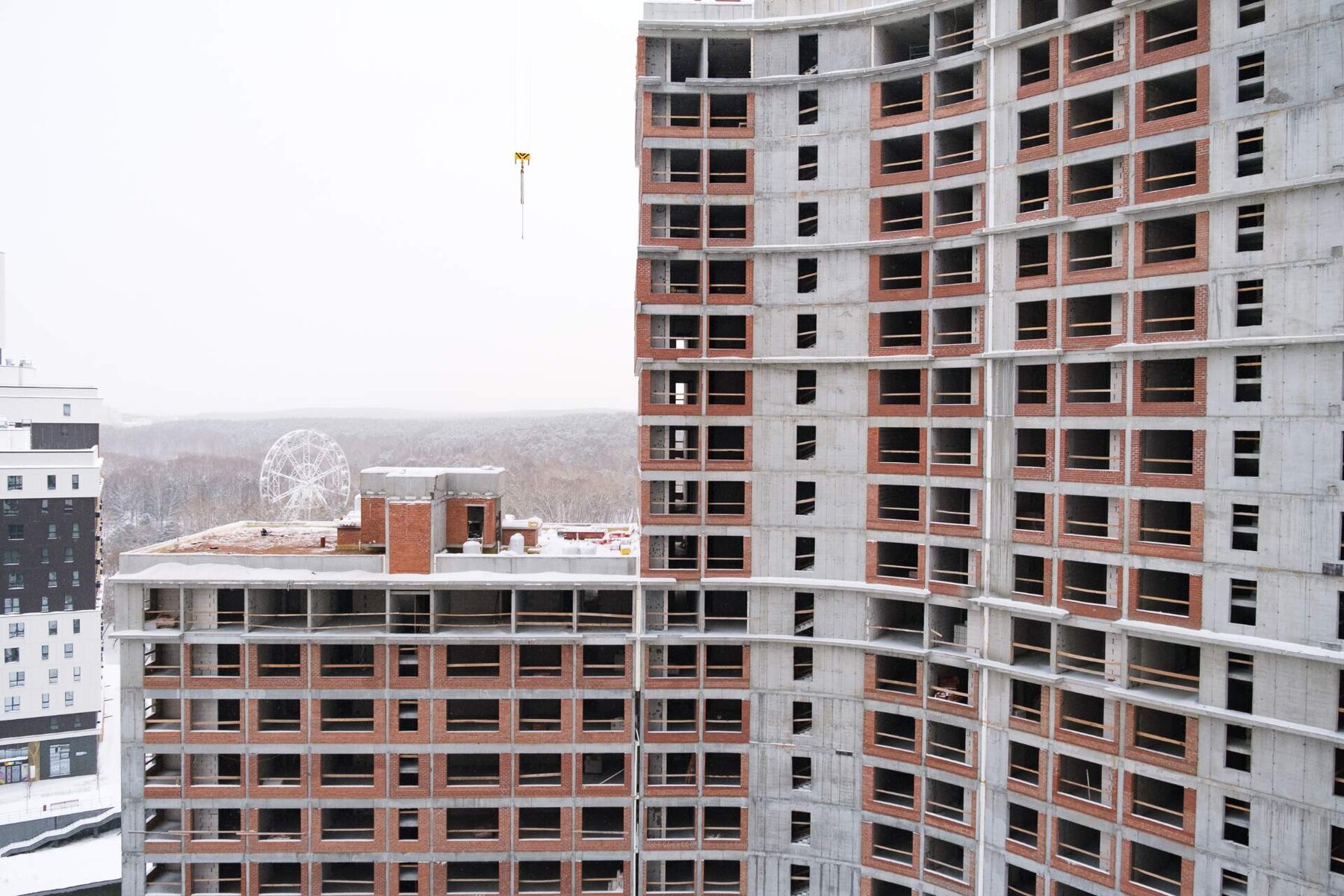

15 октября 2025
Дом 8
15 августа 2025

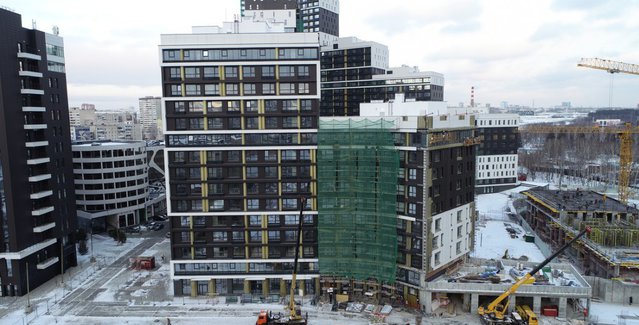

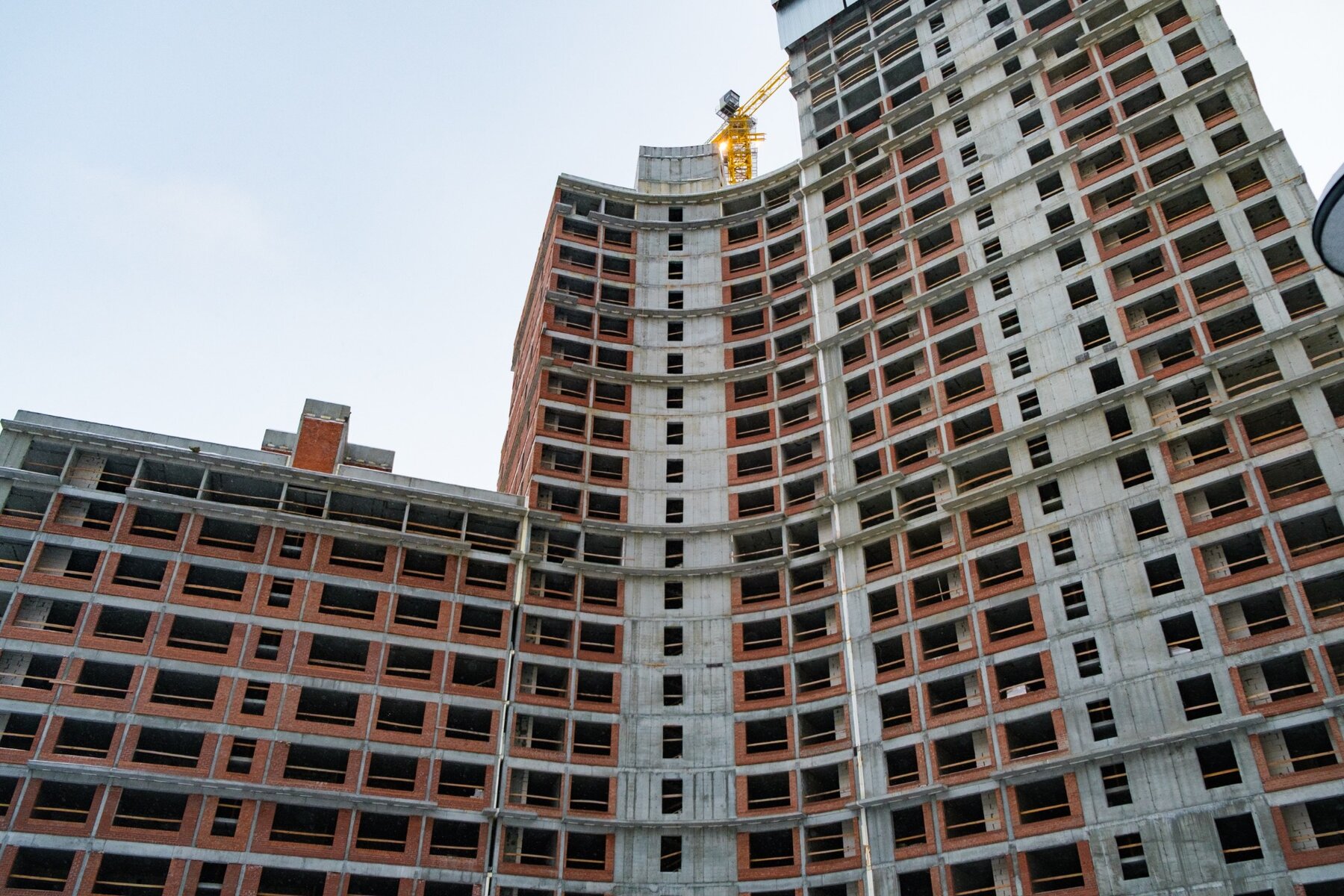

8 дом

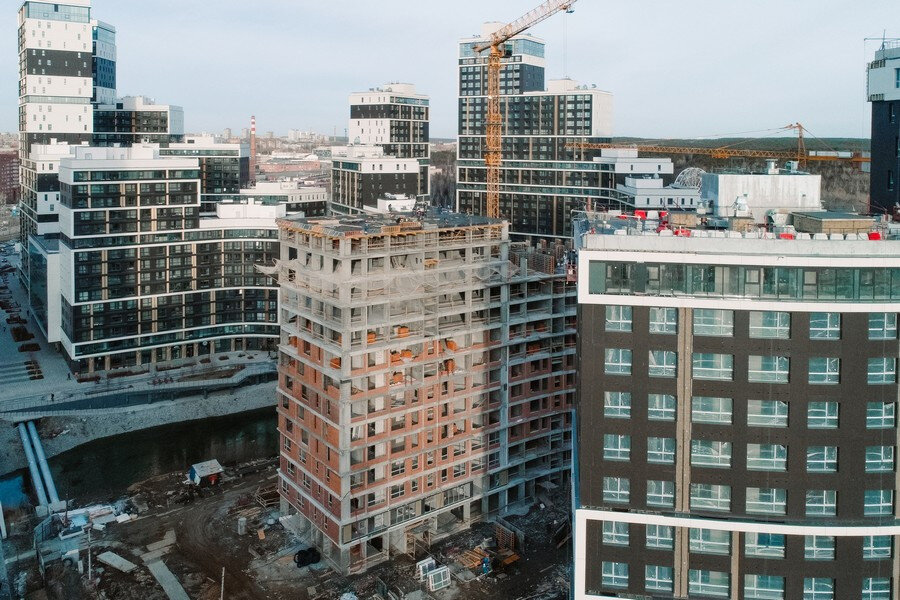

Начало месяца — время для новостей со стройки!

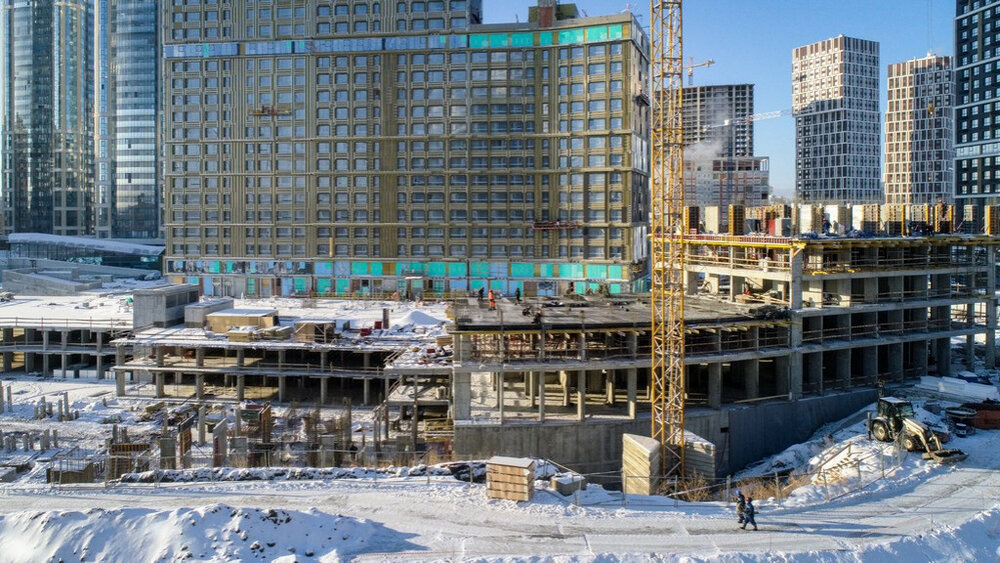

Рассказываем, что происходит на строительной площадке Дома №8:
Монолитные работы:
Секция А — готовность 54,5%
Секция Б — 98%
Секция В — 100%
Кладка наружных и внутренних стен:
Секция А — готовность 36,4%
Cекция Б — 62,5%
Секция В — 78,6%
Строительство уверенно продвигается вперёд, и каждый этап приближает нас к моменту, когда новые квартиры встретят своих жителей.

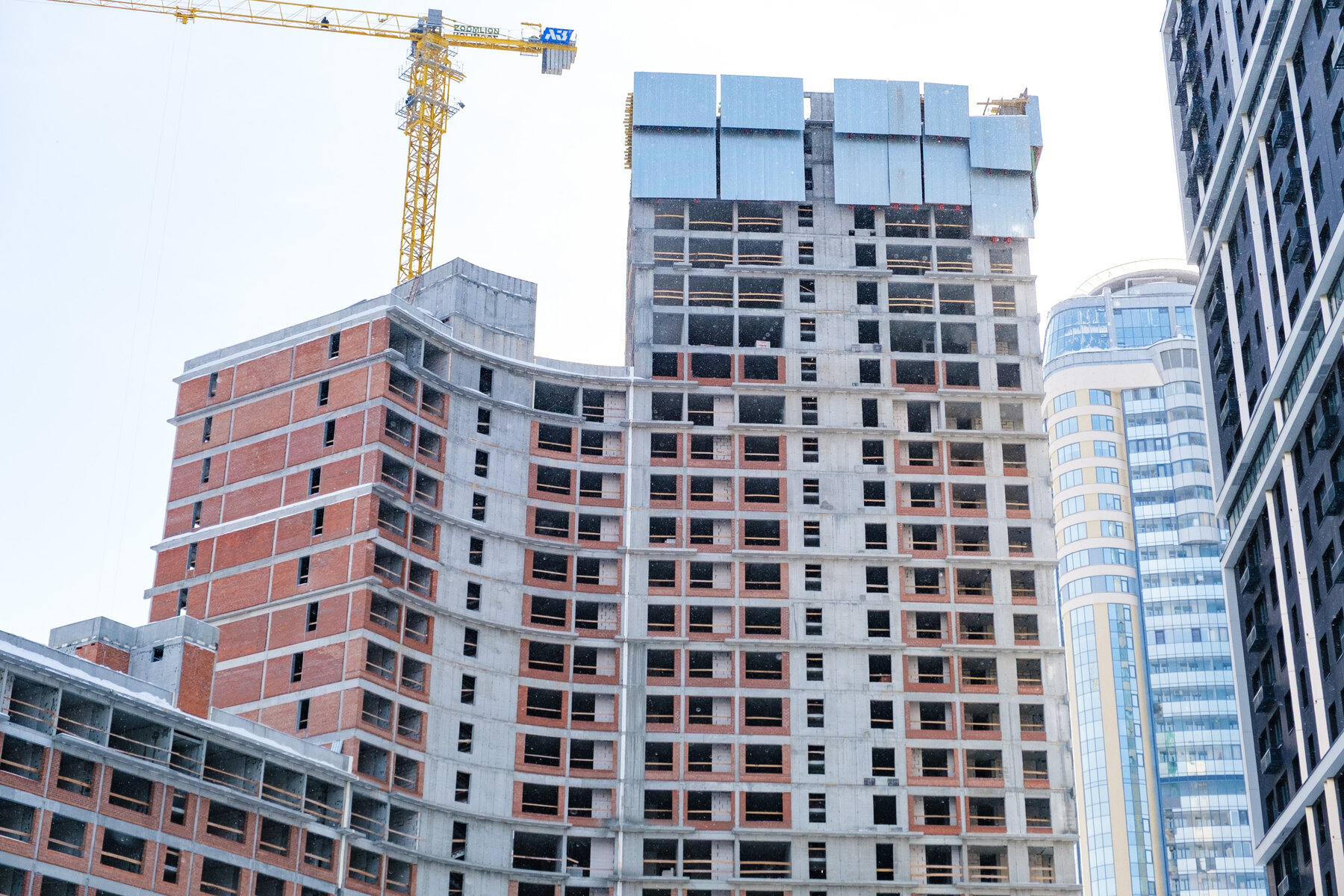

15 июля 2025

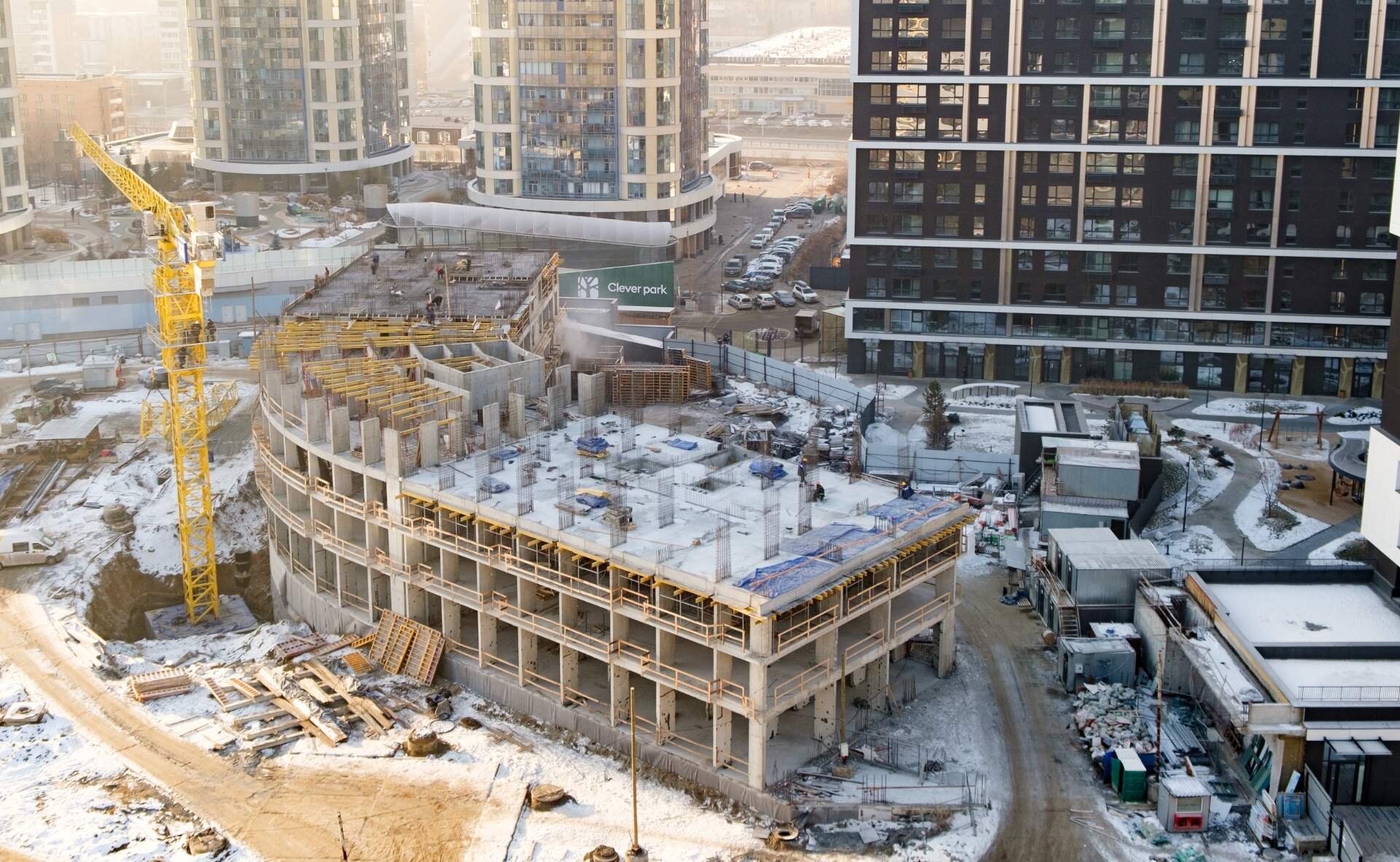

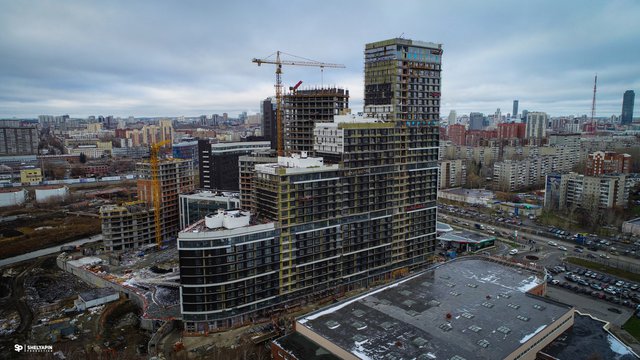

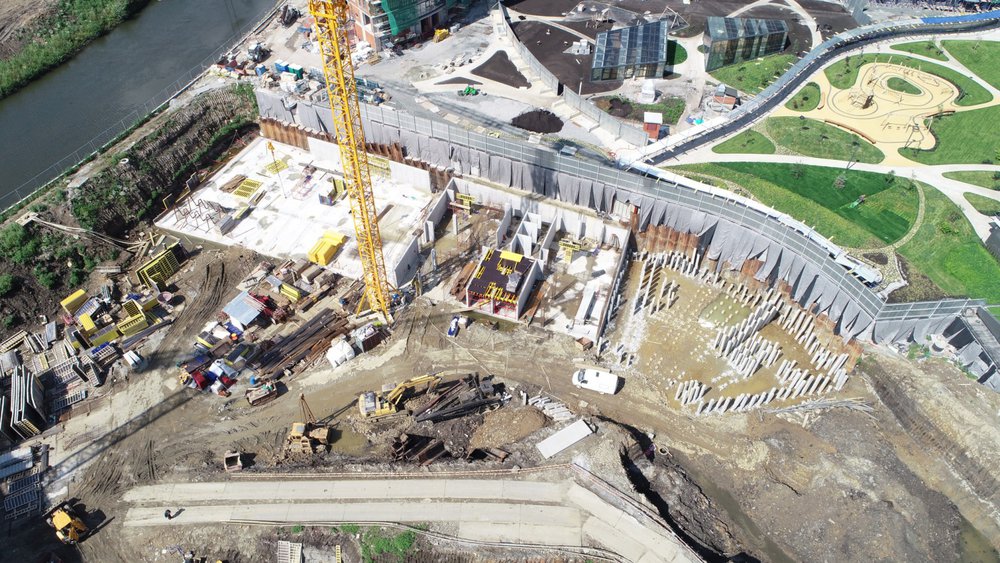

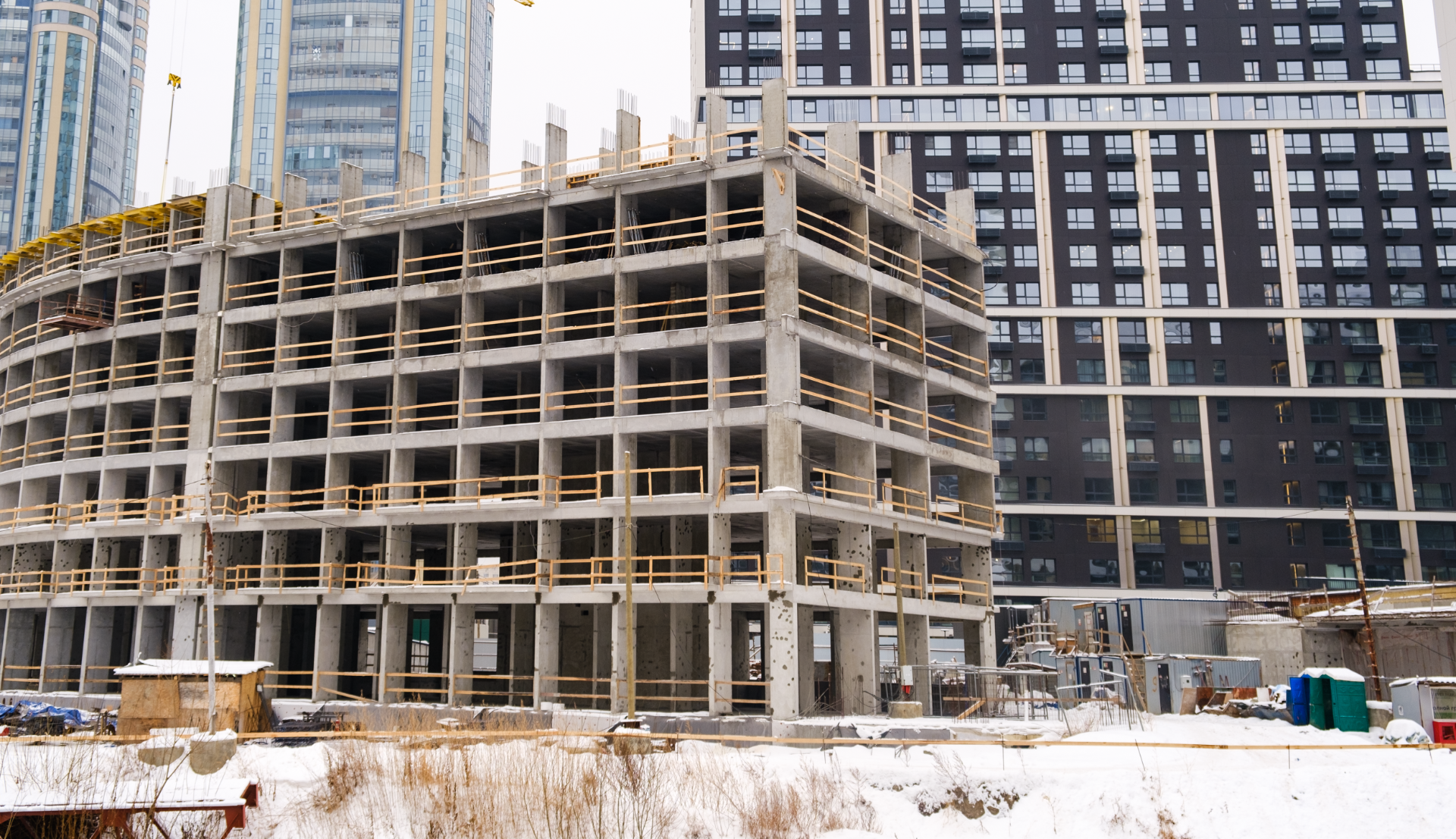

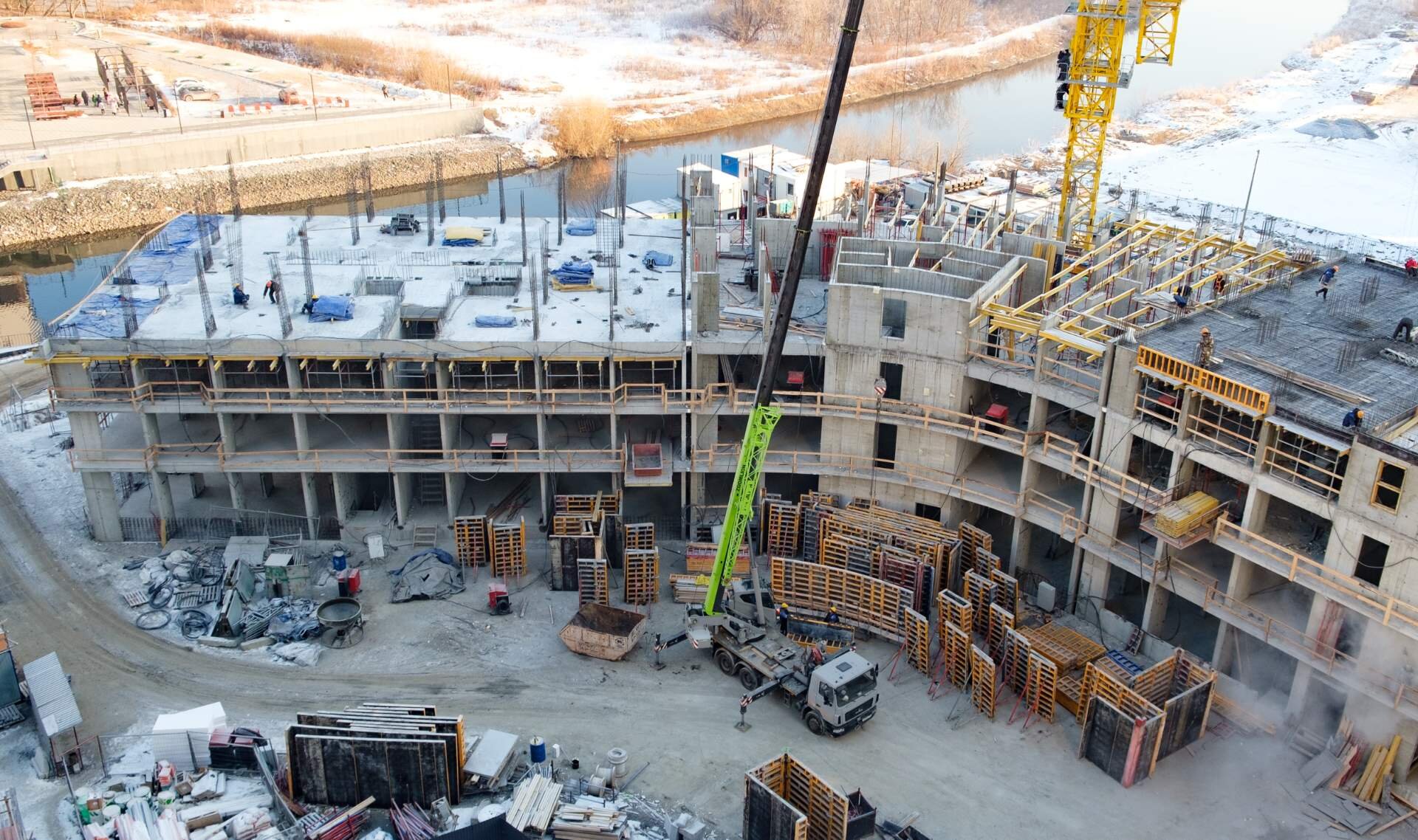

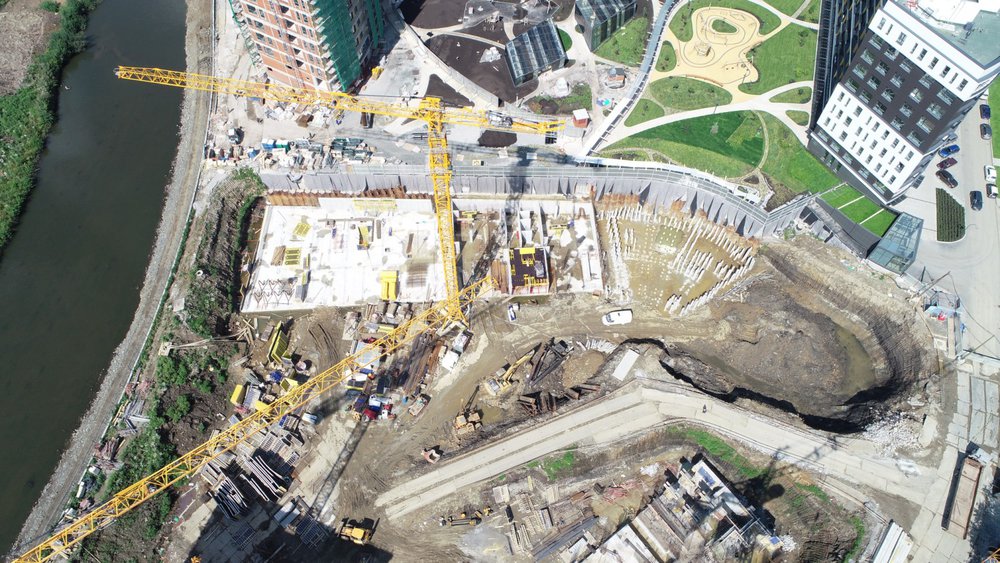

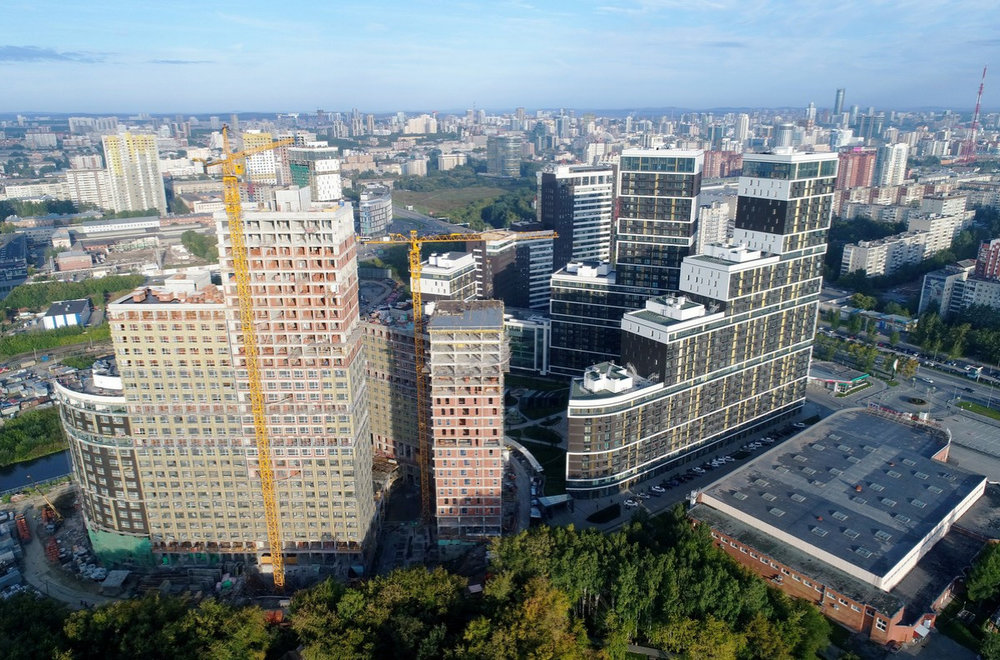

Финальная очередь нашего квартала растет на глазах! Вот какие работы проходят сейчас на строительной площадке Дома №8:

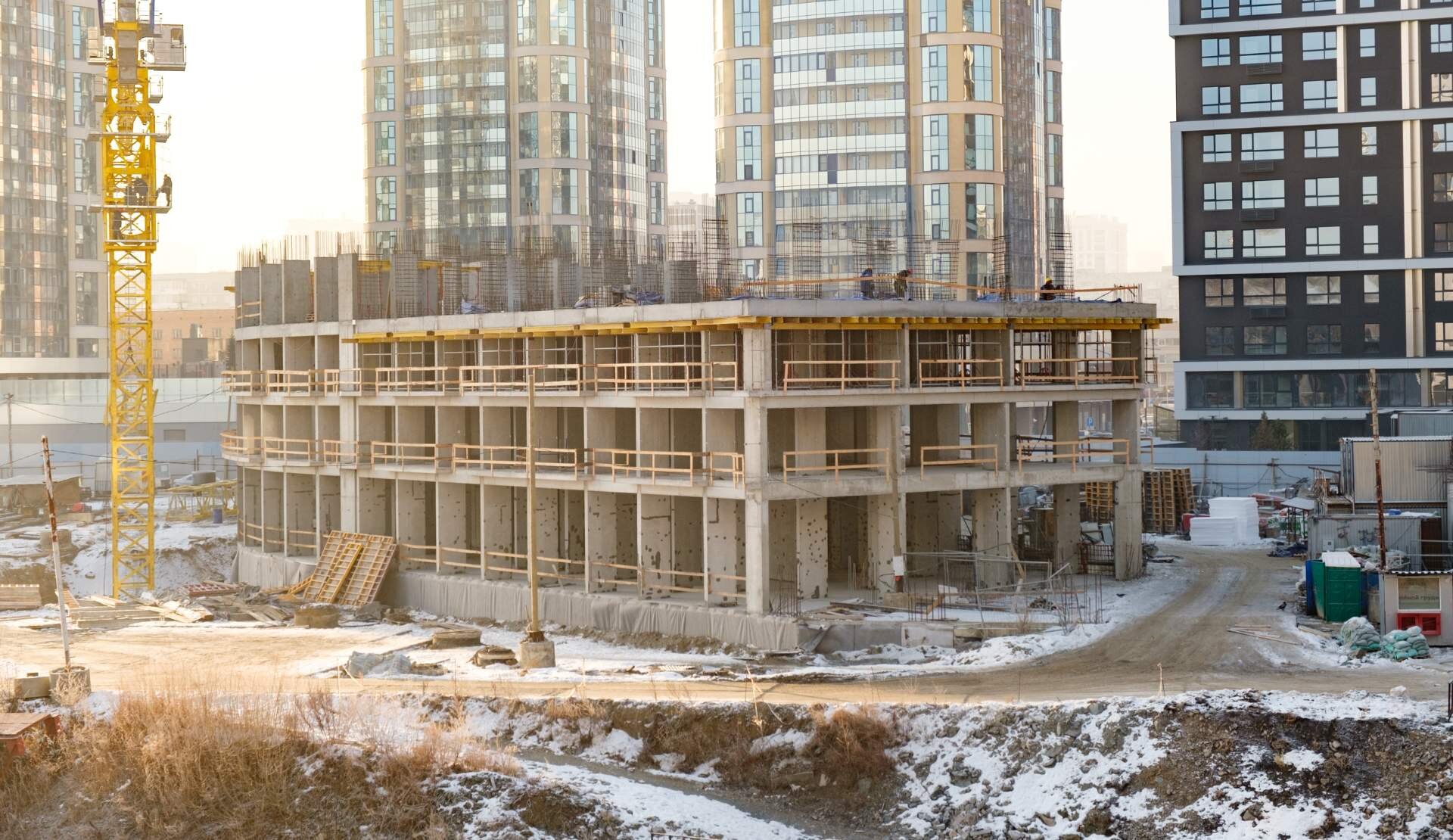

Ведутся работы по устройству монолитных конструкций:
В секции А — готовность 39%
В секции Б — 75%
В секции В — 99%
Кладка наружных и внутренних стен:
В секции А – готовность 33%
В секции Б – 54%
В секции В – 77%

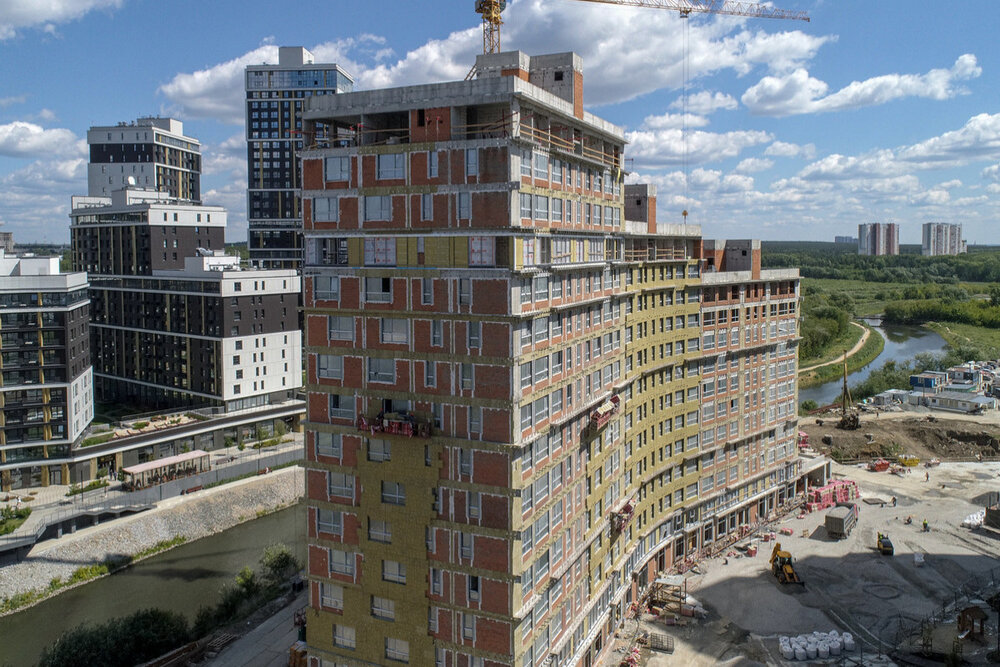

15 июня 2025
Рассказываем, что происходит на строительной площадке Дома №8:
Ведутся работы по устройству монолитных конструкций:
В секции А — готовность 39%
В секции Б — 70%
В секции В — 99%
Кладка наружных и внутренних стен:
В секции А – готовность 30%
В секции Б – 50%
В секции В – 71%

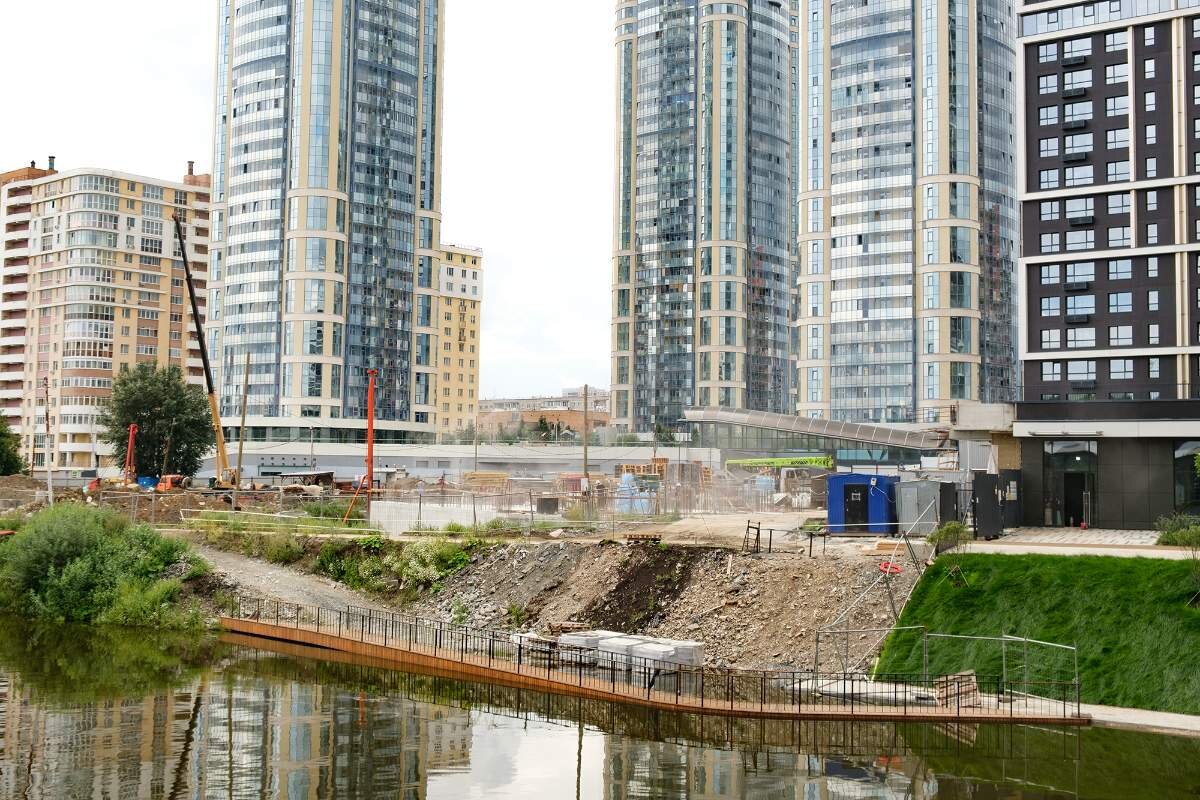

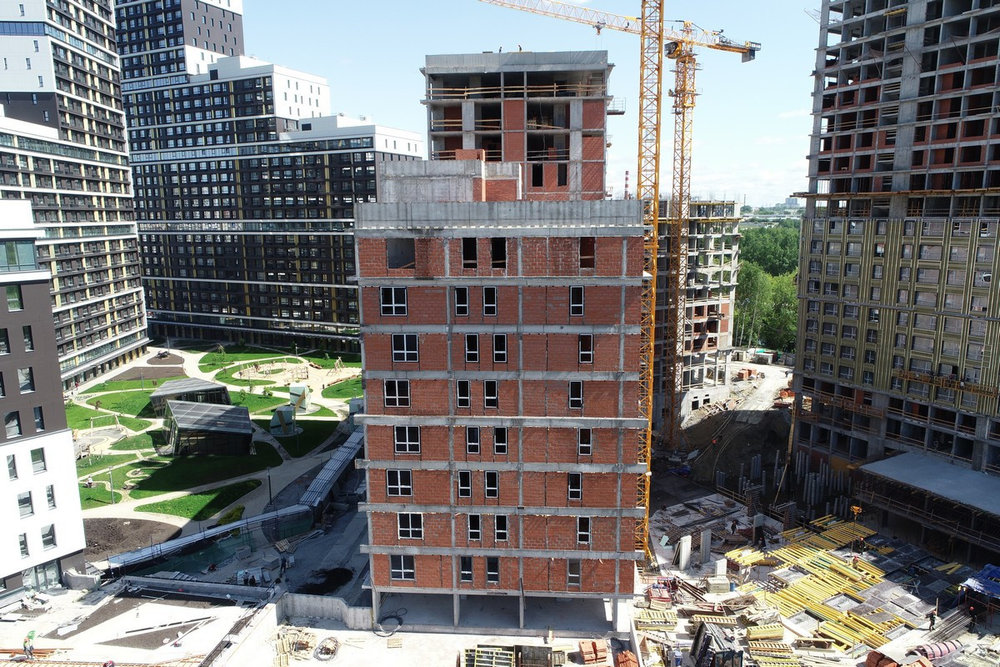

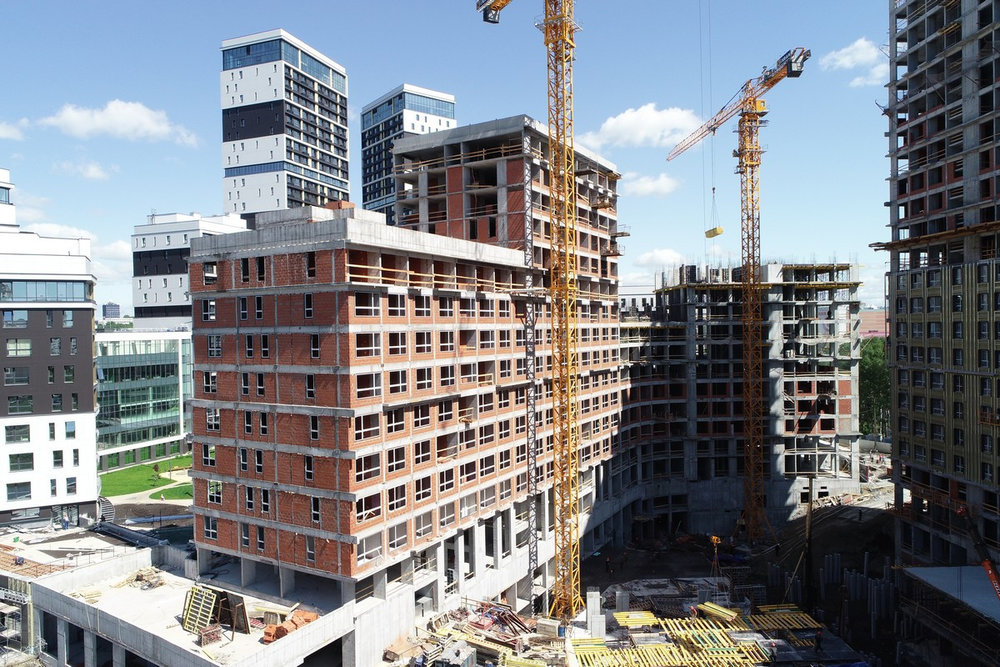

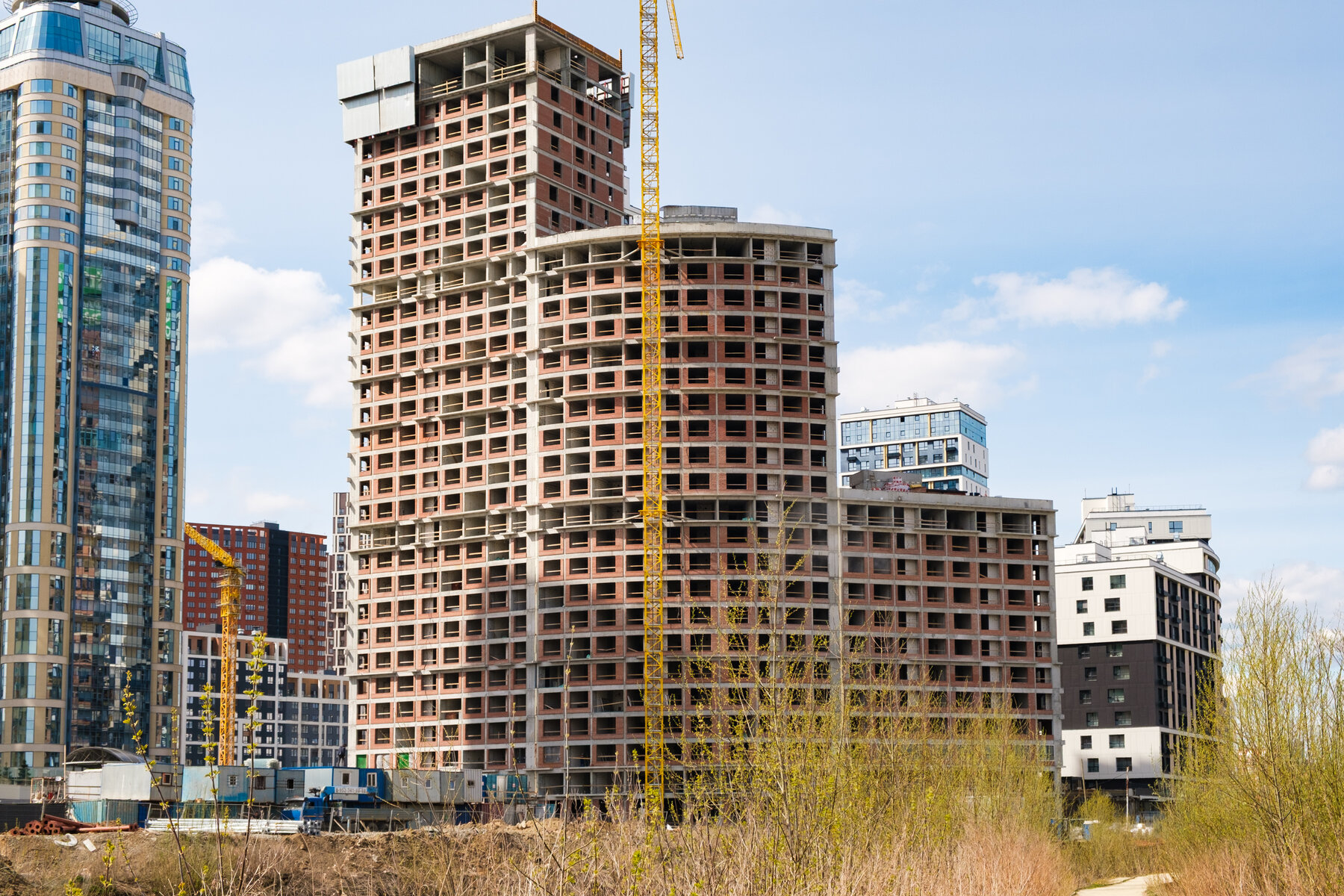

15 мая 2025
По традиции подводим итоги прошедшего месяца и рассказываем, как продвигается строительство Дома №8:
Устройство монолитных конструкций:
В секции А — готовность 38%
В секции Б — 66%
В секции В — 99%
Кладка наружных и внутренних стен:
В секции А — 27%
В секции Б — 37%
В секции В — 71%

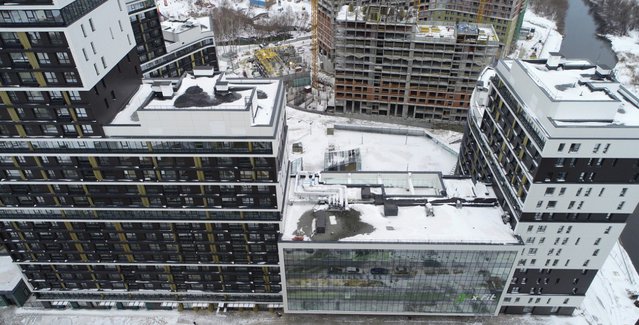

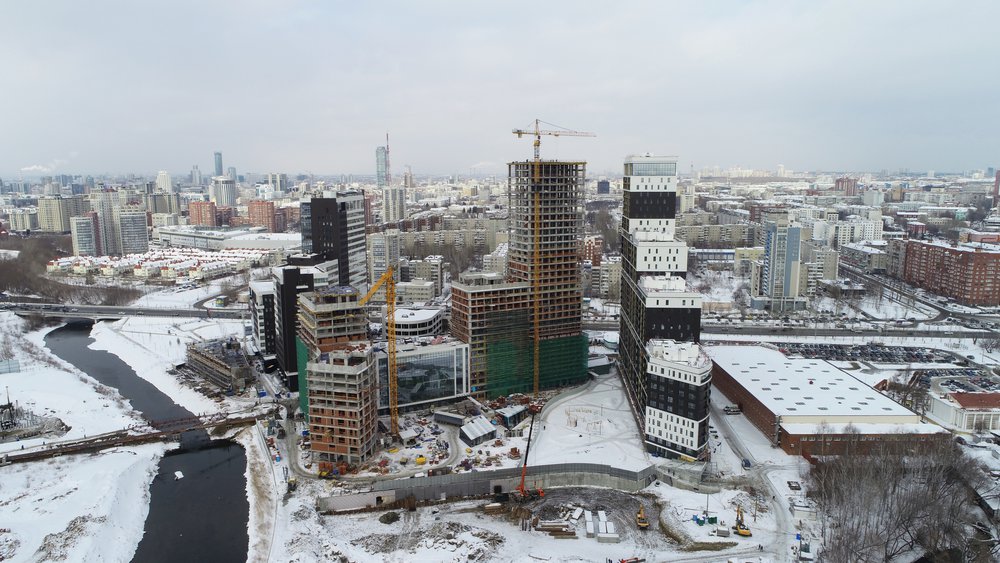

15 марта 2025
15 февраля 2025
15 января 2025
15 декабря 2024
15 ноября 2024
15 октября 2024
15 сентября 2024
15 августа 2024
15 ноября 2023
15 октября 2023

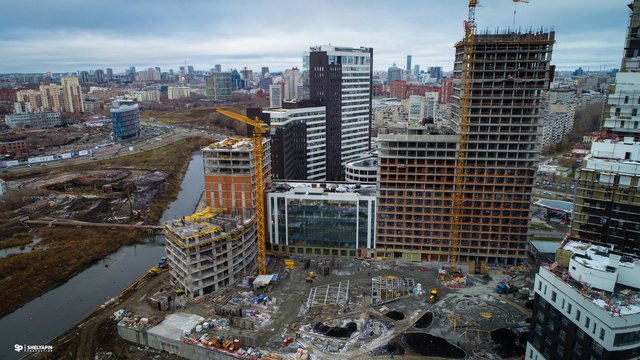

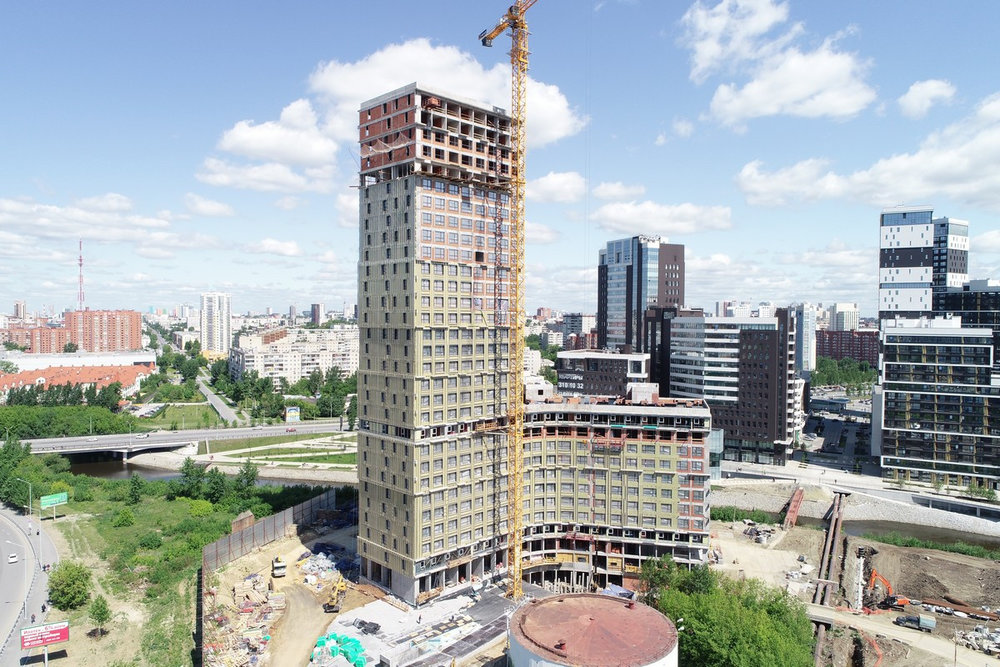

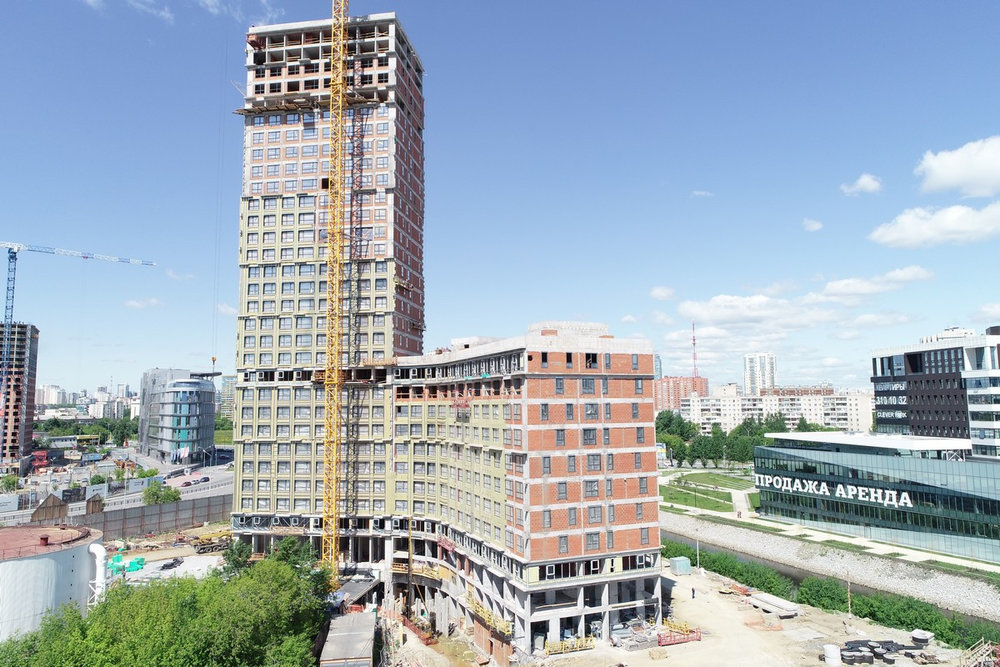

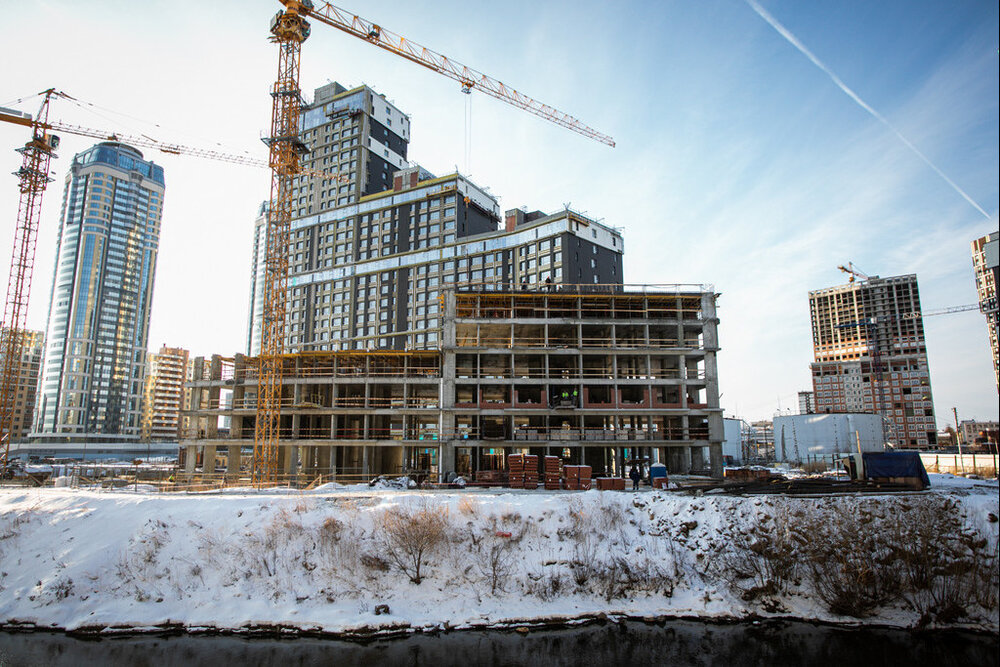

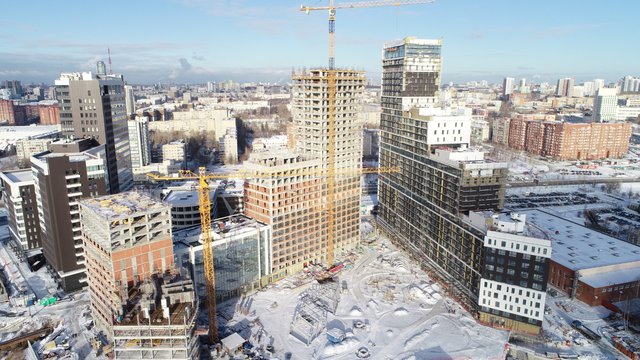

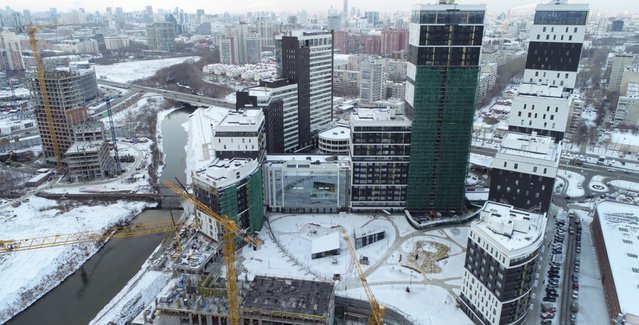

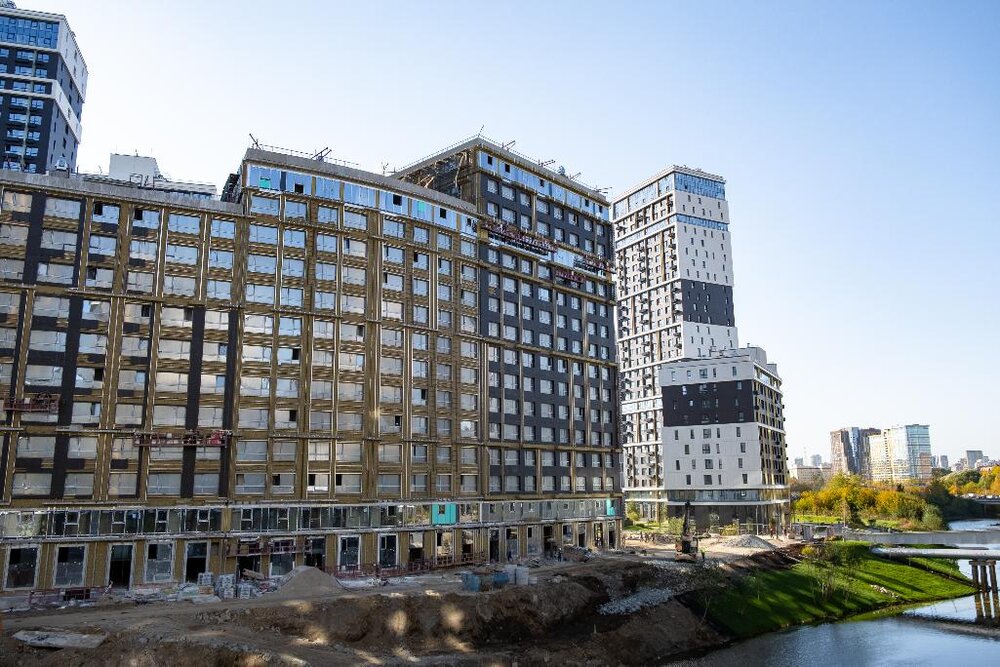

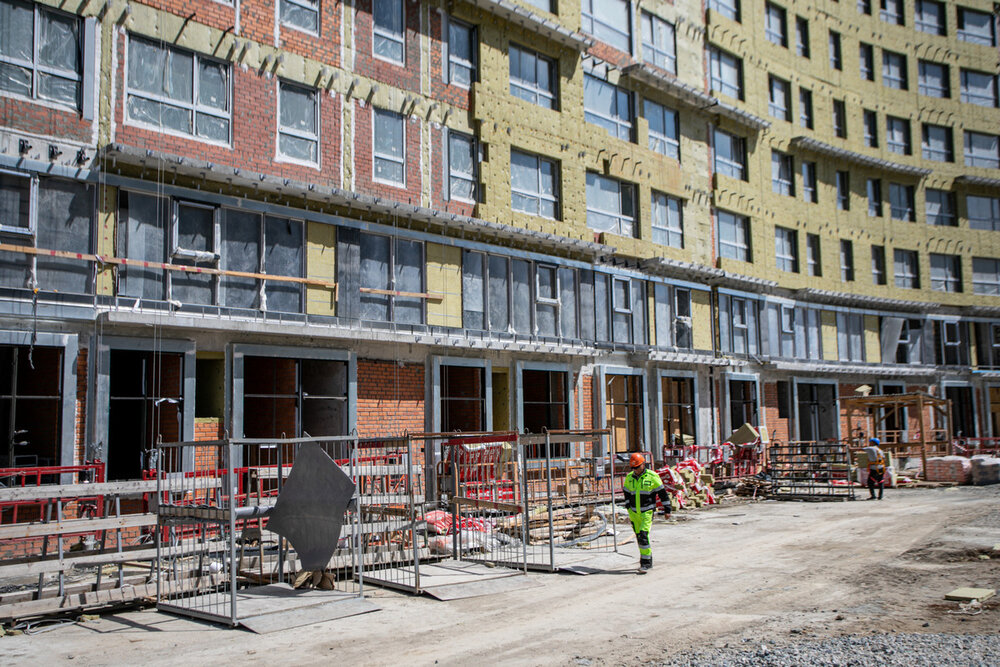

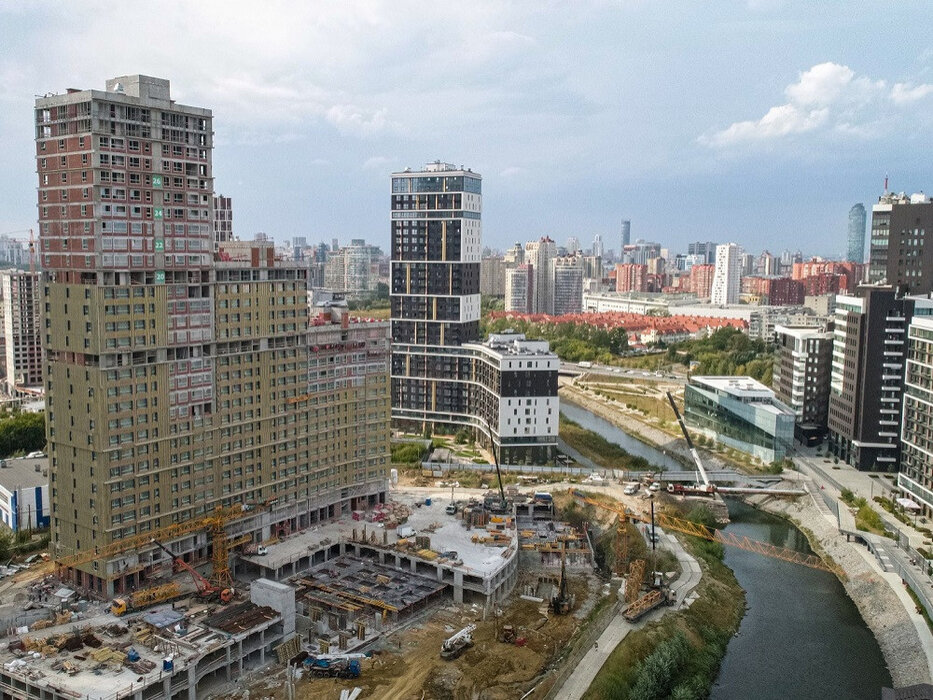

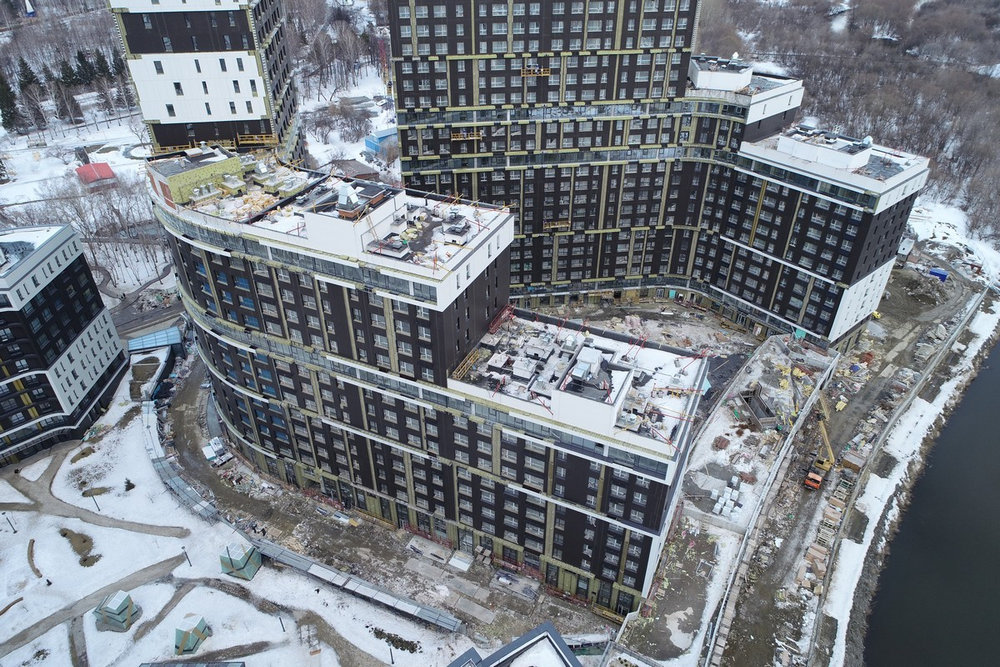

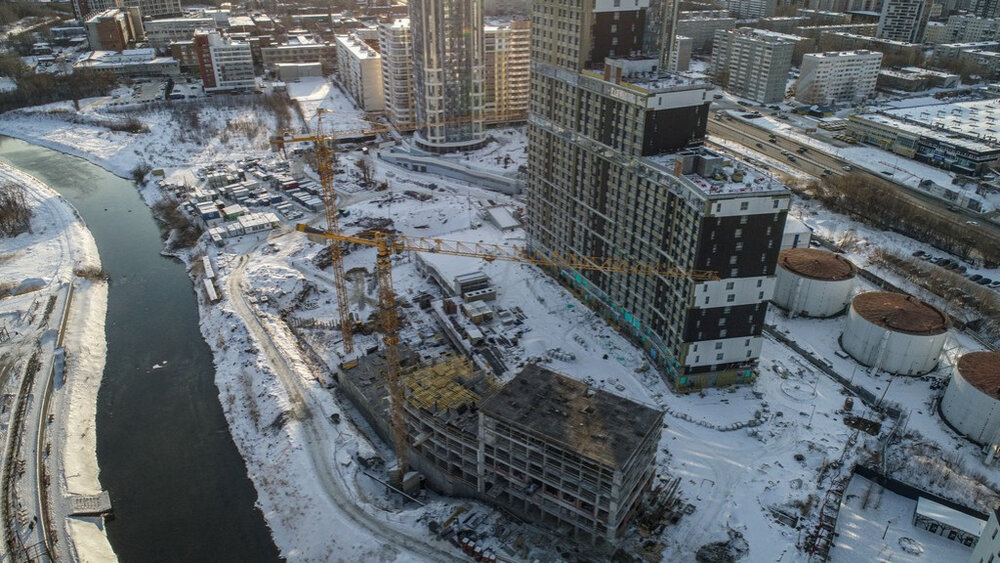

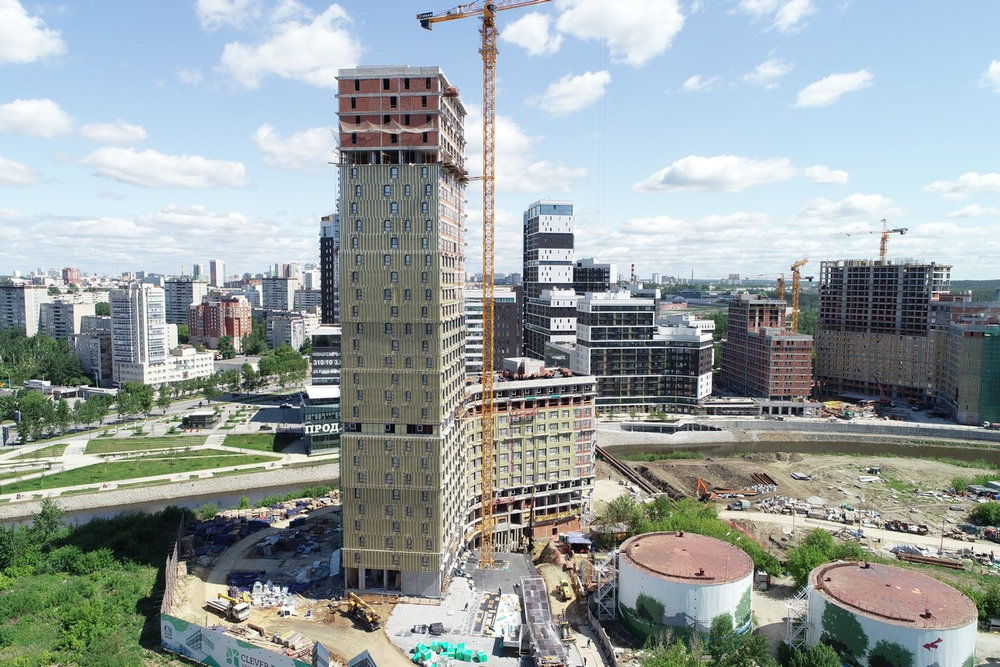

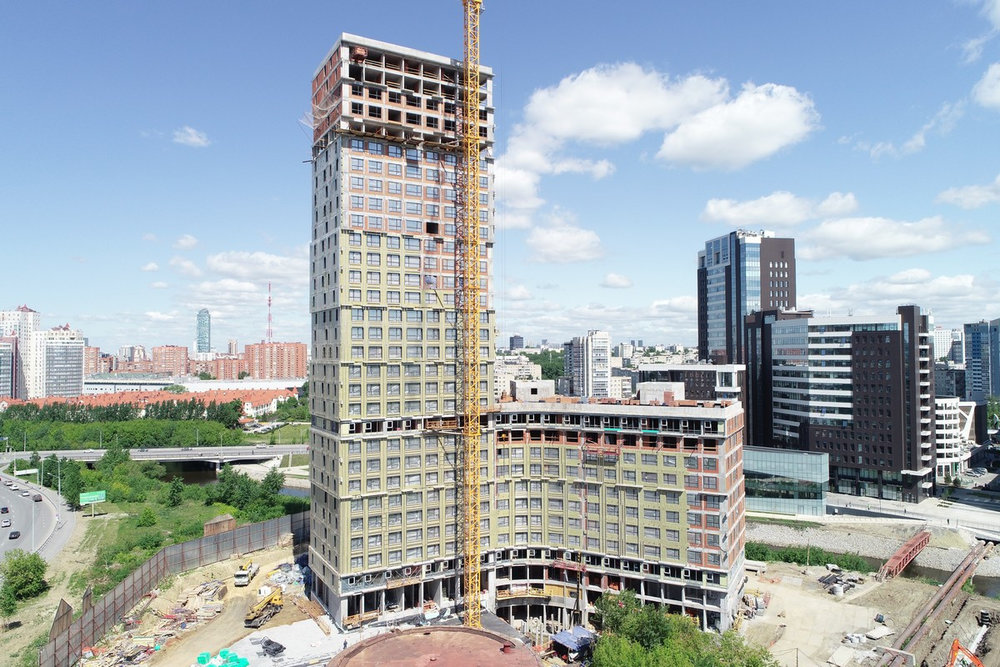

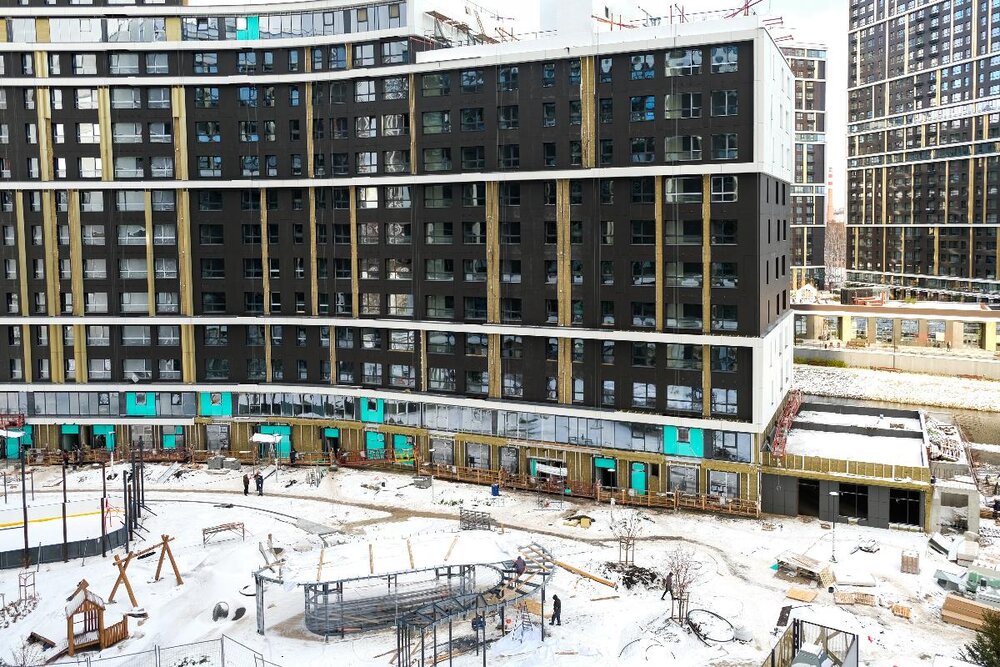

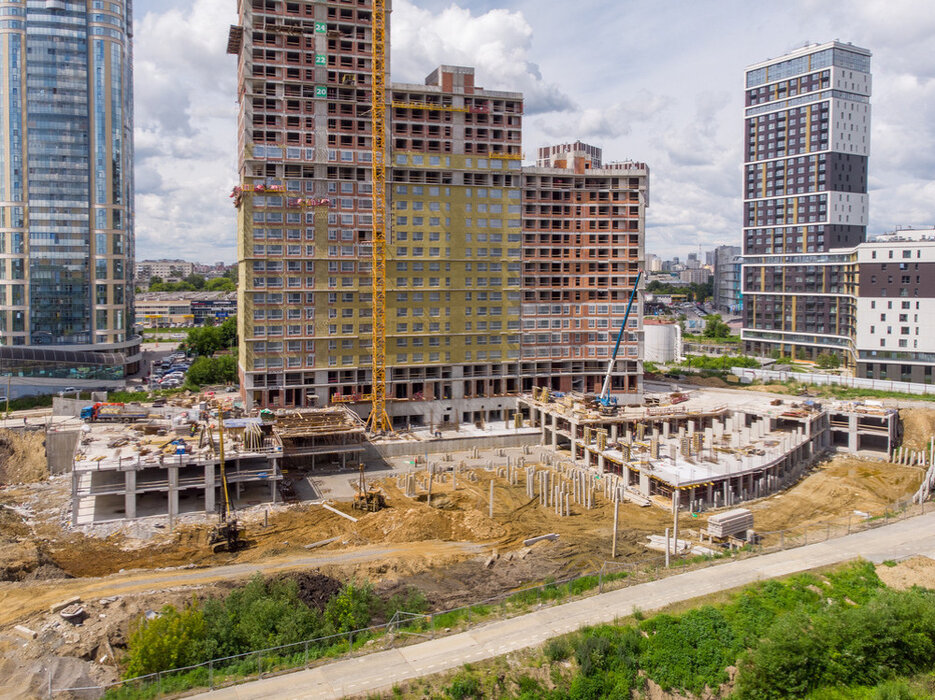

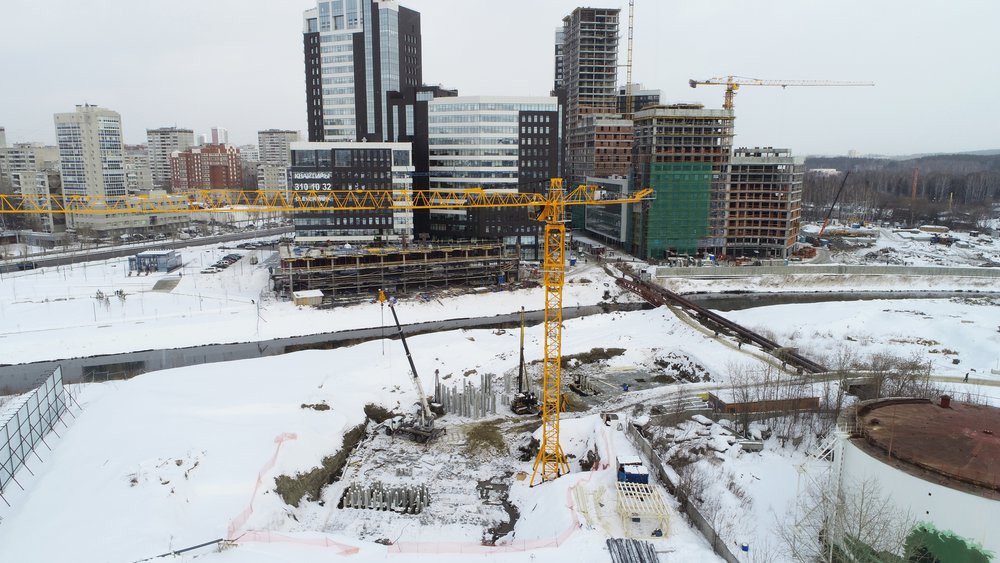

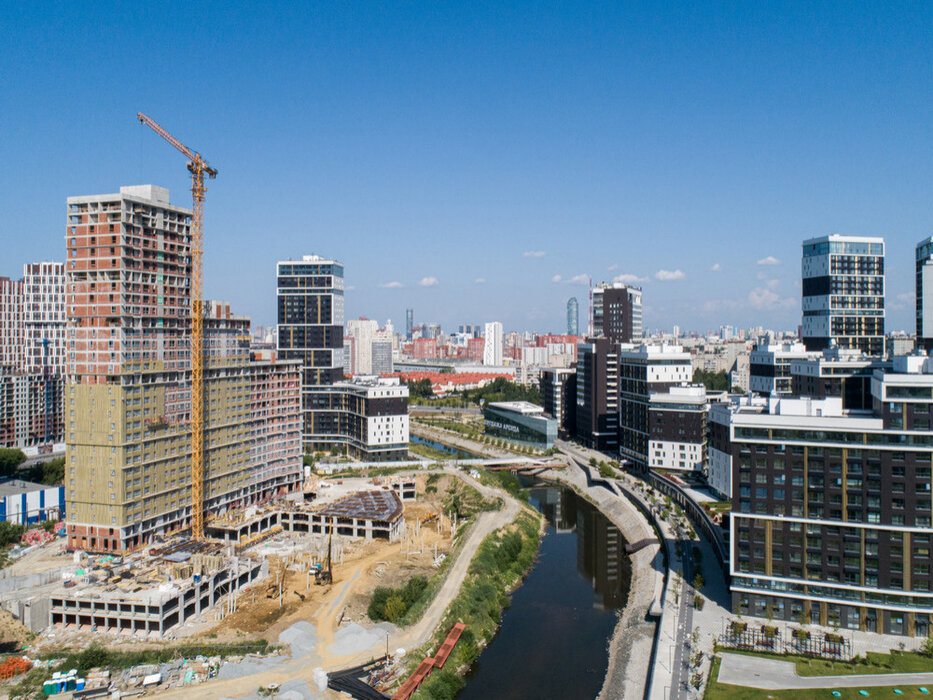

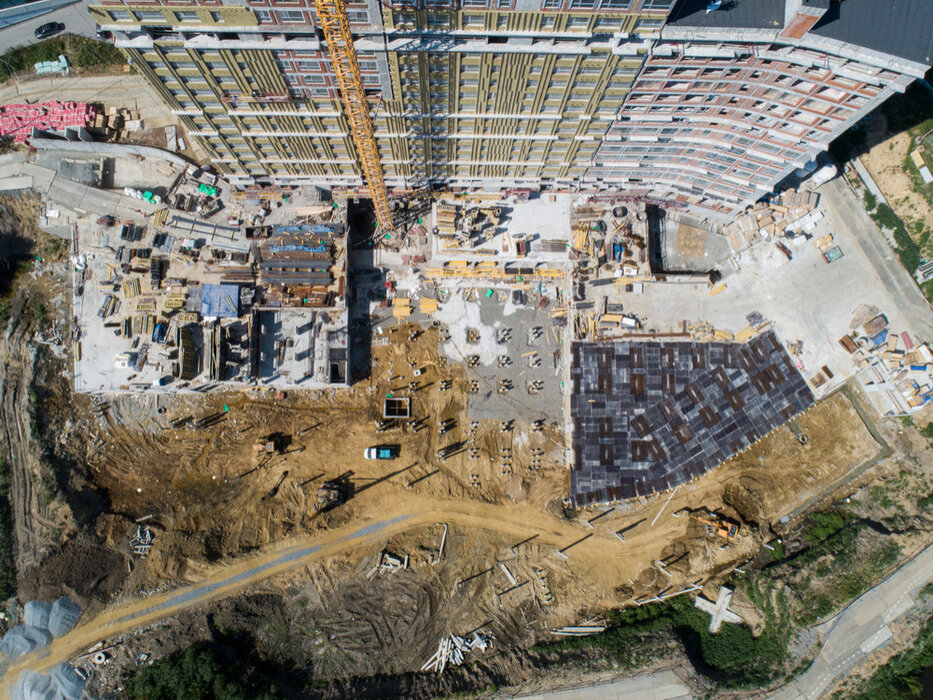

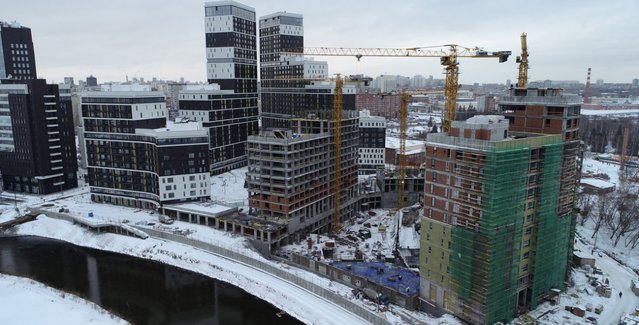

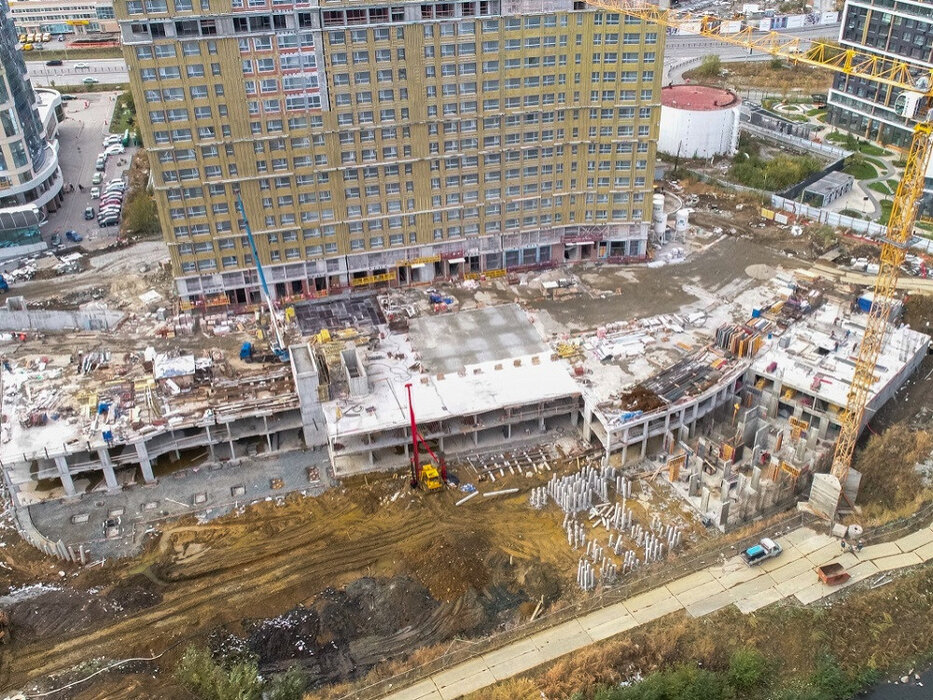

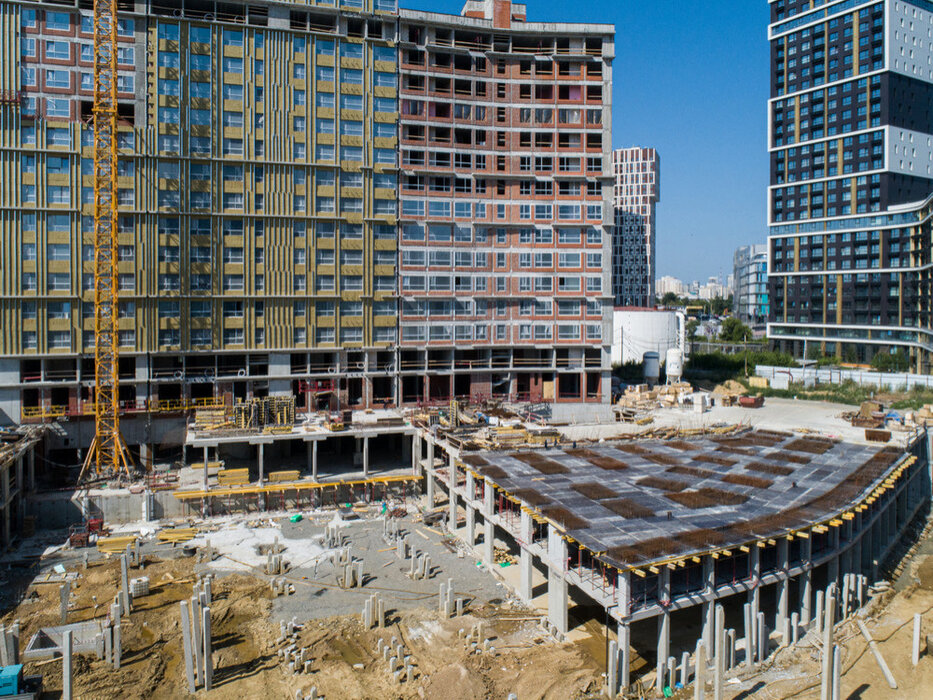

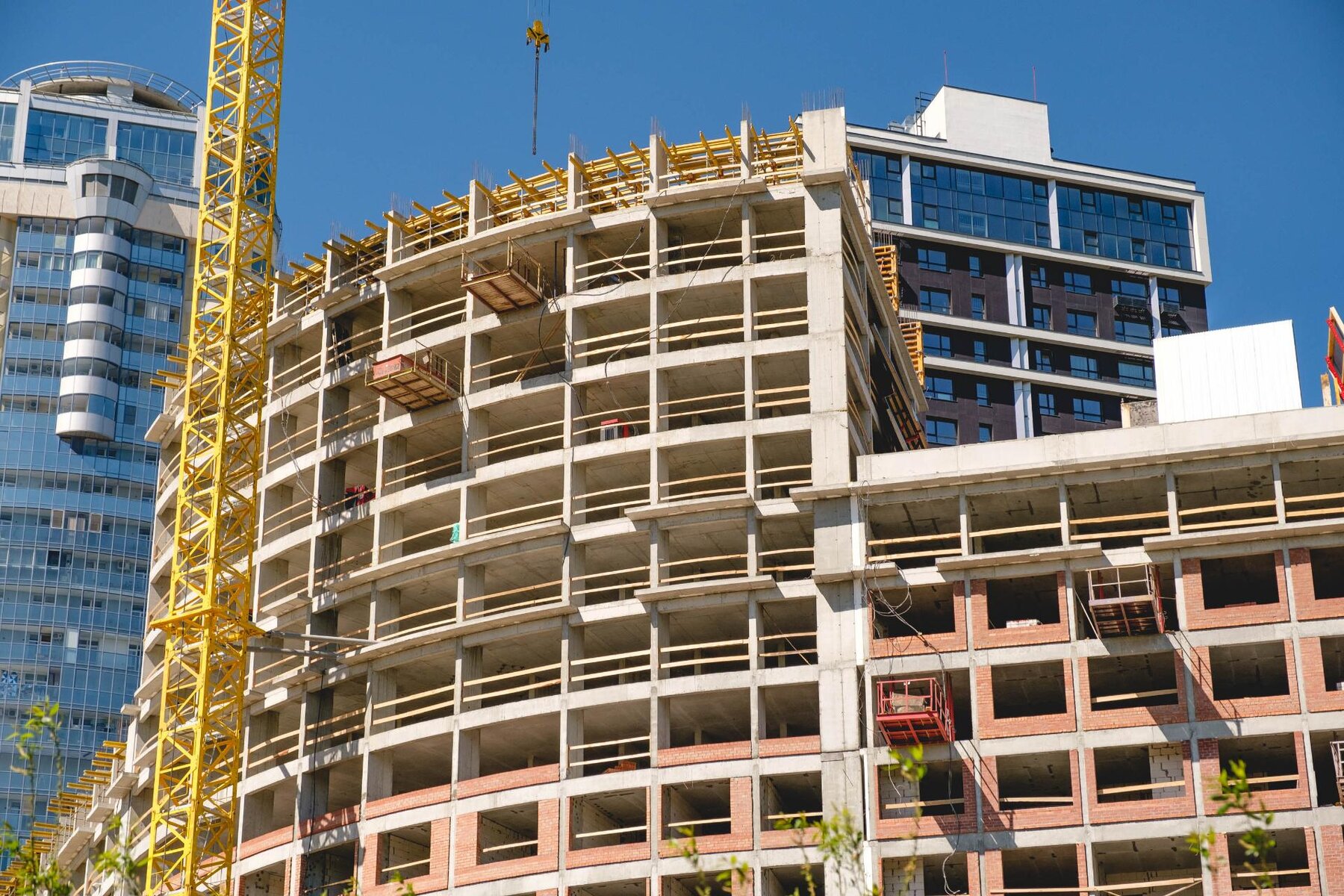

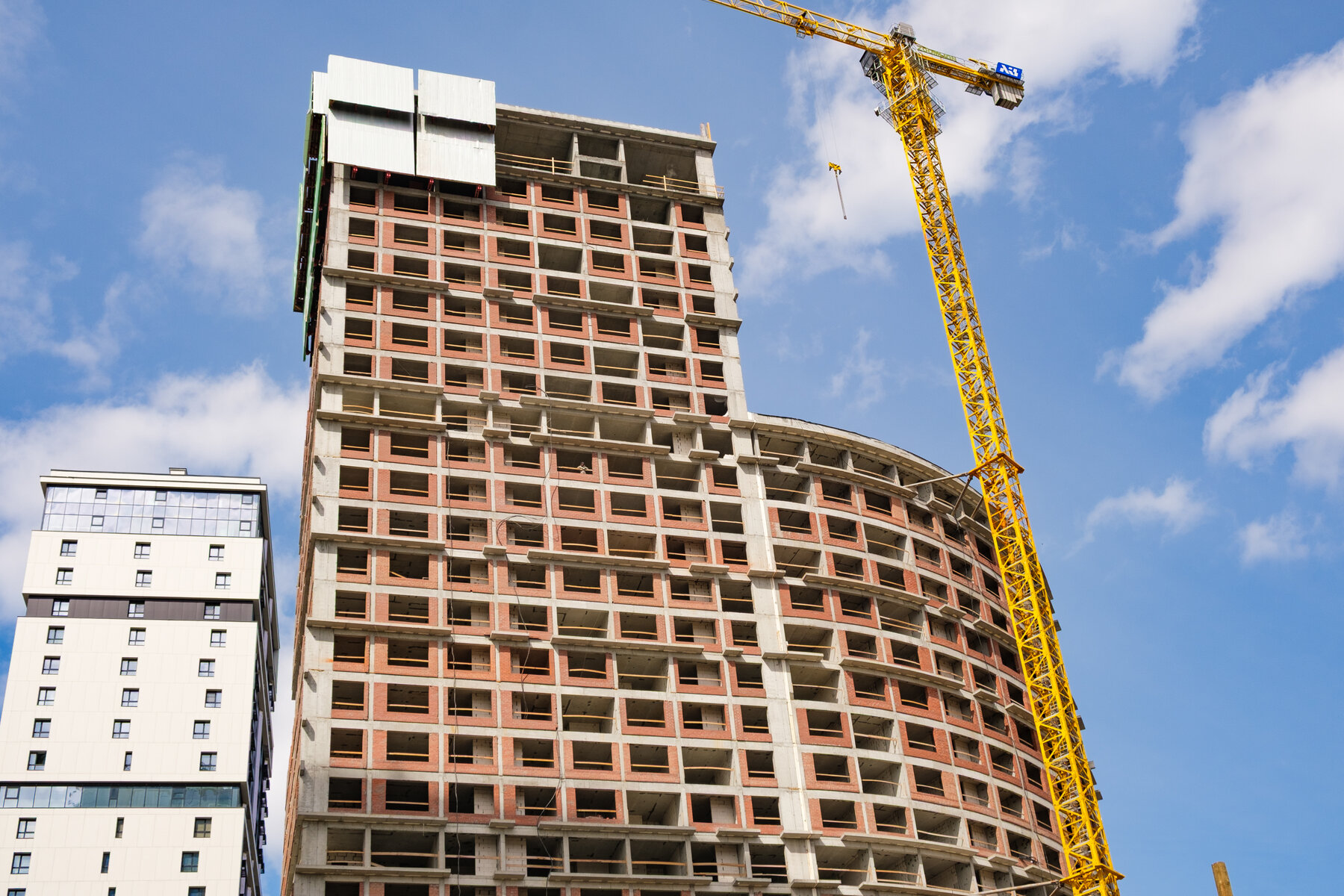

Мы продолжаем строительство Дома на набережной (№7) и по традиции делимся итогами прошедшего месяца:
Ведутся работы по устройству внутренних инженерных сетей, а именно:
- устройство электрики: в секции А – 98%; в секции Б – 97%; в секции В – 98%
- устройство слаботочки: в секции А – 79%; в секции Б – 72%; в секции В – 76%
- устройство водоснабжения: в секции А – 94%; в секции Б – 97%; в секции В – 98%
- устройство канализации: в секции А – 92%; в секции Б – 96%; в секции В – 97%
- устройство вентиляции: в секции А – 96%; в секции Б – 98%; в секции В – 99%
- устройство отопления: в секции А – 93%; в секции Б – 97%; в секции В – 95%
Продолжаются отделочные работы:
черновая отделка: в секции А – 90%; в секции Б – 92%; в секции В – 93%
черновая отделка стяжки: в секции А – 90%; в секции Б – 92%; в секции В - 93%
Проходят работы по устройству фасада:
устройство подсистемы – 97%
утепление фасада – 96%
устройство облицовочных фасадных панелей – 88%
Во всех секциях продолжается монтаж утеплителя наружных стен и установка лифтового оборудования: в секции А — работы выполнены на 73%; в секции Б – на 75%; в секции В — на 92%.

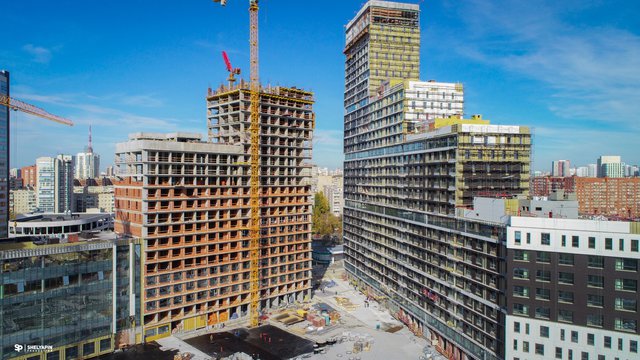

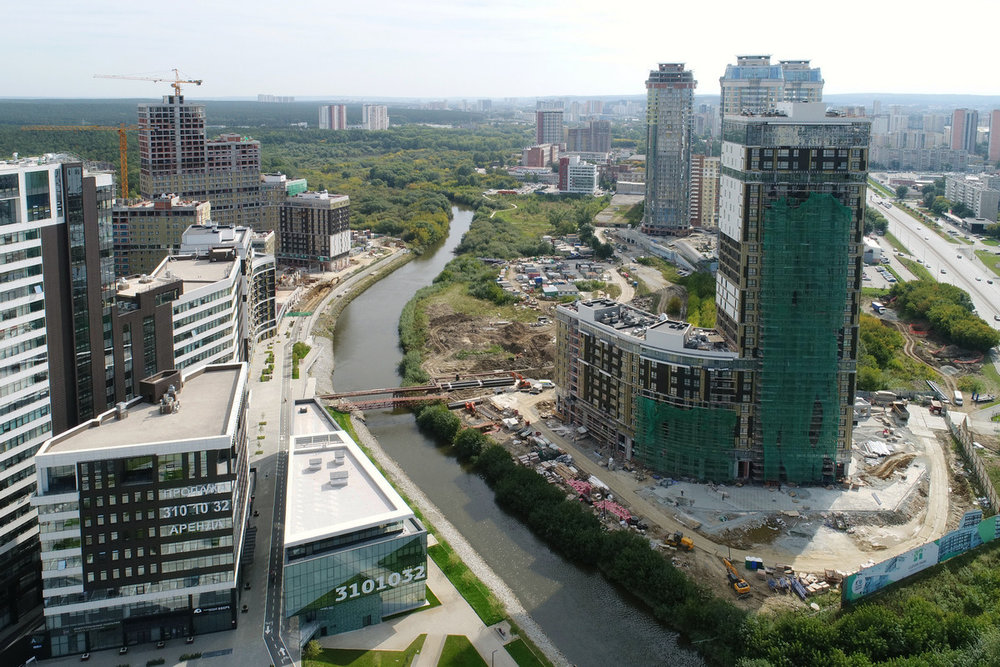

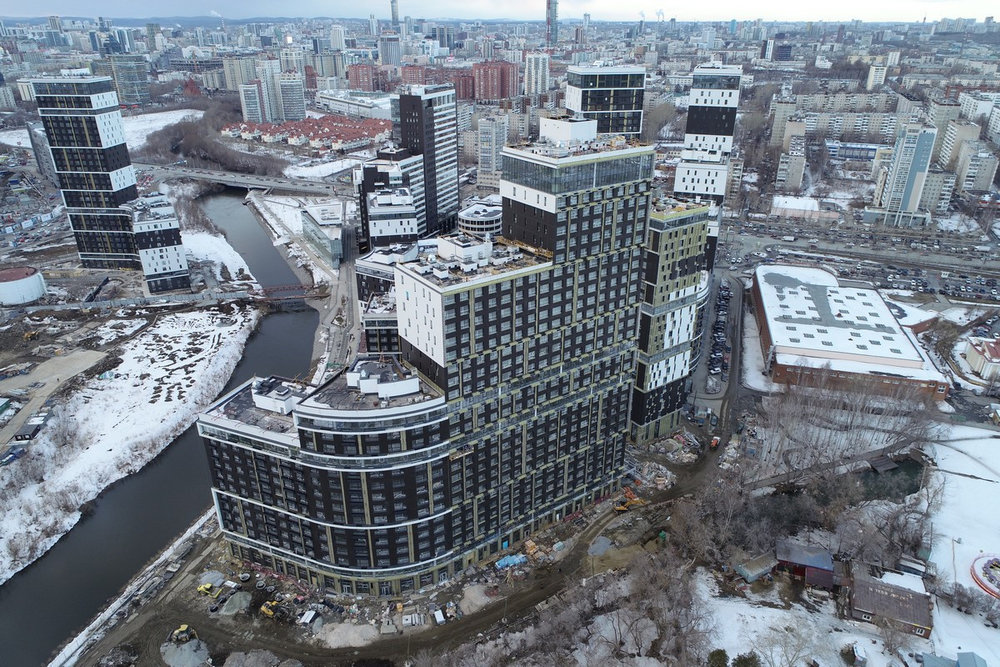

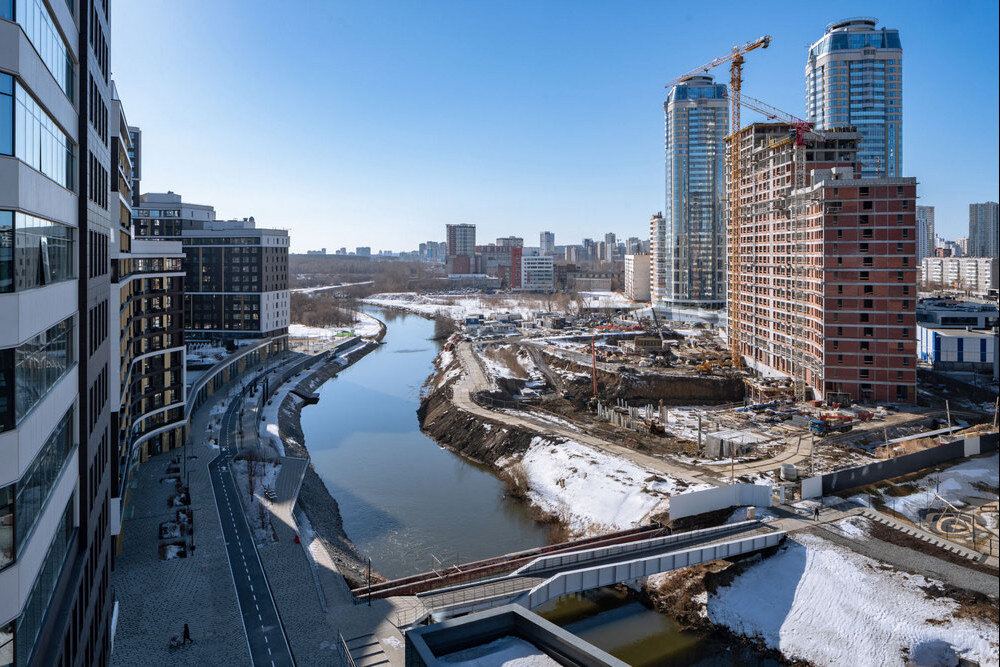

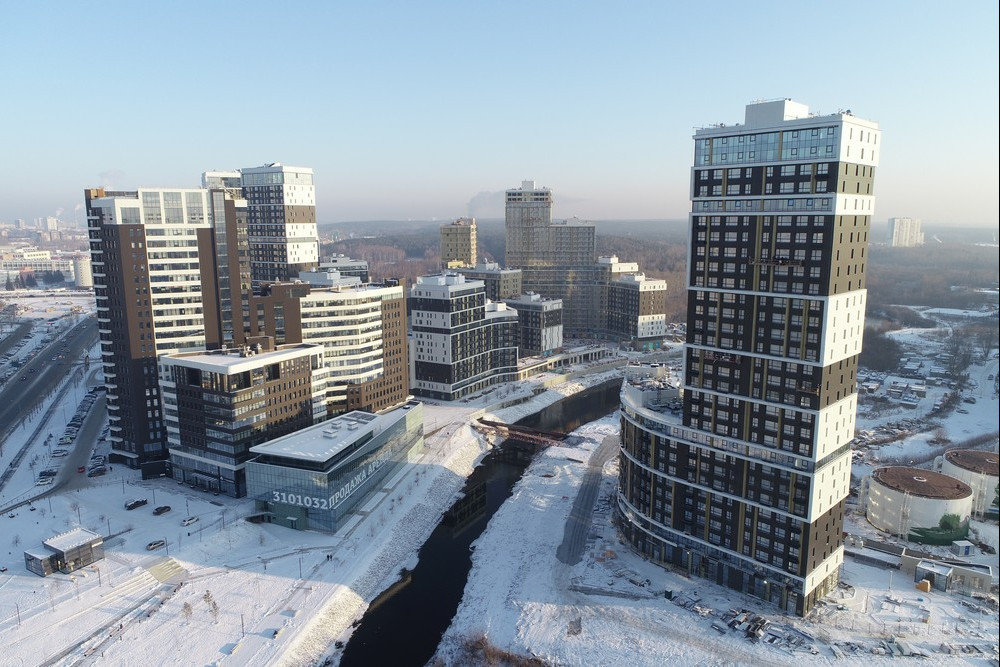

15 сентября 2023

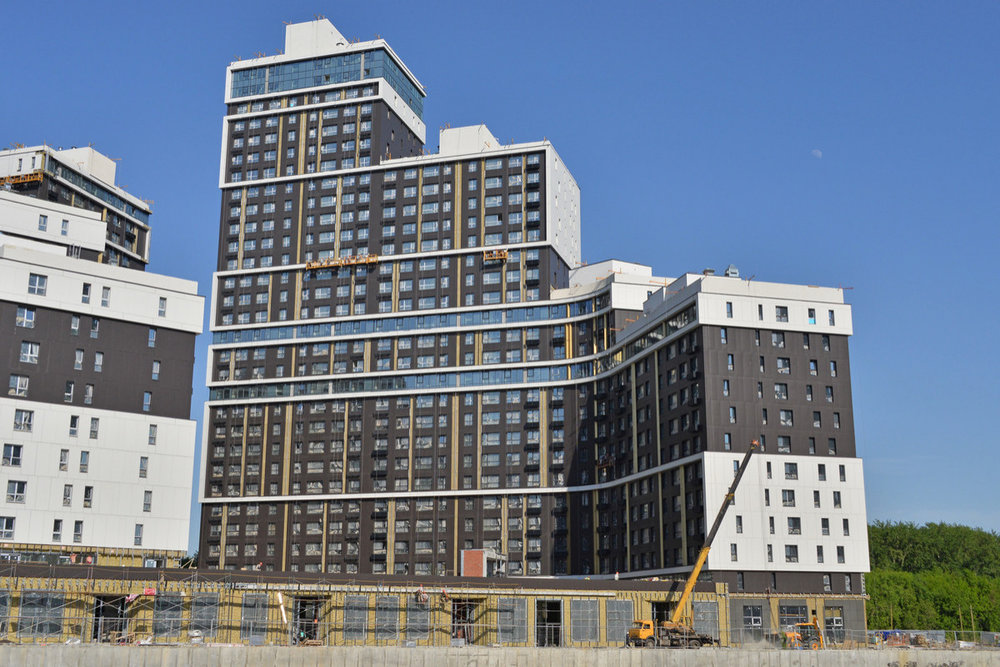

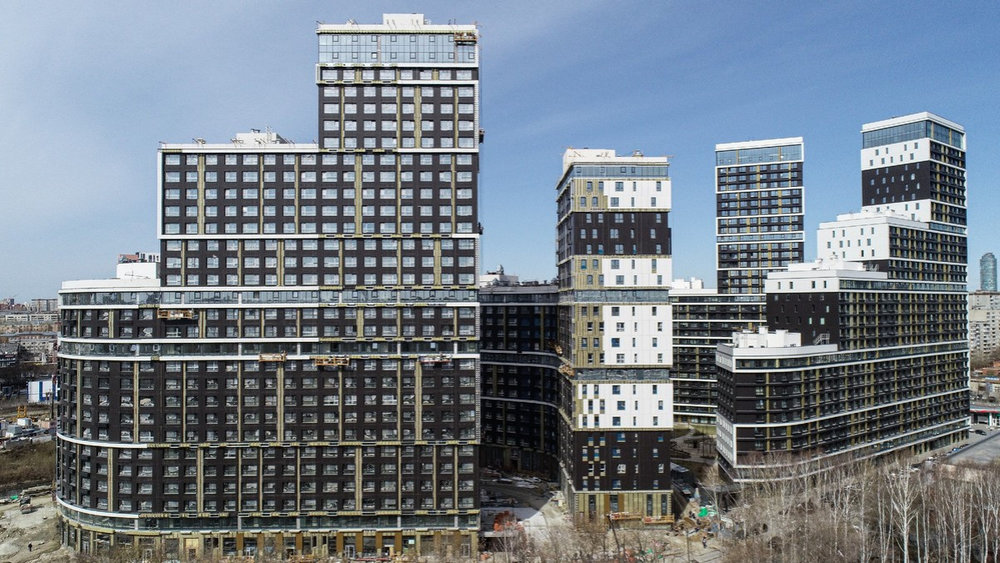

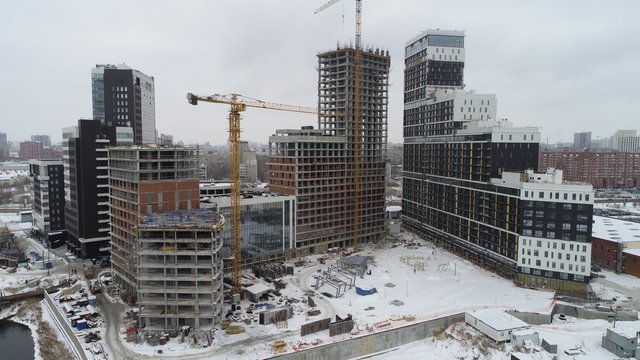

6 и 7 дома

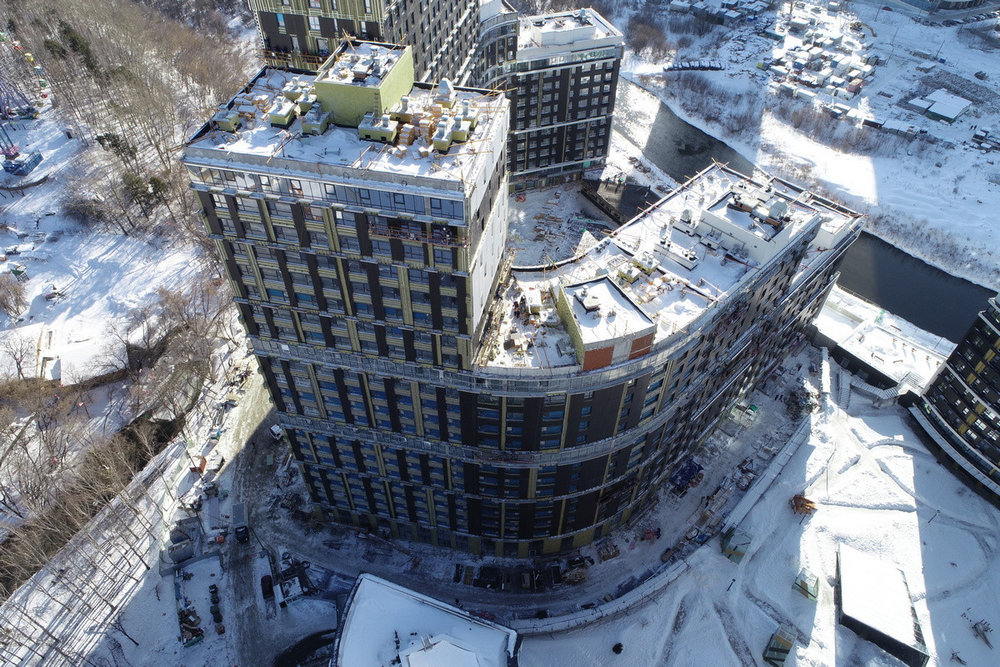

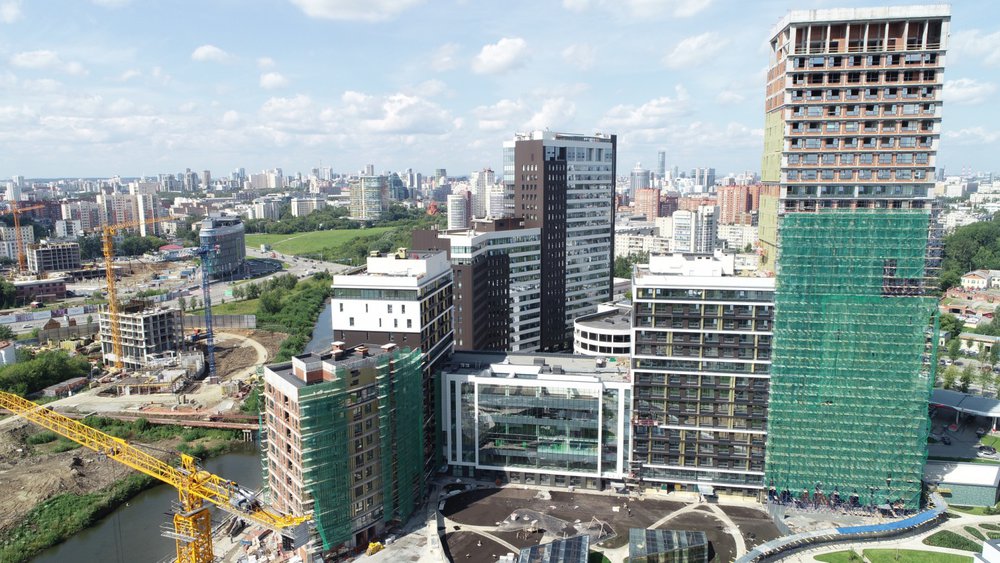

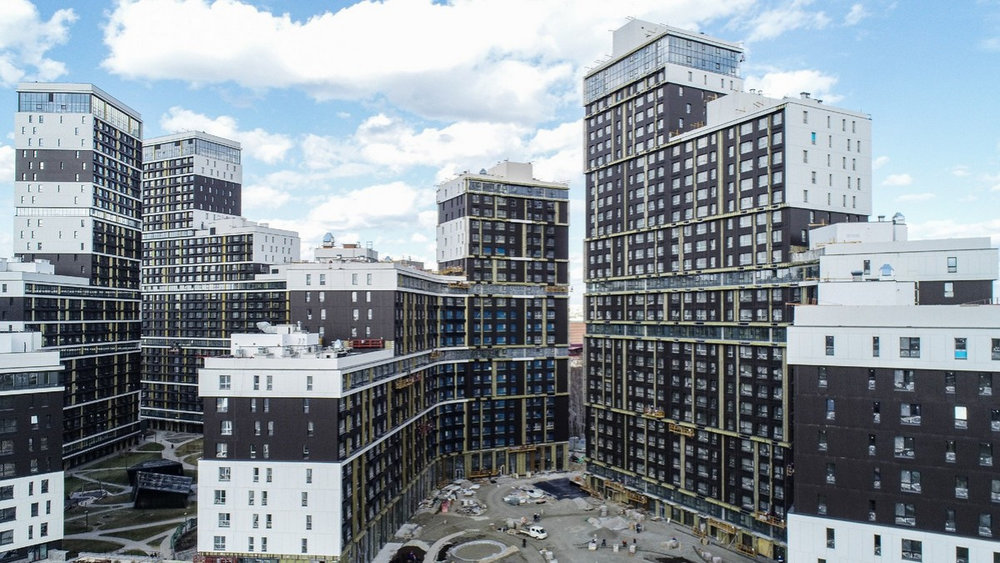

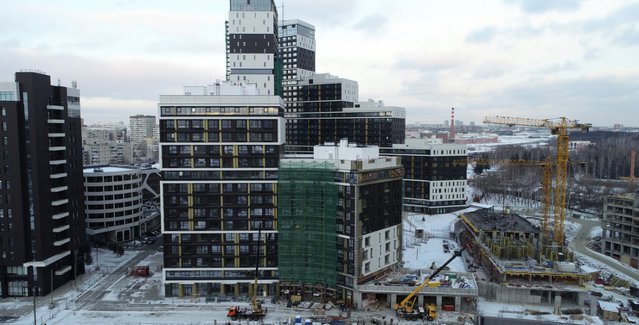

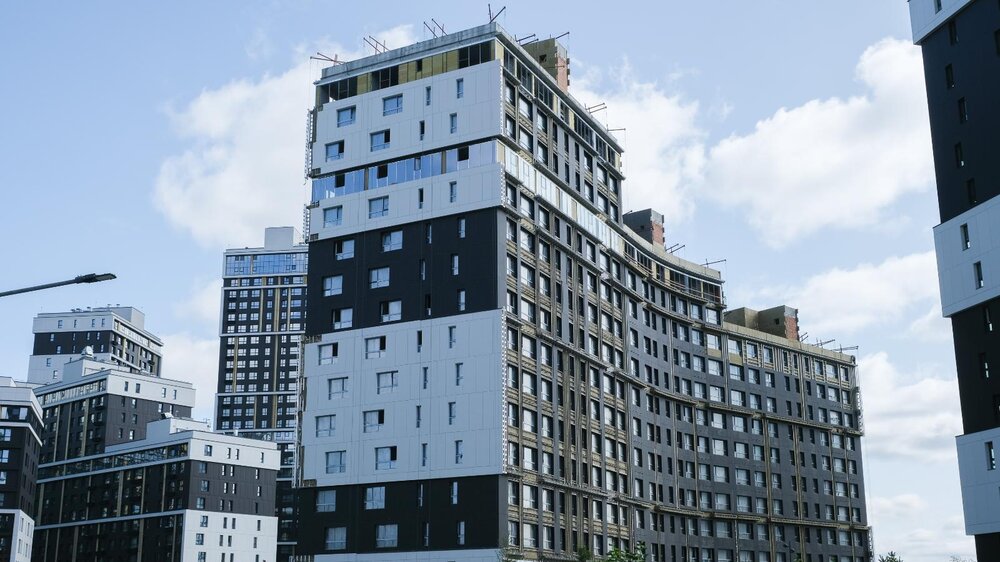

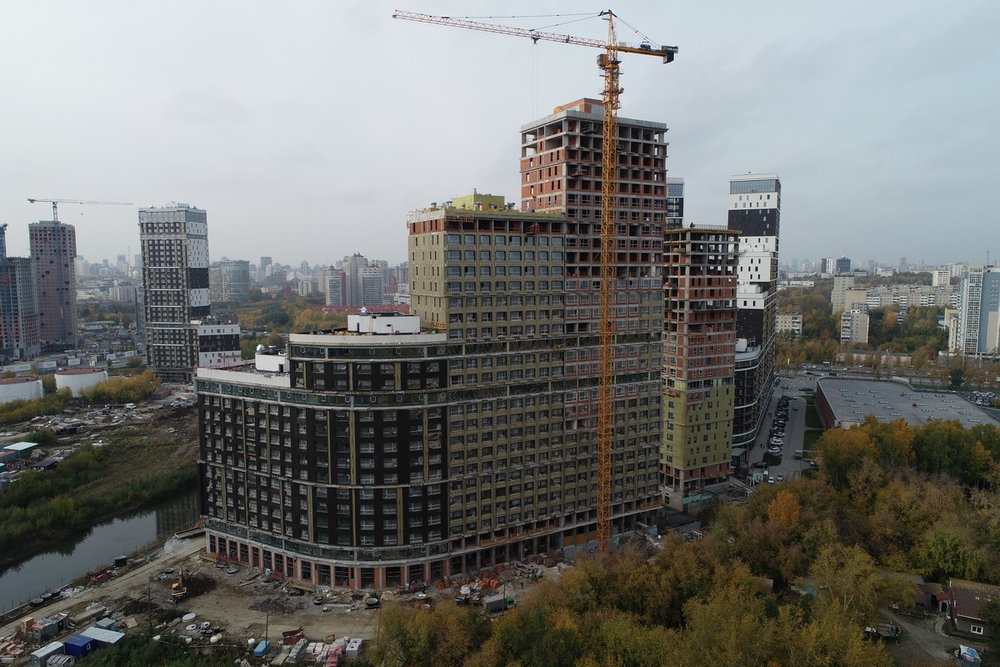

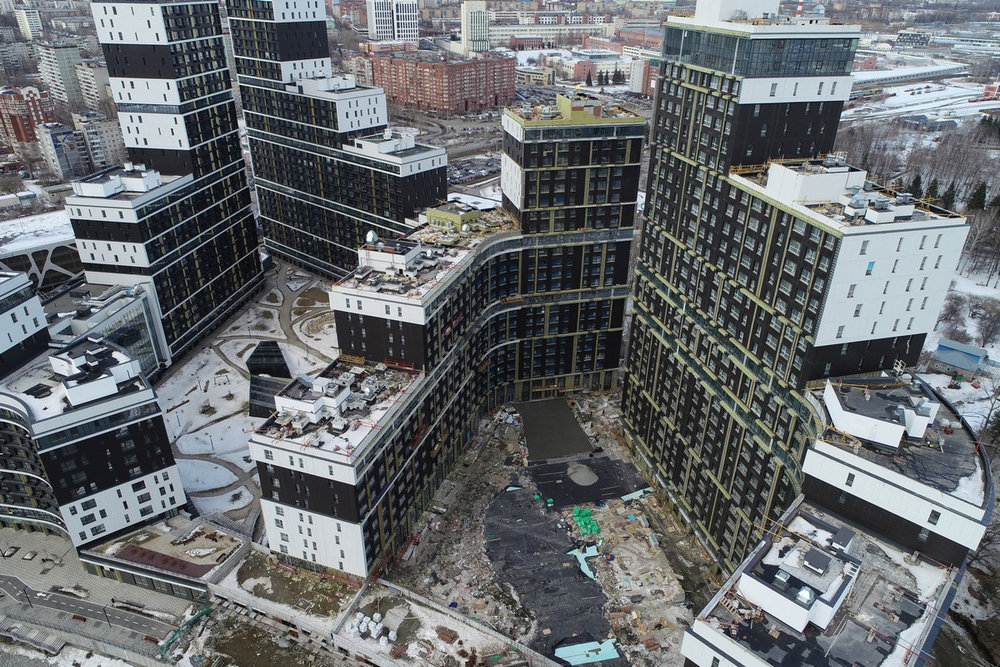

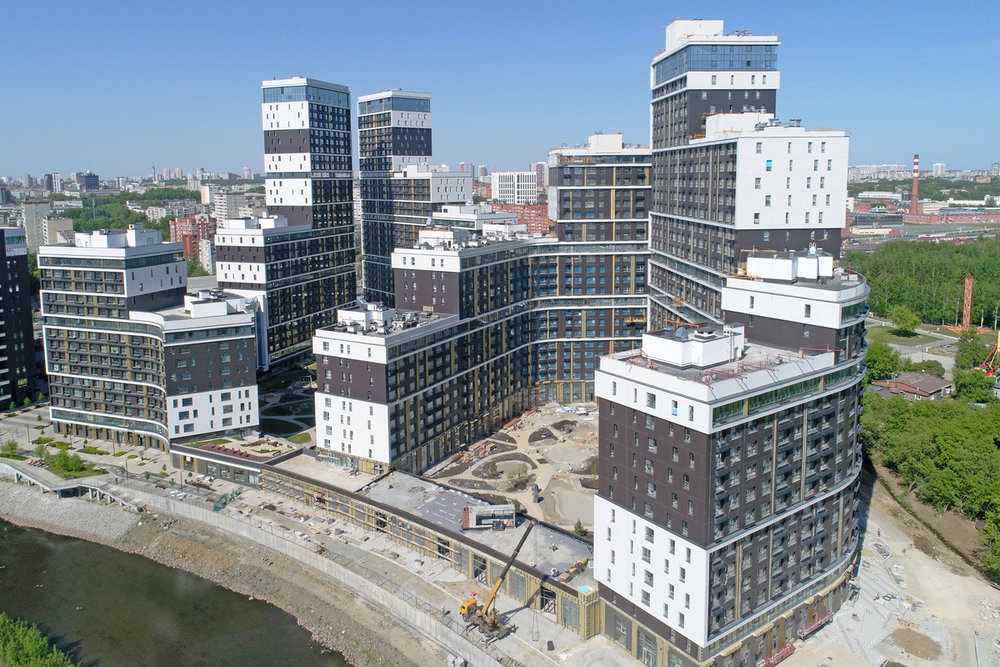

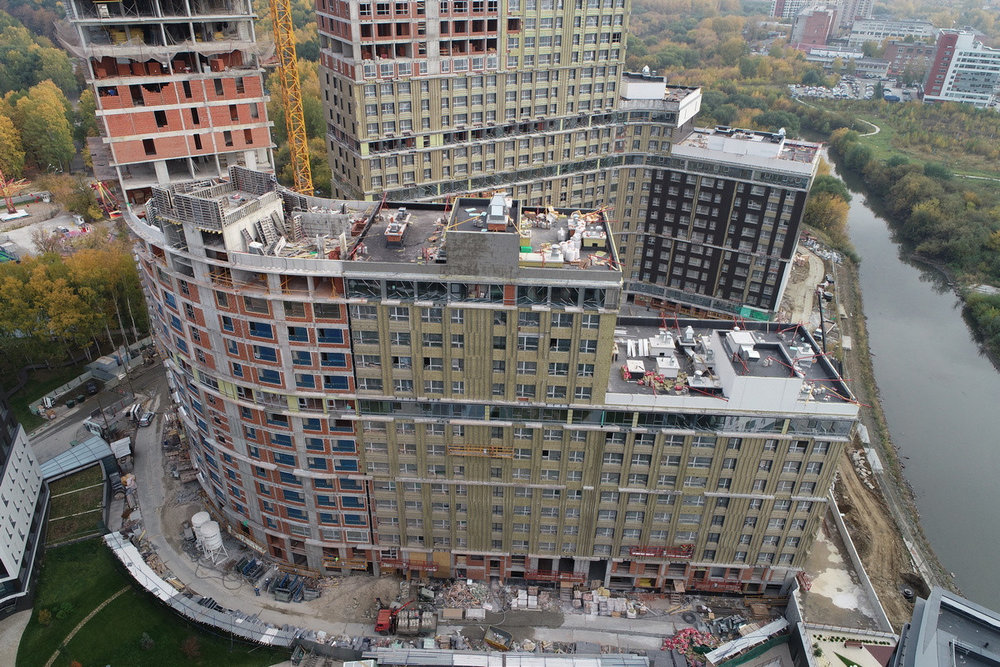

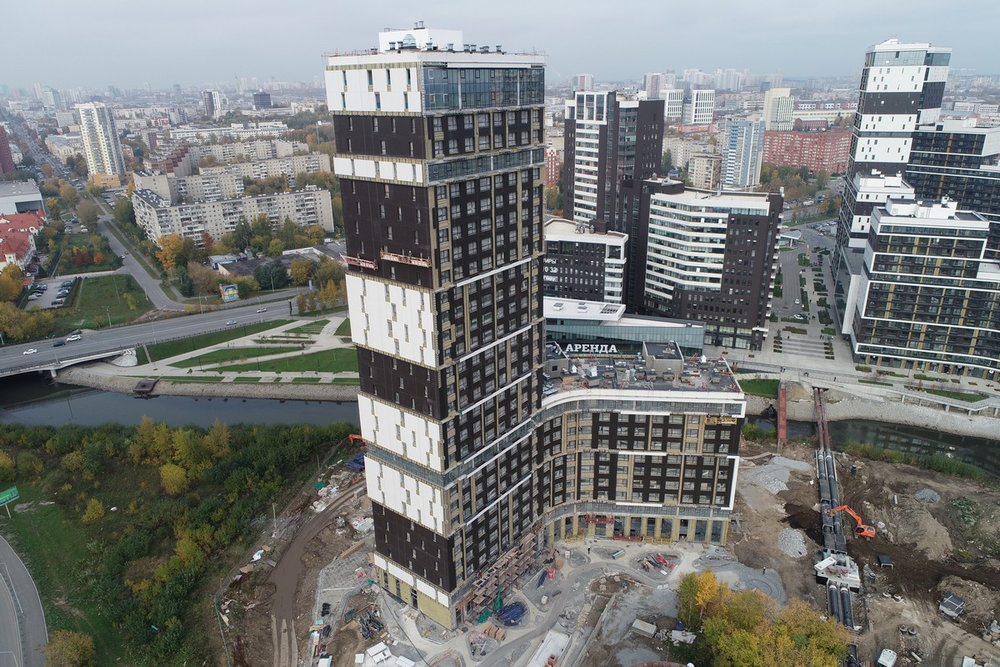

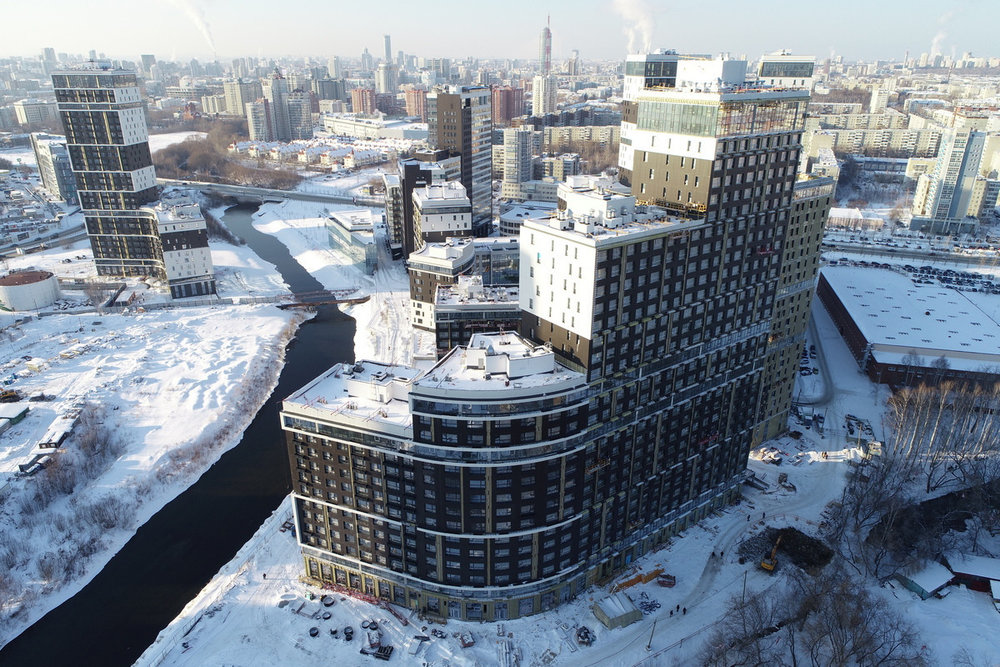

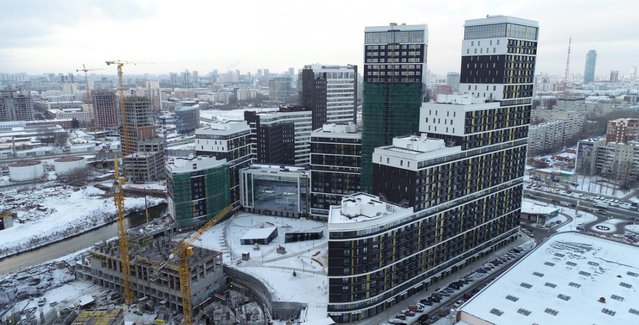

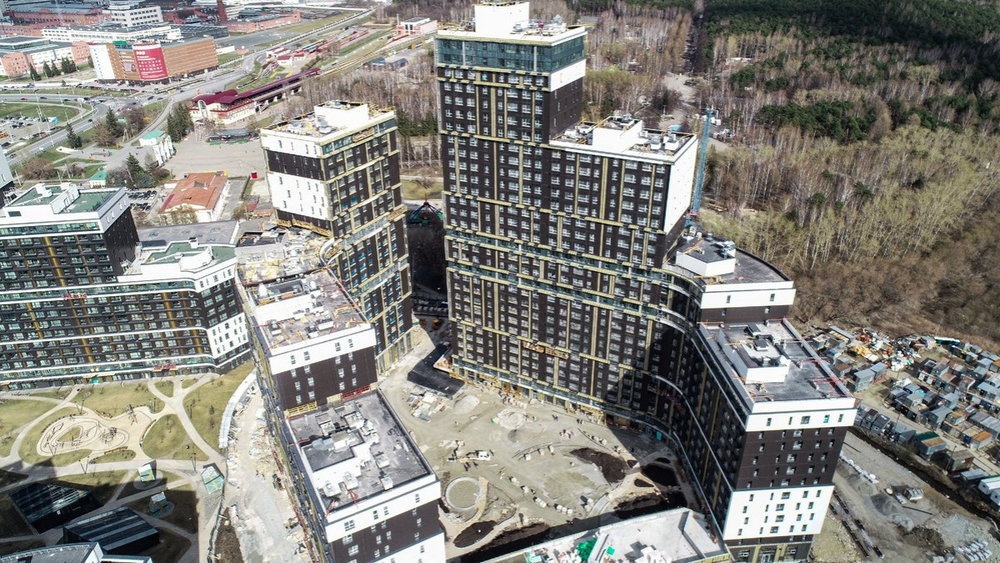

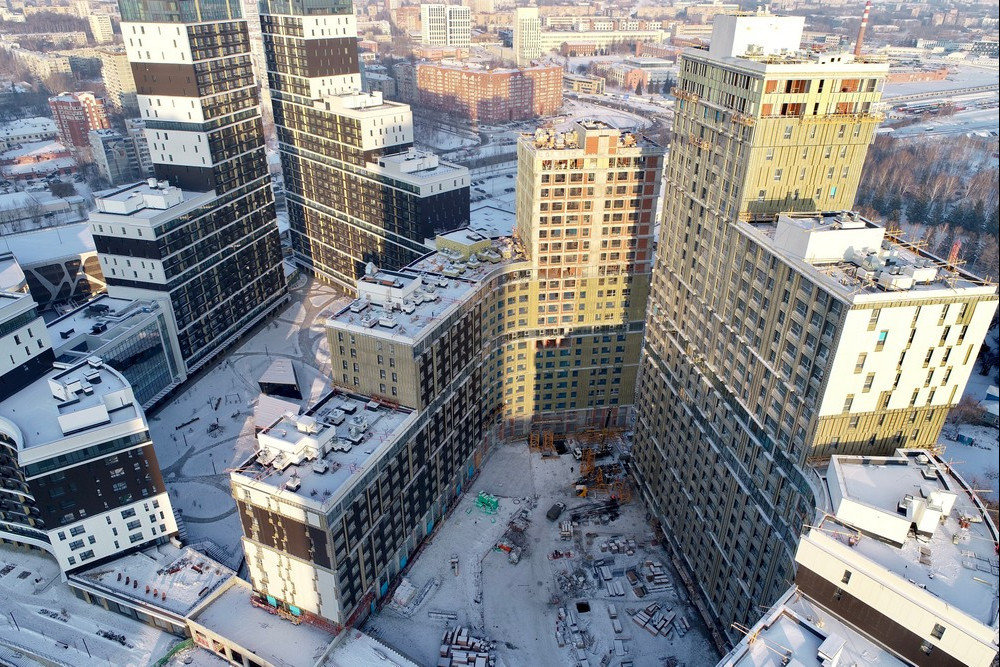

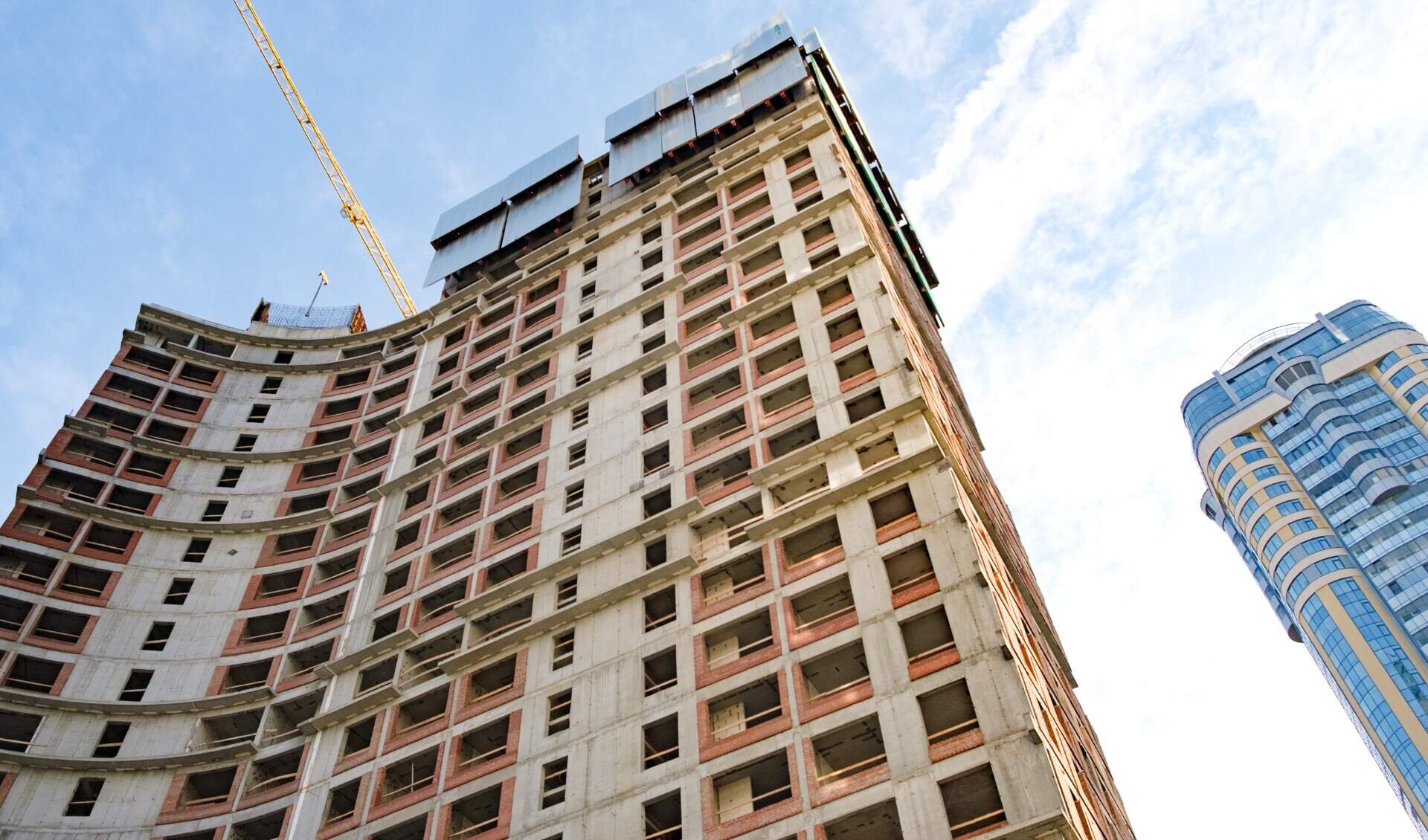

Новости стройки: что сделано в октябре?

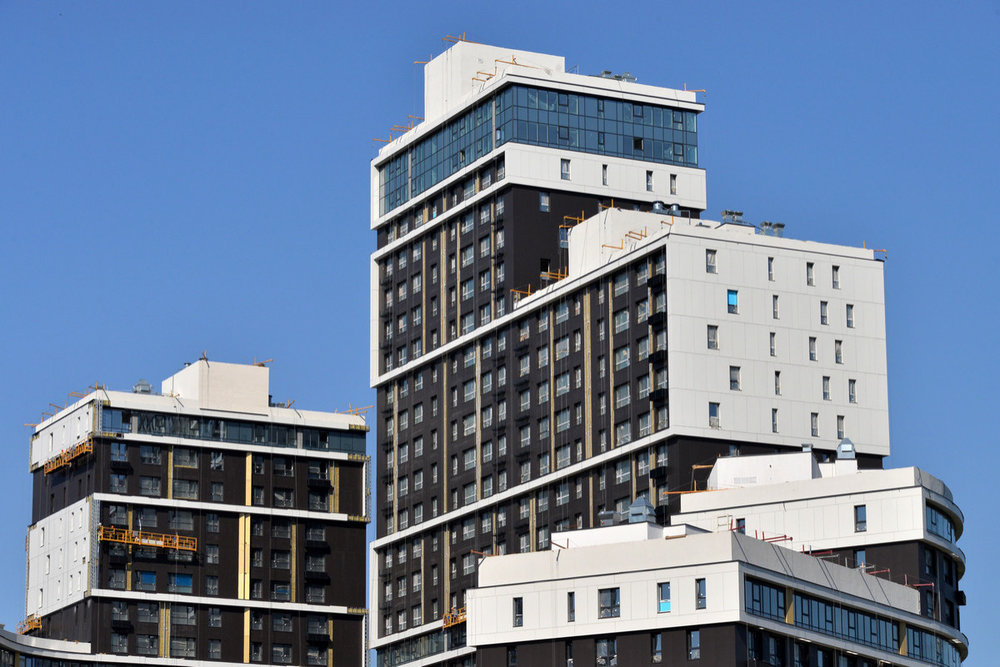

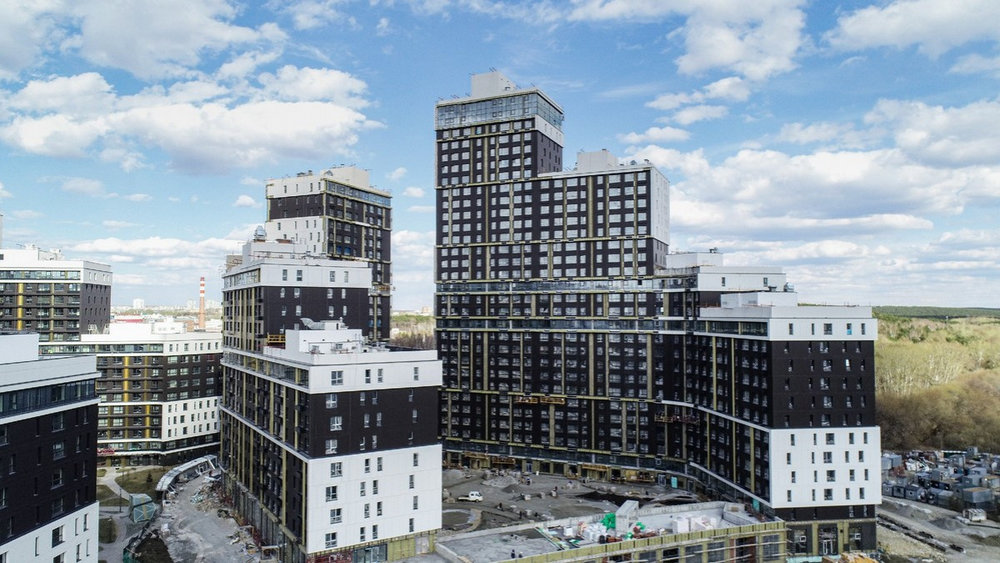

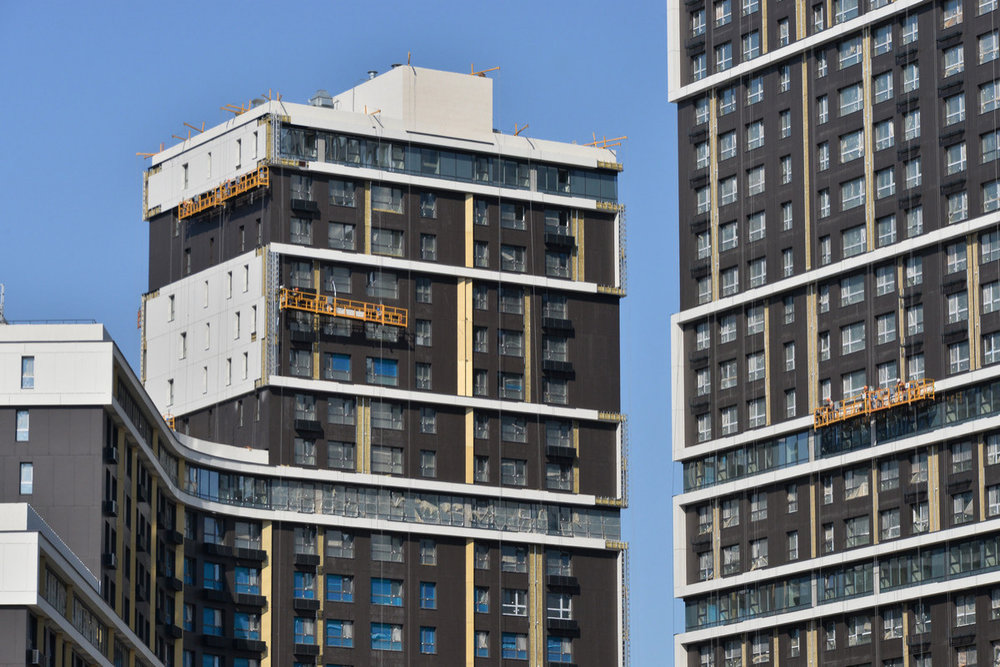

Главное событие этого месяца — состоялся ввод в эксплуатацию дома №6 и сейчас мы вовсю передаем ключи и документы новоселам. Но и владельцам квартир в Доме на набережной до новоселья — рукой подать!

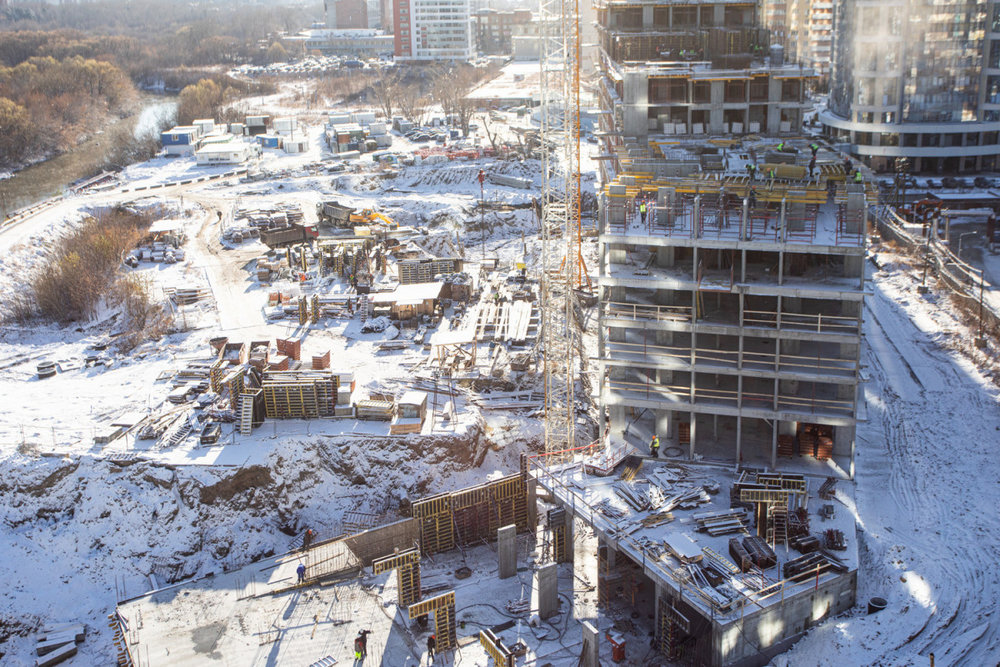

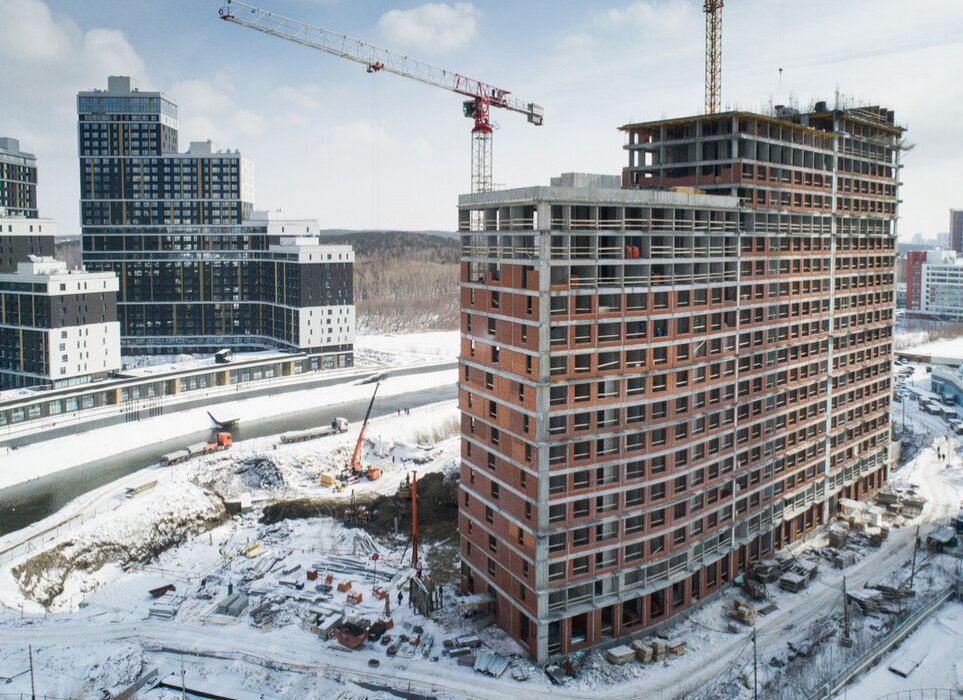

Вот что происходит на строительной площадке дома №7:
Выполнена часть работ по устройству внутренних инженерных сетей, а именно:
- устройство электрики: в секции А – 89%; в секции Б – 95%; в секции В – 97%
- устройство слаботочки: в секции А – 62%; в секции Б – 65%; в секции В – 63%
- устройство водоснабжения: в секции А – 92%; в секции Б – 93%; в секции В – 95%
- устройство канализации: в секции А – 84%; в секции Б – 89%; в секции В – 93%
- устройство вентиляции: в секции А – 96%; в секции Б – 92%; в секции В – 93%
- устройство отопления: в секции А – 93%; в секции Б – 97%; в секции В – 95%
Продолжаются отделочные работы:
- черновая отделка: в секции А – 78%; в секции Б – 85%; в секции В – 83%
- черновая отделка стяжки: в секции А – 78%; в секции Б – 85%; в секции В - 83%
Проходят работы по устройству фасада:
- устройство подсистемы – 92%
- утепление фасада – 90%
- устройство облицовочных фасадных панелей – 68%
Продолжается монтаж лифтового оборудования: в секции А и Б – работы выполнены на 50%; в секции В – на 88%.
Во всех секциях дома №7 продолжается монтаж утеплителя наружных стен.

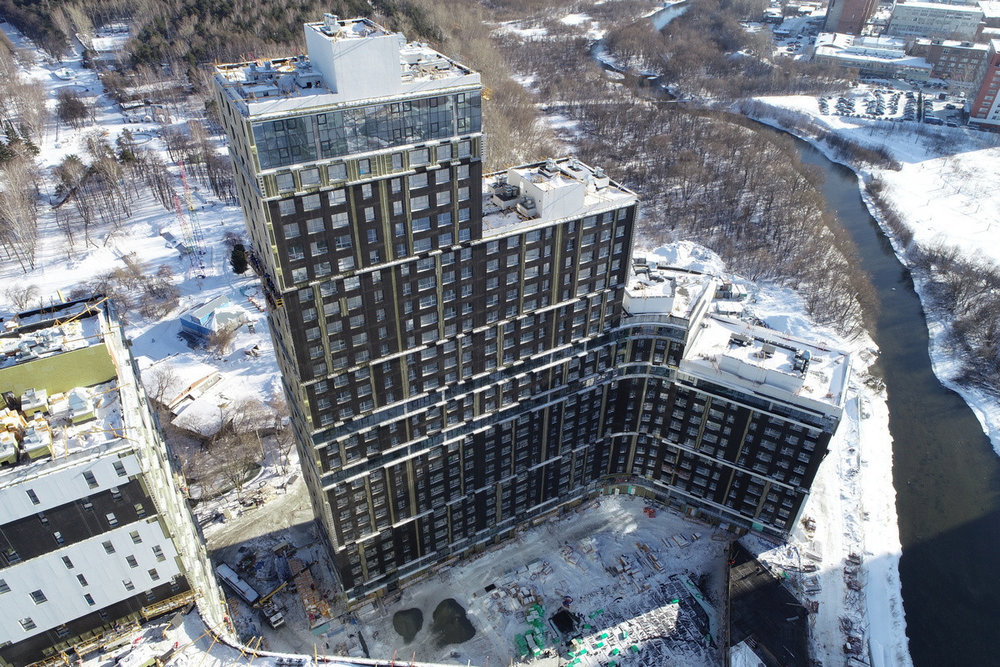

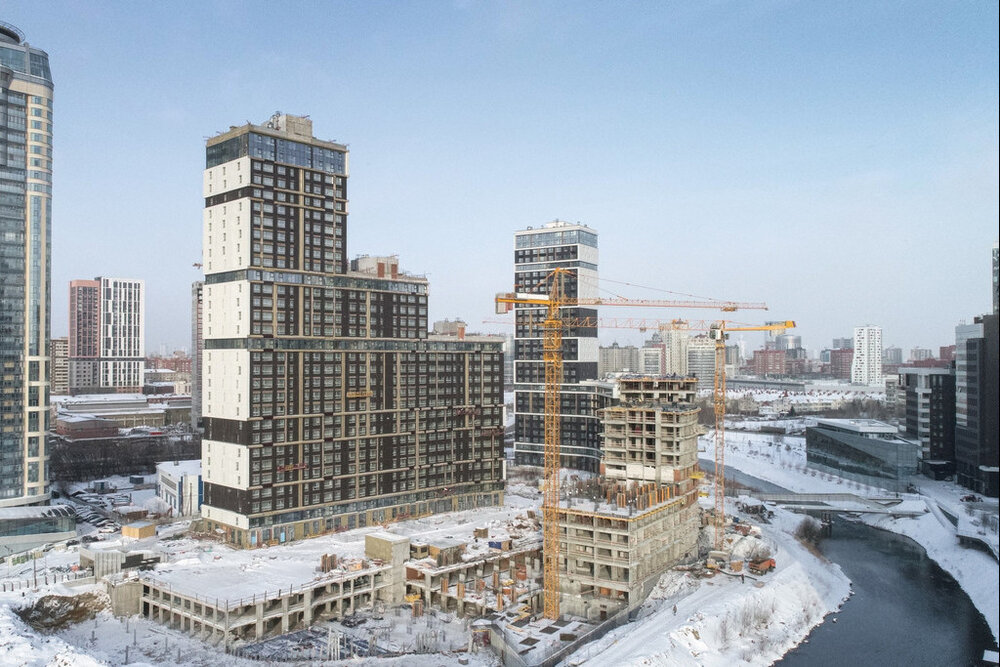

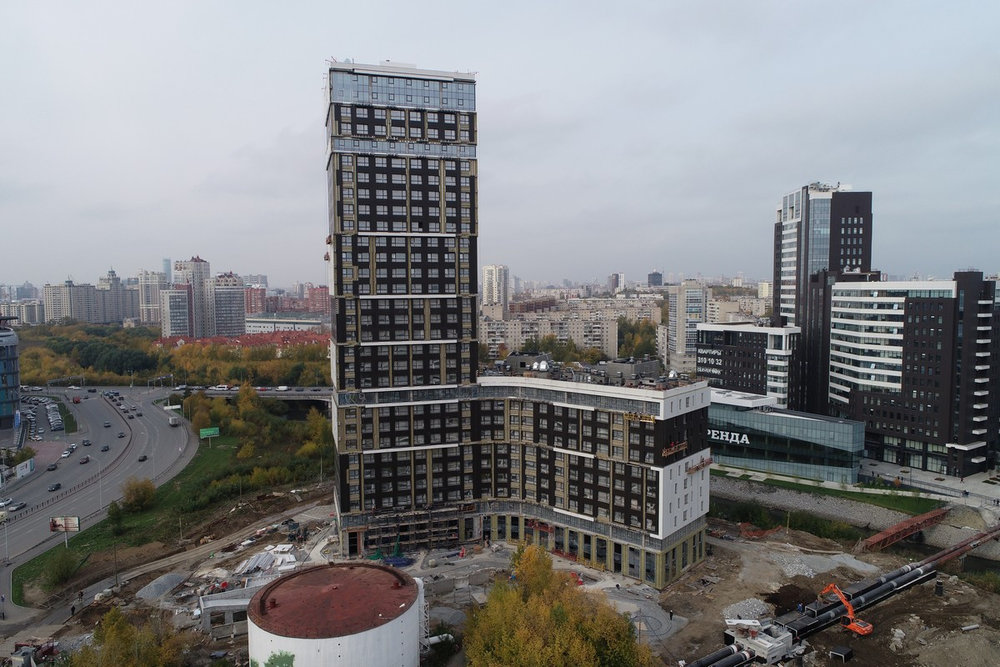

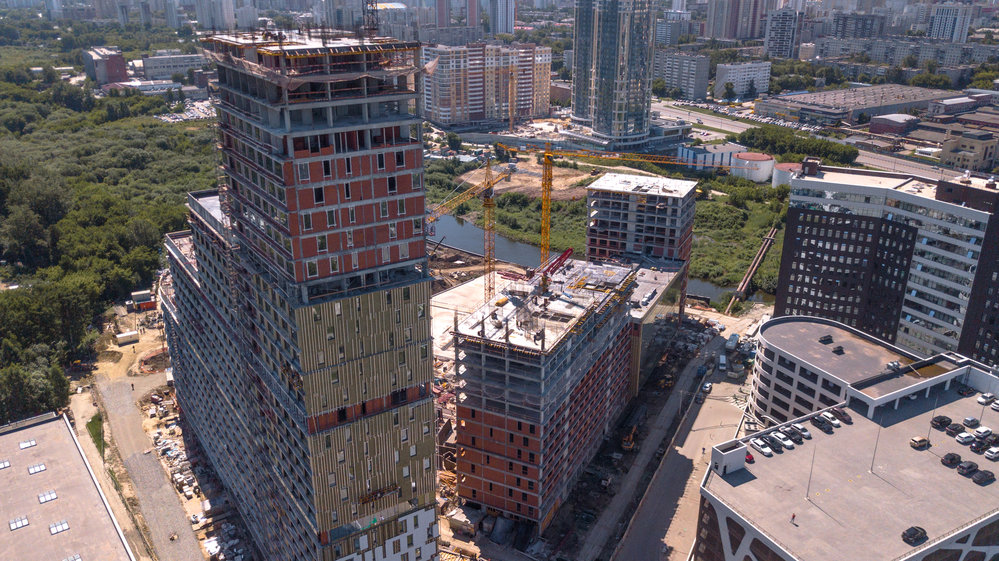

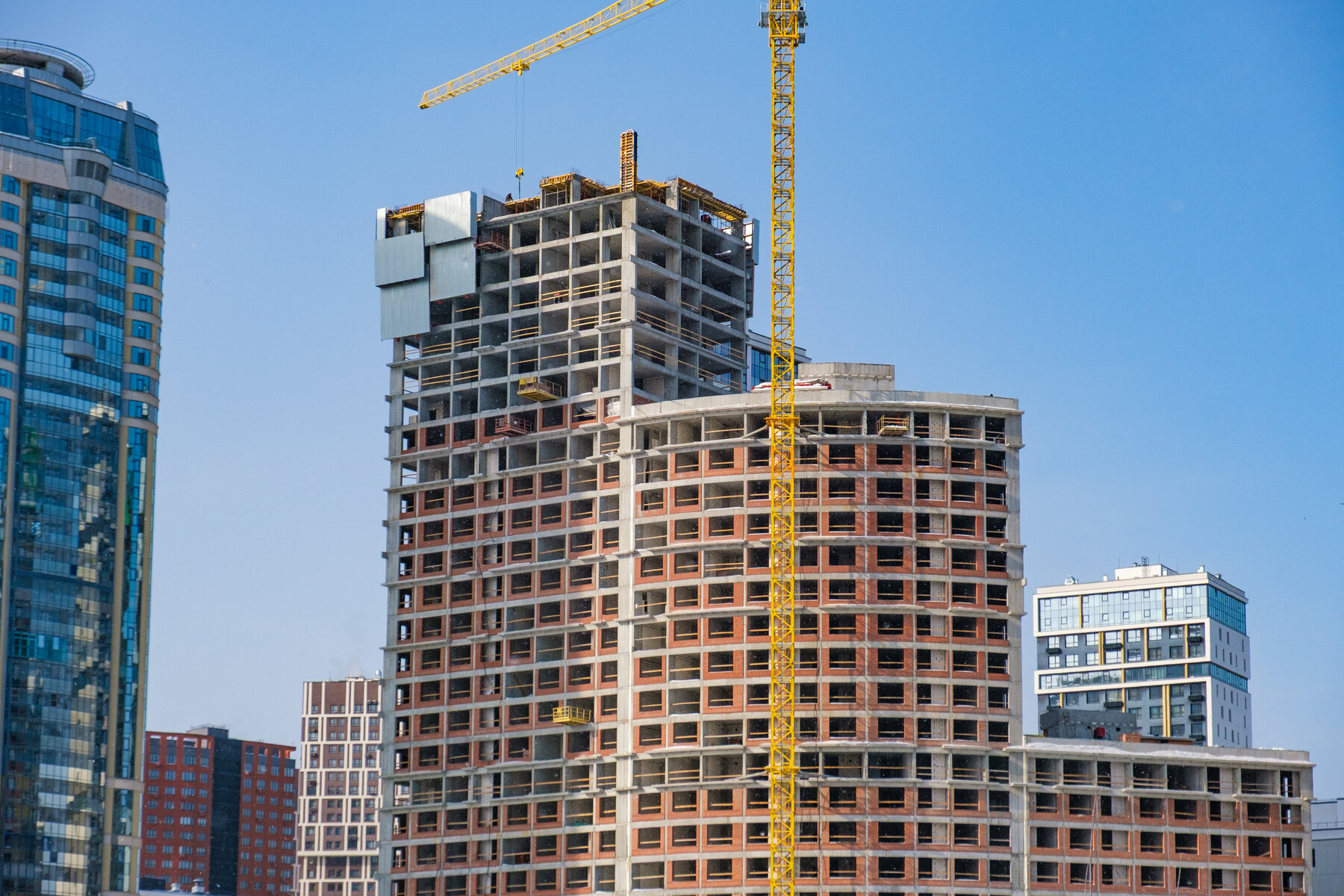

15 августа 2023
6 и 7 дома

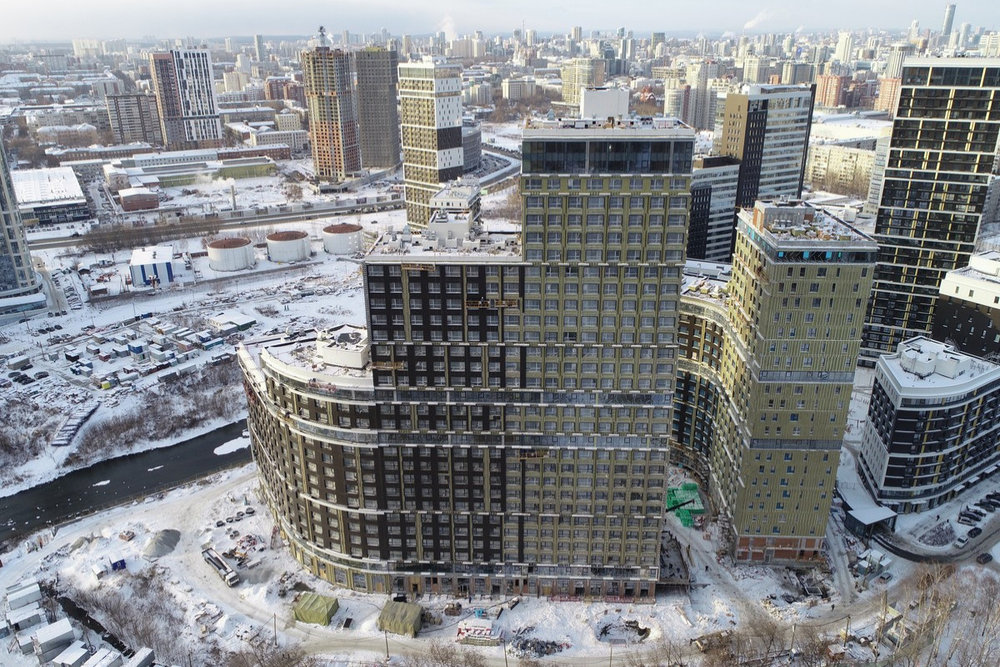

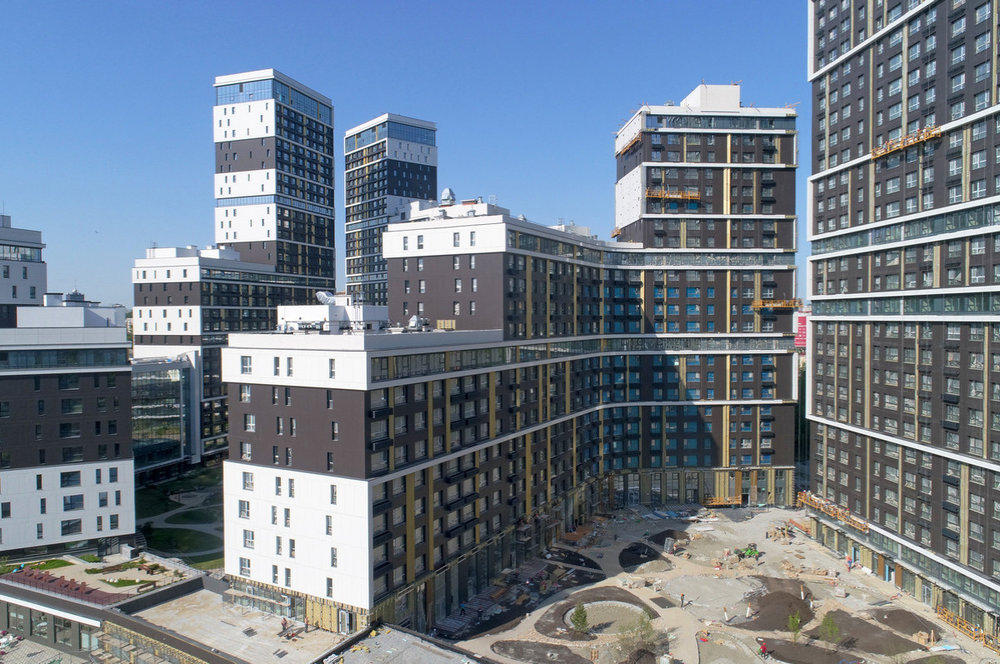

Новости стройки: как встречает осень Clever park?

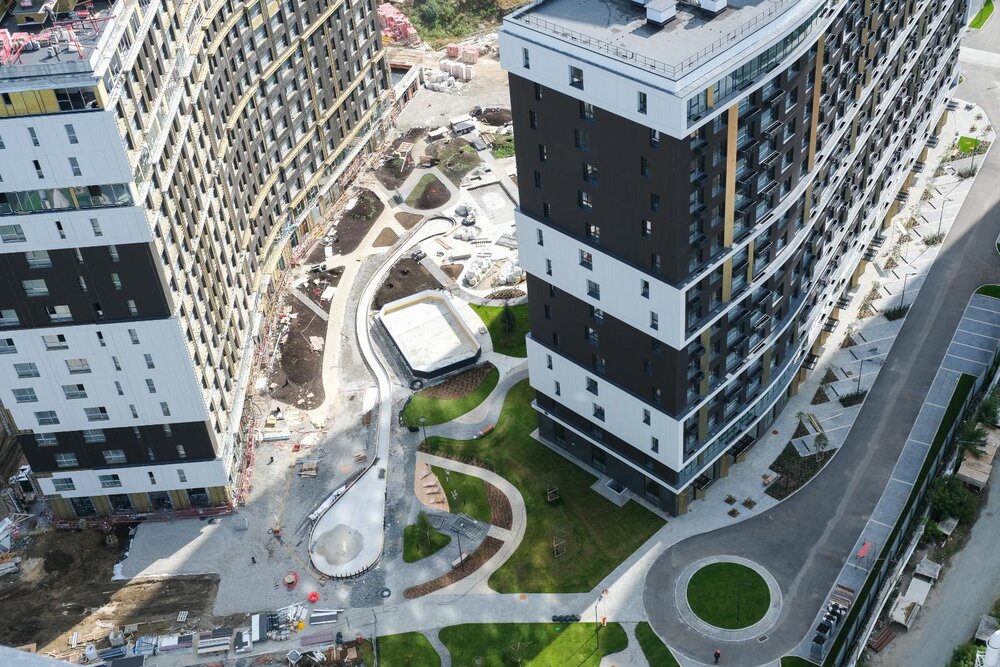

Дом №6 находится на заключительной стадии подготовки: работы во дворе и на прилегающей территории завершены. Внутри проводится клининг и другие подготовительные работы: все для того, чтобы уже в конце сентября сдать дом в эксплуатацию.
На строительной площадке дома №7:
Выполнена часть работ по устройству внутренних инженерных сетей, а именно:
- устройство электрики: в секции А – 85%; в секции Б – 89%; в секции В – 92%
- устройство слаботочки: в секции А – 48%; в секции Б – 39%; в секции В – 55%
- устройство водоснабжения: в секции А – 85%; в секции Б – 89%; в секции В – 90%
- устройство канализации: в секции А – 84%; в секции Б – 89%; в секции В – 93%
- устройство вентиляции: в секции А – 79%; в секции Б – 85%; в секции В – 88%
- устройство отопления: в секции А – 88%; в секции Б – 94%; в секции В – 83%
Продолжаются отделочные работы:
- черновая отделка: в секции А – 56%; в секции Б – 59%; в секции В – 58%
- черновая отделка стяжки: в секции А – 56%; в секции Б – 59%; в секции В - 66%
Проходят работы по устройству фасада:
- устройство подсистемы – 92%
- утепление фасада – 85%
- устройство облицовочных фасадных панелей – 19%
Начался монтаж лифтового оборудования: в секции А выполнено на 15%; в секции Б – на 16%; в секции В – на 18%.
Во всех секциях дома №6 продолжается монтаж утеплителя наружных стен.

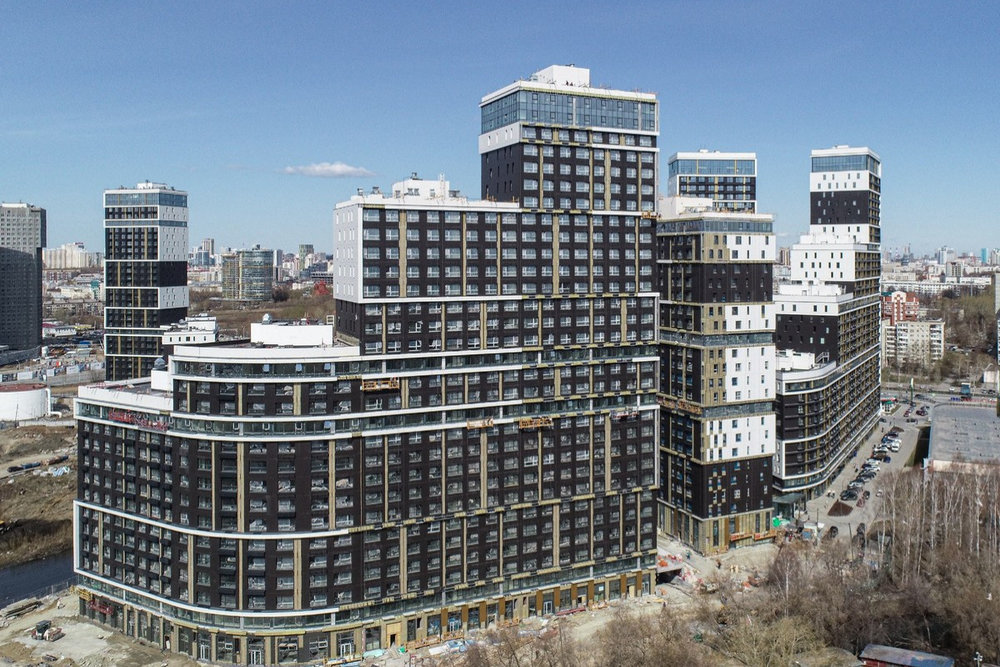

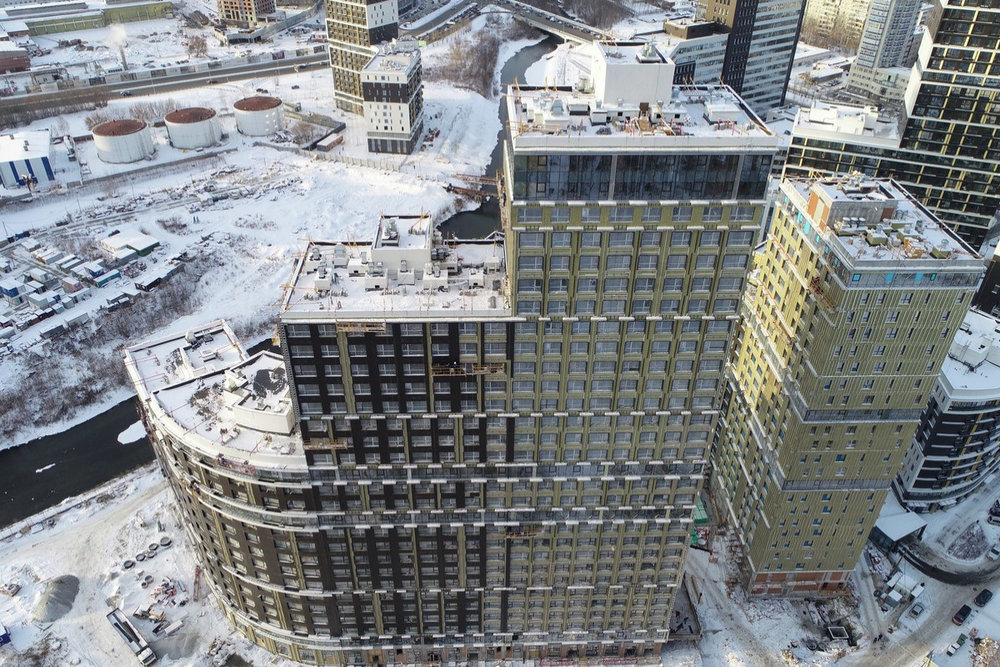

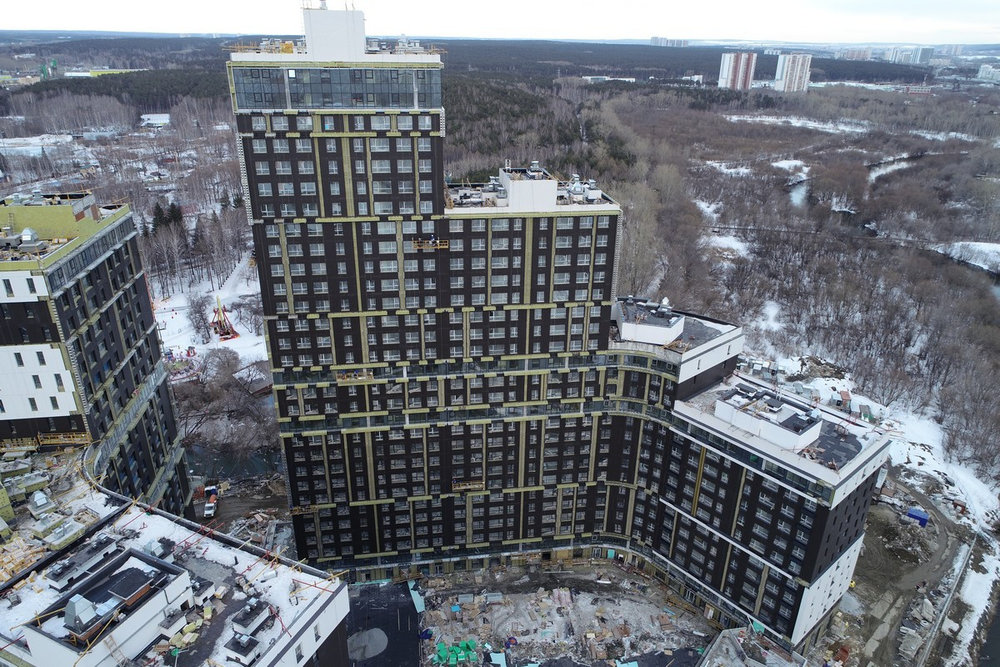

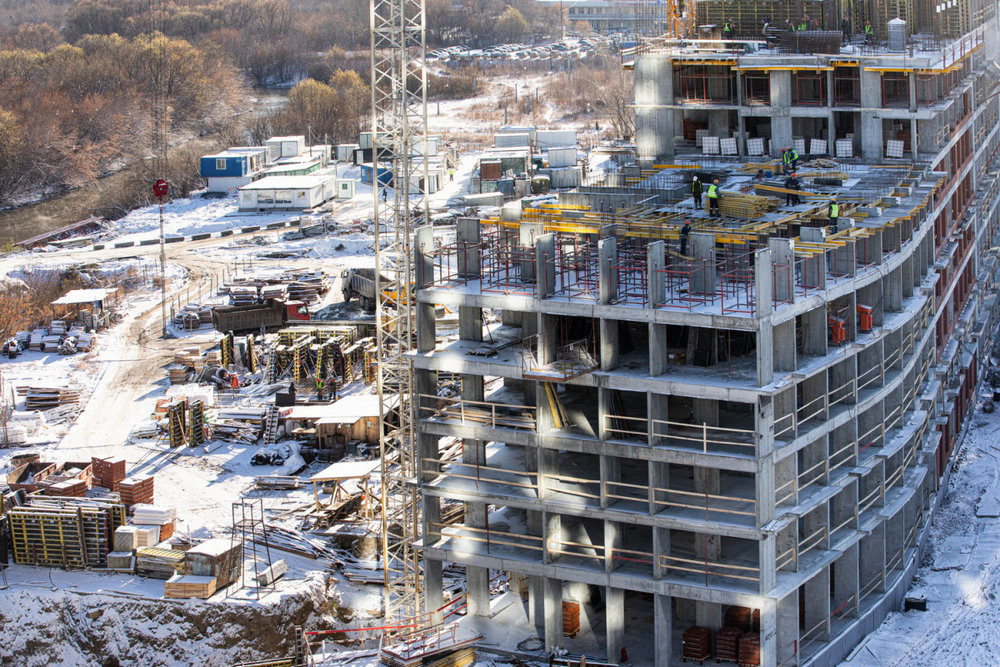

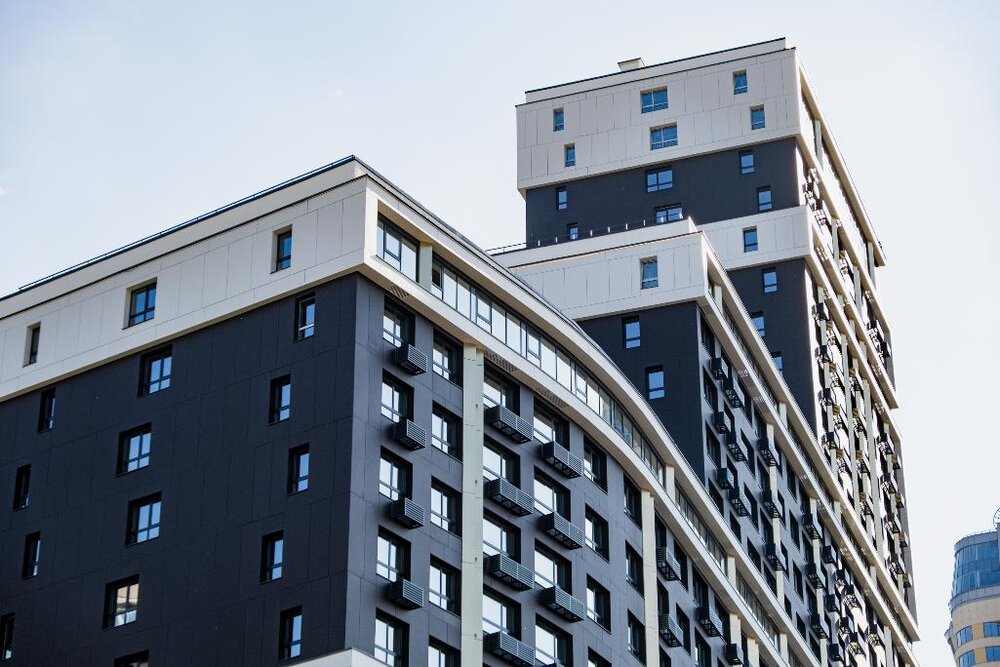

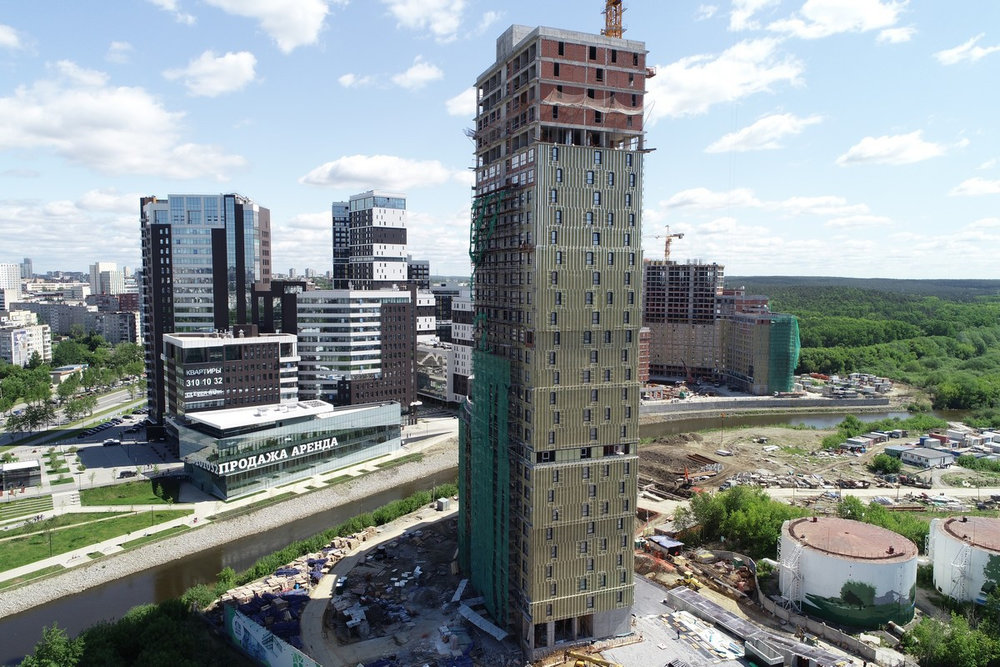

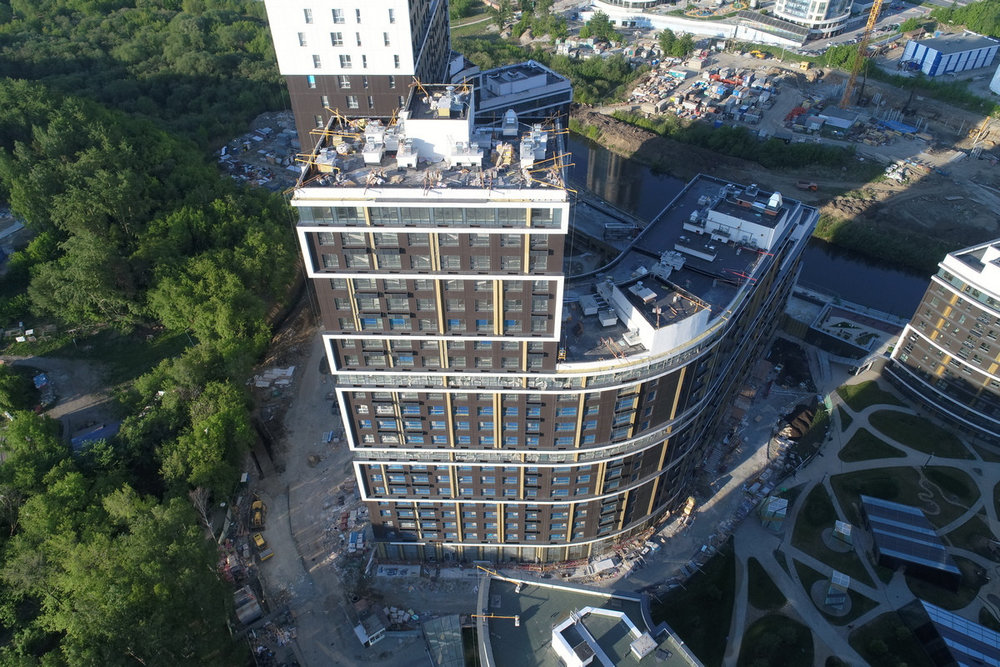

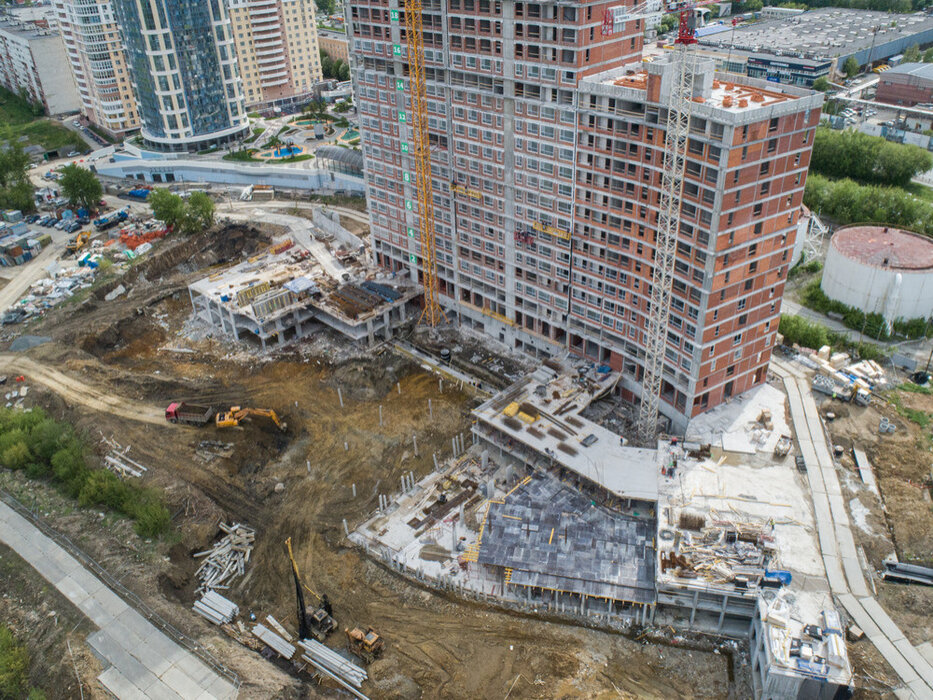

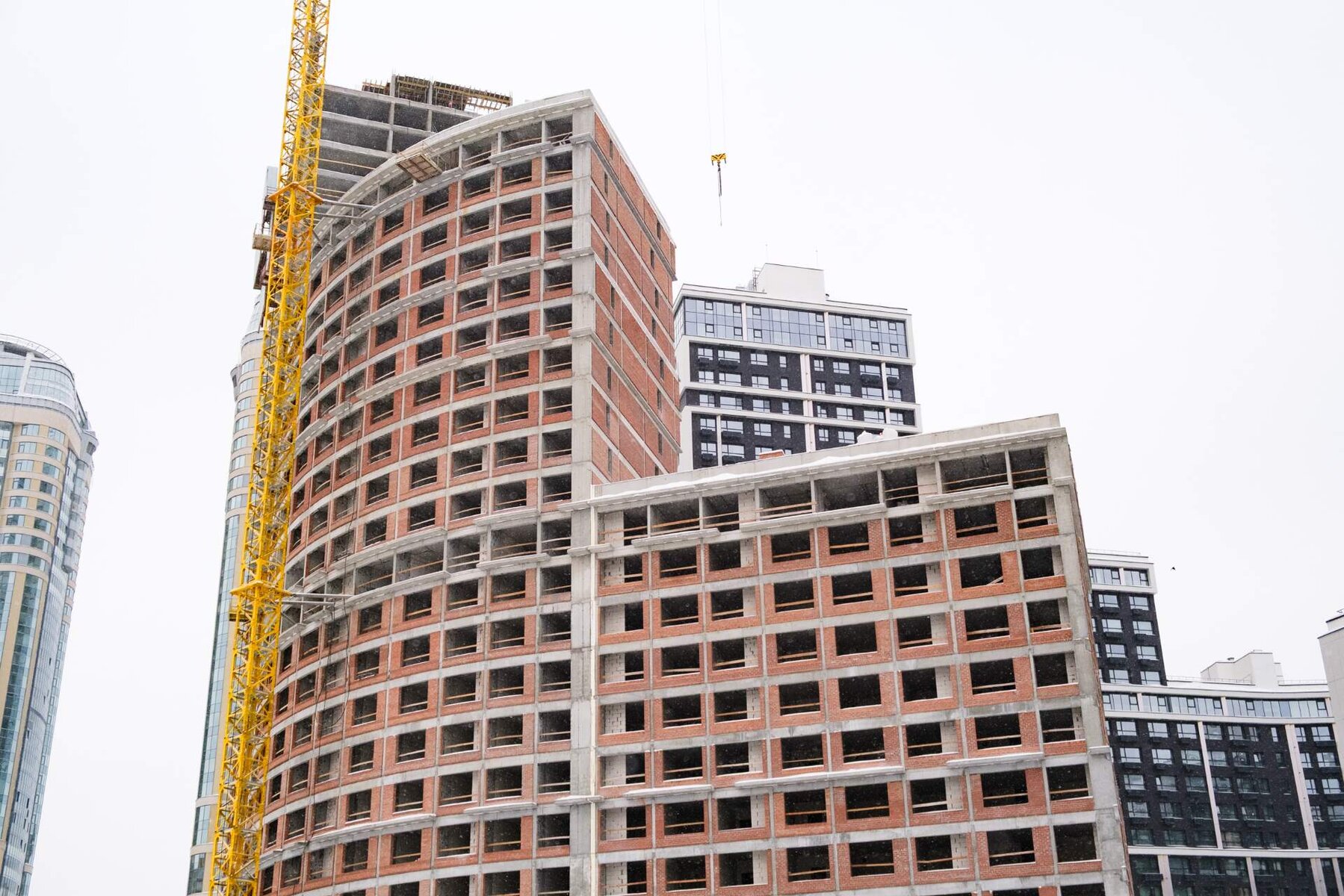

15 июня 2023

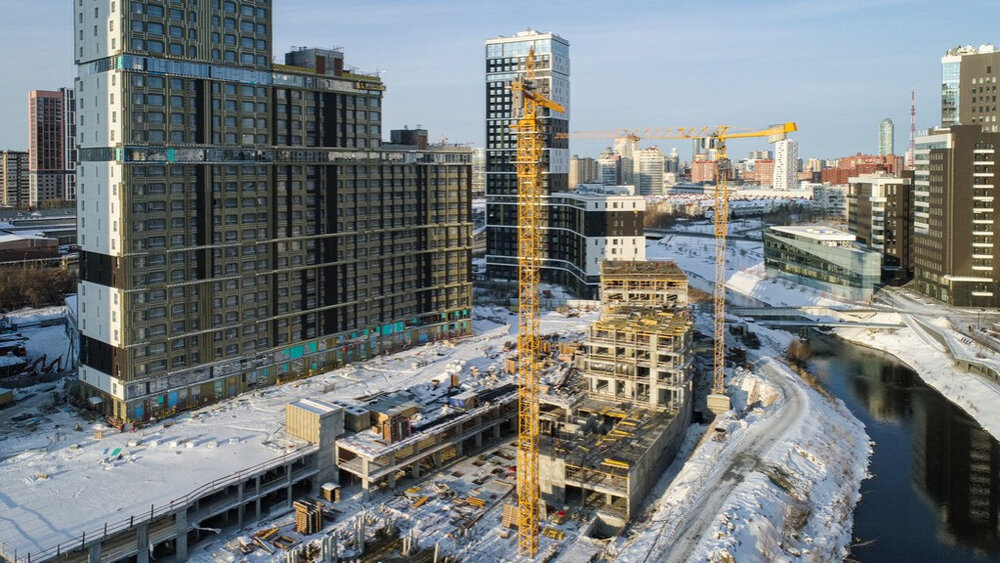

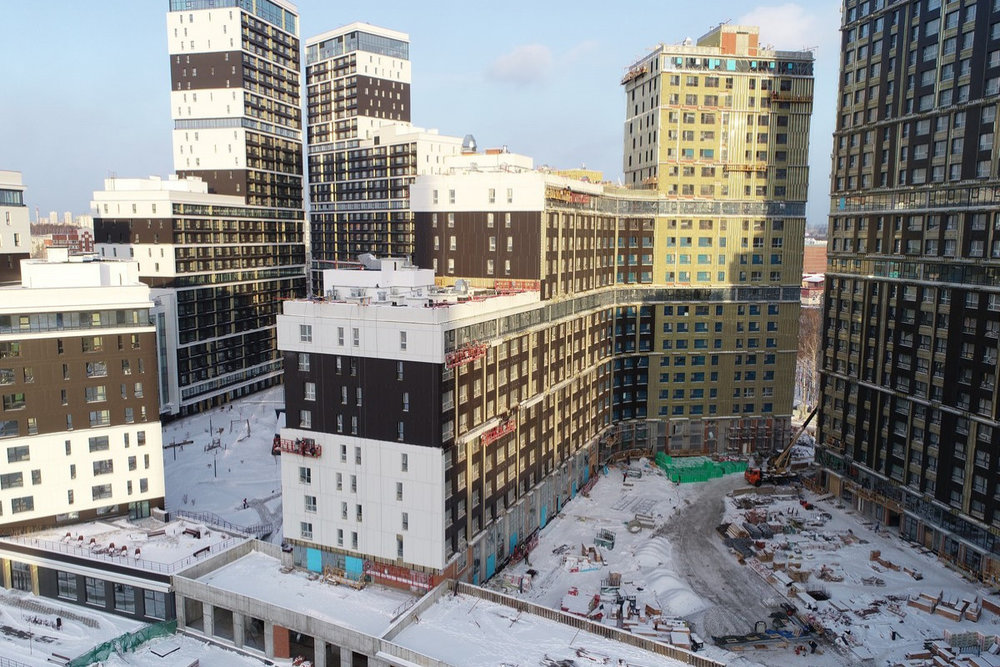

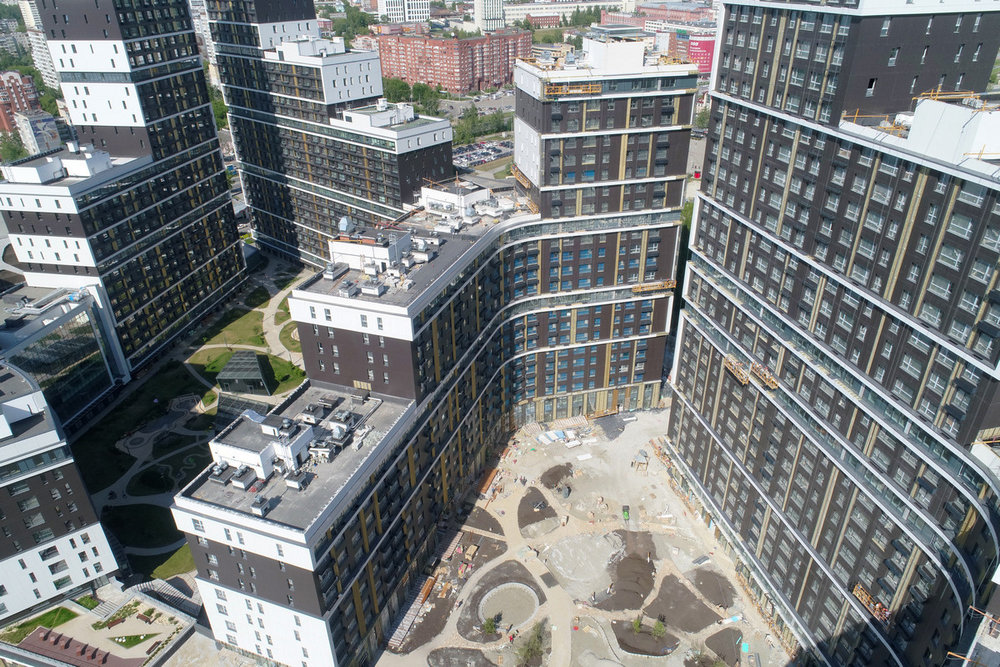

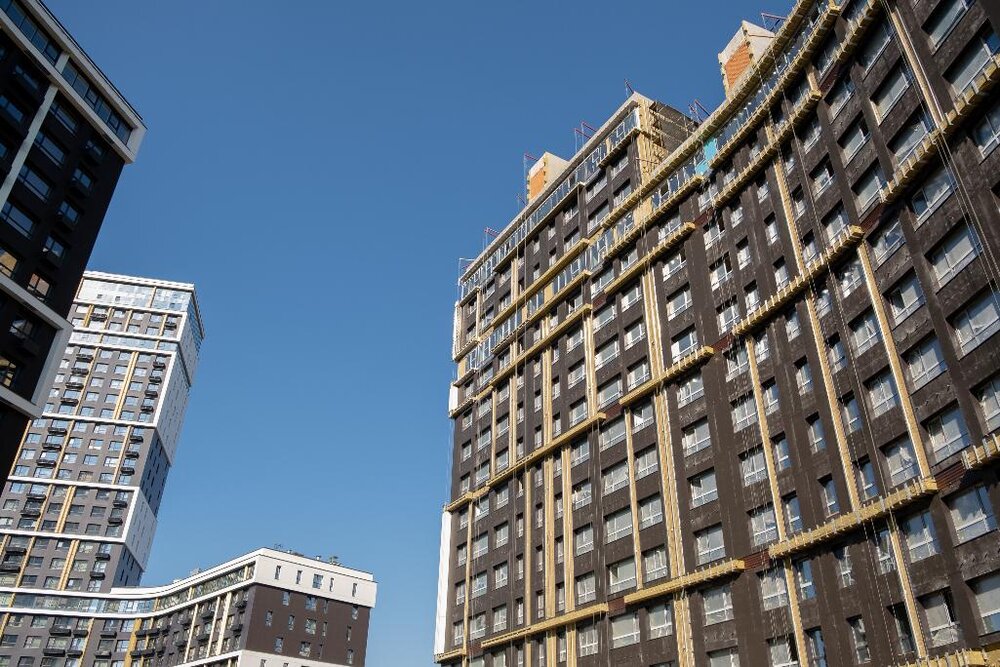

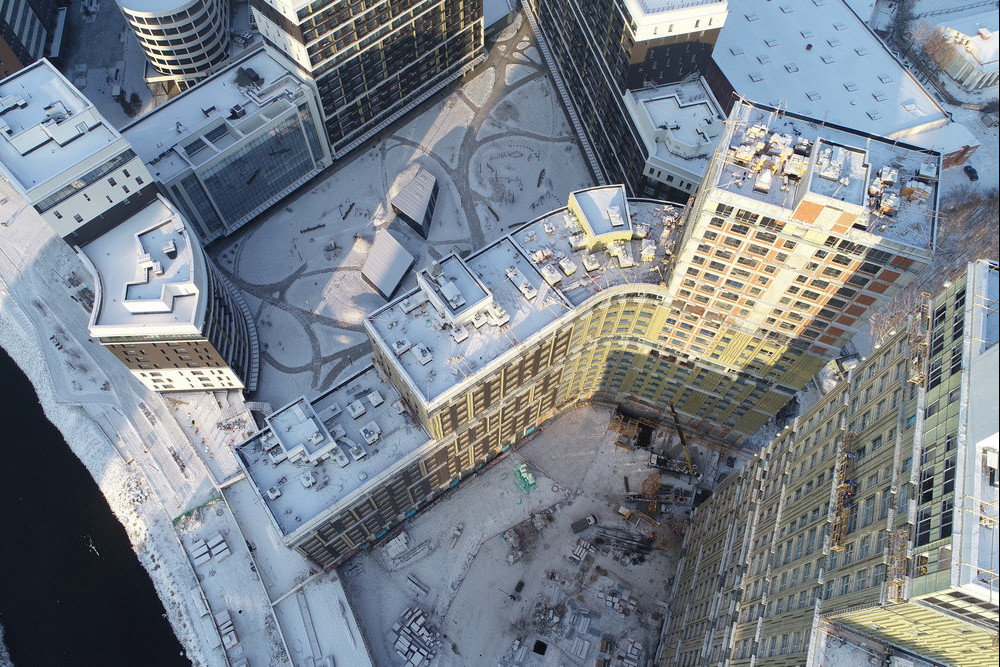

Вот что происходит на строительной площадке дома №6:
- В МОПах на 100% окрашены стены и потолки, установлен подвесной потолок.
- В квартирах на 100% выполнена стяжка и штукатурка.
- На 100% утеплен дом, и на 95% установлены фасадные панели.
- На 97% проведены электрические сети, выполняются пуско-наладочные работы.
За май нам удалось установить 100% лифтов во всех секциях дома, а также завершить работы по проведению водоснабжения и канализации, установить отопительные и вентиляционные системы. Основной монтаж завершен — продолжаются пуско-наладочные работы.
Вместе со строительством мы наводим порядок и облагораживаем территорию: производится клининг квартир и МОП, продолжается благоустройство дворовой и внешней части дома.

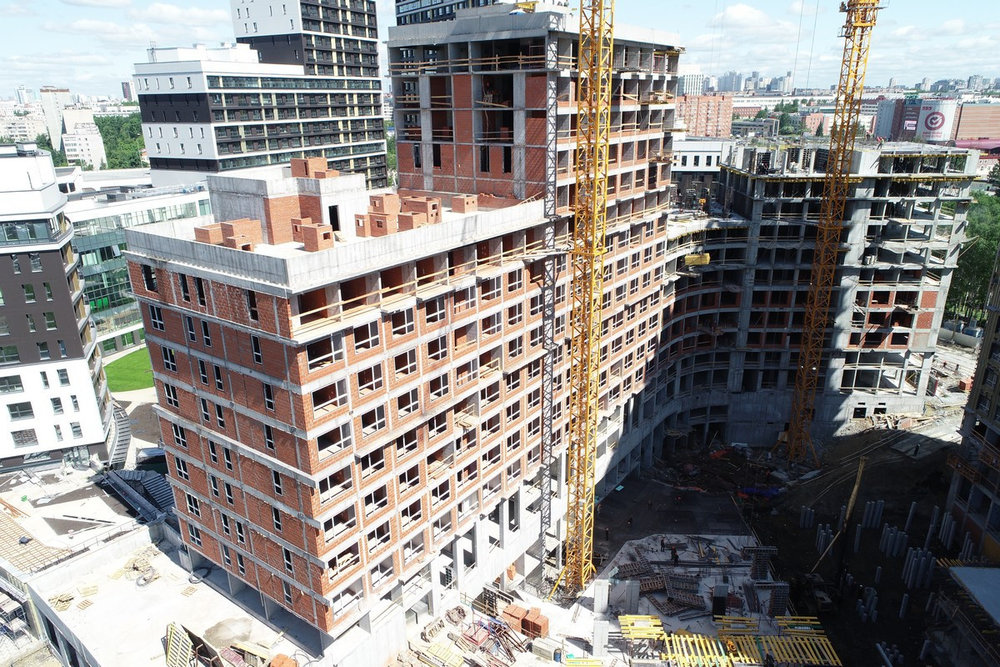

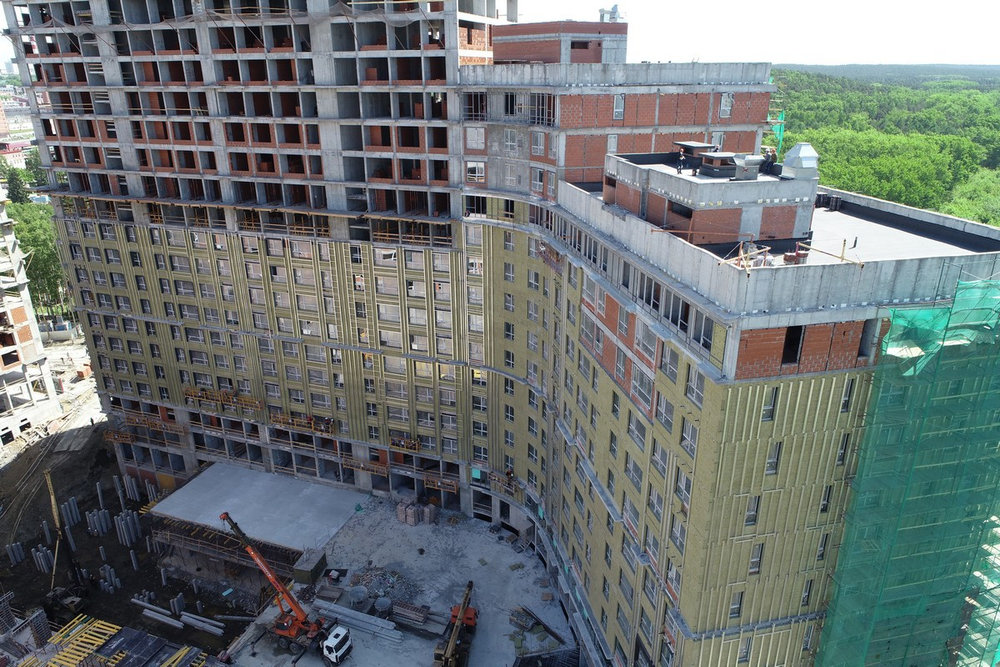

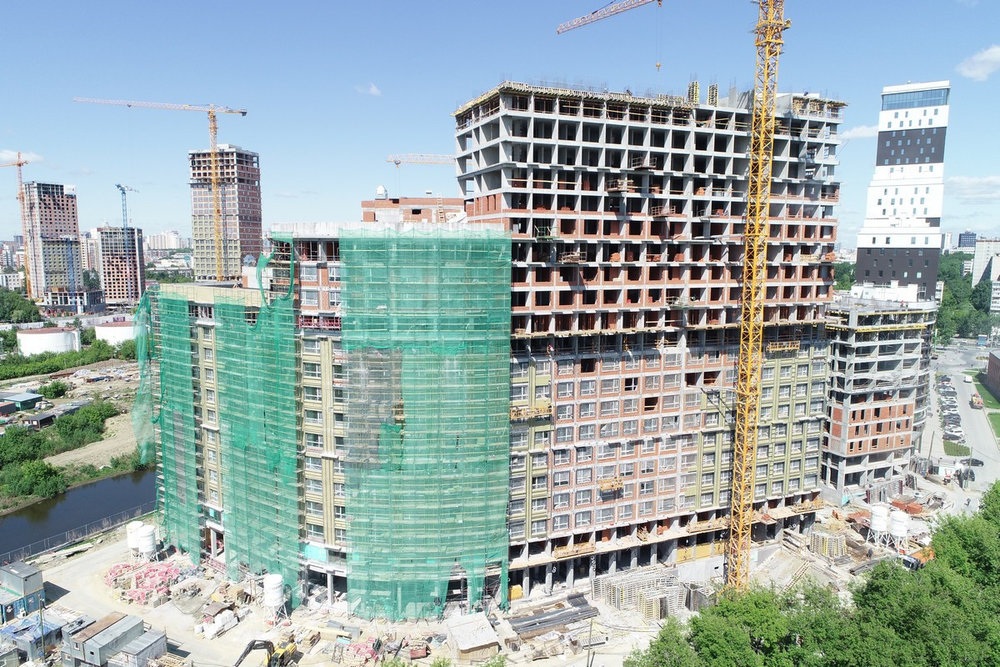

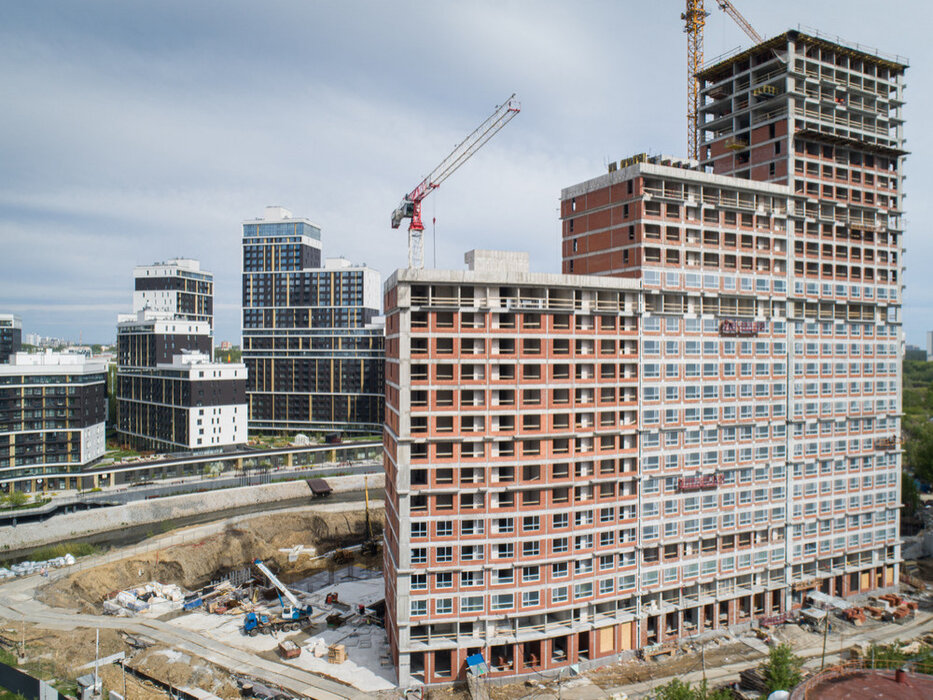

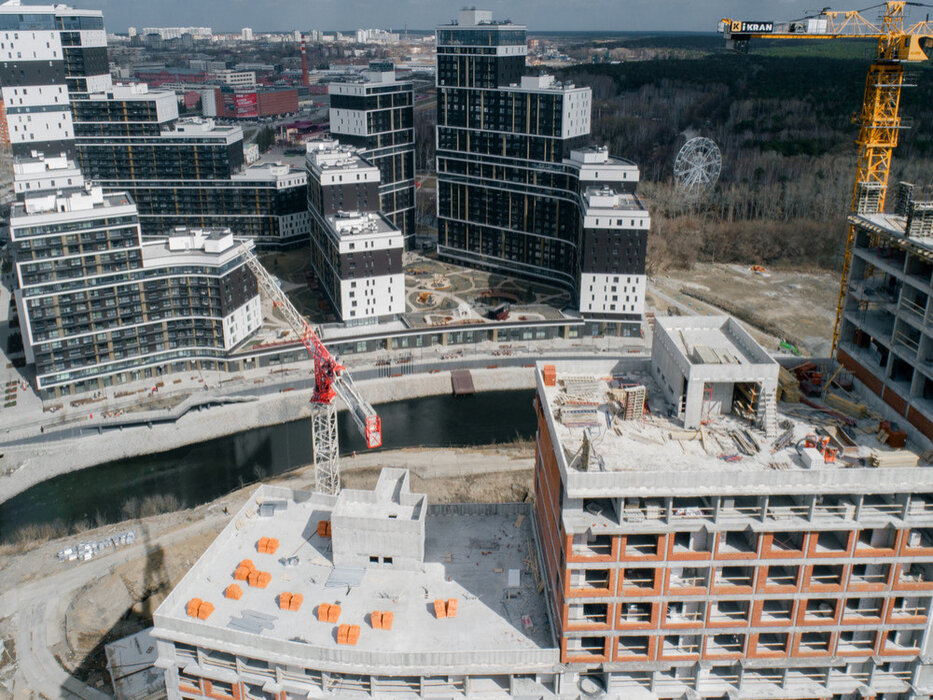

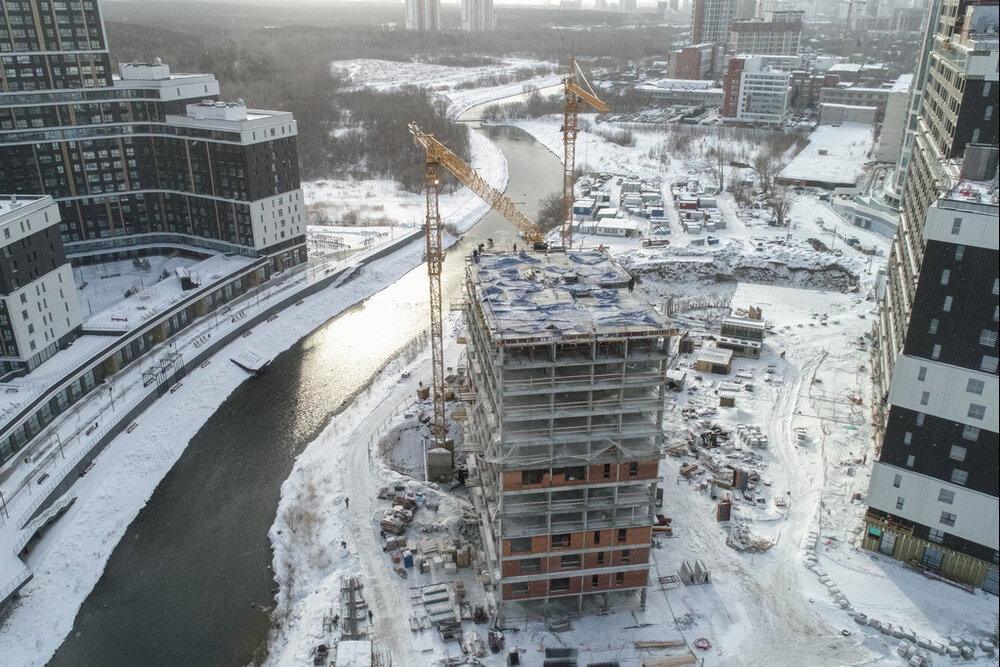

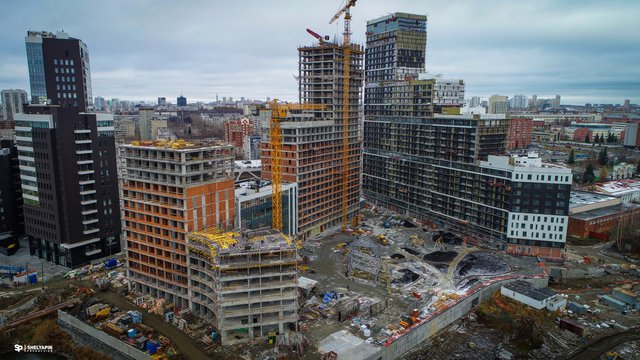

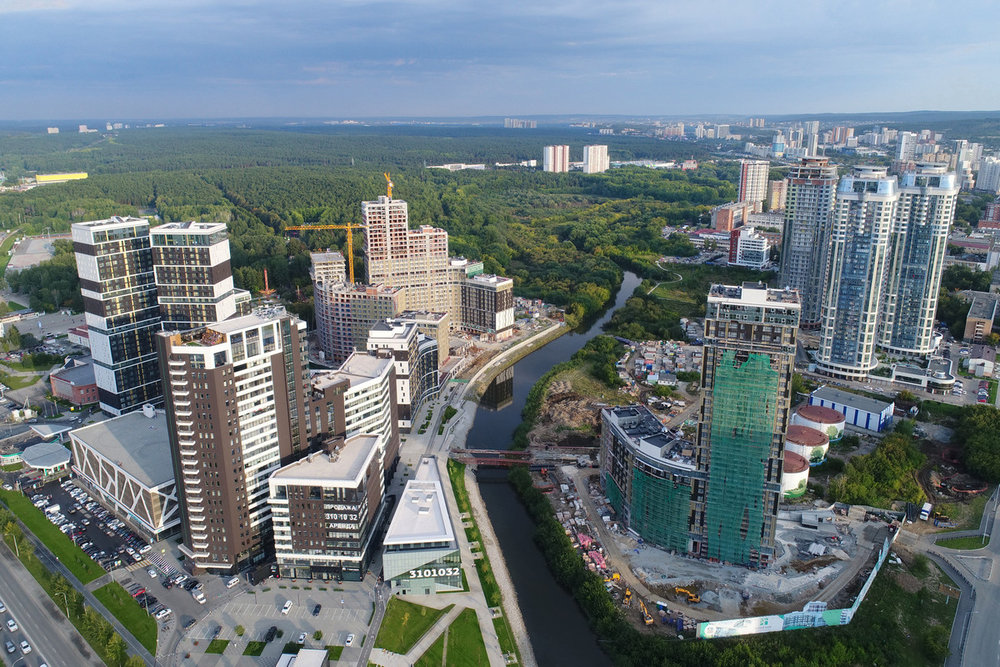

В доме №7 во всех трех секциях выполнены следующие работы:

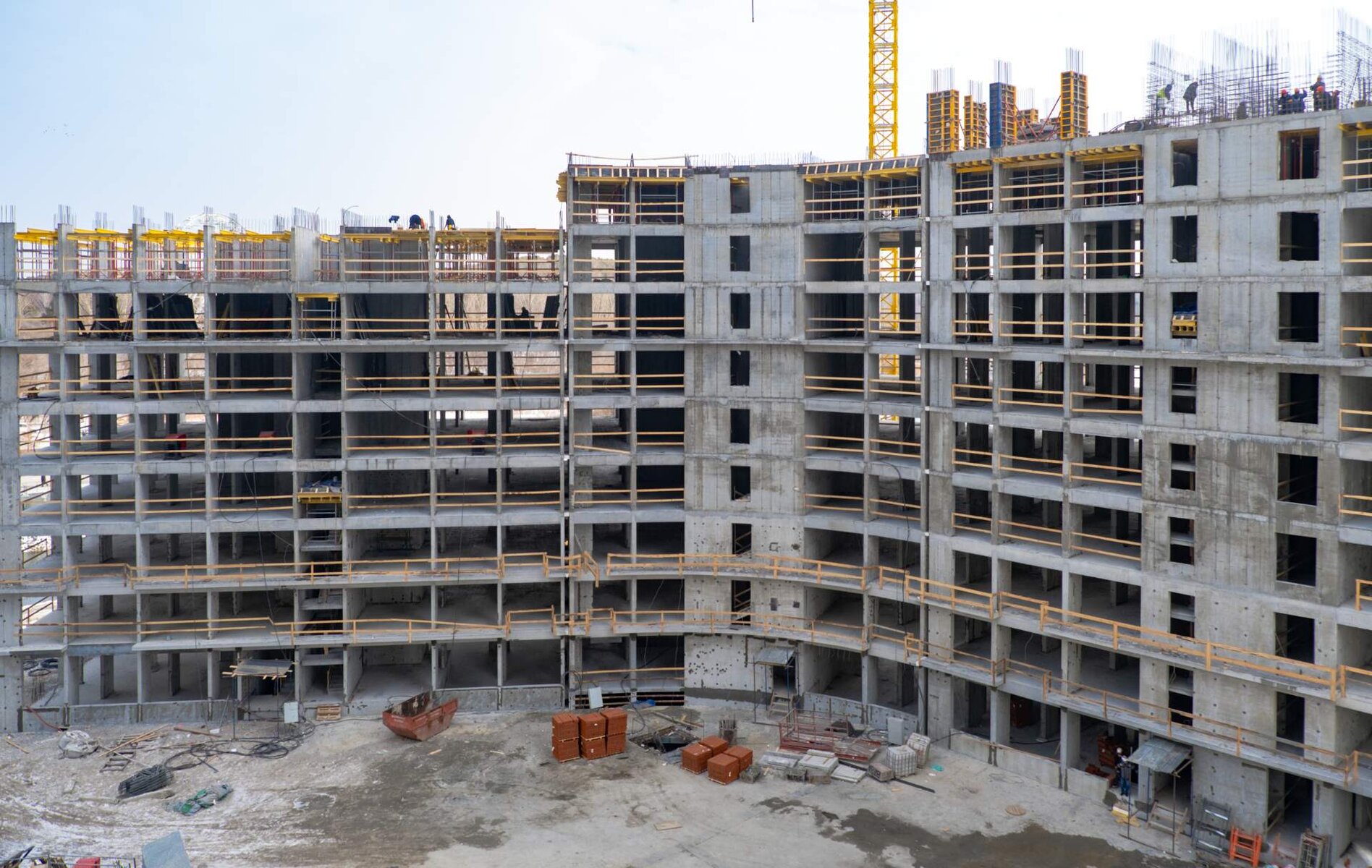

- Завершено устройство монолитных конструкций
- Заканчиваются работы по устройству наружных стен и внутренних перегородок

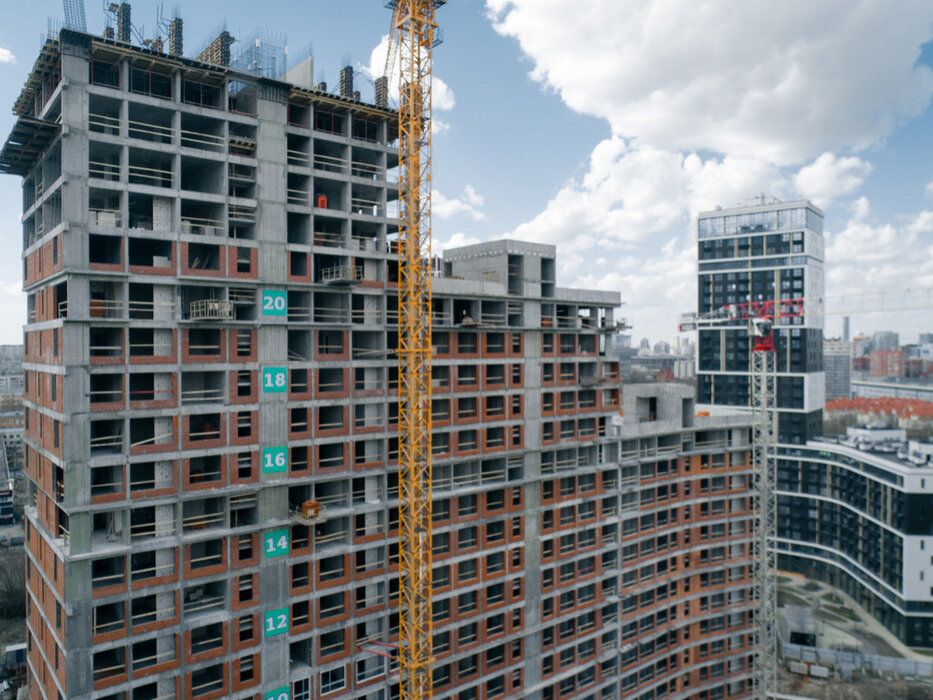

- Продолжается монтаж оконных конструкций. Установлены рамы: в секции А — со 2 по 9 этаж; в секции Б — со 2 по 10 этаж; в секции В — со 2 по 12 этаж.
Помимо основных строительных работ, в каждой из секций проводятся работы по устройству внутренних инженерных сетей: в секциях А — со 2 по 10 этаж; в секции Б – со 2 по 8 этаж; в секции В — со 2 по 5 этаж, а именно:
- проведены электрические сети
- выполнены работы по водоснабжению
- проведены работы по канализации
- установлены вентиляционные системы

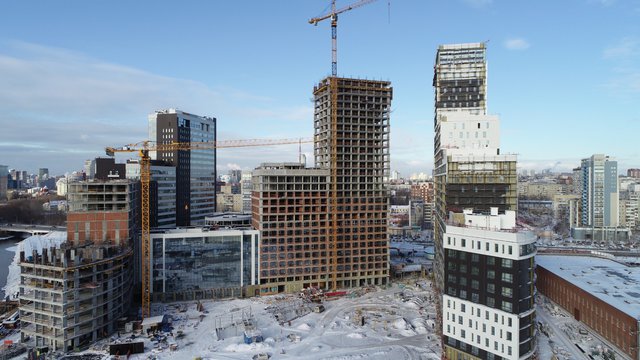

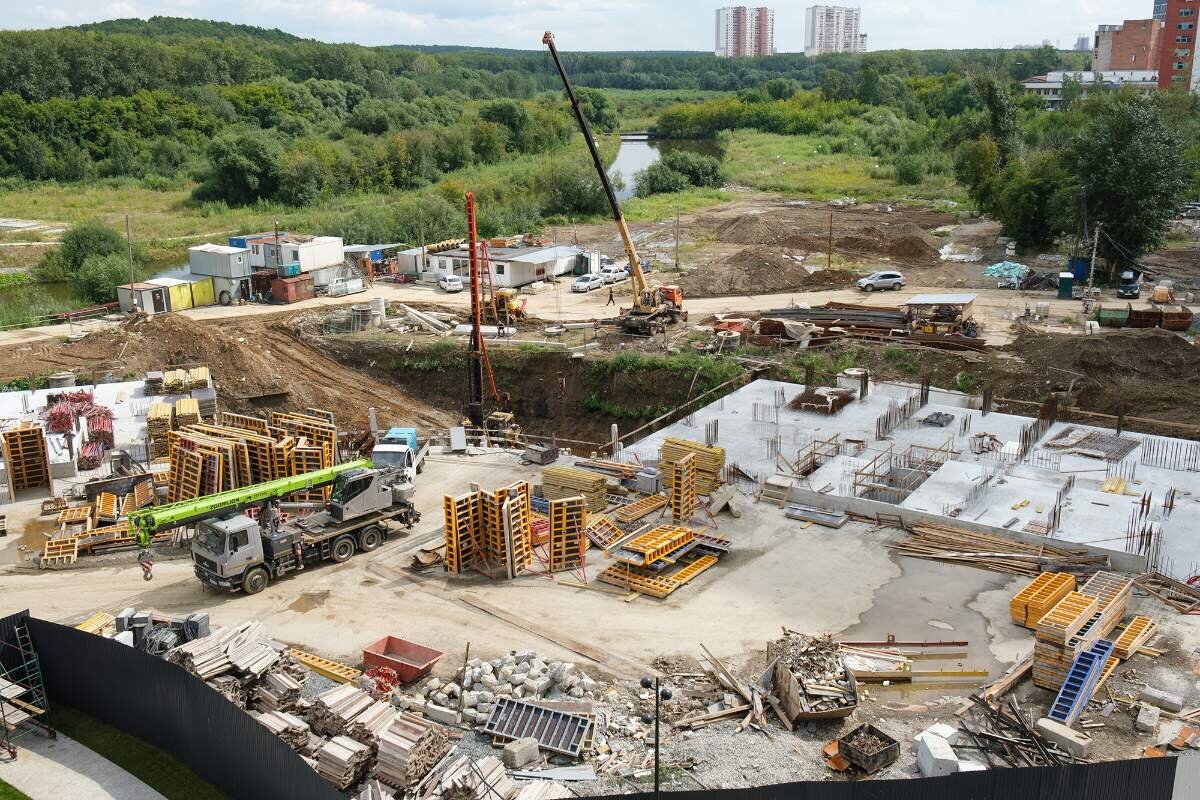

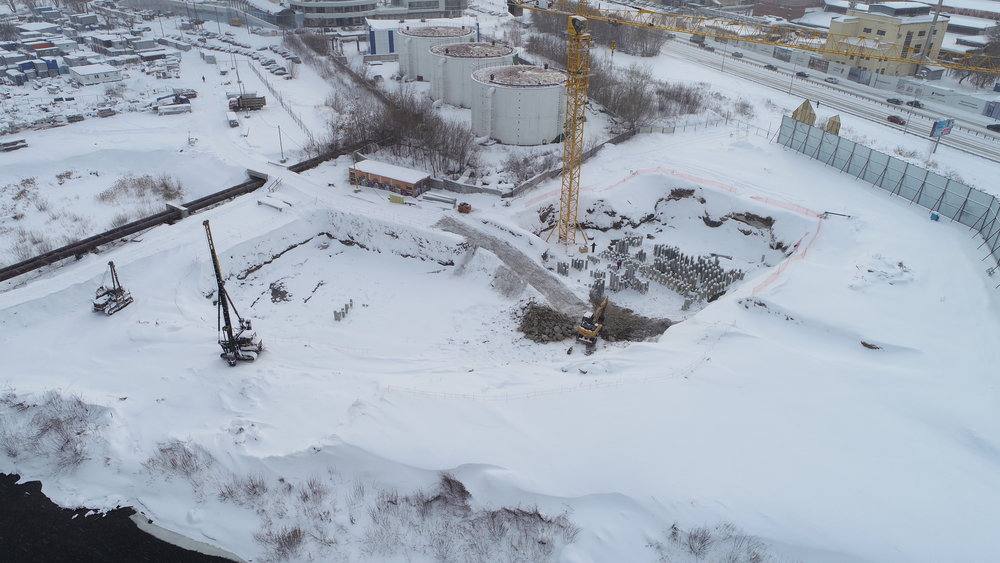

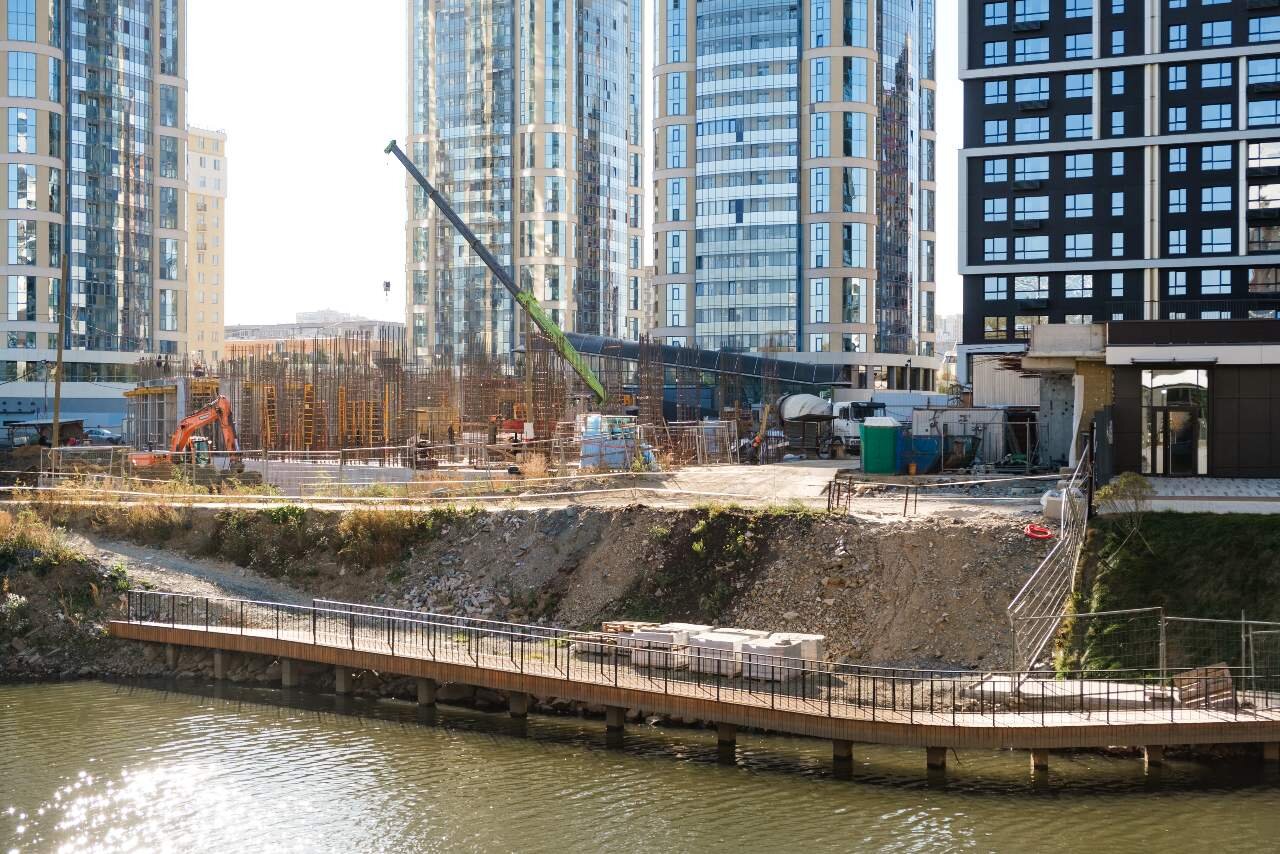

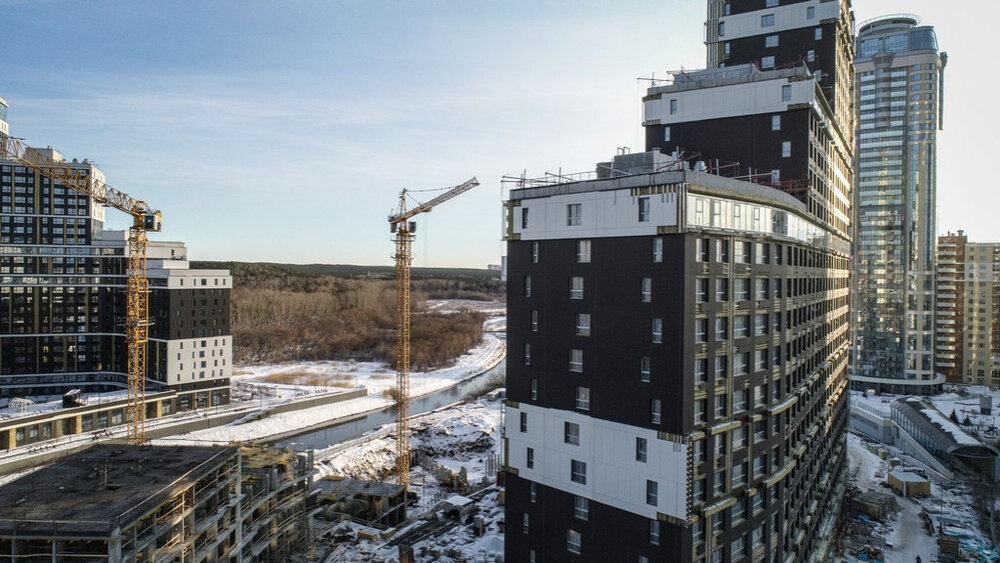

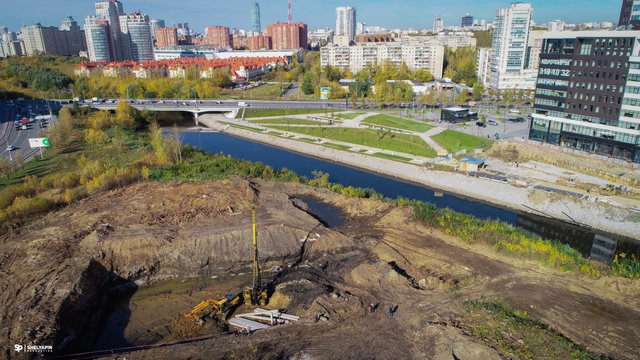

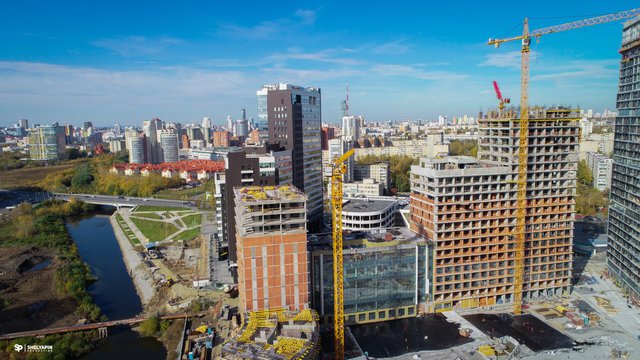

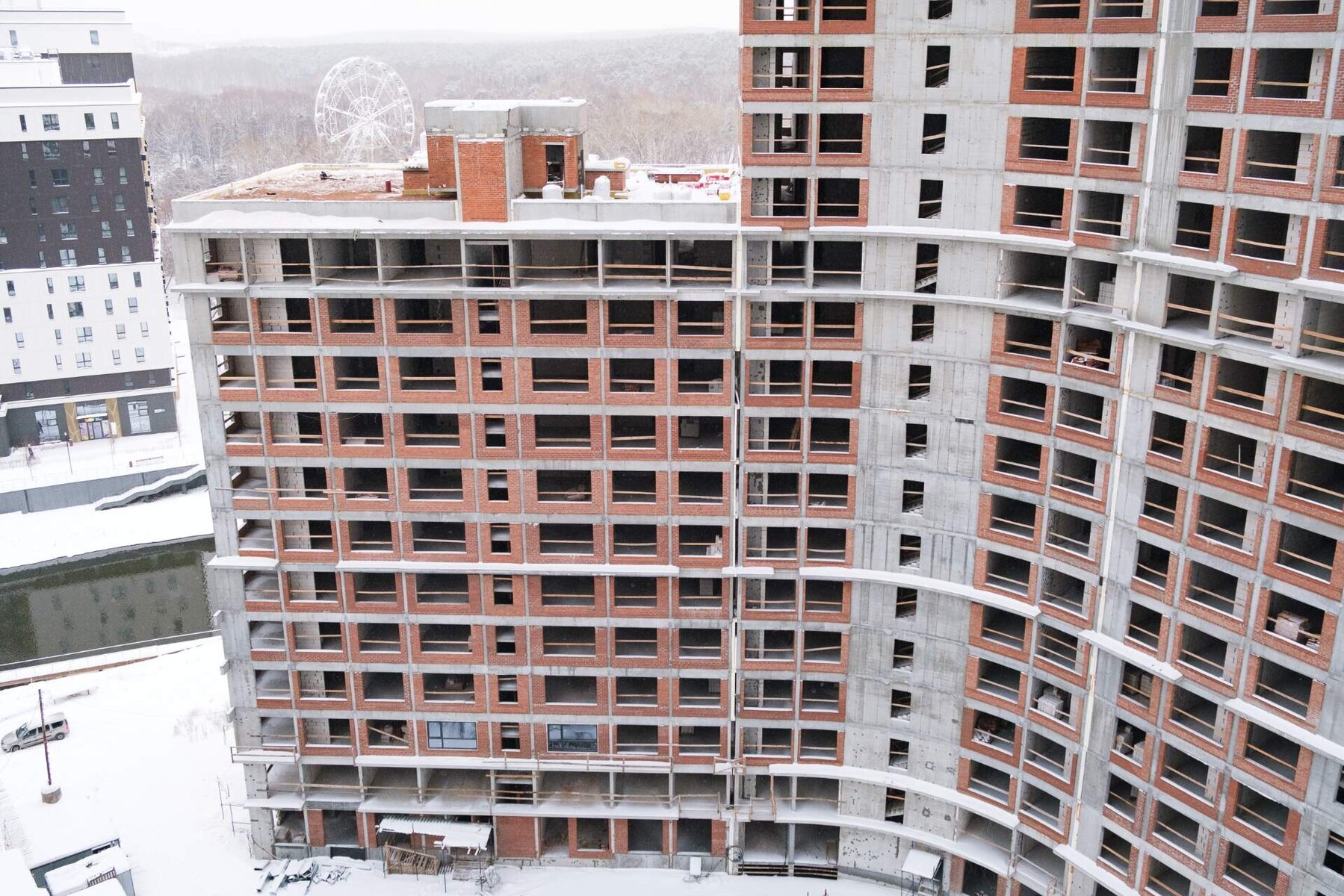

5 апреля 2023
6 и 7 дома
До новоселья — рукой подать: делимся новостями стройки

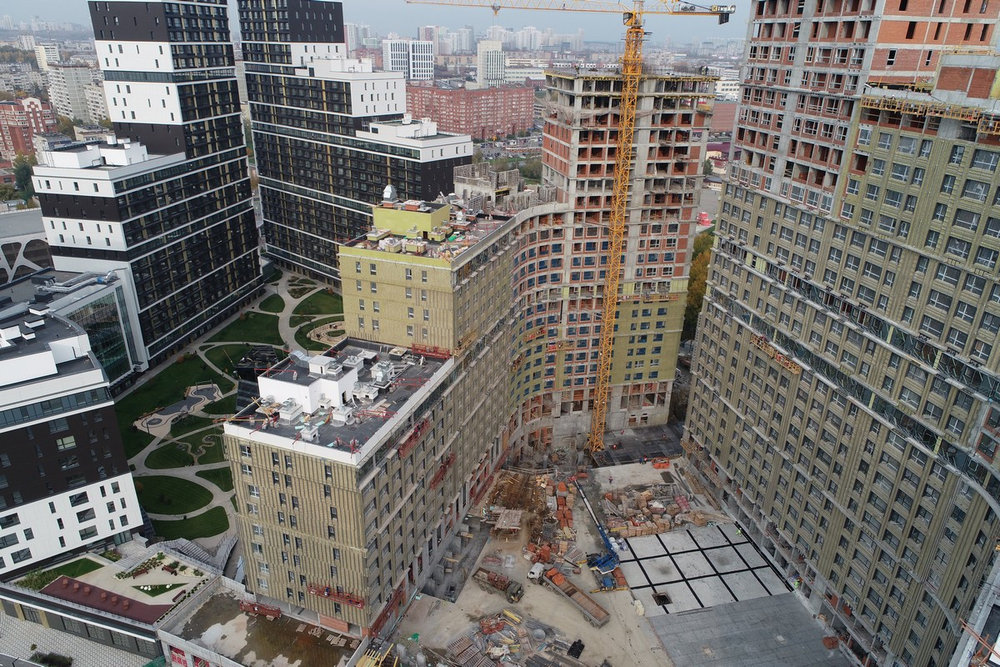

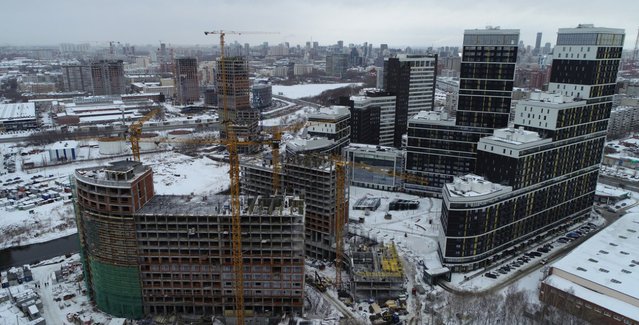

Вот что происходит сейчас на строительной площадке дома №6:
В МОПах на 98% окрашены стены и потолки, установлен подвесной потолок.
В квартирах на 96% выполнена стяжка и штукатурка.
На 98% утеплен дом, и на 89% установлены фасадные панели.
В секции А установлено все 2 лифта, а в секции Б – 2 из 3 лифтов.
На 97% завершены работы по проведению водоснабжения и канализации.
На 97% установлены отопительные и вентиляционные системы.
На 97% проведены электрические сети.
Вместе с основными строительными работами продолжается благоустройство дворовой и внешней части дома.

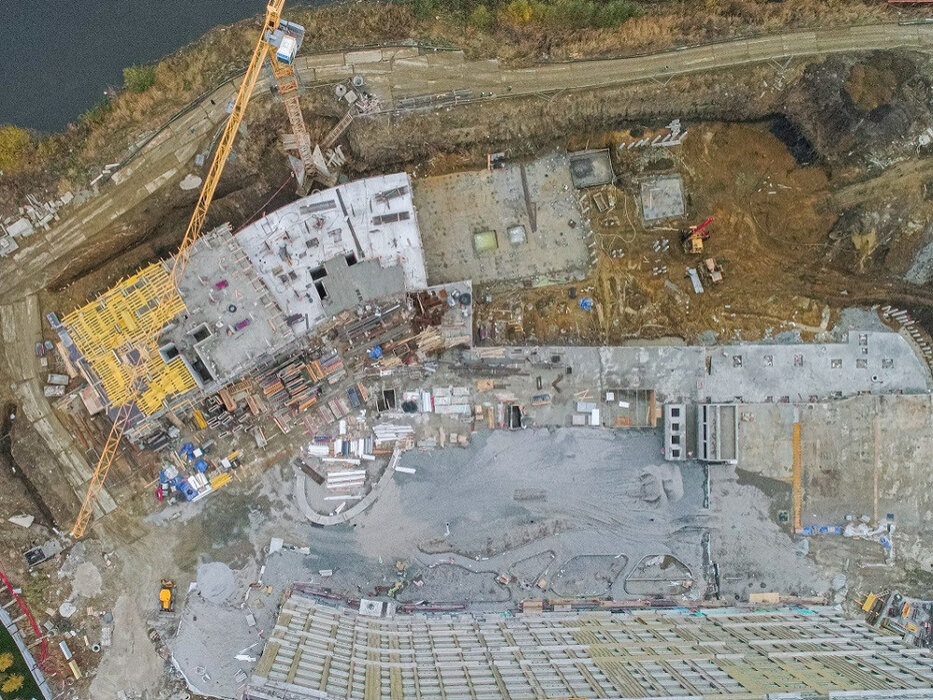

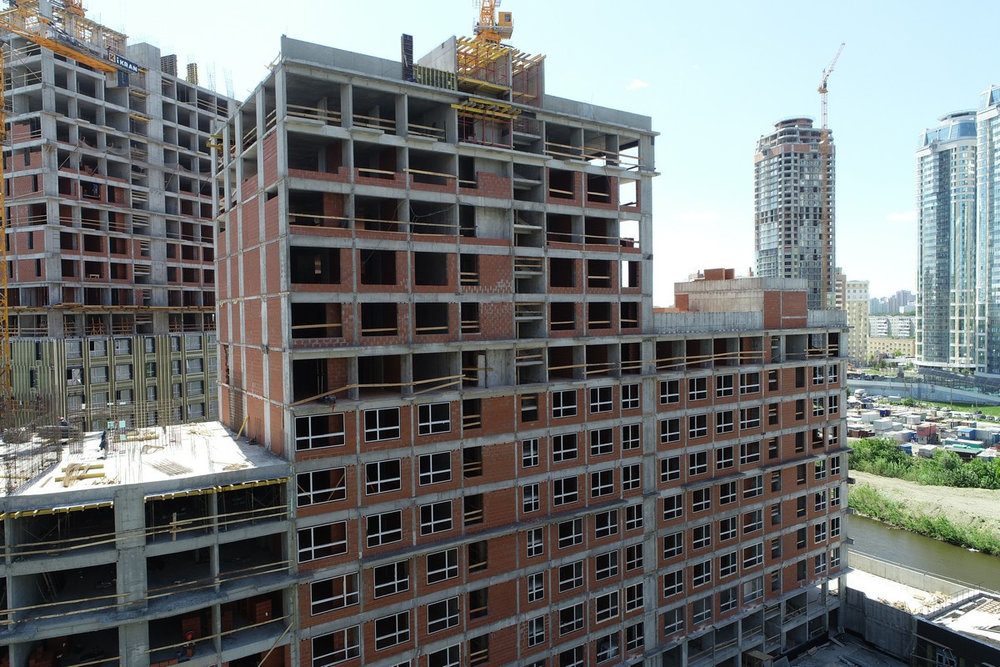

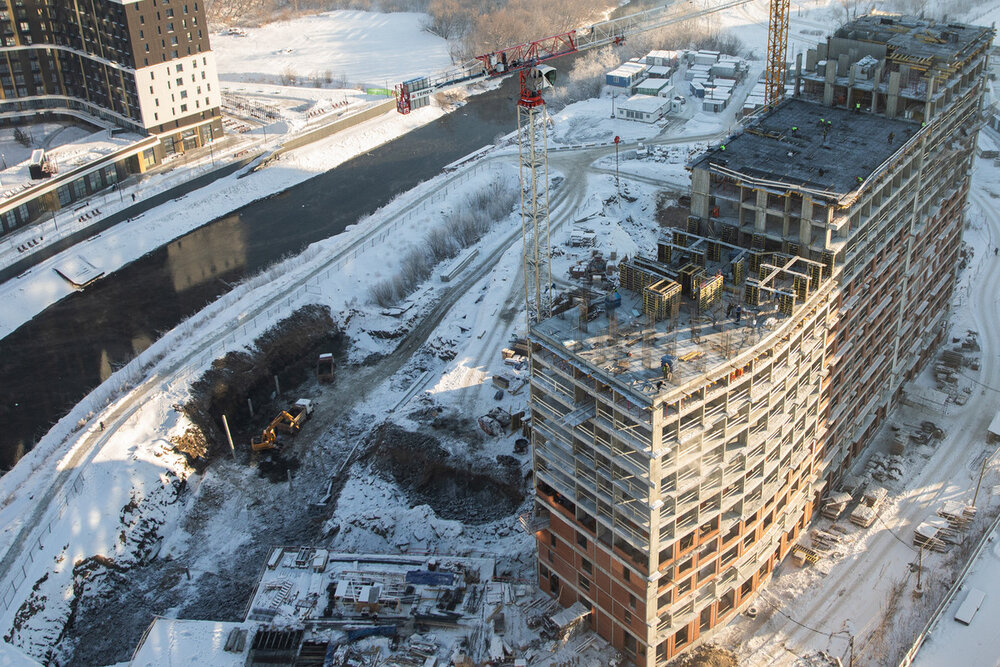

В доме №7:

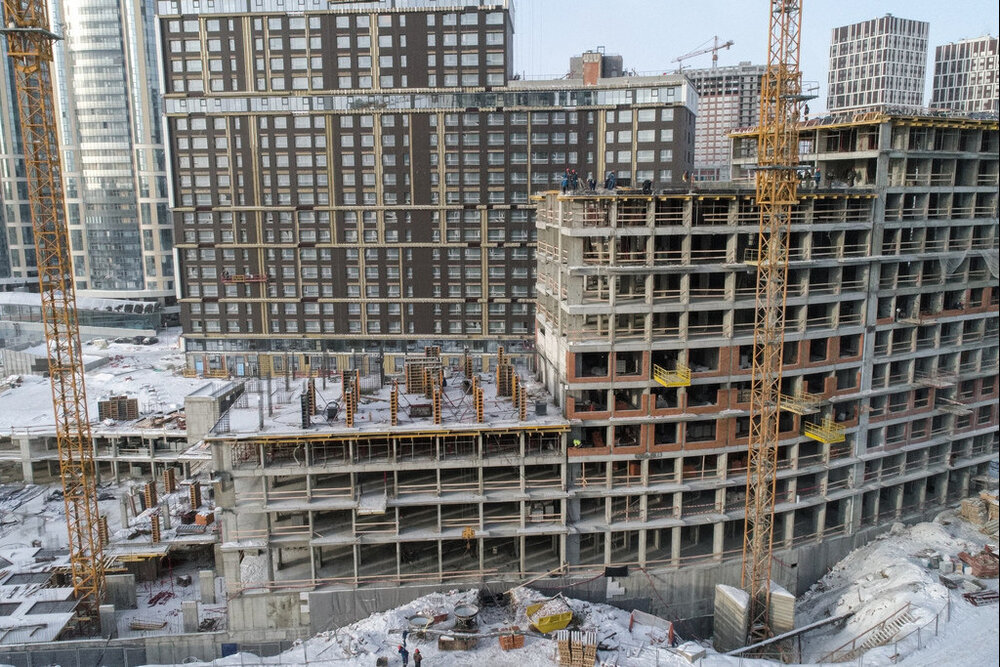

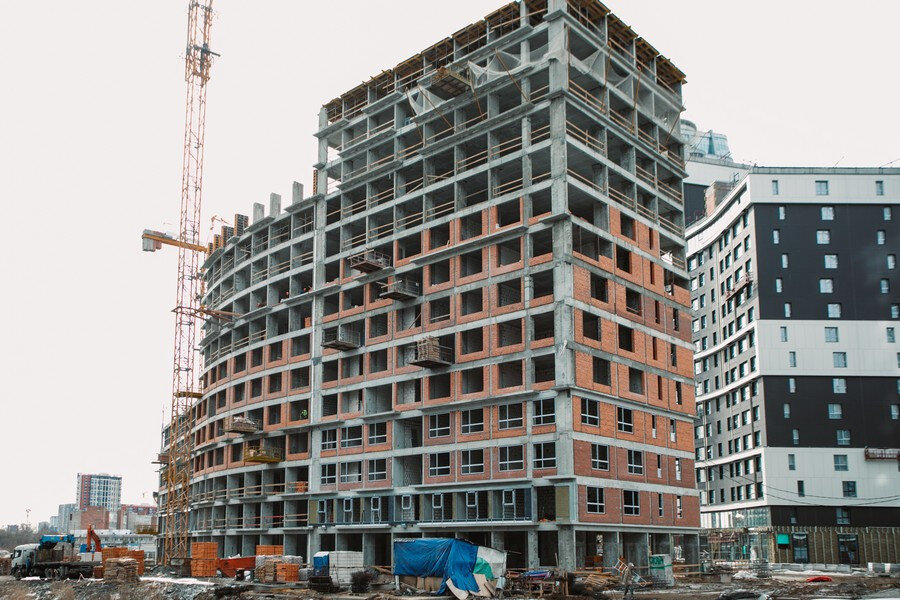

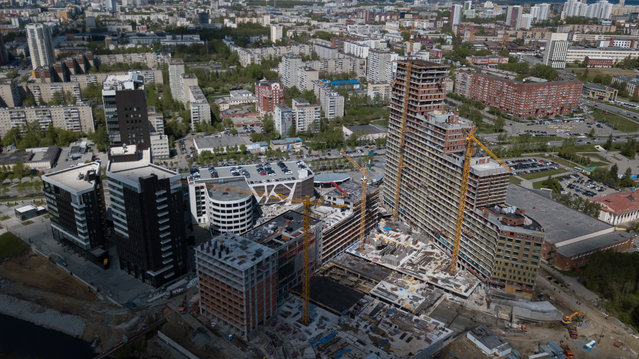

Ведется устройство монолитных конструкций: в секции А — на уровне 15 этажа, в секции Б — на уровне 13 этажа, а в секции В — на уровне 8 этажа.
Выполнена кладка наружных и внутренних стен: в секции А — со 2 по 10 этаж; в секции Б — со 3 по 7 этаж; в секции В — со 2 по 4 этаж.
Начался монтаж оконных конструкций. Установлены рамы: в секции А — со 2 по 6 этаж, в секциях Б- на 4 этаже, в секции В — на 2 этаже.

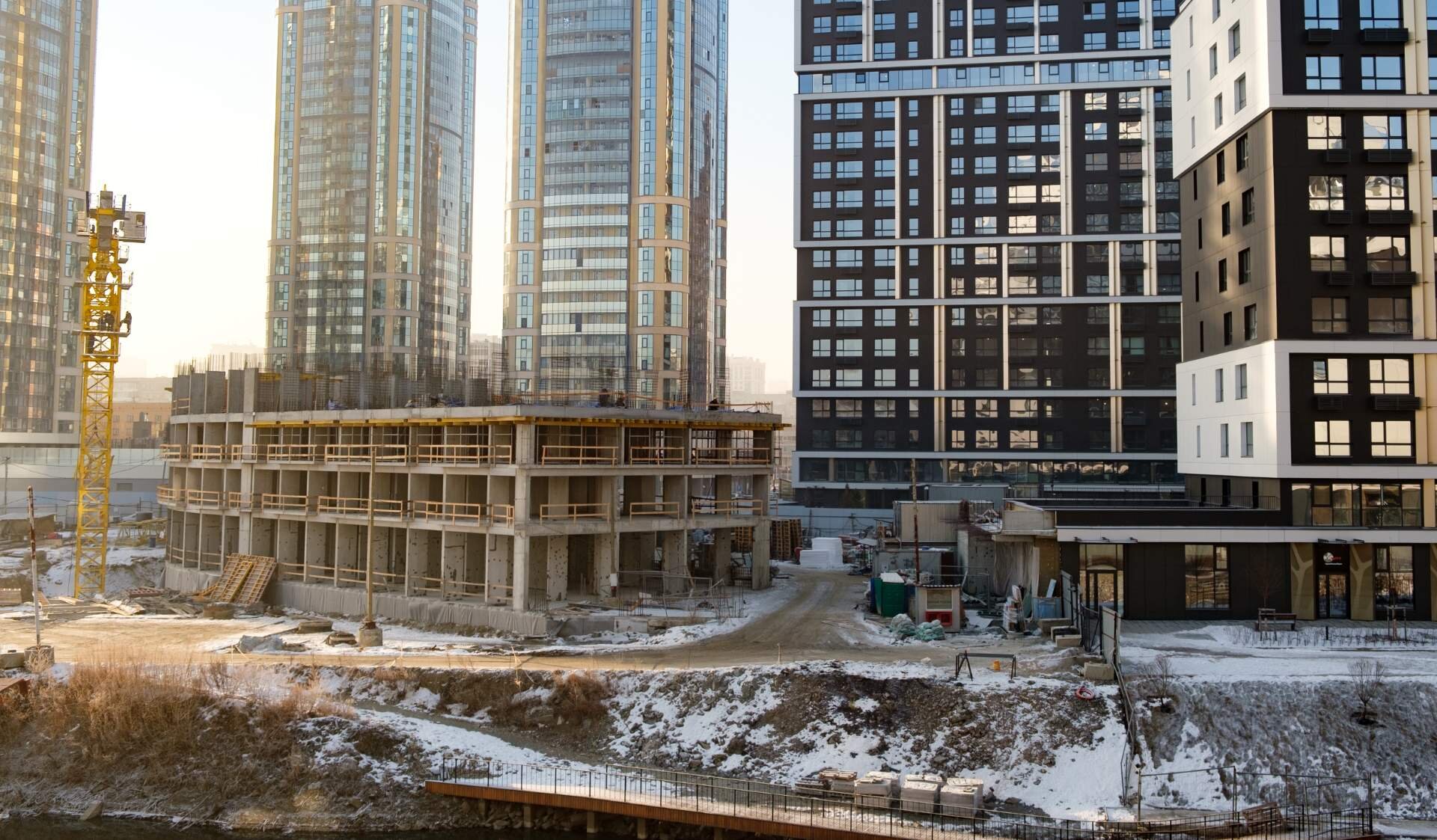

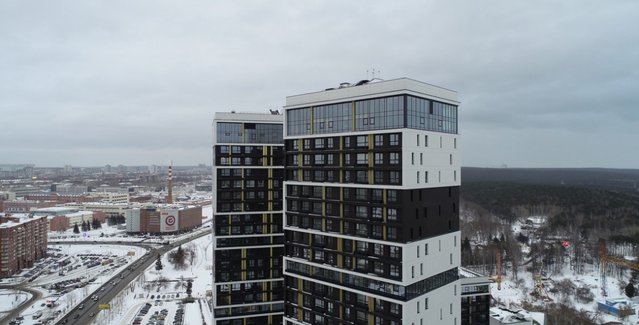

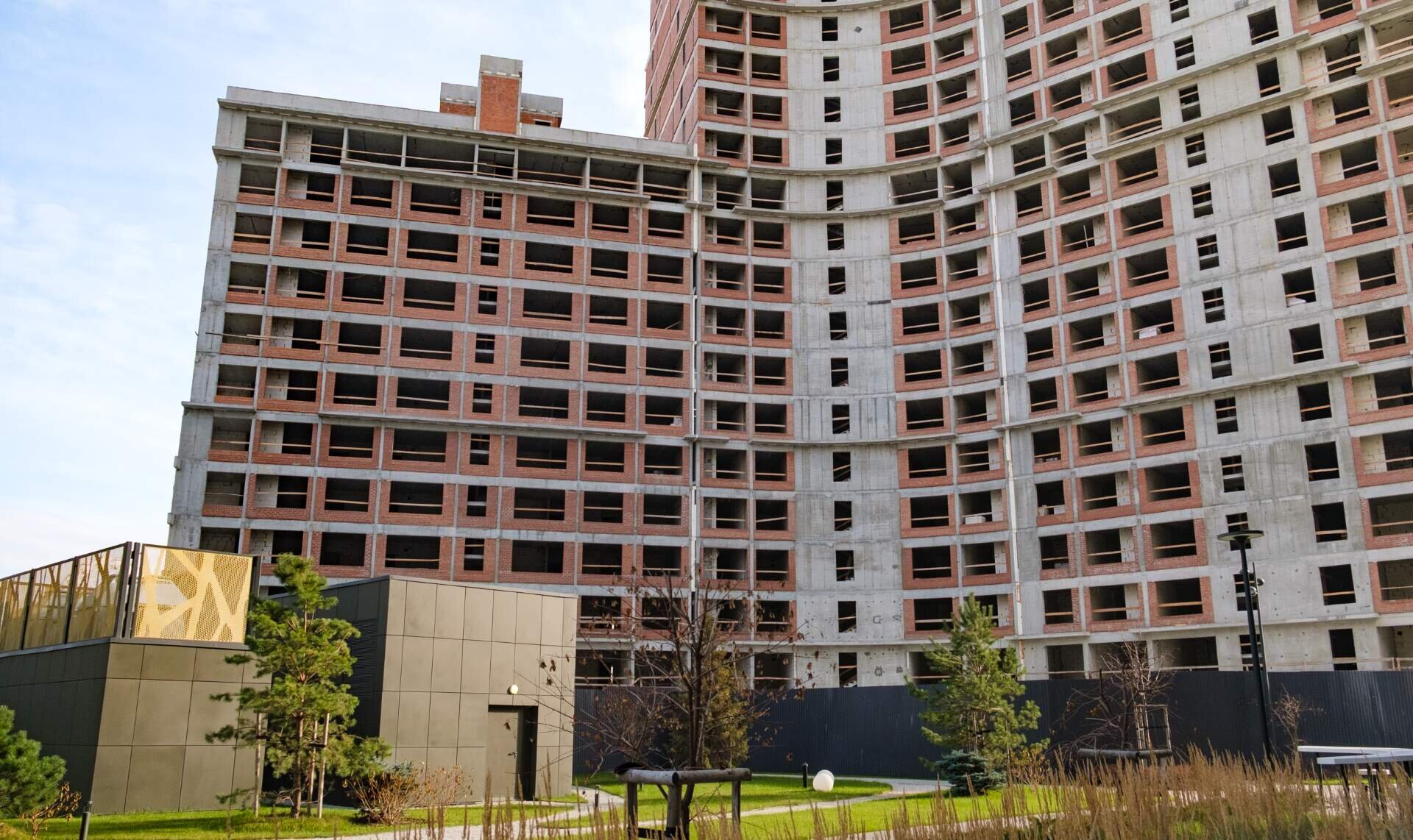

6 марта 2023
В 6-м доме:
В МОПах на 98% окрашены стены и потолки, установлен подвесной потолок.
В квартирах на 95% выполнена стяжка и штукатурка.
На 97% утеплен дом, и на 70% установлены фасадные панели.
В секции А установлено все 2 лифта, а в секции Б – 2 из 3 лифтов.
На 97% завершены работы по проведению водоснабжения и канализации.
На 96% установлены отопительные и вентиляционные системы.
На 94% проведены электрические сети.
Начато благоустройство дворовой и внешней части дома.
В доме №7 в секции А ведется устройство монолитных конструкций на уровне 12 этажа, в секции Б — на уровне 10 этажа. В секции В - на уровне 5 этажа.
После того, как будущий жилец определился с конкретной новостройкой, встаёт вопрос выбора конкретной квартиры. Сегодня даже если работы на объекте близка к завершению, половина квадратных метров в доме ещё свободны. А значит остаётся простор для применения дедуктивных способностей. В ходе поиска квартиры надо обратить внимание на пять принципиальных моментов. Это позволит выбрать жильё, которое будет удобным, а главное, долго сохранит высокую ликвидность.
«Не бросай меня в терновый куст и не покупай у Братца Опоссума студию в двадцать ярдов!», – кричал Братец Кролик Братцу Лису. Мы помним, что лис, таки бросил кролика в терновый куст. Про покупку студии история умалчивает. Однако портал METRTV.ru молчать не будет и расскажет всё о квартирах в новостройках, которые могут оказаться неудачной покупкой.
После нескольких лет проживания в новой квартире, человек понимает, где он угадал, а где ошибся, при выборе жилья. Вот какими советами и личными наблюдениями делятся люди, имеющие удачный (или не очень) опыт покупки квартир в новостройках Екатеринбурга.
Обсуждаем СНиПы и ГОСТы, глядя на голый потолок. Рассказываем на приемке, какие работы не надо поручать застройщику. Рассуждаем, зачем застройщики требуют нотариальную доверенность. И в конце будет рейтинг.
